• 28.50 KB
  • 7页

某市海湖新区景观绿化工程施工总结

  • 7页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

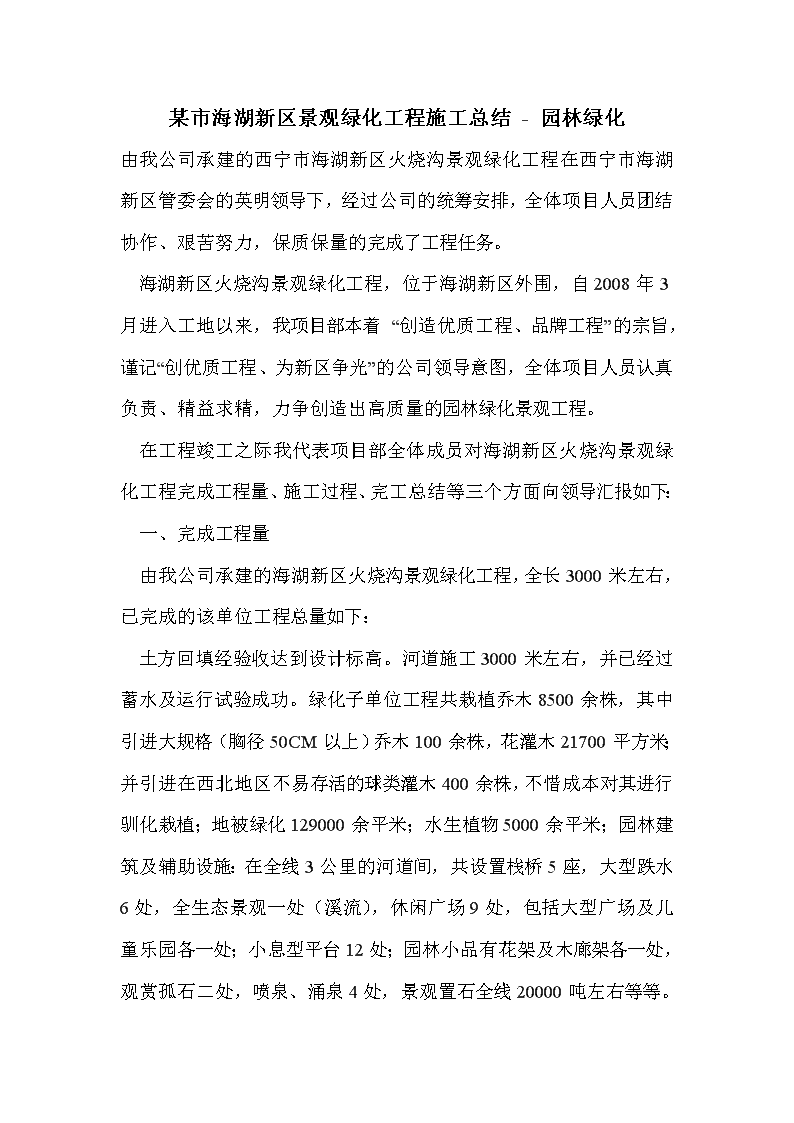

'某市海湖新区景观绿化工程施工总结-园林绿化由我公司承建的西宁市海湖新区火烧沟景观绿化工程在西宁市海湖新区管委会的英明领导下,经过公司的统筹安排,全体项目人员团结协作、艰苦努力,保质保量的完成了工程任务。海湖新区火烧沟景观绿化工程,位于海湖新区外围,自2008年3月进入工地以来,我项目部本着 某市海湖新区景观绿化工程施工总结-园林绿化由我公司承建的西宁市海湖新区火烧沟景观绿化工程在西宁市海湖新区管委会的英明领导下,经过公司的统筹安排,全体项目人员团结协作、艰苦努力,保质保量的完成了工程任务。海湖新区火烧沟景观绿化工程,位于海湖新区外围,自2008年3月进入工地以来,我项目部本着 “创造优质工程、品牌工程”的宗旨,谨记“创优质工程、为新区争光”的公司领导意图,全体项目人员认真负责、精益求精,力争创造出高质量的园林绿化景观工程。在工程竣工之际我代表项目部全体成员对海湖新区火烧沟景观绿化工程完成工程量、施工过程、完工总结等三个方面向领导汇报如下:一、完成工程量由我公司承建的海湖新区火烧沟景观绿化工程,全长3000米左右,已完成的该单位工程总量如下:土方回填经验收达到设计标高。河道施工3000米左右,并已经过蓄水及运行试验成功。绿化子单位工程共栽植乔木8500余株,其中引进大规格(胸径50CM以上)乔木100余株,花灌木21700平方米;并引进在西北地区不易存活的球类灌木400余株,不惜成本对其进行驯化栽植;地被绿化129000余平米;水生植物5000余平米;园林建筑及辅助设施:在全线3公里的河道间,共设置栈桥5座,大型跌水6处,全生态景观一处(溪流),休闲广场9处,包括大型广场及儿童乐园各一处;小息型平台12处;园林小品有花架及木廊架各一处,观赏孤石二处,喷泉、涌泉4处,景观置石全线20000吨左右等等。所完成的土方、土建工作及苗木栽植工作均达到工程要求总量。具体参考标准为竣工资料。二、施工过程我项目部根据业主、监理的指导,规范施工,各个程序各个环节严格按照施工规范进行,并对施工过程发现的问题及时进行整改,随时进行项目各单位的沟通,有次序有条理有依据,保质保量的完成工程。各分部分项工程的施工方法:1、清理转运垃圾、回填土方工程施工方法种植土是园林绿化工程的最基础工序,种植土的优劣,直接影响整个工程的质量。我们严把种植土的质量关。保证种植土是园土,且富含有机质,团粒结构完好、具有良好的通气、透水和保肥能力,土壤酸碱度(PH值)应在6-7之间,干燥土密度应小于1200千克/立方,种植土中不含有粘土或类似粘土及粗砂、石头、土块、杂草、有害种子及其他物件,保证种植土的整体成分与结构的一致。由于现场有部分垃圾,原土为沙砾混合土,不适合做绿化种植用土,我们清理垃圾并回填种植土,把垃圾转运出施工现场。然后回填土来做绿化种植土,保证种植土深度在80cm以上。(1)土方回填进行土方回填过程中每层按规定标准频率取样进行实验且达到密实度的要求,填土段派专职检查人员进行旁站监督,随时发现填土中不规范因素,并及时给予纠正,负责该段填土的旁站监督人做好回填记录,并给予签字,终身负责该段工程质量。(2)土方回填技术要点根据填方面积合理控制卸土密度,推土机摊土整平稳定,振动压路机碾压,对一碾压好的填土地段,及时取样试验,满足设计要求密实度.填土时做好高程控制,以避免多填,造成工作量的浪费。3、建筑结构分部的施工方案(1)测量放样本工程的测量放样按照《工程测量规范与条文说明》(GB50026-93)标准实施。根据测量工作实施办法,本工地上所用测量仪器及钢尺均按规定时间内由专业计量检测单位检测,禁止使用黑量具。(2)轴线定位测量对业主提供的坐标点进行了加固保护,确保施工过程中能随时用来校正建筑的轴线控制线。从施工图上看出,需先放出各园路广场的平面位置,再引测出整个建筑的位置。轴线桩采用100*100*1000mm的方木桩,打入地表土层,露出地表土层200-300mm,并用C15砼坞实,桩面钉Ф3mm的不锈钢钉作为控制点标记。 每一次轴线引测均进行自检及专人复核,减少测量中的偶然误差。并做成书面记录,以供可追溯。(3)基础施工基础:根据基础平面图及大样图,按建(构)筑物的轴线定位,连接响应的轴线,计算开挖放坡坡度,定出开挖边线位置。用水准仪把相应的标高引测到水平桩或轴线桩上,并画标高标记。基坑开挖完成后,即进行砂垫层或灰土垫层的施工。(4)砂垫层的施工砂垫层所用材料,采用颗粒级配良好、质地坚硬的中粗砂。施工前验槽,基槽的边坡稳定,槽底和两侧有孔洞、沟、井等加以了填实。垫层分层铺垫,分层夯(压)实,用平板振捣器反复振捣,往复次数以简易测定密实度合格为准。(5)基础砼浇捣在混凝土浇捣前,钢筋经有关人员检查验收合格后才进行浇捣,并在竖向钢筋上用水准仪统一找平0.5m用红漆做好标记。振捣基础时,插入式震动机各插点均匀排列,插点间距不超过50cm,每层混凝土的厚度控制在40cm左右,做到快插慢拔,使上下混凝土紧密结合。砼浇筑完成后再复核柱子插筋的角度是否正确,如有走动 ,立即进行了校正。(6)主体结构施工施工测量:主体施工前还将轴线逐一复测,在基础顶上进行弹线,并将墙线弹出,便于支模和砌筑。砌筑材质为60mm厚砖,规格是120mm*240mm,砌筑前提前对砖进行浇水湿润,保证砖湿润面积在15%左右,严禁干体上墙。砌体砌筑采用“三一”方法砌筑,每层前四皮砖均应先摆砖,以及练习十字角、丁字角240mm与120mm交接的组砌方法。4、园路广场铺装工程和路牙石的施工方法及技术要点(1)铺装工序:清理地面--弹中心线--安放标准块--试拼--铺贴--养护--嵌缝--清洗①地面浮渣清理干净;②找出施工面四周的中心,弹出中心线,由标准标高线挂出地面标高线;③铺装石材表面不得有隐伤、风化等缺陷,不得采用易褪色的材料包装;④预制人造石材面板表面平整,几何尺寸准确,表面石粒均匀、洁净、颜色一致;⑤安放标准块,用水平尺和角尺校正无误;⑥图案拼花和纹理走向清晰的石材要试拼,满意后再正式拼贴;⑦一般地面从中间向四周铺贴;a花岗石的铺装是在素土夯实的基础上,部分200的3:7灰土夯实,150mm厚的C15砼浇筑,25~35mm厚的1:2水泥砂浆粘结层,铺装材料根据设计图纸选择。b卵石铺装是在素土夯实的基础上,150的3:7灰土夯实,150mm厚的C15素混凝土,50mm厚的1:2水泥砂浆粘结层,铺装材料选择彩色卵石立铺,嵌入2/3,露出1/3。⑨在铺装花砖时,水泥浆涂抹在材背面,安放时必须四角同时落下,用橡皮锤敲击平实,缝隙顺直且小于1mm;⑩ 铺好的地面在2-3天内禁止上人,素水泥或勾缝剂嵌缝,表面应清洁干净。○11整批石材到货后,需先挑选石材色差、对角、大小、尺寸不一的,统一安排后方能正式铺贴;○12拌制砂浆为不含有害物质的自来水。(2)路牙石的安装是在铺装的水泥砂浆粘接层上直接放置。5、绿化工程施工方法(1)种植地整细种植地整细工作是绿化工程的一项很重要的环节,因为这项工作不到位,直接影响土方验收、苗木栽植以及最后的草坪种植工作,种植地细整分为机械整地和人工整地。种植地整细具体程序为:首先用挖掘机根据设计标高的木壮粗略平整,然后用人工采取拉网式平整场地、清理石头等垃圾,最后用人工进行土质整细。(2)定点放线、苗木栽植定点放线、苗木栽植工作公司派多年从事放线工作的技术员在现场放线做指导工作,各技术员也都是有丰富实践经验的,进行专人专项工作,确保施工效果。具体操作方法:采用网格定点放线,每10米放一条线,这样确保定点的准确性,放线采用勾股定理定出直角,用坐标柱的方法定出栽植点或栽植轮廓顶点、拐点。苗木栽植的前提是树穴挖掘、苗木购买的问题,我项目制作各种规格的框架,在各点上用滑石粉定出轮廓,专人负责检查树穴深度,以使树穴达到规格。 在购买苗木的时候,购买地和工地两次验收,对不合规格和指标的苗木作退货处理,并每次都请监理现场验收,以确保苗木的各项指标达到施工规范。在苗木栽植工作中,为使现有的苗木成活并营造出最美的效果来,对各个工种进行培训上岗,并让技术员对在各个环节的工种进行技术交底。三、完工总结由于本工程地块所属区域的特殊性,因拆迁、人为破坏等因素影响我施工面无法正常施工,且该些区域及分项工程面临无法在近期能交付进行施工的,于监理及建设单位协商下,在本次竣工预验中做甩项处理。各甩项区域详见竣工初验申请单。在我单位顺利完成火烧沟绿化景观工程之际,我代表上海申谊教卫景观绿化工程有限公司西宁海湖新区火烧沟景观绿化工程项目部全体人员,首先感谢建设单位领导、项目监理给予工作上的大力支持和精心指导,同时感谢在坐各单位领导在项目上的全力支持和帮助,以及公司领导在人力、物力、财力上的密切支持和配合。也很高兴能与各平行施工单位一起工作,共同完成海湖新区绿化景观建设,为新区的绿化美化环境事业增砖添瓦,作出应有的贡献。最后,再次感谢建设单位领导给予工作上的支持和帮助,谢谢大家!'
