• 387.50 KB
  • 14页

隧道工程临时用电技专项技术方案设计设计

  • 14页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

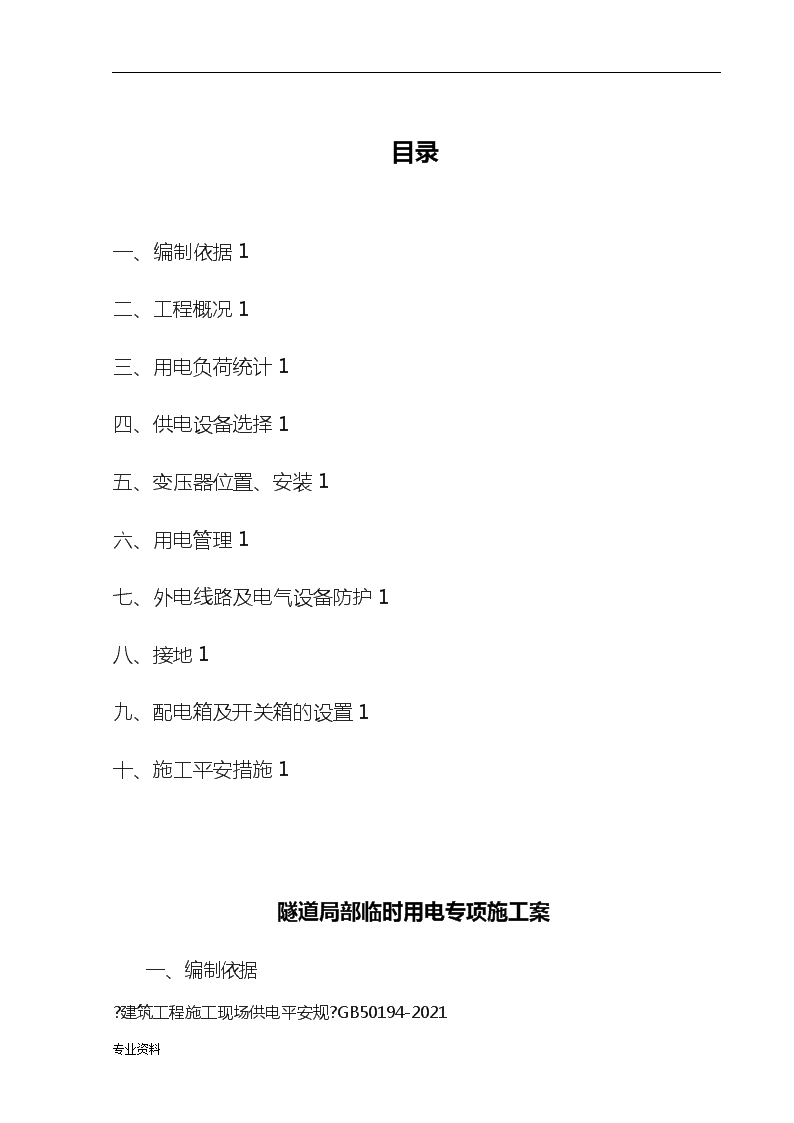

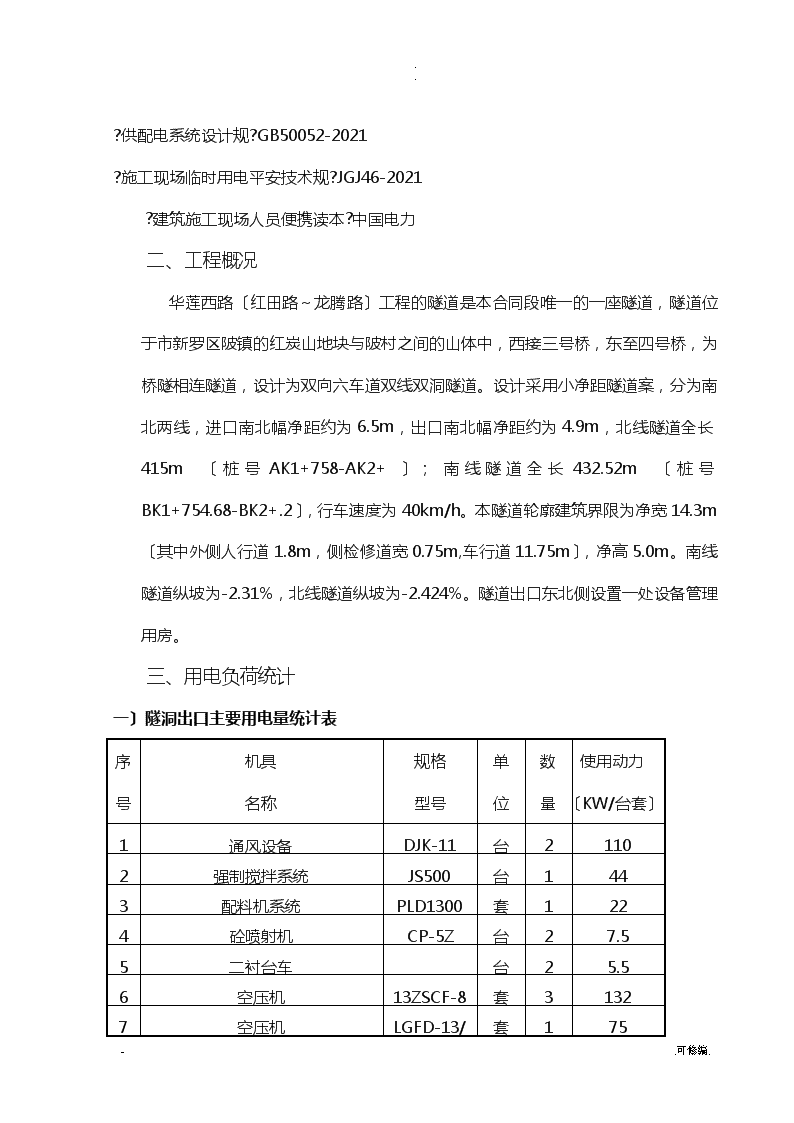

..目录一、编制依据1二、工程概况1三、用电负荷统计1四、供电设备选择1五、变压器位置、安装1六、用电管理1七、外电线路及电气设备防护1八、接地1九、配电箱及开关箱的设置1十、施工平安措施1隧道局部临时用电专项施工案一、编制依据?建筑工程施工现场供电平安规?GB50194-2021-.可修编. ..?供配电系统设计规?GB50052-2021?施工现场临时用电平安技术规?JGJ46-2021?建筑施工现场人员便携读本?中国电力二、工程概况华莲西路〔红田路~龙腾路〕工程的隧道是本合同段唯一的一座隧道,隧道位于市新罗区陂镇的红炭山地块与陂村之间的山体中,西接三号桥,东至四号桥,为桥隧相连隧道,设计为双向六车道双线双洞隧道。设计采用小净距隧道案,分为南北两线,进口南北幅净距约为6.5m,出口南北幅净距约为4.9m,北线隧道全长415m〔桩号AK1+758-AK2+〕;南线隧道全长432.52m〔桩号BK1+754.68-BK2+.2〕,行车速度为40km/h。本隧道轮廓建筑界限为净宽14.3m〔其中外侧人行道1.8m,侧检修道宽0.75m,车行道11.75m〕,净高5.0m。南线隧道纵坡为-2.31%,北线隧道纵坡为-2.424%。隧道出口东北侧设置一处设备管理用房。三、用电负荷统计一〕隧洞出口主要用电量统计表序号机具名称规格型号单位数量使用动力〔KW/台套〕1通风设备DJK-11台21102强制搅拌系统JS500台1443配料机系统PLD1300套1224砼喷射机CP-5Z台27.55二衬台车台25.56空压机13ZSCF-8套31327空压机LGFD-13/8套175-.可修编. ..8水泥浆搅拌机JZ350台149电弧焊机500型台67.510注浆机ZG6310台13.511水泵2寸台2512照明体系套114.413地泵台190145T龙门吊台111.615卧式工字钢冷弯机HDJZQ-20台11116钢筋调直液压切断机台1417钢筋切断机GQ50台1418钢筋弯曲机GW50台1419台式多用钻床Z4132台13二〕最大用电负荷计算1.洞口、空压机房、洞、搅拌站等用电量计算①电动机设备功率计算空压机4台:∑P=132KW×3+75KW=471KW砼喷射机2台:∑P=7.5KW×2=15KW搅拌机1台:∑P=44KW配料机:∑P=22KW通风设备2台:∑P=110KW2=220KW二衬台车2套:∑P=5.5KW2=11KW注浆机1台:∑P=3.5KW×1=3.5KW地泵1台:∑P=90KW1=90KW水泥浆搅拌机1台:∑P=4KW×1=4KW水泵2台:∑P=5KW×2=10KW5T龙门吊:∑P=12KW×1=12KW-.可修编. ..液压型钢弯曲机:∑P=4KW×1=4KW钢筋切断机:∑P=4KW×1=4KW钢筋弯曲机:∑P=4KW×1=4KW台式多用钻床:∑P=3KW×1=3KW电机合计功率:∑P1=471+15+44+22+220+11+3.5+90+4+10+12+4+4+4+3=917.5(KW)②电焊机设备的负荷计算电焊机:∑P2=7.5KVA×6台=45(KW)③洞照明用电功率计算:洞工作面碘钨灯:∑P=1KW×4=4KW洞低压照明:∑P=0.033KW×〔420/10〕×2=8.4KW洞外场地照明:∑P=1KW×2=2KW照明合计功率:∑P3=4+8.4+2=14.4(KW)注:洞低压照明采用33W节能照明灯,每盏灯间距10m,按1排布置。④生活区用电计算:工程部:空调16台功率:∑P=15*0.625*1.2KW+1KW=12KW照明、其他用电:∑P=15KW隧道办公、生活区功率:∑P=20KW∑P4=12+15+20=47KW-.可修编. ..⑤根据公式:S=K1×K2(K3×∑P1÷Cosφ+K4×∑P2+K5×∑P3+K5×∑P4)计算用电负荷备用系数K1=1.05电动机系数与电焊机系数K3、K4取值见下表。电动机平均功率因素Cosφ可0.65~0.78电动机与电焊机的需用系数K3、K4取值见下表:用电名称数量需要系数K值数值电动机3-10台K30.711-30台0.630台以上0.5电焊机3-10台K40.610以上0.5洞外照明K51⑤总用电量S=K1.(K3×∑P1÷Cosφ+K4×∑P2+K5×∑P3+K5×∑P4)=1.05×(0.5×917.5÷0.75+0.6×45+1×14.4+1×47)=735.1〔KVA〕根据以上计算,进出洞口施工用均为电量735.1KVA。四、供电设备选择根据计算,进出洞口施工最大用电负荷均为735.1KVA,应选择在隧道出口安装400KVA变压器2台。考虑突发停〔断〕电状况,配备一台250KVA-.可修编. ..发电机备用。总的计算电流I=〔S×1000〕÷〔√3×380×0.75〕=1489.2A根据提供用电回路及电线过流量选用2根95mm2及4根300mm2铝芯电缆线。另外洞照明用电,选用6mm2铜芯塑料线。五、变压器位置、安装隧道出口用电区共设置变压器2台,其中400KVA两台,315KVA一台。变压器设置于隧道出洞口左侧,红线外北侧〔详见附图:隧道临时施工用电平面布置图〕。该变压器由供电所按要求进展安装,调试合格后交付我使用。六、用电管理施工现场临时用电工程专用的电源中性点直接接地的220/380V三相五线制低压电力系统,采取以下式:采用三级配电系统如下列图2#400KVA变压器1#400KVA变压器一级空压机房搅拌站钢筋厂隧道口空压机房二级-.可修编. ..1#空压机工程部、隧道办公、生活区等钢筋加工2#、3#、4#空压机搅拌机组隧道洞内机械、风机、台车、照明三级采用TN-S接零保护系统;采用二级漏电保护系统。七、外电线路及电气设备防护一〕外电线路防护1、现场不得在外电架空线路正下施工、搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物等。2、在建工程的边与外电架空线路的边线之间的最小平安操作距离应符合下表规定。在建工程的边与架空线路的边线之间的最小平安操作距离外电线路电压等级(kV)<11~1035~110220330~500最小平安操作距离(m)4.06.08.010153、施工现场的机动车道与外电架空线路穿插时,架空线路的最低点与路面的最小垂直距离应符合下表规定。施工现场的机动车道与架空线路穿插时的最小垂直距离-.可修编. ..外电线路电压等级(kv)<11~1035最小垂直距离(m)6.07.07.04、起重机禁越过无防护设施的外电架空线路作业。在外电架空线路附近吊装时,起重机的任部位或被吊物边缘在最大偏斜时与架空线路边线的最小平安距离应符合下表规定。起重机与架空线路边线的最小平安距离电压(KV)平安距离(m)<11035110220330500沿垂直向1.53.04.05.06.07.08.5沿水平向1.52.03.54.06.07.08.55、施工现场开挖沟槽边缘与外电埋地电缆沟槽边缘之间的距离不得小于0.5m。6、当达不到规定时,必须采取绝缘隔离防护措施,并应悬挂醒目的警告标志。架设防护设施时,必须经有关部门批准,采用线路暂时停电或其他可靠的平安技术措施,并应有电气工程技术人员和专职平安人员监护。防护设施与外电线路之间的平安距离不应小于下表所列数值。防护设施应巩固、稳定,且对外电线路的隔离防护应到达IP3O级。防护设施与外电线路之间的最小平安距离外电线路电压等级(kv)≤1035110220330500最小平安距离(m)1.72.02.54.05.06.0-.可修编. ..7、当防护措施无法实现时,必须与有关部门协商,采取停电、迁移外电线路或改变工程位置等措施,未采取上述措施的禁施工。8、在外电架空线路附近开挖沟槽时,必须会同有关部门采取加固措施,防止外电架空线路电杆倾斜、悬倒。二〕电气设备防护1、电气设备现场围不得存放易燃易爆物、污源和腐蚀介质,否那么应予去除或做防护处置,其防护等级必须与环境条件相适应。2、电气设备设置场所应能防止物体打击和机械损伤,否那么应做防护处置。八、接地1、在施工现场专用变压器的供电的TN-S接零保护系统中,电气设备的金属外壳与保护零线连接。保护零线由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线处引出。专用变压器供电时TN-S接零保护系统示意-.可修编. ..注:1—工作接地;2--PE线重复接地;3一电气设备金属外壳(正常不带电的外露可导电局部);L1、L2、L3—相线;N—工作零线;PE--保护零线;DK--总电源隔离开关;RCD---总漏电保护器(兼有短路、过载、漏电保护功能的漏电断路器);T--变压器2、当施工现场与外电线路共用同一供电系统时,电气设备的接地、接零保护应与原系统保持一致。不得一局部设备做保护接零,另一局部设备做保护接地。3、施工现场的临时用电电力系统禁利用做相线或零线。4、保护零线必须采用绝缘导线。配电装置和电动机械相连接的凹线应为截面不小于2.5mm2的绝缘多股铜线。手持式电开工具的PE线应为截面不小于1.5mm2的绝缘多股铜线。5、PE线上禁装设开关或熔断器,禁通过工作电流,且禁断线。6、相线、N线、PE线的颜色标记必须符合以下规定:相线L1(A)、L2(B)、L3(C)相序的绝缘颜色依次为黄、绿、红色;N线的绝缘颜色为淡蓝色;PE线的绝缘颜色为绿/黄双色。任情况下上述颜色标记禁混用和互相代用。九、配电箱及开关箱的设置1、配电系统设置配电柜、分配电箱、开关箱,实行三级配电。配电系统宜使三相负荷平衡。220V或380V单相用电设备接人220/380V三相五线系统;当单相照明线路电流大于30A时,宜采用220/380V三相五线制供电。2、总配电箱以下可设干分配电箱;分配电箱以下可设假设干开关箱。总配电箱应设在变压器一侧,分配电箱设在用电设备或负荷相对集中的区域〔详见布置图〕,分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m。-.可修编. ..3、动力配电箱与照明配电箱宜分别设置。当合并设置为同一配电箱时,动力和照明应分路配电;动力开关箱与照明开关箱必须分设。4、配电箱、开关箱应装设在枯燥、通风及常温场所,不得装设在有重损伤作用的瓦斯、烟气、潮气及其他有害介质中,亦不得装设在易受外来固体物撞击、强烈振动、液体浸溅及热源烘烤场所。否那么,应予去除或做防护处理。5、配电箱、开关箱围应有足够2人同时工作的空间和通道,不得堆放任阻碍操作、维修的物品,不得有灌木、杂草。6、配电箱、开关箱应采用冷轧钢板或阻燃绝缘材料制作,钢板厚度为1.2~2.0mm,其中开关箱箱体钢板厚度不小于1.2mm,配电箱箱体钢板厚度不小于1.5mm,箱体外表应做防腐处理。7、配电箱、开关箱应装设端正、结实。固定式配电箱、开关箱的中心点与地面的垂直距离应为1.4~1.6m。移动式配电箱、开关箱应装设在巩固、稳定的支架上。其中心点与地面的垂直距离宜为0.8~1.6m。8、配电箱、开关箱的电器(含插座)应先安装在金属或非木质阻燃绝缘电器安装板上,然后整体紧固在配电箱、开关箱箱体。9、配电箱、开关箱外形构造应能防雨、防尘。十、施工平安措施电缆线路敷设必须采用五芯电缆,敷设前必须进展测试,要求其绝缘电阻值大于10MΩ。一〕配电箱、开关箱及设备1、格执行三级配电、二级保护,实行“一机、一闸、一漏保〞,禁一闸多用。-.可修编. ..2、开关箱除应设负荷短路保护装置外,还必须设置隔离开关及漏电保护器,且漏电保护器应装设在电源隔离开关的负荷侧。3、漏电保护器的选择应符合国标GB6829-86?漏电电流动作保护器?的要求,一般环境的漏电保护器,其额定漏电动作电流,不得大于30mA,额定漏电动作时间应小于0.1S,特殊环境下及手持式电开工具的漏电保护器动作电流应不大于15mA,动作时间小于0.1S。4、所有用电器的金属外壳,必须可靠地接到PE线上。5、固定电气设备应作防雨、防淹措施。6、要求设备停用1小时以上的必须拉闸上锁。二〕现场照明照明回路与动力回路分开敷设,且单独设置闸箱及漏电保护器,现场镝灯的金属外壳作保护接地。电缆绝缘性能良好,无破皮老化。洞照明在成洞段采用220V电压,洞每十米设置一盏33W节能照明灯,作业台车设置工作灯4盏。三〕现场临时供电检查与巡视1、每天对现场临电进展巡视维修,并建立巡视维修记录。2、对职工进展平安教育,提高工人的平安防意识,做到不私拆、接电器设备,不乱动开关设备,发现问题后,立即通知电工处理。四〕电器防火措施1、现场电气设备密集区布置适于电气火灾的灭火器材。2-.可修编. ..、焊工在电焊操作时发生火灾,应立即切断电源,可用砂土覆盖灭火,或用四氯化碳灭火器,二氧化碳灭火器,绝不能用水或一般酸碱泡沫灭火,否那么可能触电危险。3、照明灯具与易燃物之间,应保持一定距离,普通灯具不小于300mm,聚光灯、碘钨灯具不宜小于500mm,且不得直接照射易燃物,当间距不够时,采取隔热措施。-.可修编. ..10060200400¦µ150mm高压风管¦µ100mm高压水管¦µ50mm排水管¦µ1000mm通风管380V动力线路照明线路10060200400¦µ150mm高压风管¦µ100mm高压水管¦µ50mm排水管¦µ1000mm通风管380V动力线路照明线路洞内管线布置图说明:1.图中构造尺寸以厘米计,管线直径以毫米计。2.高压供水管洞内用¦µ1500mm钢管,洞外采用¦µ2000mm钢管。附图:隧道洞管线布置示意图教育之通病是教用脑的人不用手,不教用手的人用脑,所以一无所能。教育革命的对策是手脑联盟,结果是手与脑的力量都可以大到不可思议。-.可修编.
