专业资料郑州轨道交通1号线碧沙岗站电缆隧道迁移工程施工组织设计2010年3月word完美格式

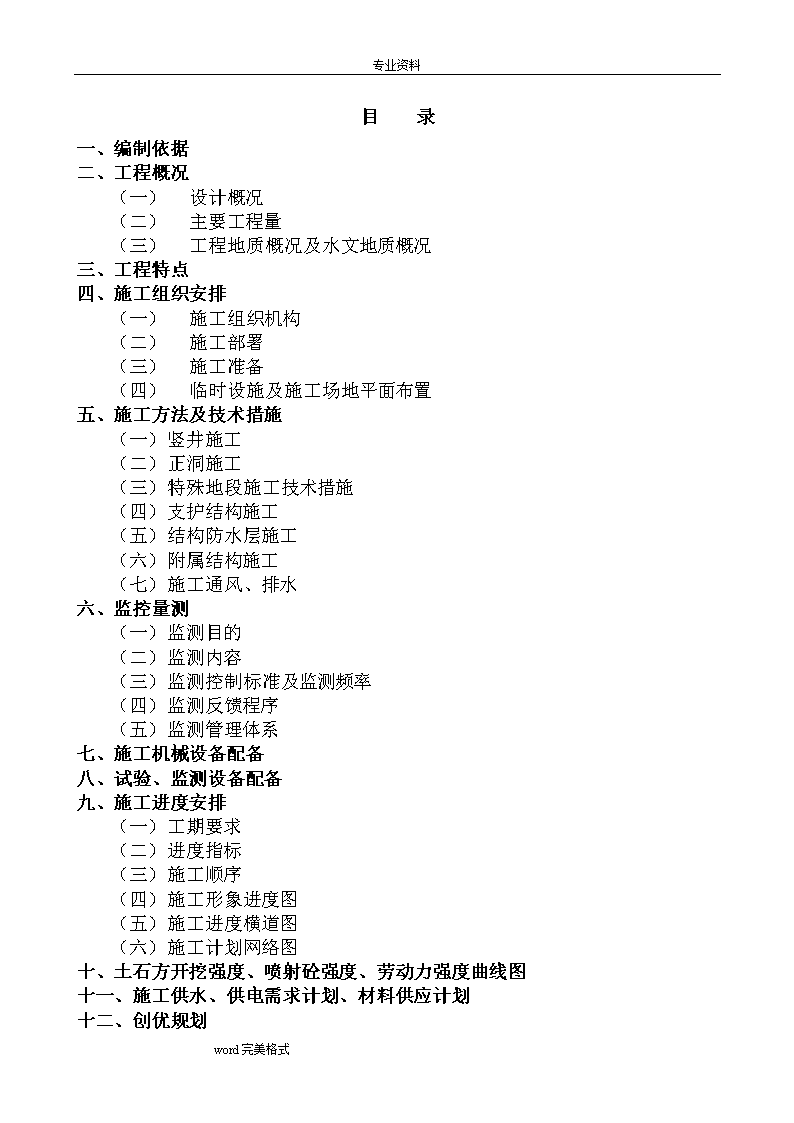

专业资料目录一、编制依据二、工程概况(一)设计概况(二)主要工程量(三)工程地质概况及水文地质概况三、工程特点四、施工组织安排(一)施工组织机构(二)施工部署(三)施工准备(四)临时设施及施工场地平面布置五、施工方法及技术措施(一)竖井施工(二)正洞施工(三)特殊地段施工技术措施(四)支护结构施工(五)结构防水层施工(六)附属结构施工(七)施工通风、排水六、监控量测(一)监测目的(二)监测内容(三)监测控制标准及监测频率(四)监测反馈程序(五)监测管理体系七、施工机械设备配备八、试验、监测设备配备九、施工进度安排(一)工期要求(二)进度指标(三)施工顺序(四)施工形象进度图(五)施工进度横道图(六)施工计划网络图十、土石方开挖强度、喷射砼强度、劳动力强度曲线图十一、施工供水、供电需求计划、材料供应计划十二、创优规划word完美格式
专业资料十三、施工质量保证措施(一)组织保证措施(二)技术保证措施(三)喷射砼质量保证措施(四)防渗漏保证措施(五)隐蔽工程质量保证措施(六)预埋件、预留孔洞的保证措施(七)为确保质量所采取的检测试验手段、措施及质量控制十四、安全保证措施(一)安全保证组织机构(二)施工安全检查工作程序(三)安全保证措施十五、工期保证措施十六、环境保护措施十七、文明施工十八、降低造价措施十九、成品保护的保证措施二十、缺陷责任保证二十一、附图XX-01图施工场地总平面布置图XX-02图全断面施工方法图XX-03图微台阶施工方法图XX-04图留核心土施工方法图XX-05图楼房基础加固技术措施图XX-06图过人防工程段技术措施图XX-07图全断面注浆技术措施图XX-08图超前管棚技术措施图XX-09图量测布置图(一)XX-10图量测布置图(二)XX-11图量测布置图(三)XX-12图量测布置图(四)XX-13图量测布置图(五)XX-14图施工形象进度图XX-15图施工进度横道图XX-16图施工计划网络图word完美格式
专业资料施工方法说明书及附图一、编制依据1.郑州某电缆隧道土建工程招标文件2.某电缆隧道招标补疑书3.110KV电缆隧道工程施工设计图4.业主组织的施工现场调查5.我局组织的施工现场调查6.现行有关隧道工程施工技术规范及验收规范7.我局在电缆隧道与地下工程的施工经验和拟采用的技术装备二、工程概况(一)设计概况电缆隧道迁改工程,南起百花路与建设路南路口,沿建设路向东至碧沙岗地铁口端头向北,横穿建设路,沿万乘时代广场地下室外侧,绕至百花路与原电缆隧道相接,迁改线路总长248.81米。分A-A段125.81米(明挖)和C-D段113.63米(暗挖)两种断面。隧道顶覆盖层厚度:线路南端4m左右隧道纵断面为V字型坡,纵坡分别为3%和6%。横断面为直墙、三心圆坦拱、平底马蹄形。支护为钢筋网、钢架、喷射砼结构。喷射砼厚度:拱、墙、底均为25cm厚,钢筋网的铺设、钢架间距、连接筋的布置根据地质条件、断面尺寸、埋深及周围建筑物、地下构筑物的影响而不同,全隧共分为二类。由于隧道埋深浅,又位于城市松散的第四系地层内,开挖洞室难以自稳,全隧采用超前支护和注浆固结地层等辅助措施。隧道断面按内净空尺寸分为三段:word完美格式
专业资料CD段:百花路与建设路向东、五厂宿舍楼向西,全长113.63m。净空为2.40m×2.40m(宽×高);AB段:万乘时代广场外侧,全长128.81m。净空为2。4m×2。4m(宽×高)。本隧道设施工竖井4个,竖井同时兼做安全人孔和风井。施工竖井采用网喷、钢架支护,钢架采用I18,竖向间距为1.0m,钢架连接筋ф20,间距30cm,周边挂钢筋网,ф6.5网格100×100mm,喷砼厚30cm。本隧道另设安全人孔4个,其中兼作通风井、电缆出口。人孔、风井为模筑钢筋砼,厚度为20cm。(二)主要工程数量主要工程数量见下表主要工程数量表招标工程名称:碧沙岗站电力改线工程序号名称及规格单位数量备注3.0*3.0暗挖隧道(113.63m)1小导管Φ32公斤11559.582土体加固注水泥浆m3124.423土体加固注改性水玻璃浆液m379.854喷射砼C25m3287.495非预应力钢筋(钢格栅)t92.046非预应力钢筋(钢筋网)t31.057非预应力钢筋(纵向连接筋)t52.768步道砼C15m3422.1word完美格式
专业资料9电缆支架套359210接地扁铁50*5m3592D8.5竖井(1座)1圈梁砼C30预拌砼m3112喷射砼C20m3107.93内衬砼C30S6预拌抗渗砼m3117.74砼顶板C30S6预拌抗渗砼m332.45非预应力钢筋(钢格栅)t15.7236非预应力钢筋(钢筋网)t2.6617非预应力钢筋(纵向连接筋)t1.4828非预应力钢筋t22.0699聚乙烯丙纶复合防水层m242010井口砌砖墙m322.811井内砌砖墙m316.212井筒(砌筑、抹面、踏步)m1.513井盖套114钢梯t0.615钢平台t9.05616电缆支架套18word完美格式
专业资料17接地扁铁50*5m183*4竖井(4座)1圈梁砼C30预拌砼m3702喷射砼C20m34043内衬砼C30S6预拌抗渗砼m3324.54砼顶板C30S6预拌抗渗砼m31105非预应力钢筋(钢格栅)t46.9696非预应力钢筋(钢筋网)t12.077非预应力钢筋(纵向连接筋)t6.7128非预应力钢筋t87.7389聚乙烯丙纶复合防水层m2210010井口砌砖墙m316511井内砌砖墙m324112井筒(砌筑、抹面、踏步)m713井盖套1014钢梯t3.315钢平台t56.616电缆支架套120word完美格式
专业资料17接地扁铁50*5m1202.5工程重点、难点及对策2.5.1处理好地面降水后地层中的残余水,达到无水施工条件,另外建设路南边近邻碧沙岗地铁站防护桩。大约有1.2米左右极有可能形成扁压,以及横穿建设路至万乘时代广场段地质土层为粉砂土,在一个是距周边建筑物太近,是本工程的重点。⑴难点分析:①由于地面条件限制,地面降水局部容易形成降水盲区,上层滞水不易通过地面降水完全疏干;②地面下有雨、污水地下管线,渗漏水容易使硬塑粘土成饱和土,且管线渗漏具有不确定性,是引起局部坍塌与管线断裂的潜在因素。③由于地面上车流动量大造成振动量大,是引起塌方潜在因素。⑵主要对策:详见技术措施2.5.2周边环境复杂,施工制约因素多。⑴难点分析:本工程位于百花路与建设路交汇处,隧道需要穿越建设路等重要地段,应该采取措施避免地面沉降,以免造成地面上建筑的塌陷、开裂及地下管线的拉断、拉裂。⑵主要对策:word完美格式
专业资料必须对地面、地上、地下的所有设施进行综合分析,结合具体要求,制定保护措施和保护方案,实现三维控制。根据结构重要程度确定监测报警值,以监控量测数据分析反馈作为依据基础。为保护对周围环境的变形控制,施工中处理好工序衔接,严格按批准的施工作业程序施工,严格遵守管超前、严注浆、短开挖、强支护、快封闭、勤量测的原则;同时,控制好每层开挖步距,尽量缩短暴露时间。当通过监测,变形接近警戒值时,采取补偿跟踪注浆或注浆加固等措施确保周边环境的安全稳定。具体监测方案见施工测量及监测章节的具体内容。(三)工程地质概况及水文地质概况隧道穿过地段属黄河冲洪积倾斜平原,地形西南高东北低,最大高差约米,地层为第四系冲洪积层、详细分层(自上而下)如下:1.填土:上部杂填土,下部以素填土为主,局部为耕土,主要成份为粉土、粉砂、三七土、炉碴、砖块、石子等。2.粉土:褐黄、灰褐色。稍湿、硬塑,含较多的大颗粒姜石(最大粒径达12cm),含少量蜗牛壳片,砂性大,局部近粉砂。该层埋深~m,厚度~m,fk=pa,r=KN/m3,C=Kpa,Φ=22°,Es=MPa,压缩性中等,标贯次数平均(击)。3.粉土─粉砂:褐黄、棕黄色,稍湿,粉土硬塑,砂中密。含蜗牛壳片和姜石颗粒。粉土砂性大、近粉砂。该层埋深8~11.3m,厚度1.5~9.6m,fk=180Kpa,r=16.7KN/m3,C砂土=3Kpa,C粉土=10Kpa,ф砂土=30°,ф粉土=22°Es=15MPa,压缩性中低,标贯次数平均12.5(击)。4.粉土:黄褐色、褐红色。湿、可塑─硬塑,含少量姜石颗粒,该层埋深8.8~11.5m,厚度0~2.5m,fk=150MPa,r=17.4KN/m3,C=13Kpa,ф=21°,Es=10MPa,压缩性中等,标贯次数平均6.9(击)。word完美格式
专业资料5.粉土─粉砂:以粉土为主。棕黄、褐黄色,稍湿,粉土硬塑,砂中密,钻探未穿透fk=190Kpa,r=17.4KN/m3,C砂=2Kpa,C粉土=8Kpa,ф砂=32°,ф粉土=23°,Es=14MPa,压缩性中等,标贯次数平均15.2(击)。沿线地下水位埋藏较深,各勘探孔内未揭露出地下水,但地下供水管、雨水管、污水管有渗漏水现象。三、工程特点1.隧道工程南端位于市内繁华地段街道下面,且横穿一个街口。2.隧道中线邻近街边高层建筑物,最近约3m左右。3.地下管线路错综复杂,埋深不一,要确保不损坏地下管道。4.地层为松散的第四系冲、洪积的粉土、沙土、粉砂土,自稳能力差,极易坍塌。5.隧道浅埋。洞顶覆盖层最小厚度1米,6.施工竖井四个,由于场地条件限制,分布不均匀,难以做到均衡生产。7.隧道断面小,施工干扰大。四、施工组织安排(一)施工组织机构成立电力迁改工程指挥部,指挥部下设某电缆隧道工程项目经理部。项目经理部设工程技术部、经营财务部,设备物资部和办公室,作业队设一个隧道工区和一个机加工工区。见“施工组织机构图”(二)施工部署1.任务划分一个工区任务划分如下:word完美格式
专业资料第一工区:K0+000~K0+180计180m隧道工区承担本工区施工段内的全部土建工程项目。机加工工区:负责全段钢拱架、注浆导管、锚管、钢筋网、电缆支架、预埋件、接地极扁钢等的制作。2.人员及劳力安排项目经理部:10人第一隧道工区:60人机加工工区:25人投入本工程施工人数共95人。3.营地设置项目经理部设在建设路与百花路交叉口。(一)施工准备本工程中标后,由仝允力负责组织施工。施工队伍是几年来一直在郑州施工电缆隧道工程的队伍。1.人员、设备动员周期经理部人员、施工队伍及机械设备等均在郑州,中标后第二天即可正式施工。施工设备配备见“主要施工设备表”。2.施工材料供应安排按照工程进度,钢材、水泥按计划供应,其他材料就地就近自购。(二)临时设施及施工场地平面布置1.临时房屋(生产、生活、办公用房)项目经理部办公及生活用房:20m2word完美格式
专业资料监理工程师办公及生活用房:25m2工区生产用房:200m2临时房屋共计:395m22.施工用水工地用水使用市内自来水,由自来水管网接入施工竖井工地。若自来水压力不足0.2MPa,在施工水管路上增设一台增压泵。3.施工用电采用城市高压电网供电,隧道内照明采用36V电压(用行程变压器将380V变为36V)。4.施工道路本工程均沿街道而设,各施工竖井均有既有道路。5.施工场地平面布置本工程有四个施工竖井,解决隧道的开挖、出碴和进料。各井地面作业场地及各井场地布置情况如下:(1)场地位置及各竖井场地布置见施工场地总平面图。(2)设置2.0m高的围挡封闭,以减少场地内外的互相干扰,(3)所有场地水管均作防寒处理。(4)竖井断面4.0×4.0m,井口设提升井架,安装电动葫芦,提升简易吊桶,地面设栈桥卸碴和临时堆土场,解决白天不能运土的矛盾。(5)场地内布置了空压机房、机修房、小料库、水泥库、砂石堆放地、钢架堆放地、工地值班室。word完美格式
专业资料(6)施工场地内的临时排水,施工时临时用电线路,水管等设施均按郑州市有关管理条例办理,符合安全和文明施工的规定。五、施工方法及技术措施(一)竖井施工竖井施工包括:井架安设、锁口圈、井身、井底碴坑四部分。根据设计提供的坐标,确定竖井位置,定出中心坐标,埋设井架基础,架设井架、安装电动葫芦。开挖锁口圈,达到设计深度后,立模绑扎钢筋,预埋井圈护栏钢管、预留竖井口封闭梁口位置,浇注砼,砼达到一定强度后拆模,继续开挖井身,井身随挖随支。在遇到软弱地层时,可加设锚管或插板,必要时进行注浆加固地层,当挖至联络通道拱顶时,在井壁上架设通道上部钢架,开挖至联络通道底安设通道口下部钢架,做井底碴坑和集水坑。随后转入联络通道施工。(二)正洞施工1.施工方法该工程位于市区繁华街道下面,埋深浅、地层松散。隧道断面又小,不适合大型机械化施工,为此选择对地面影响小,对地层扰动少的开挖方法。采用风镐风铲挖土,根据不同的场地条件和不同的地质情况,分别采取全断面开挖、微台阶法开挖、留核心土开挖的方法。洞内弃碴采用手推车运至竖井底倒入吊桶,用电动葫芦提升到地面,再转运到弃碴场地。支护用潮喷机人工喷射砼。洞内用激光导向仪指向。施工方法详见施工图。word完美格式
专业资料word完美格式
专业资料word完美格式
专业资料2.技术措施在城市浅埋、松散地层中暗挖法施工隧道要确保地面建筑物和地下管线少变形、不损坏。施工的关键是防塌、防陷、防下沉。必须严格按照管超前、严注浆、短进尺、强支护、早封闭、勤量测、速反馈、快修正的要求办理。具体技术措施如下:(1)拱部采用超前小导管注浆。固结地层、加强围岩自稳能力,防止围岩坍塌,控制前方土体的变形。(2)及时网喷支护,防止坍塌,控制变形、下沉。(3)打锁脚锚管,拱墙背后回填注浆,控制下沉。(4)格栅钢架支护,及时封闭成环,防止下沉、坍塌。(5)地层有水时,进行洞内井点降水。(6)量测紧跟、及时反馈、指导施工。(7)施工前用管道探测仪,准确预报各种管线位置,并根据量测数据,测算出对管道的影响程度,采取必要的加固措施。(三)特殊地段施工技术措施1.临近旧楼房房基地段暗挖隧道技术措施在建设路:隧道中线北侧3-4m有一幢3层楼房,楼房为七十年代修建,砖基基底埋置深度不足1.5米,在此施工必须确保楼房安全,既要使地表沉降在控制范围以内、又要严防楼房倾斜和损坏。为此,根据以往经验采取如下施工措施。(1)向楼基方向斜向打入一排Φ50注浆钢管,L=4.0mword完美格式
专业资料,@500。进行压浆加固楼房基础和起到减少下沉作用。再打一排防护桩Φ600@1000.详见施工图。(2)洞外沉降观测,详见施工图”。根据量测变形资料制订进一步加固措施。(3)其他技术措施同五、(二)。2.穿过繁华街道暗挖隧道技术措施电缆隧道沿线要穿过车流量较大的建设路中心(见平面图)覆盖层仅~m,施工关键是:减小地面集中活载和动载影响,防止洞内坍塌,控制地面下沉量,采取技术措施如下:(1)在路面上沿隧道中心线铺设20mm厚,3m宽钢板。(2)加强监控量测。(3)其他方法同五、(二)。3.横跨地铁出口时暗挖隧道技术措施电缆隧道在横跨地铁出口时,地面覆盖层1米厚,在路面上铺盖30mm钢板,另外控制地面人和车走动更不能堆放材料,另外在随到地板下面增加钢梁长25米,确保地铁出口施工时电力隧道不变形。(四)支护结构施工本工程的支护结构为钢筋网、钢架、喷射砼,亦是工程的主体结构。施工方法及工艺流程如下:整修欠挖初喷C20砼50mm厚立钢架焊连接筋铺设钢筋网复喷C20砼砼外观修平备料计量搅拌运输打超前管棚word完美格式
专业资料施工方法:1.整修隧道欠挖部分。2.初喷C25砼厚约250mm,以保证施工安全和减少围岩变形。3.架立钢拱架时,用中线激光控制拱架中线,用水平仪控制拱架水平,用垂球控制钢架的竖直度,使水平误差小于10mm,中线误差小于5mm。4.不同地质条件,连接筋分单双层,连接筋间距不同,误差不超过10mm,搭接焊长度10d。5.满铺钢筋网,搭接长度为10d,单层网铺设在拱架外侧,双层网时一层铺设在拱架内侧,一层铺设在外侧。6.砂、石需洁净,含泥量不超过1%,级配符合要求,每车均需过磅计量,误差不超过2%。水泥需检验合格后才能使用。搅拌时间需60s,拌好的喷射砼料停放不得超过2h。7.喷射C20砼,水灰比控制在0.45~0.5,喷射砼内实外平,喷后立即修整。(五)变形缝、施工缝防水施工1.变形缝采用橡胶止水带防水。在上组砼端头夹放木条,待砼凝固后取出木条形成凹槽,凹槽深度为止水带宽度的二分之一。下组砼浇筑前,对凹槽进行清洗,在止水带背后填实嵌缝膏,安设止水带,用射钉将止水带固定在凹槽砼处,贴塞嵌缝膏。止水带外侧埋设木条,浇筑下组砼,待砼凝固拆模后凿除预埋的木条,用嵌缝膏嵌填密实,表面用水泥砂浆抹平。word完美格式
专业资料2.施工缝采用两条BW膨胀橡胶止水条防水。纵向施工缝在砼初凝后,根据止水条的规格在砼基面中间压磨出一条平直、光滑槽;环向施工缝采用在端头模板中间固定木条、金属构件等。浇筑砼,待砼初凝后取出木条、金属构件形成凹槽。止水条安放前,凿毛砼基面,清洗干净,排除杂物。用氯丁胶将止水条牢固粘贴在预留沟槽内并用射钉固定牢固。水平施工缝在砼浇筑前先在基面上敷设25~30mm与浇筑砼同标号的水泥砂浆。3、初期支护的防水施工喷射砼初期支护围岩含水地层有漏水时,在喷射砼施工时,掺防水剂或疏导分流、分层喷射,即先在围岩上打一些钻孔,并在孔内插入胶管,将渗水集中从管内引出,然后围绕胶管喷射砼,等砼强度达到后再在引水管内采用水泥、水玻璃浆液堵水注浆。堵水后,再喷射面层砼,当围岩为大面积渗水,且渗水压力不大时,底层砼直接采用分层掺有早强剂的砼进行施工喷射施工。但面层砼不宜掺早强剂以免产生收缩裂缝,对防水不利。附属结构施工1.施工方法安全人孔为内径Φ950mm园形结构,风井为内径85×85cm矩形结构。施工方法均采用人工开挖,辘轳提升简易吊斗出碴,每开挖1m施作砼护壁。整个护壁做完,经检查合格后,由下部向井口绑扎钢筋,立模定位,浇注C20砼。用捣固棒捣固,养护7~14天,强度达到要求后拆模,安设爬梯。防水层施作同正洞,采用四层法,外层压光。风井与正洞联结通道施工方法同正洞。人孔井口安设井盖,风井口做风亭,其施工方法是先做风亭圈梁,后砌筑墙(厚240mm),安设百页窗,顶板为预制砼板,安设后顶部作防水处理,最后风亭外表饰面。2.安全人孔及风井施工工艺流程图:开挖1m护壁1m绑扎钢筋立模浇注砼养护拆模人孔安设爬梯防水层施作安设井盖或施作风亭设置防护栏测量定位(八)施工通风、排水word完美格式
专业资料1.施工通风因本工程断面很小,无法安设常规的通风机和风管,拟采用机械通风和自然通风相结合的通风方式。利用附属工程中的风井和安全人孔进行自然通风。必要时在风井口安设抽风机进行机械通风。喷射砼时,掌子面采用水幕除尘。2.施工排水本工程在隧道通过的地段,地下有大量的管线,如供水管、污水管、暗涵、人防工程等,可能发生渗漏水现象。因此施工过程中,水可能渗入隧道,必须设置排水设备。隧道上坡施工时,采取顺坡排水;在下坡段施工时,采取管道排水,掌子面附近设临时集水坑,用抽水机将水抽入管道,排到竖井集水坑,再抽至地面沉淀池,经净化处理达到要求后排入城市污水管道。六、监控量测(一)施工测量由于井下隧道测量受到空间条件限制,受干扰大,故平面控制测量形式只能采用导线测量,采取“先低后高、逐渐扩展、以高控低、相互交错”的原则与方法进行。而该隧道的导线控制点只能通过斜井和竖井将地面的测量坐标和高程系统传入,为此我们经过分析研究决定采用三角形连接法先完成竖井联系测量再进行洞内的精密导线测量与高程传递测量。从地面引入洞内的竖井联系测量具体实施步骤如下:word完美格式
专业资料图2竖井联系测量立面示意图当通过竖井掘进至主隧道时,选择晴朗且风小的天气;购买测量用具:充电矿灯4个,Á=0.3mm吊鱼绒线80m,1.5kg重铊2个,装柴油的桶(含柴油)2个,50m钢尺1把,然后按图2、图3布置好测点,三角形形状要合理。图2中,C、D为井上连接已知导线点,C′、D′井下水泥敷设的控制待定导线点,图2为立面示意图;图3为水平投影图;图中AA′、BB′为同时悬挂在钢管固定支架上有重铊的Á=0.3mm吊鱼绒线。为防风吹与振动,重铊垂入加盖的稳定液中。图3竖井联系测量水平控制图word完美格式
专业资料外业时,施工必须停产,测角读数采用摆动投点法观测四个测回取平均值作为最后结果。注意,吊线时,精心控制让其下部摆幅≤0.3mm。量边采用移尺法观测四次,且每次长度互差≤0.3mm,取平均值作为最后结果。井上测站C,井下测站C′观测要同时,操作要规范。竖井标高引入较简单,采用悬尺法引入联络道内按三级水准测量就可以达到设计规范要求。平面控制网布设及作业要求:(1)严格执行国家测绘局颁布的《工程测量规范》内有关规定,以此标准开展工作。(2)测量工作前,按照《规范》及隧道贯通误差要求精心组织平面控制设计文件及隧道贯通误差估算。(3)仪器采用全站仪、光电测距仪,精度5mm+5ppm;经纬仪J2-2,2″;S3水准仪。(4)以精密导线环作为整体控制,辅助以精密三角环及精密大地四边形,在此基础上控制整个隧道的施工开挖,以保证隧道贯通误差精度及各建筑物位置的准确性。(5)整体精密控制导线环的施测工作,严格执行《工程测量规范》内规定及平面控制测量设计文件要求,使其达到设计精度。2、洞内测量设计及要求:(1)洞内控制采用光电测距仪,测距精度5+5ppm,进行导线控制延伸测量;word完美格式
专业资料(2)由于洞内条件限制,洞内网采取主副导线闭合环,中间插小闭合环,形成多个闭合条件。导线边长尽量拉长等距。(3)采用导线网严密平差成果;(4)贯通误差估计,可采用下面方法进行估计式中:m外—控制网误差对横向贯通误差影响值;m1—由进口计算的影响值;m2—由出口计算的影响值;mβ—由控制点放设中线时理论高度中误差;(5)加强洞内控制测量的措施:使用光电测距仪进行角度、距离测量,务必使测角中误差控制在4″以内,边长中误差≤1/20000;b、选择良好的测量环境,引测工作应在夜晚或阴天进行;c、每次向前延伸导线时,须对已测的前三个主副导线点重复置镜测量检核,确认无误后方可继续引测;d、为减少洞内导线测量误差对贯通误差的影响,应在成洞部分选择原导线点组成长边导线。(二)监测目的为保证施工期间市内道路和铁路运输畅通,以及地面建筑物、地下管线和电缆隧道施工安全,建立专门组织,在施工的全过程中进行全面、系统的监测工作,并将其作为一道重要工序纳入施工组织设计中去。word完美格式
专业资料监测的主要目的:1.通过监控量测及对监测数据的处理、分析,采取调整开挖方法与支护参数等措施来控制地表下沉,确保地面建筑物、地下管线的正常使用和地面交通及铁路运输的安全;2.通过监测掌握围岩、支护的动态,确保施工期间结构的安全与围岩的稳定;3.对一系列关键技术问题进行专项分析,积累资料,为后续工程提供技术类比依据。(三)监测内容根据招标文件以及本工程的具体情况,拟分别对电缆隧道以及周围受影响的地面建筑物和铁路等进行施工安全监测。监测项目以变形位移监测为主,同时选择在邻近高楼建筑和铁路布设地面测试断面,在重点地段布置三个综合测试断面,辅以应力、应变监测项目。具体监测项目、测点布置原则及要求,仪器设备、监测频率见下表,地面测点见量测布置图监测项目表序号监测项目监测仪器测点布置原则及数量监测目的与要求监测频率1围岩及支护状态地质描述及拱架支护状态观察每一开挖环掌握开挖面的围岩地质情况,预测前方岩性,提前采取施工措施每一循环监测一次,开挖后立即进行2地表下沉水准仪和水平尺每10m一个断面,每断面11个测点,共计2387个掌握隧道开挖过程对地表的影响程度。word完美格式
专业资料正常情况1次/天,特殊情况1~2次/天,直到稳定后2天。3地表建筑物、地下管线及铁路线路变化水准仪和水平尺受影响的建筑物、地下管线与铁道线路两侧及轨道上布设测点:计240个掌握隧道开挖时对地表建筑、地下管线和铁道线路的影响。4拱顶下沉水准仪、钢尺等沿隧道中线方向每20m一个测点,计434个了解施工中结构的变形情况。正常情况1次/天,特殊情况1~2次/天,直到稳定后2天。5周边净空收敛位移收敛仪每50m一个断面,每断面2个测点,计86个了解施工中结构的变形情况。6隧道底部隆起水平尺、水准仪及钢尺等每10m一个断面,每断面3个测点,计651个了解施工中仰拱的变形情况。正常情况1次/天,特殊情况1~2次/天,直到稳定后2天。7围岩内部位移位移计、测斜仪取三个断面每断面2个测点,计6个了解围岩的位移情况。8围岩压力及支护间应力压力传感器取三个断面每断面20个测点,计60个了解围岩压力及支护间应力反馈信息。正常情况1次/天,特殊情况1~2次/天,直到稳定后2天。9钢拱架内力及外力支柱压力计每30榀钢拱架设一对测力计95对了解钢拱架内力及外力,反馈信息。(四)监测控制标准及监测频率监测后及时对各种监测数据进行整理分析。依照《铁路隧道喷锚构筑法技术规则》(TBJ108-92)的变形管理等级指导施工。变形管理等级管理等级管理位移施工状态ⅢU0<Un/3可正常施工ⅡUn/3≤U0≤Un2/3应注意,并加强监测ⅠU0>Un2/3应采取加强支护等措施表中:U0——实测位移值Un——允许位移值word完美格式
专业资料Un的取值,也就是监测控制标准。依据招标文件以及以往类似工程经验及有关规范规定,提出监测控制标准见下表:监测控制标准表序号监测项目控制标准依据1地表及建筑物沉降30mm招标文件及相应规范2建筑物倾斜钢筋砼结构3.0‰砖木结构3.5‰3地下管线30mm4拱顶下沉45mm工程经验5净空收敛30mm根据上述监测管理基准,可选择监测频率:一般在Ⅲ级管理阶段监测频率可适当放大一些;在Ⅱ级管理阶段则应注意加密监测次数;在Ⅰ级管理阶则应密切关注,加强监测,监测频率可达到1~2次/天或更多。各项目监测频率详见监测项目表(五)监测反馈程序在取得监测数据后,要及时进行整理,绘制位移或应力的时态变化曲线图,即时态散点图,如下图所示。位移(应力)控制值时间(t)0时态散点示意图在取得足够的数据后,还应根据散点图的数据分布状况,选择合适的函数,对监测结果进行回归分析,以预测该测点可能出现的最大位移值或应力值,预测结构和建筑物的安全状况,采用的回归函数有:word完美格式
专业资料U=Alg(1+t)+BU=t/(A+Bt)U=Ae-B/tU=A(e-Bt-e-Bt0)U=A{〔1/(1+Bt0)〕2-〔1/(1+Bt)〕2}U=Alg〔(B+t)/(B+t0)〕式中:U——变形值(或应力值)A、B——回归系数t——测点的观测时间(d)为确保监测结果的质量,加快信息反馈速度,全部监测数据均由计算机管理,每次监测必须有结果,及时上报监测日报表,并按期向施工监理、提交监测月报,并附上相对应的测点位移或应力时态曲线图,对当月的施工情况进行评价并提出施工建议。监测反馈程序见下监测反馈程序框图是监测结果位移(应力)是否超Ⅲ级管理位移(应力)是否超Ⅱ级管理位移(应力)是否超Ⅰ级管理继续施工综合判断暂停施工采取特殊措施否否否安全不安全word完美格式
专业资料(六)监测管理体系针对本工程监测项目的特点,必须建立专业组织。由隧道局派驻现场3~6人组成监测组,由具有丰富施工经验、监测经验及有结构受力计算、分析能力的技术人员担任组长,监测组内部按地面监测及地下监测项目分为两个监测小组,各设一名专项负责人,在组长指导下负责地面、地下的日常监测工作及资料整理工作,其余人员在专项负责人指导下工作,监测组成员组成及职责见下图。监测组成员组成及职责框图组长:负责监测工作的组织计划,外协以及监测资料的质量审核地面监测小组负责人:1、地表下沉监测2、地面建筑沉降、倾斜及地下管线沉降监测3、建设路路面检测地下监测小组负责人:1、拱顶下沉监测2、周边净空收敛监测3、洞内围岩及支护状态描述4、隧道底部隆起监测5、围岩内部位移监测6、围岩压力及支护间应力监测7、钢拱架内力及外力监测。为保证量测数据的真实可靠及连续性,特制定以下措施:1.监测组与监理工程师密切配合工作,及时向监理工程师报告情况,并提供监测记录。word完美格式
专业资料2.制定切实可行的监测方案和相应的测点埋设保护措施,并将其纳入工程的施工进度控制计划中。3.量测人员要相对固定,保证数据资料的连续性。4.量测仪器的管理采用专人使用、专人保养、专人检校的原则。5.量测设备、元器件等均应经检校合格后方可使用。6.各监测项目在监测过程中严格遵守相应的实施细则。7.量测数据均要经现场检查,室内复核后方可上报。8.量测数据的存储、计算、管理均采用计算机系统进行。9.各量测项目从设备的管理、使用及资料的整理均设专人负责。10.开展相应的QC小组活动,及时分析、反馈信息。七、施工机械设备配备见“主要施工设备表”。八、试验、监测设备配备见“主要施工设备表”。九、施工进度安排(一)工期要求合同要求:开工日期为施组安排:开工日期为比合同工期提前4天。工程完成日期为留有3天余地,做为整修、清理场地的时间。(二)进度指标根据我局施工电缆隧道的实践经验,结合本工程的实际情况,拟定各主要工序的进度指标如下:word完美格式
专业资料1.1#、2#、3#、4#竖井同时开工2.横通道施工:3.6m/d3.隧道开挖与支护:一般地段主攻方向为3.6m/d,副攻方向为3.0m/d;过污水暗涵、平行雨水管线处需采取辅助施工措施,进度指标为1.5m/d。铁路线下、临近建筑物地段也需采取辅助施工措施,进度指标为2.0m/d。4.人孔、风井、电缆出口等附属工程与隧道开挖支护同时施工,不控制工期,故未列进度指标。5.防水层施作:20m/d6.电缆支架安装:100m/d(电缆支架及配件制作与主体工程同时进行)以上均为日进度指标,月进度指标=日进度指标×日历天数,节假日均施工。(一)施工顺序横通道完工后,先开挖支护主攻方向的隧道,进10~20m后,再开挖支护副攻方向的隧道主攻或副攻方向开挖支护完工后,从工区分界点向竖井方向施作防水层,到竖井处时,另一方向开挖支护已完成,接着从另一端工区分界点向竖井方向施作防水层。电缆支架安装,在主体工程施工的同时,组织电缆支架及配件的加工。主体工程完工后,先安装1#竖井至终点段的电缆支架及接地极扁钢,再安装起点至1#竖井段的电缆支架及接地极扁钢。(二)施工形象进度图见“图”。(三)施工进度横道图见“图”。(四)施工计划网络图见“图”。十、土石方开挖强度、喷射砼强度、劳动力强度曲线图word完美格式
专业资料土石方开挖强度与喷射砼强度见“土方开挖与喷射砼强度曲线图”,劳动力强度见“劳动力强度曲线图”。十一、劳动力计划、施工供水、供电需求计划、机械、材料供应计划实行工期目标责任制。根据工程项目总体施工进度安排,编制月、周、日施工计划,将工期目标横向分解到部门,纵向分解到班组个人,逐层签定工期责任状,工期目标与个人经济利益挂钩,实行奖惩制度,同时对全体施工人员进行计划交底,激发全体人员的干劲,使全员自觉实施进度计划,做到以工序保日、以日保周、以周保月,最终保证总工期的实施。搞好后勤服务工作,促进施工生产的正常进行。⑴劳力保证根据总体施工进度安排,逐月、逐周作出劳动力使用计划,保证劳动力充足。⑵物资保证①保证料源充足。对于结构工程,开工前做出一次性备料计划,提前考察各种材料的货源、储量、运距等,详细制定出进料计划,保证各种物资的供应。②根据生产计划编制材料供应计划,超前订货加工,同时严把原材质量关,防止因不合格材料而影响工期。⑶机械保证本标段涉及施工机械种类多,必须按照计划配足开挖、运输、砼生产浇注、组合钢模板、电动葫芦、注浆设备等,同时做好设备的使用、保养、维修工作,保证各种设备的正常运转,并提高其完好率、利用率。对常用易损的机械配件有足够的库存量。word完美格式
专业资料⑷技术保证①搞好工程的统筹、网络计划工作,制定阶段目标,科学合理安排施工工序。通过分析各施工工序的时间,采取特殊措施尽可能减少影响进度的薄弱环节,科学合理地缩短各施工工序的循环时间来提高施工进度。同时牢牢抓住关键工序的管理与施工,确保关键工序施工的工期与质量。②提前做好图纸会审工作,对图纸中有疑问的地方,及时与设计单位联系解决,避免耽误施工。③组织技术质量人员学习招标文件、技术规范与施工监理程序,准确掌握电力隧道施工要求的标准与程序。④在开工之前提前做好各分项工程的施工方案与材料试验。⑤加强技术管理和工序管理,杜绝因工作失误造成返工而影响正常的施工进度。⑸制度保证组织全员开展劳动竞赛,建立激励机制,对完成或超额完成生产任务的班组实行表扬和奖励,充分调动积极性。加强操作人员对质量意识的培养,提高施工质量和一次成活率。达到质量标准的一次成活率提高了,也就加快了施工速度,从而可以保证施工进度。加强例会制度,解决矛盾、协调关系,保证按照施工进度计划进行⑹管理保证加word完美格式
专业资料强与业主、监理、设计、管线、园林等单位的联系,同时积极的与其他当地相关部门联系,及时解决施工中存在的问题及突发事件,在施工过程中取得当地居民及有关部门的理解和支持,为施工创造一个良好宽松的施工环境,确保施工生产的顺利进行。㈠劳动力计划及管理措施⑴劳动力计划根据本标段总体施工部署及工程进度安排,本项目部拟投入的技术工人由隧道工、钢筋工、电工、钳工、电焊工、防水工、、砼工、喷砼工、木工、起重工等工种组成,并配备一定数量的普工。根据施工进度计划按周配备人员,具体配置情况见表5-3。⑴由于本标段工期短,工作面多,我公司将抽调具有相关施工经验的管理人员和熟练工人组成施工队伍,以确保安全高效的完成施工任务。⑵同时根据工作面较为分散、临时占地面积狭小的特点,在施工现场只设置相关的生产设施,不再设置生活房屋,而是就近租赁居民房,解决项目部管理人员和工人的生活问题,为施工生产提供合理高效的后勤保障。⑶劳动力进场后应及时签署用工合同,进行上班前的安全技术培训,为其承办国家和北京市要求的各种保险,提供必要的安全保证。⑷按时下发工人工资,并实行按劳分配和奖罚制度,提高工人的工资待遇,为其提拱强有力的经济保障。(二)主要机械设备使用计划word完美格式
专业资料工种按工程施工阶段投入劳动力情况表5月6月7月8月------隧道工2025------钢筋工66------混凝土工55------喷砼工33------机械工55------电焊工22------木工22------电工11------架子工22------起重工33------普工1010----------------------人员总数5964------见拟投入的主要施工机械设备见表5-4。表5-3劳动力计划表招标工程名称:110kv迁改(电力沟)工程(第二标段)单位:人word完美格式
专业资料序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1电动葫芦412北京20065KW3t隧道施工-2砼潮喷机H-5B12洛阳20065.5KW5m3隧道施工-3装载机ZL402厦门2006――2m3弃碴外运-4自卸汽车解放18长春2006――15t弃碴外运-5注浆泵K5012唐山200611KW50L隧道施工-6钢筋调直机G4-43柳州20061.5KW――隧道施工-7钢筋切断机G323渭南20062KW――隧道施工-8钢筋弯曲机GQDA3渭南20062KW――隧道施工-9电焊机B30025成都200624KVA――隧道施工-10风镐C1040南京2006――――隧道施工-11砼输送泵HB306武汉2006――30m3隧道施工-12砼搅拌机J2506郑州20065.5KW――隧道施工-13电动空压机L-206柳州2006――20m3隧道施工-14轴流风机J3012太原200614KW隧道施工-15内燃发电机G2502济南2006――250KW隧道施工--――――-――――――――――-表5-4拟投入的主要施工机械设备表招标工程名称110kv切改(电力沟)工程(第二标段)word完美格式
专业资料主要材料供应计划序号材料名称规格及型号单位数量第一月第二月第三月第四月1水泥普硅425#t2钢筋Φ25tΦ20tΦ14tΦ8tΦ6.5t3钢板δ=10mmt4钢管Φ32×3.25t5角钢∠75×8t∠63×6t∠40×4t6扁铁-6×60t-5×50tword完美格式
专业资料十二、创优规划确保本标段全部达到国家现行的工程质量验收标准,一次验收合格率达到100%,优良率达到85%以上,并争创省级优质工程。十三、施工质量保证措施(一)组织保证措施项目经理部成立质量管理领导小组,由项目经理任组长,总工程师任副组长,成员由项目经理部质检工程师、试验工程师及各工区主管工程师。经理部、工区设专职质检工程师,班组设兼职质检员,保证施工作业始终在质检人员的严格监督下进行。质检工程师发现违背施工程序,不按设计图、规程、规范及技术交底施工,使用材料、半成品及设备不符合质量要求者,有权制止,必要时下停工令。质检工程师工作不力,将严格追究责任。见“质量控制组织机构图”和“质量保证体系”。质量控制组织机构图郑州碧沙电缆隧道工程项目经理主管质量副经理(主管)总工程师经理部质量管理小组施工工区主管工程师经理部质量检查工程师机电主管工程师工区质检员测量组专职质检员试验室工区质检员班组质检员班组质检员word完美格式
专业资料质量保证体系进行日常质量管理,负责组织协调督促、检查和综合各部门各级质量活动并进行质量反馈。组织技术交流和落实,确保按计划保质保量完成任务,并进行图纸会审,编制施工计划,组织隐检、预验和验收。配合搞好工程控制测量和复测,保证施工测量精度。做好材料进场的验收和抽检,负责现场计量工作。供应合格材料及构件并提供质量证明,搞好材料的限额发放管理实行以管好、用好、维修好机械设备为中心的质量责任制,做好设备检查鉴定,填好运行记录。依据质量状况,监督资金发放,有权不验不合格工程。以“百年大计,质量为本”为中心,开展教育活动。开展QC小组管理活动工程部定期开展有针对性的质量教育活动并组织考核。每月底组织工程质量大检查及月终奖励相结合的质量评比。不定期进行质量评定分析会会。达到目的工程质量评定工程质量检验材料构件设备核检工序质量检验分部工程质量检验单位工程质量检验质量组施工组测量组试验组材料组设备组核算组组织保证制度保证工序质量保证质量检验施工保证宣教组质量领导小组成员:经理、总工程师、主管工程师、质检工程师、试验工程师质量保证体系word完美格式
专业资料(二)技术保证措施1.加强施工技术管理,严格执行以总工程师为首的技术责任制,使施工管理标准化、规范化、程序化。2.严格按照设计文件和施工图纸施工,严格遵守施工规范,严格掌握施工技术标准、质量检查及验收标准。3.每道工序施工前进行技术交底,向施工人员明确工序操作规程、质量要求和标准。把好工序质量关,上道工序未经验收合格不能进行下道工序的施工。4.严格执行工程监理制度,工程队自检,经理部复检,合格后及时通知监理工程师检查签认,隐蔽工程经监理工程师签认后再隐蔽。5.坚持三级测量复核制。保护好测量桩点。施工测量放线要反复校核,确保中线、水平及结构尺寸、位置正确。6.施工除严格按照设计和有关隧道施工技术规范、验标等规定办理外,还遵照招标文件第Ⅱ卷通用《技术条件》中的技术要求施工。7.严格执行技术人员现场值班制度,及时解决施工中发生的技术问题。8.通过特殊地段(重大地质变化、过人防工程、污水、暗涵、过铁路)制定切实可行的施工方案。见“施工质量检查程序图”和“工序质量控制图”。word完美格式
专业资料施工质量检查程序图否否是否是是是否监理抽检是否合格申请开工每道工序完工自检是否合格填写工序质量检验报告单分项工程完工自检是否合格填写质量检验报告单,编制分项工程完工证书监理抽检,进行分项工程质量评定,审查完工证书业主审查是否符合要求签认分项工程完工证书返工或整修返工整修或重新填写资料word完美格式
专业资料工序质量控制图不合格不合格上道工序施工完毕作业队、经理部自检通知监理工程师试验室检验现场检查监理工程师确认监理工程师签证进行下道工序作业返修合格合格(三)喷射砼质量保证措施1.严把材料的进场关,不合格材料严禁进场,所有进场材料必须有出厂证明、产品合格证,砂、石料有准用证和材质证明。2.试验、检验设备齐全,认真做好原材料的检查、试验和喷射砼强度及抗渗试件的测试工作,优选喷射砼配合比。3.各种砼骨料充分搅拌,添加剂掺加均匀,严格控制掺加量。word完美格式
专业资料4.对喷射手进行严格的技术培训,使其熟练的掌握砼喷射的操作程序和喷射时的顺序、风压、水压、喷射距离、喷射角度、喷射厚度、喷射间隔时间等技术要求,以达到最佳效果。5.为满足喷砼平整度要求,喷砼后及时对喷面进行修饰工作。6.砼应及时养护,待强度满足要求后方允许下道工序施工。(四)防渗漏保证措施1.对有地下水渗漏地段,进行结构周边预注浆,隔离地下水。2.喷射砼加粉煤灰、微膨胀剂等添加剂,提高喷射砼的密实度和抗渗能力。3.在刚性防水施作之前,对洞室砼作全面检查,对个别渗漏水点用“金汤水不漏”进行堵水处理,做到无渗漏水点。4.确保隧道内刚性防水层的施工质量。5.严格执行防水层施工操作工艺和规程,确保抗渗等级不低于S6。(五)隐蔽工程质量保证措施1.隐蔽工程质量保证措施流程图工区施作工区自检质量管理小组检查监理工程师检查施作下一道工序返工或返修不合格不合格不合格合格合格合格word完美格式
专业资料2.保证措施(1)加强全体员工思想上的教育,牢固树立积极配合监理工作的观念。(2)每一道需隐蔽的工序未经监理工程师的批准,不得进入下一道工序的施工。(3)每一道需隐检的工序施作完毕后,施作工区自检合格后上报质量管理小组,质量管理小组检查合格后,上报监理工程师。监理工程师检查批准后,方可进入下一道工序的施作,若检查不合格,作业工区必须立即返工或返修,重新检查直到合格为止。(4)制定出奖惩制度,严格施工纪律。(5)当监理工程师发出对某一部位有疑议或特殊指示时,项目部应立即组织人员施作,待监理工程师检查认可后,方可施工下一道工序。(六)预埋件、预留孔洞的保证措施1.预留孔、预埋件施作流程图word完美格式
专业资料作业小组工程师编制预埋件、预留孔洞图质量管理小组审核总工审核作业小组自检作业小组施作质量管理小组检查总工程师会同监理、设计检查下一道工序不合格不合格合格合格不合格合格合格不合格不合格合格2.保证措施(1)项目经理部成立专门的预埋、预留作业小组,由一名工程师负责。(2)施作前由作业小组依据施工设计图编制预埋、预留图,并由经理部质量管理小组、总工程师审核、核对。word完美格式
专业资料(3)作业小组严格依照预埋、预留图进行施作,确保不错埋、漏埋、错留、漏留,并加强自检工作。(4)作业小组施作完成,自检合格后由经理部管理小组进行检查,检查合格后,由总工会同监理、设计进行检查,检查合格并由监理、设计签认后方可进行下一道工序的施作。(5)预埋件加工尺寸应准确,材质满足设计要求。(6)螺栓预埋时用角钢制作模具,以确保螺栓之间间距。(7)螺栓与钢架焊接牢固并与墙面垂直,施工时用专用角尺测试,发现偏差及时纠正。(8)每次架立拱架、焊接螺栓时,都应准确放线,以确保“横平、竖直”。(9)主体工程完成,对预埋件作一次全面检查测试,满足设计要求方可进行防水层施作。防水层施作结束,对预埋件再次测试,以确保位置准确,埋设坚固。(10)对已埋设好的预埋件采取保护措施、保护制度,发现损坏及时补救,对责任者给以罚款处理。(七)为确保质量所采取的检测试验手段、措施及质量控制1.本工程所有材料试验与检验必须按国家和部颁发有关工程试验规范和规定实施。2.施工所使用的各种计量检测仪器设备定期进行检查和检定,确保计量检测仪器设备的精度和准确度,严格计量施工。3.所有影响工程质量的工程建筑材料必须符合设计要求和有关质量规定,并需具有材质证明或合格证。word完美格式
专业资料4.加强工程试验,建立台帐和施工记录,优选工程施工配合比,经监理工程师批准后执行。对工程使用的钢材、水泥、砂、石等建筑材料要进行认真的检验,把好材料进货关,禁止使用不合格材料。5.设置专门的实验室,对各种建材进行复检或送河南省建材研究院复检,指标合格方允许投入施工。见“主要工程材料、试验质量控制图”。主要工程材料、试验质量控制图不合格不合格施工单位控制内容监理单位订货单位根据批准的设计文件及用料计划按品种、规格、数量、工期要求签订的订购合同。随材料、设备运入工地的出厂合格证和按规定应补做的试验单、化验单。由监理确认的试验室或监理委托的试验室对主要材料、构件、设备进行抽验。保管使用,并将有关出厂合格证、试(化)验单按规定纳入竣工文件存入档案。提供提供参加保管使用审核审核抽验检查确认按规定依法办理退货或索赔不合格合格合格合格十四、安全保证措施word完美格式
专业资料(一)安全保证组织机构项目经理副经理(主管)总工程师经理部安全委员会经理部安全检查工程师(安质室)施工工区主任施工工区主任专职安全员工区安全员工区安全员班组安全员(兼)班组安全员(兼)(二)施工安全检查工作程序检查工作内容安全保证体系自检制度安全管理安全目标组织机构安全日常检查检查预防安全事故措施检查安全防护用品使用情况检查安全制度落实情况检查安全宣传工作检查安全目标规划检查日常安全活动检查安全奖罚条例执行检查安全制度制订落实检查安全法规配备检查安全工作报表上报检查安全会议记录安全工作总结word完美格式
专业资料(三)安全保证措施1.规章制度(1)建立健全安全保证体系,领导挂帅,全员参加,使安全工作制度化、经常化、保证工程安全贯穿施工全过程。(2)认真贯彻执行铁道部、河南省有关安全的方针政策、规章制度,对职工进行安全教育,牢固树立“安全第一”的思想,坚持“安全生产、预防为主”的方针。(3)根据施组和工程实际情况,编制详细的安全操作规程、细则,并制定切实可行的安全技术措施,分发至工班,组织逐条学习、落实,抓好“安全五同时”(即:在计划、布置、检查、总结、评比生产的同时,计划、布置、检查、总结、评比安全工作)和“三级安全教育”。(4)建立健全以安全岗位责任制为中心的安全生产责任制,现场经理部设专职安全检查工程师,工班设兼职安全员,坚持每周一的安全活动日的安全学习活动。(5)严格执行交接班制度,坚持工前讲安全,工中检查安全,工后评安全的“三工制”活动。(6)每一工序开工前,做出详细的施工方案和实施措施,报监理审批后,及时做好施工技术及安全工作的交底,并在施工过程中督促检查,严格执行。坚持特殊工种持证上岗。(7)坚持定期安全检查制度。经理部每月检查一次,工区每半个月检查一次,工班每周检查一次,发现不安全因素,立即指定专人限期整改。(8)word完美格式
专业资料实行安全生产与经济利益挂钩,对安全生产好的个人和班组给予重奖,对违章指挥、违章操作忽视安全的行为给予重罚,对造成安全事故者视其情节严肃处理。2.具体措施(1)所有施工人员必须带安全帽,特殊工种按规定带好防护用品。(2)做好施工现场的生活生产设施布置,合理安排场地内临时设施,做好场地排水、供电线路、施工道路,封闭施工场地,并符合三防要求,建立防洪、防火组织,配齐消防设施,制订三防措施和管理制度,使防洪、防火落实到实处。(3)靠近施工现场的道路,应设置明显警示标志。加强养护与车辆维修,搞好各种机动车辆的管理,严禁违章开车,各种车辆严格遵守交通规则,保证行车安全。(4)搞好安全用电,场内架设电线应绝缘良好,悬挂高度及间距必须符合安全规定。(5)竖井提升作业严格执行《煤矿安全规程》,提升系统必须定人定期检查,并严格按操作规程操作。(6)隧道开挖设专职技术人员做好地质描述和超前地质预报,确保施工人员、设备的安全。(7)加强工地洞内外用电照明、高压电力线路架设的管理,各种施工机械和电器设备均设置漏电保护器,确保用电安全。十五、工期保证措施为确保本工程通电,电缆隧道工程于交付使用,结合本工程的施工特点,为按期、优质完成本工程,特制定以下保工期措施:1.缩短施工准备期,尽早进入主体工程施工。word完美格式
专业资料若我局中标,项目主要管理人员将全力以赴组织有关人员结合现场条件,安排施工准备和组织编制实施性施工组织设计,并在合同签署20天内,报监理工程师批准。2.组成指挥得力,效率高,应变力强,具有高素质的项目班子,强化管理,健全内部经济承包责任制,利用经济杠杆的作用,充分调动广大职工的积极性、自觉性,作为保工期的组织和思想保证。3.搞好工程的统筹、网络计划工作,工序安排科学合理,牢牢抓住关键工序的管理与施工、抓好各工序的后勤保障工作,控制循环作业时间,缩短工序衔接时间,提高施工速度。4.根据施工总进度的要求,分别编制年、季、月、旬施工生产计划,对照检查,找差距、找原因、完善管理,促进施工。5.根据工程需要,抽调具有高素质、有施工经验、战斗力强的施工队伍,组成作业工区及专业的防水施工班,配备充足的劳力及机械设备,实行三班制作业,按生产计划情况编制材料供应计划,超前订货加工,按时供货,并备有足够的库存量,保证工程的物质需要。6.做好设备的用、保、修工作,配足常用易损配件,保证设备正常运转,提高其利用率。7.为加快开挖作业,通过分析开挖循环的各工序时间,采取措施减少影响进度的薄弱环节,以缩短开挖循环时间来提高开挖进度。8.抓施工的正规作业,标准化施工,认真贯彻并执行ISO9002标准,通过合理的施工组织与正确的施工方法来提高施工进度,要稳定高产,防止大起大落。word完美格式
专业资料9.充分听取各方面的合理化建议,完善施工和管理,提高施工速度。与业主、监理、设计及有关单位紧密联系,协调关系,同心协力为确保本工程工期献计献策。见“施工进度管理程序图”。施工进度管理程序图编制实施性施组否监理审批修改计划主要内容包括:1、施工进度计划2、主要劳动力计划3、主要机械设备进退场计划4、施工准备工作计划5、临时设施、临时占地计划6、劳、材、机数量计划继续执行计划直到工程完工监理审查计划与实际进度是否相符上报建设单位审批否否调整施组审批是否通过是建设单位审批实施主要内容包括:1、当月(年、季)计划完成工作量2、当月(年、季)实际完成工作量3、开累计划、实际完成工作量4、原因分析及采取措施5、劳、材、机数量汇总是按工程项目编制年(季、月)施工进度计划、上报监理word完美格式
专业资料十六、环境保护措施环境管理体系及措施⑴环境管理体系1)环境管理体系建立的依据标准依据:ISO14001标准;参照依据:环境法律法规及其他要求。2)环境保护目标实施环保施工,严格控制环境因素,确保施工噪音、粉尘不超过国家及北京市规定标准,废气、废水(液)、废弃物按行业标准处理。3)环境保证体系建立环境保护保证体系,严格按照保证体系运行,确保环境保护工作的顺利开展。见“图11-8环境保护体系运行图”。⑵可能引起的环境保护问题分析针对本工程实际施工的特点,施工前对施工现场及施工过程中存在的环境保护问题进行了详细分析,主现体现在:环境保护体系的不健全;施工中出现噪音控制;扬尘和大气污染控制;工地排水和污水处理;泥浆及固体废弃物处理、处置等。word完美格式
专业资料环境保证体系培训环保措施监督检查奖罚制度学习环境管理体系文件学习有关环保法规结合本工程制定上级单位监督检查项目部例行检查经理部月评奖罚环境管理体系程序文件环保领导小组成员:项目经理项目副经理技术负责人工程部长设物部长项目部各业务部室图11-8环保体系运行图⑶环境保护工作内容1)施工准备阶段①word完美格式
专业资料成立以项目经理为组长的环境保护领导小组,明确各级、各部门在施工期环境保护工作中的职责分工。②明确本工程各施工阶段应遵循的环保法律、法规和标准要求。③建立、健全施工期环境管理体系和各项环境管理规章制度,确保环境管理有章可循。④制订培训计划,建立培训、考核程序,定期对直接参与施工期环境管理的人员进行环保专业知识培训,对各层次工作人员进行必要的环保知识培训,对关键岗位员工进行岗位操作规程、能力和环境知识的专门培训,新员工进场和员工转岗都要进行相关的环保培训和教育。⑤对在施工过程中造成环境影响的活动进行初步评价,识别、确定出本工程的环境因素和重要环境因素,并制作重要环境因素台帐。⑥将《环境影响评价报告》及周围实际环境状况作为编制《施工组织设计》和分阶段《施工方案》的重要组成部分。根据重要环境因素台账,对可能具有重大环境影响的过程和活动,制定相应管理制度。根据本工程施工特点,制定噪声控制方案;预防扬尘和大气污染工作方案,根据具体情况和环保要求,制定工地排水和污水处理方案,泥浆及固体废弃物处理、处置方案,城市生态控制措施,管线迁移和防护方案,具体的文物保护措施等。工作方案通过审核后实施。⑦安排环境保护的具体工作任务,包括方案、措施、设施、工艺、培训、监测、检查等,计算环境保护工作的工程量和工作量,并作出经费预算,用于采购日常检测器械物质、委外单位定期检测及宣传教育等费用。⑧按要求做好施工现场开工前的环境保护准备工作,对开工前必须完成的列出明细表、明确要求、逐项完成。⑨word完美格式
专业资料结合本工程特点,提交潜在事故或紧急状态项目,编制环境破坏应急预案,报送业主批准后组织实施。2)施工阶段①项目部制定环境保护管理实施细则,并上墙广泛宣传,认真落实。指定专人负责施工现场和施工活动的环境保护工作,完成施工环保工作方案中的各项工作。②将环境保护工作和责任落实到岗位、落实到人,在日常施工中随时检查,出现问题及时纠正。③根据不同的施工阶段和季节特征,及时调整环境保护工作内容,保证工作质量。④每周对环境保护工作进行一次例行检查,并记录检查结果,内容包括:施工概况;污染情况(污染种类、强度、环境影响等);污染防治措施的符合性、实施性和有效性分析;存在问题和拟采取的纠正措施;下步环境保护工作计划;其他需说明的问题,如措施变更、污染事故的纠正处理等。⑤在事故或紧急状态发生后,立即启动环境破坏应急预案,并组织有关人员及时对事故或紧急状态发生原因进行分析,编写事故或紧急状态分析报告,并根据分析报告及事故或紧急状态后内、外部条件的变化,对有关的应急方案进行评审、修订。⑥接受监理、业主随时及定期进行的环保检查、监督,对检查提出的问题,限期整改,并将整改结果书面报告监理和业主。⑷对影响环境保护的几个主要因素的控制措施1)噪音控制措施①施工场地噪音控制标准按《建筑施工场界噪声限值》(GB12523—word完美格式
专业资料90)要求执行,确保离开施工作业区边界30m处噪音小于70dB,撞击噪音最大不超过90dB。②施工机械或其它施工活动造成的噪声若超标造成环境污染,除抢险施工外,其它施工作业时间限制在七时至十二时和十四时至二十二时。③优先选用先进的环保机械,采取空压机房外墙加铺吸音材料,邻近空压机房处围档设立隔音墙,电动葫芦设置隔音罩等消音措施,控制施工噪音,同时尽可能避免夜间施工。④禁止施工人员在居民区附近和夜间施工时高声喧哗,避免人为噪声扰民。2)扬尘和大气污染控制措施①施工场地及道路进行硬化,适时洒水,减轻扬尘污染。②土、石、砂、水泥等材料运输和堆放进行遮盖,减少污染。③场地出口设洗车槽,并设专人对所有出场地的车辆进行冲洗,严禁遗洒,运碴车辆的碴土应低于槽帮10cm并用苫布等覆盖,严防落土掉碴污染道路,影响环境。④优先选用电动机械,尽量减少内燃机械对空气的污染。3)工地排水和污水处理方案①废水排入城市下水道,悬浮物执行《污水综合排放标准》(GB8978—1996)的三级标准400mg/L。②根据施工地区排水网的走向和过载能力,选择合适的排口位置和排放方式。③word完美格式
专业资料在工程开工前完成工地排水和废水处理设施的建设,并保证工地排水和废水处理设施在整个施工过程中的有效性,做到现场无积水、排水不堵塞、水质达标。4)泥浆及固体废弃物处理、处置方案①在工作场地内设置沉淀池,对施工中产生的废泥浆进行沉淀过滤后排入市政管网。②制定泥浆和废渣的处理、处置方案,废泥浆和淤泥使用专门的车辆运输,防止遗洒、污染路面。③选择对外环境影响小的出料口、运输路线和运输时间。④剩余料具、包装及时回收、清退。对可再利用的废弃物尽量回收利用。⑤施工现场内无废弃砼和砂浆,运输道路和操作面落地料及时清用。砼、砂浆倒运时应采取防撒落措施。⑥教育施工人员养成良好的卫生习惯,不随地乱丢垃圾、杂物,保持工作和生活环境的整洁。⑦严禁垃圾乱倒、乱卸,施工现场设垃圾站,生活垃圾和建筑垃圾按规定分开集中收集,生活垃圾每班清扫、每日清运。5)城市生态控制措施①对城市绿化,在施工范围内严格按照法规执行。合理布置施工场地,生产、办公设施布置在征地红线以内,尽量不破坏原有的植被,保护自然环境。②严格履行各类用地手续,按划定的施工场地组织施工,不乱占地、不多占地。③word完美格式
专业资料对施工中可能遇到的各种公共设施,制定可靠的防止损坏和移位的实施措施,向全体施工人员交底。④施工场地采用硬式围挡,施工区的材料堆放、材料加工、出碴及出料口等场地均设置围挡封闭。施工现场以外的公用场地禁止堆放材料、工具、建筑垃圾等。⑤施工场地位于繁华的市区,施工中尽量不破坏原有设施和影响行车。⑥工程竣工后搞好地面恢复,恢复原有植被,防止水土流失。保持城市原有环境风貌的完整和美观。6)地下管线保护方案①对施工中遇到的各种管线,先探明后施工。②施工期间加强监控量测,根据现场量测信息反馈,确定采取保护措施。③做好地下管线抢修预案。妥善保护各类地下管线,确保城市公共设施的安全。7)文物保护措施加强全员文物保护意识教育,做到不损坏文物,对施工中发现地下文物,及时上报文物主管部门,配合文物管理部门做好文物保护。8)现场措施1.严格遵守国家有关环境保护方面的法律、法规及郑州市有关环境保护的管理规定。2.所有施工现场以外的公用场地禁止堆放材料、工具、垃圾等杂物。3.在施工竖井井底设置集水坑,地面设沉淀池,对施工废水和地下水进行沉淀净化,以防止泥浆、杂物堵塞下水道,防止污染地下水。word完美格式
专业资料4.对施工中所涉及的公共设施予以保护,地下施工应特别注意保护各类地下管线,制定详细的施工方法及保护管线的措施,并报监理工程师批准。5.发现地下文物,暂停施工,及时上报文物主管部门,处理结束后,方可恢复施工。6.对工地上使用的搅拌机、空压机、通风机等噪音比较大的机械均设置消音装置,同时对强制式搅拌机设置防尘设施。7.对所有易产生粉尘的工序,采取降尘、隔尘和通风措施,以保证排入到大气中的粉尘含量达到国家工业卫生标准,使居民能有一个优美、清新、舒适的环境。8.施工场地进行围挡,避免与周围环境发生干扰,以保证施工期间的安全和城市环境美观。9.与当地交管部门协同做好施工期间的交通疏解工作。10.运碴车辆出场清洗,并用塑料布覆盖车厢,防止碴土飞扬、掉块。11.施工场地设专职人员进行管理、清扫和车辆出入清洗。十七、文明施工1.严格遵守国家、部、河南省、郑州市有关文明施工的规定。2.加强宣传教育,统一思想,使广大干部职工认识到文明施工是企业的形象,是队伍素质的反映,是安全生产的保证,以提高员工文明施工和加强现场管理的自觉性。3.结合本工程实际情况,项目经理部、各工区负责人应明确分工,落实文明施工现场责任区,制定相关规章制度,确保文明施工现场管理有章可循。4.合理布置场地。各项临时设施必须符合规定标准,做到场地整洁、道路平顺、排水畅通、标志醒目、生产环境达到标准化作业要求。word完美格式
专业资料5.现场工程概况牌、施工组织网络牌、安全纪律牌、安全宣传牌、防火须知牌、事故记录牌和施工总平面图要设置齐全,规格统一,内容完整,位置醒目。6.施工现场坚持工完料清,垃圾、杂物要集中堆放整齐,及时处理。施工废水严禁乱排放,严格按照招标文件要求处理达标后排放。7.隧道弃碴不得随意弃置,必须运至规定的弃碴场,运碴汽车不得落石掉碴,污染道路。8.洞内“三管两线”按要求布设,搞好洞内排水、清淤及道路养护,加强洞内通风。9.加强检查监督,从严要求,持之以恒,使现场文明施工管理真正抓出成效。项目经理对现场文明施工施行定期和不定期检查,每月组织一次专项检查,对照评分,严格奖惩,交流经验,查纠不足。10.按照业主及建设主管部门的指示要求,认真听取驻地监理的意见,搞好安全生产和文明施工,争创安全文明标准工地。十八、降低造价措施1.优化施工组织设计。施工方案、临时工程、劳、材、机等安排,力争科学合理,以降低造价。2.加强管理、精心组织施工。合理地安排施工工序,避免窝工,保证施工质量,杜绝返工。切实做好施工计划,并随时据实调整,控制投入,减少支出,降低成本,提高效益。3.重视成本核算,随时对施工全过程进行成本预测和成本控制。定期将实际成本和预算成本进行对比,分析原因,找出差距,采取有效措施使实际成本控制在预算成本之内。word完美格式
专业资料4.建立健全内部经济责任制。完善内部承包责任制的规章制度、指标体系、考核和保证体系。建立一套以降低造价提高经济效益为中心的经济核算制度,使经济核算制度化、规范化和程序化。5.加强试验、检验工作,精心优选圬工配合比,合理使用掺加剂,降低单位圬工成本。6.加强材料管理,堵塞浪费漏洞。对材料要严格按计划采供,避免压库占用资金。采购要货比三家,坚持限额发料,并尽量修旧利废。努力降低材料消耗,节约有奖,浪费重罚,特别是对砂石等大堆材料采取强有力的节控措施。7.按施组要求合理配置各工区的施工机具,把好机械配件的采购供应关,并做好油水管理工作,努力提高机械设备的完好率和利用率。8.加强工地调度指挥,合理派车,避免车辆空载或不满载,努力降低运输成本。9.制订和完善内部核算价格,包括预制构件、成品、半成品,运输、劳务、材料、租赁等,实行内部模拟市场管理。10.坚持科技是第一生产力,大胆使用新技术、新工艺、新设备,以科技为纽带来提高效率,降低消耗。十九、成品保护的保证措施1.严格按照ISO9002标准中成品防护要素的规定进行成品保护。2.本工程支护结构为喷砼外加刚性防水层及二次模筑衬砌砼,喷砼结束,主体结构已基本完成。对喷砼结构应按技术要求及时养护,对不完善部分采取切实有效的补救措施。word完美格式
专业资料3.对喷砼中预埋件进行保护、检查,防止预埋件生锈别、错位或遗漏、损坏。4.附属设施施工应和正洞施工同步进行,尽量不要在正洞施工完成后才施工附属设施,以减少对主体结构的破坏。5.刚性防水层施作完成,对整个隧道进行一次全面清扫。在竣工验收、交付使用前派专人负责看守、保护。二十、缺陷责任保证在本合同工程竣工后,我方均派责任心强,业务技术能力强的干部、工人专门负责工程缺陷,病害或其它不合格之处的修补、重建及修复。在监理工程师的指导下调查缺陷、病害和不合格的原因。对由于我方施工质量不佳,未达设计技术要求造成的砼开裂、隧道渗漏水、排水不畅等工程质量问题及时进行返修或返工,调查费用由我方自付。不属我方责任的缺陷、病害或其它不合格之处。我方也可承担修补、重建及修复工作,按合同规定收取调查费用及修补重建及修复的费用。修补、重建及修复的方案报监理工程师批准后,精心施工,达到业主和监理工程师满意。二十一突发事件处理措施为了加强施工工地对施工过程中潜在的重大事故/事件/环境破坏应急能力,特建立一套完备的管理体系,项目部成立由项目经理、项目副经理、总工程师、工区主任等组成的重大事故/事件/环境破坏应急领导小组。⑴组织机构应急领导机构:组长:项目经理副组长:项目副经理word完美格式
专业资料组员:总工程师、工区主任、工程部部长、专职安检工程师、专职质检工程师⑵设备物资配置因开挖工作有可能发生地表沉降,造成建筑物开裂等灾害,因此准备⑶资金配置重大事故预防作为项目部一重大的安全内容,不仅在施工前要购置大量专业的救助物资,对员工进行专业培训。因此,项目部为此专门成立了重大事故扑救应急领导小组,拨付一定的资金作为专项资金专款专用。⑷事前培训工程实施前,对参与本工程施工的人员进行安全生产宣传教育,学习国务院、市、公司、颁布的关于安全生产的《规定》、《条例》和《安全生产操作规程》,并要求在施工中严格遵守有关规定,按照技术操作规程施工。广泛开展安全生产的宣传教育,使各级领导和广大职工群众真正认识到安全生产的重要性、必要性,懂得安全生产的科学知识,牢固树立“安全高于一切,责任重于泰山”的思想,自觉自愿的遵守各项安全生产法令和规章制度,提高全体职工的安全意识和自保、互保能力。建立经常性的安全教育和培训考核制度,加强工前教育、工中检查、工后讲解,积极开展各⑸与应急部门的联系施工前期,应与工地现场附近的急救中心、消防、交通、市政管线等部门提前取得联系,并预留联系方式,以便突发事件发生后的及时联系7)文物保护措施加强全员文物保护意识教育,做到不损坏文物,对施工中发现地下文物,及时上报文物主管部门,配合文物管理部门做好文物保护。word完美格式
专业资料防塌方应急预案word完美格式
专业资料一、编制说明(一)编制目的通过本预案的应用降低隧道发生坍塌的可能性;当坍塌发生时能指导隧道坍塌事故的补救,尽量减少隧道坍塌产生的危害,保护员工人身安全,和工地财产的安全,并保证工地生产的正常进行。(二)使用范围适用于紫荆山110kV电力隧道改线工程(三)编制依据根据紫荆山110kV电力隧道改线工程实施性施工组织设计;相应的法律、法规和技术规范;公司颁发的“程序文件”和“作业手册”;现场踏勘所掌握的施工场地环境资料。(四)编制原则贯彻执行“安全第一、预防为主”的方针及相关的法律法规、制度等。(五)编制内容本预案内容由“编制说明”、“项目简介”“控制措施”“应急准备”“应急响应”、纠正与完善“共六部分。(六)编制原因由于本工程地质条件特殊,围岩自稳性差,加上施工工作面多,节点多,若施工不当,将引起地层较大的变形,甚至坍塌,危及施工人员与行人及周边建筑物安全,地上管线多且复杂,针对可能发生的word完美格式
专业资料情况,特成立隧道坍塌事故应急救援责任小组,制定安全可行的控制措施,及时反馈风险控制实施情况,保证工程施工的胜利进行。二、工程概况(1)本工程为“紫荆山110kV送电工程”。本工程采用浅埋暗挖的施工方法,单拱主线长m结构形式为m*m单洞连跨暗挖平行隧道。竖井为m*m方型井4座,本项目部施工段共4座竖井,分别为1#、2#、3#、4#、(3)工期安排计划开工日期2010年4月15日,竣工日期2010年8月25日。总工期天。(4)工程质量要求工程质量达到:合格标准(5)参建单位:建设单位:郑州市轨道公司设计单位:xxxx电力设计院监理单位:xxxx工程建设监理有限责任公司施工单位:xxxx建设工程有限责任公司三、日常施工控制措施⑴依靠科技进步、科技攻关、专家评审科研创新的力量解决施工中难题。⑵坚持以地质为先导的原则,时刻掌握隧道的地质情况,地质要有特殊的超前支护措施。⑶坚持先护顶后开挖的原则施工:采用超前小导管预注浆加固措word完美格式
专业资料施;在特殊地段采用大管棚施工。通过试验确定注浆压力、配合比、浓度、固结范围,保证注浆能够达到预期的目的和效果。⑷采用合理的开挖方式:施工时严格按照“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的原则施工。⑸严格控制每循环进尺,开挖成形后及时进行初支、确保工序衔接,尽早施做仰拱封闭成环,以改善受力条件,对特殊地段缩小钢格栅的间距,加强初支支护。⑹随时注意观察掌子面的情况,发现地质情况变化,及时采取相应处理措施,保证施工安全有序的进行。⑺加强监测:开挖初期支护后,量测拱顶下沉及边墙收敛、地面下沉与隆起、格栅钢架内力。及时对数据进行分析,发现异常情况立即上报,并采取相应防止措施,加强背后回填注浆,把工程施工过程中的地层、支护结构和周围环境的动态变化始终置于可控状态。四、应急准备(一)组织机构1、领导机构为了加强施工工地的隧道坍塌预防工作,建立一套完备的隧道坍塌预防管理体系,垡头~周庄项目部成立由项目经理、项目总工、各部室负责人、技术主管等组成的隧道坍塌或突水事故应急救援领导小组。隧道坍塌或突水事故应急救援领导小组名单:组长:xx副组长:xx组员:xxword完美格式
专业资料2、管理职责(1)组长职责与权限①按照公司《安全管理办法》落实各项安全工作,依照“作业手册”和“施工规范”对竖井生产和施工发出安全工作指令单和安全通知。②对隧道施工的各向安全工作进行检查、督促、指导和协调。③指挥突发事件的处理,重大安全事件必须依照规定在24小时内报告相关单位主管部门。④负责组织每天对隧道施工的安全检查。(2)副组长职责与权限①贯彻落实国家颁发的有关施工过程中潜在的重大事故/事件/环境破坏应急法令、法规、规章制度以及工发预案的运行,对工地的潜在的重大事故/事件/环境破坏应急工作负直接领导责任。②审批救援的采购计划,组织工地按要求购买并应满足使用;组织定期或不定期检查救援设施的运行情况,作好维修检查并记录,保证设备的完好,并且在事故发生时调用工地一切物质和设备。③组织工地全员进行培训,对生产管理人员和技术人员、工人进行理论考核,并定期组织进行应急预案模拟演练。④每天必须深入施工现场了解情况,对发现的问题及时决策处理。(3)小组成员职责与权限①经常对隧道的施工情况、地质状况、渗水情况和地表沉降进行仔细检查,发现问题及事故隐患及时处理。②经常检查机电设备、照明系统、通风系统的运转、保养和维修情况并做好相应记录。③严格检查隧道施工的各道工序,规范工人施工。word完美格式
专业资料④随时检查工人的劳动防护用品佩戴情况,发现佩带不齐全者,责令其退离施工现场,并进行批评教育,视实际情况作相应处理。⑤在组长的带领和指导下,严格执行每天的检查工作,坚持“三工制”,并做好详细记录。(二)实施机构在隧道坍塌补救应急领导小组的领导和组织下,工地将根据相关的规章制度建立本工地的应急救援抢险队,负责隧道坍塌防护具体事宜:项目应急救援抢险队名单:队长:xx副队长:xx队员:xx(三)资源配备1、洞内预警系统根据本工程的施工特点和施工环境,在隧道内各施工作业面和项目部办公室安装报警装置一套,每个作业面相互联动,一旦一个作业面发生涌水、坍塌等重大事故时及时通知其它工作面的施工人员撤离隧道到安全地段,洞内预警系统每天有专人负责检查、维修,保证其设施完好。2、劳动力配置应急救援小组作为事故应急的指挥人员,负责组织工地工人进行事故抢修。工地医疗队和工地车组负责对伤病人员进行救护。3、设备物资配置工地针对隧道施工中的风险情况,应配置以下适当的救援器材内内燃空压机m3(台)、抽水机(台)、喷浆机(word完美格式
专业资料台)、钢管、工字钢、方木、木板、草袋、砂、石子、水泥、水管、氧气、防毒口罩、防尘口罩等。根据施工场地的平面布置和工程施工特点,工地制定了生产工地的救助材料存放位置,并悬挂标识牌。4、资金配置项目部针对施工可能潜在的危险,准备一定资金用来处理可能突发的事故。5、医疗救助配置根据实地调查,距工地最近的医疗救助机构,并将公司法部相关部门的联系方式公布于众,广泛张贴于工地内。医疗急救电话:120医院xx(四)培训和演练1、培训⑴工程实施前,对参与本工程的人员进行安全生产宣传教育,学习国家安全生产法、郑州市、公司颁布的关于安全生产的《规定》、《规章制度》和《安全操作规程》,并要求在施工中严格遵守有关规定,按照操作规程施工。⑵广泛开展安全生产的宣传教育,使各级领导和广大职工真正认识到安全生产的重要性、必要性,懂得安全生产的科学知识,牢固树立“安全高于一切,责任重于泰山”的思想,自觉自愿遵守各项安全生产法令和规章制度,提高全体职工的安全意识和自我保护能力。⑶建立经常性的安全教育和培训考核制度,加强班前教育、班中检查,班后评比,积极开展各项安全活动。word完美格式
专业资料⑷对电工、焊工、架子工、翻斗车司机等特殊工种除进行一般的安全教育外,要对操作人员进行新技术操作和岗位的安全教育,经考试合格后,方可上岗操作,对从事有尘毒危害作业的人员要进行防止尘毒危害知识的教育。⑸采用新技术、新工艺、新设备施工和调换工作岗位时,要对操作人员进行新技术操作和岗位的安全教育,未经教育或教育后考核不合格者,不得上岗操作。⑹作业工班每周一进行定期的安全学习,学习安全操作规程、安全防护知识、总结上周施工中产生的安全隐患情况,制定相应的安全防范措施。2、演练时间和频率考虑本工程的实际进度、劳动强度大小和社会环境条件,特定在20年月日举行隧道坍塌和突水事故摸拟演练。五、应急响应⑴施工场地内一旦发生坍塌事故时,发现人员立即用工地值班室电话向救助领导小组报告事故地点、范围等相关情况。⑵隧道发生坍塌后,应急救援抢险队应及时赶到现场迅速处理,处理前必须详细观察坍塌范围、形状、塌穴的地质构造,了解坍塌发生的原因和地下水活动情况及隧道的覆盖厚度,制定处理方案。⑶处理坍塌应先加固未坍塌地段,防止继续发展。塌穴没加固前,一般情况不应清除坍碴,并可按下列方法进行:①小坍塌,纵向延伸不长、坍穴不高可利用坍塌间歇时间,首先加固坍体两端洞身,并抓紧喷砼或用锚喷联合支护封闭坍穴顶部、再进行清碴,也可在坍渣上架设临时支撑,撑稳顶部、再边清碴边换正式支撑。word完美格式
专业资料②坍方纵向延身长,但坍穴不高,可由两端向坍体中心或由一端向另一端逐步用处理小坍方的办法处理。③坍碴将整个洞穴基本封死,看不见坍穴里面的情况,可以用插板、管棚、预注浆加固等办法通过坍体。若坍方已通顶,在处理前应先支护陷穴口,防止继续坍塌。④坍穴较高,坍穴口每封死,要视具体情况慎重处理。以安全第一、先护后挖为原则。⑤洞口坍方,一般易坍至地表,可以采取暗洞明做办法。⑥在上下导坑法施工中,如上导发生坍方,应先加固下导支撑,防止坍体压倒中层。⑷处理坍方的同时,应加强地表(浅埋、坍方通顶的隧道)及洞内的防排水工作。⑸坍方后要在坍塌处加设量测点,增加量测频率,根据量测信息及时研究对策。⑹坍方地段的衬砌,应视坍方大小和地质情况予以加强。坍穴应及时回填。⑺在事故处理后,项目部组织人员进行现场清理,进行事故调查处理。六、纠正与完善一旦发生事故后,项目部将对事故原因进行详细分析:事故原因、受损情况、应急机构的效率、应急措施的时效性以及设备运转和物资储备情况等。根据分析的综合情况,项目部再结合实际对本工程的重大事故救助应急预案进行修改。如发现事故,上报程序如下:word完美格式
专业资料发现者上报分包单位负责人上报总包单位上报驻地监理办建设单位环境管理体系及措施⑴环境管理体系1)环境管理体系建立的依据标准依据:ISO14001标准;参照依据:环境法律法规及其他要求。2)环境保护目标实施环保施工,严格控制环境因素,确保施工噪音、粉尘不超过国家及北京市规定标准,废气、废水(液)、废弃物按行业标准处理。3)环境保证体系建立环境保护保证体系,严格按照保证体系运行,确保环境保护工作的顺利开展。见“图11-8环境保护体系运行图”。⑵可能引起的环境保护问题分析针对本工程实际施工的特点,施工前对施工现场及施工过程中存在的环境保护问题进行了详细分析,主现体现在:环境保护体系的不健全;施工中出现噪音控制;扬尘和大气污染控制;工地排水和污水处理;泥浆及固体废弃物处理、处置等。word完美格式
专业资料环境保证体系培训环保措施监督检查奖罚制度学习环境管理体系文件学习有关环保法规结合本工程制定上级单位监督检查项目部例行检查经理部月评奖罚环境管理体系程序文件环保领导小组成员:项目经理项目副经理技术负责人工程部长设物部长项目部各业务部室图11-8环保体系运行图⑶环境保护工作内容1)施工准备阶段①成立以项目经理为组长的环境保护领导小组,明确各级、各部门在施工期环境保护工作中的职责分工。word完美格式
专业资料②明确本工程各施工阶段应遵循的环保法律、法规和标准要求。③建立、健全施工期环境管理体系和各项环境管理规章制度,确保环境管理有章可循。④制订培训计划,建立培训、考核程序,定期对直接参与施工期环境管理的人员进行环保专业知识培训,对各层次工作人员进行必要的环保知识培训,对关键岗位员工进行岗位操作规程、能力和环境知识的专门培训,新员工进场和员工转岗都要进行相关的环保培训和教育。⑤对在施工过程中造成环境影响的活动进行初步评价,识别、确定出本工程的环境因素和重要环境因素,并制作重要环境因素台帐。⑥将《环境影响评价报告》及周围实际环境状况作为编制《施工组织设计》和分阶段《施工方案》的重要组成部分。根据重要环境因素台账,对可能具有重大环境影响的过程和活动,制定相应管理制度。根据本工程施工特点,制定噪声控制方案;预防扬尘和大气污染工作方案,根据具体情况和环保要求,制定工地排水和污水处理方案,泥浆及固体废弃物处理、处置方案,城市生态控制措施,管线迁移和防护方案,具体的文物保护措施等。工作方案通过审核后实施。⑦安排环境保护的具体工作任务,包括方案、措施、设施、工艺、培训、监测、检查等,计算环境保护工作的工程量和工作量,并作出经费预算,用于采购日常检测器械物质、委外单位定期检测及宣传教育等费用。⑧按要求做好施工现场开工前的环境保护准备工作,对开工前必须完成的列出明细表、明确要求、逐项完成。⑨结合本工程特点,提交潜在事故或紧急状态项目,编制环境破坏应急预案,报送业主批准后组织实施。word完美格式
专业资料2)施工阶段①项目部制定环境保护管理实施细则,并上墙广泛宣传,认真落实。指定专人负责施工现场和施工活动的环境保护工作,完成施工环保工作方案中的各项工作。②将环境保护工作和责任落实到岗位、落实到人,在日常施工中随时检查,出现问题及时纠正。③根据不同的施工阶段和季节特征,及时调整环境保护工作内容,保证工作质量。④每周对环境保护工作进行一次例行检查,并记录检查结果,内容包括:施工概况;污染情况(污染种类、强度、环境影响等);污染防治措施的符合性、实施性和有效性分析;存在问题和拟采取的纠正措施;下步环境保护工作计划;其他需说明的问题,如措施变更、污染事故的纠正处理等。⑤在事故或紧急状态发生后,立即启动环境破坏应急预案,并组织有关人员及时对事故或紧急状态发生原因进行分析,编写事故或紧急状态分析报告,并根据分析报告及事故或紧急状态后内、外部条件的变化,对有关的应急方案进行评审、修订。⑥接受监理、业主随时及定期进行的环保检查、监督,对检查提出的问题,限期整改,并将整改结果书面报告监理和业主。⑷对影响环境保护的几个主要因素的控制措施1)噪音控制措施①施工场地噪音控制标准按《建筑施工场界噪声限值》(GB12523—90)要求执行,确保离开施工作业区边界30m处噪音小于70word完美格式
专业资料dB,撞击噪音最大不超过90dB。②施工机械或其它施工活动造成的噪声若超标造成环境污染,除抢险施工外,其它施工作业时间限制在七时至十二时和十四时至二十二时。③优先选用先进的环保机械,采取空压机房外墙加铺吸音材料,邻近空压机房处围档设立隔音墙,电动葫芦设置隔音罩等消音措施,控制施工噪音,同时尽可能避免夜间施工。④禁止施工人员在居民区附近和夜间施工时高声喧哗,避免人为噪声扰民。2)扬尘和大气污染控制措施①施工场地及道路进行硬化,适时洒水,减轻扬尘污染。②土、石、砂、水泥等材料运输和堆放进行遮盖,减少污染。③场地出口设洗车槽,并设专人对所有出场地的车辆进行冲洗,严禁遗洒,运碴车辆的碴土应低于槽帮10cm并用苫布等覆盖,严防落土掉碴污染道路,影响环境。④优先选用电动机械,尽量减少内燃机械对空气的污染。3)工地排水和污水处理方案①废水排入城市下水道,悬浮物执行《污水综合排放标准》(GB8978—1996)的三级标准400mg/L。②根据施工地区排水网的走向和过载能力,选择合适的排口位置和排放方式。③word完美格式
专业资料在工程开工前完成工地排水和废水处理设施的建设,并保证工地排水和废水处理设施在整个施工过程中的有效性,做到现场无积水、排水不堵塞、水质达标。4)泥浆及固体废弃物处理、处置方案①在工作场地内设置沉淀池,对施工中产生的废泥浆进行沉淀过滤后排入市政管网。②制定泥浆和废渣的处理、处置方案,废泥浆和淤泥使用专门的车辆运输,防止遗洒、污染路面。③选择对外环境影响小的出料口、运输路线和运输时间。④剩余料具、包装及时回收、清退。对可再利用的废弃物尽量回收利用。⑤施工现场内无废弃砼和砂浆,运输道路和操作面落地料及时清用。砼、砂浆倒运时应采取防撒落措施。⑥教育施工人员养成良好的卫生习惯,不随地乱丢垃圾、杂物,保持工作和生活环境的整洁。⑦严禁垃圾乱倒、乱卸,施工现场设垃圾站,生活垃圾和建筑垃圾按规定分开集中收集,生活垃圾每班清扫、每日清运。5)城市生态控制措施①对城市绿化,在施工范围内严格按照法规执行。合理布置施工场地,生产、办公设施布置在征地红线以内,尽量不破坏原有的植被,保护自然环境。②严格履行各类用地手续,按划定的施工场地组织施工,不乱占地、不多占地。③对施工中可能遇到的各种公共设施,制定可靠的防止损坏和移位的实施措施,向全体施工人员交底。word完美格式
专业资料④施工场地采用硬式围挡,施工区的材料堆放、材料加工、出碴及出料口等场地均设置围挡封闭。施工现场以外的公用场地禁止堆放材料、工具、建筑垃圾等。⑤施工场地位于繁华的市区,施工中尽量不破坏原有设施和影响行车。⑥工程竣工后搞好地面恢复,恢复原有植被,防止水土流失。保持城市原有环境风貌的完整和美观。6)地下管线保护方案①对施工中遇到的各种管线,先探明后施工。②施工期间加强监控量测,根据现场量测信息反馈,确定采取保护措施。③做好地下管线抢修预案。妥善保护各类地下管线,确保城市公共设施的安全。word完美格式
