• 22.00 KB
  • 1页

人行道砖铺装施工技术交底.doc

  • 1页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

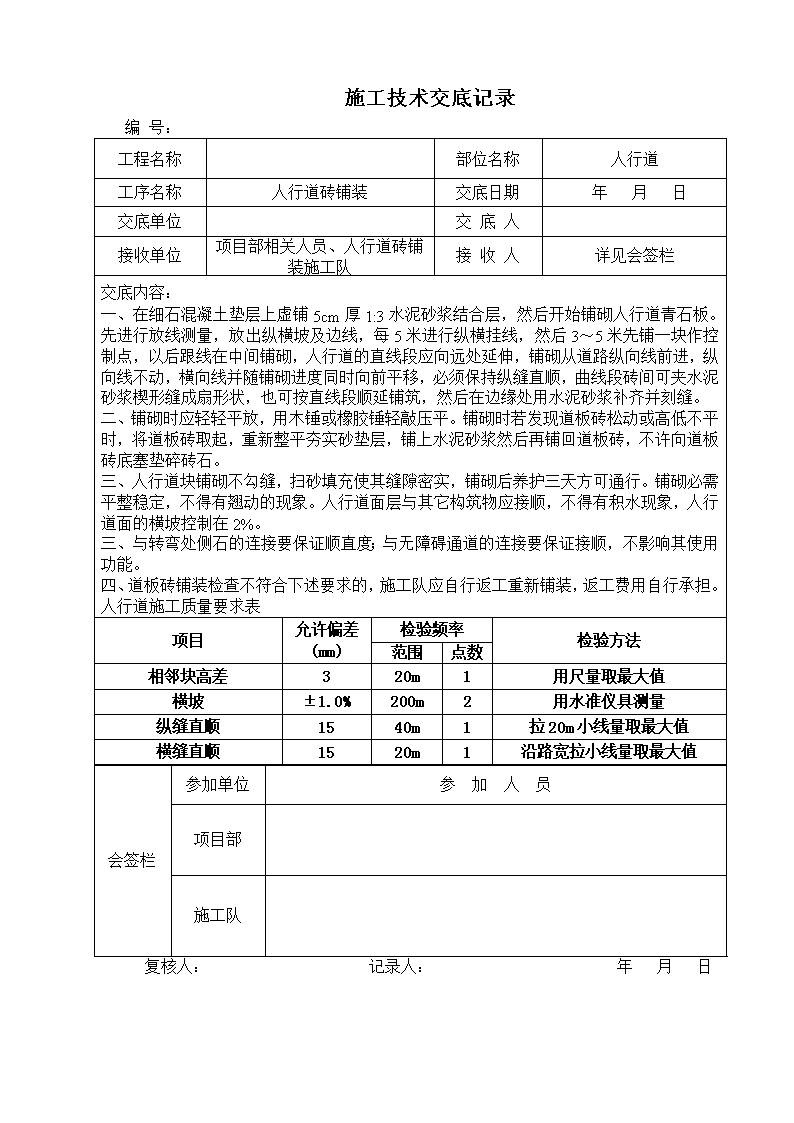

施工技术交底记录编号:工程名称部位名称人行道工序名称人行道砖铺装交底日期年月日交底单位交底人接收单位项目部相关人员、人行道砖铺装施工队接收人详见会签栏交底内容:一、在细石混凝土垫层上虚铺5cm厚1:3水泥砂浆结合层,然后开始铺砌人行道青石板。先进行放线测量,放出纵横坡及边线,每5米进行纵横挂线,然后3~5米先铺一块作控制点,以后跟线在中间铺砌,人行道的直线段应向远处延伸,铺砌从道路纵向线前进,纵向线不动,横向线并随铺砌进度同时向前平移,必须保持纵缝直顺,曲线段砖间可夹水泥砂浆楔形缝成扇形状,也可按直线段顺延铺筑,然后在边缘处用水泥砂浆补齐并刻缝。二、铺砌时应轻轻平放,用木锤或橡胶锤轻敲压平。铺砌时若发现道板砖松动或高低不平时,将道板砖取起,重新整平夯实砂垫层,铺上水泥砂浆然后再铺回道板砖,不许向道板砖底塞垫碎砖石。三、人行道块铺砌不勾缝,扫砂填充使其缝隙密实,铺砌后养护三天方可通行。铺砌必需平整稳定,不得有翘动的现象。人行道面层与其它构筑物应接顺,不得有积水现象,人行道面的横坡控制在2%。三、与转弯处侧石的连接要保证顺直度;与无障碍通道的连接要保证接顺,不影响其使用功能。四、道板砖铺装检查不符合下述要求的,施工队应自行返工重新铺装,返工费用自行承担。人行道施工质量要求表 项目允许偏差(mm)检验频率检验方法范围点数相邻块高差320m1用尺量取最大值横坡±1.0%200m2用水准仪具测量纵缝直顺1540m1拉20m小线量取最大值横缝直顺1520m1沿路宽拉小线量取最大值会签栏参加单位参加人员项目部施工队复核人:记录人:年月日
