• 591.41 KB
  • 15页

方案桥面混凝土铺装施工方案

  • 15页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

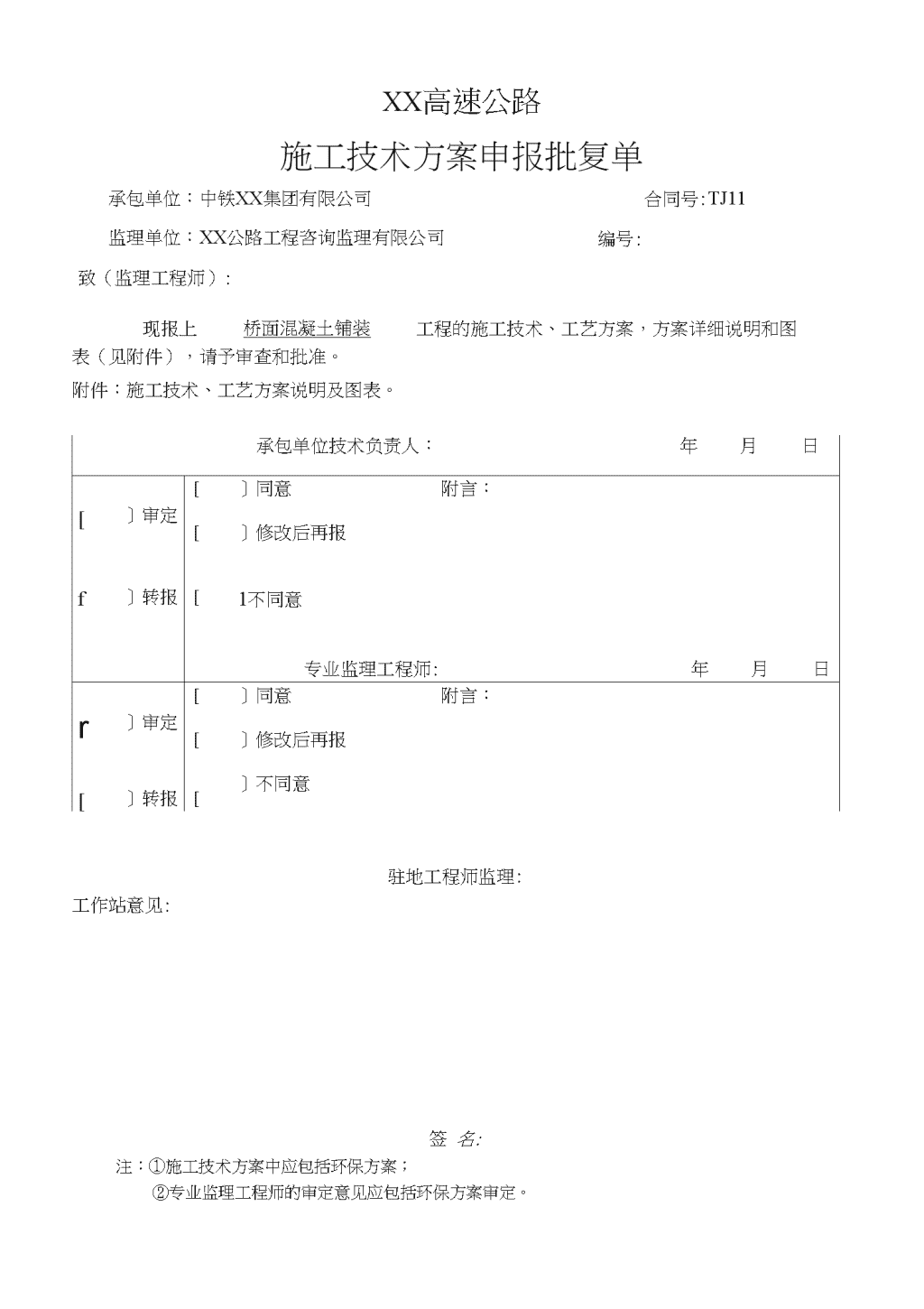

XX高速公路施工技术方案申报批复单承包单位:中铁XX集团有限公司合同号:TJ11监理单位:XX公路工程咨询监理有限公司编号:致(监理工程师):现报上桥面混凝土铺装工程的施工技术、工艺方案,方案详细说明和图表(见附件),请予审查和批准。附件:施工技术、工艺方案说明及图表。承包单位技术负责人:年月日[]同意附言:[]审定[]修改后再报f]转报[1不同意专业监理工程师:年月日[]同意附言:r]审定[]修改后再报[]转报[]不同意•驻地工程师监理:工作站意见:签名:注:①施工技术方案中应包括环保方案;②专业监理工程师的审定意见应包括环保方案审定。 建筑资料下裁就在双龙网XX高速公路第11合同段(K42+160-K45+700)桥面混凝土辅裟施工方嗓(2011年9月9日)编制:复核:审批:中铁XX集团有限公司湖南省XX高速公路第十一合同段项目经理部 2011年9月9日 桥面混凝土铺装施工方案一、编制依据1、《张家界至花垣高速公路第11合同段两阶段施工图设计》图2、实施性施工组织设计3、XX高速公路精细化管理手册4、《公路桥涵施工技术规范》(JTJ041-2000)5、我单位类似工程的施工经验二、工程概况我标段桥面碗铺装桥梁共6座:XX大桥,长440m,宽1^X2,铺装厚度80mm;ZK42+542.5主线桥,长184m,宽16nTl8.05m,铺装厚度80mm;YK42+529.5主线桥,长156m,宽12m,铺装厚度80mm;ZK42+762.72跨线桥,长60m,宽12m,铺装厚度100mm;YK42+760跨线桥,长60m,宽16m,铺装厚度100mm;AK0+288匝道桥,长120m,宽12m,铺装厚度150mm。三、施工方案1、机械配备序号设备名称型号规格数量用于施工部位备注1电焊机BX-5002钢筋加工2振动梁1磴施丁 3插入式振1.5KW1磴施工4滚杠6m1磴整平5刷毛器1桥面刷毛2、人员安排序号工作岗位主要工作内容人备1杂工清理前面、标高带、磴养生52钢筋工钢筋的铺设安装103磴工碇浇筑84电工现场电器设备安装、维修等2合计253、施工工艺首先对梁面进行凿毛清理,并用高压水冲洗干净;桥面铺装分左半幅和右半幅两次浇筑,控制点纵向3道,每5m布设一个,并在点上打孔钉上钢筋头便于由技术人员测量该点高程,据该点高程计算确定标高带高度;然后制作桥面铺装钢筋以下的碗标高带;铺设安装桥面铺装钢筋网,钢筋网的布设安装要严格符合设计及规范要求;钢筋网铺设后用L30角钢根据控制点标高焊接固定为振动彙‘桥面铺装混凝土在拌和站集中拌和,混凝土搅拌运输车运至现场,采用振动梁进行振捣,混凝土压滚压平。浇筑完成抹平后采用土工布覆盖并洒水养牛。 施工工艺流程图混凝土覆膜养生混凝土拌和4、施工注意事项1)桥面铺装施工前,将空心板表面预埋钢筋调整规范,并梁面面进行全面测量,以确保铺装层的设计厚度调平功能,凿除浮不查、浮浆,清除泥上、右粉、油污等杂物,并用高压水冲洗干净,经监理检查验 收合格后,方可进行下一步施工作业。 建筑资料下裁就在双龙网2)精确放样与高程控制。对所使用的高程控制点与附近的高程点进行联测并报监理工程师复检,以保证桥而标高的准确性。为了保证施工方便,每5m布设一个控制点。3)按照设计图纸要求进行钢筋绑扎作业,保证钢筋网的牢固性和保护层厚度。同时应注意混凝土护栏钢筋的预埋,保证钢筋位置的准确性。5、混凝土施工1)轻的运输①磴运至浇筑地点时,必须符合浇筑规定的坍落度要求。②严禁往拌合物中随意加水。③碇灌注前计算工程量,合理安排磴运输数量及频率,既要保证运输泵连续工作,又要保证妊在输送车内存放时间不超过规范允许时间。2)混凝土浇筑①混凝土开始浇注前要对桥面再次清理和洒水湿润,使梁板顶混凝土充分湿润保证能与新浇筑的混凝土充分粘接。混凝土的坍落度在满足要求,上料后及时进行人工摊平。混凝土的振捣,釆用振动梁振平,严格控制振捣时间,振捣时间不宜过长,保证混凝土密实即可。过度振捣会造成粗骨料下沉,混凝土表面富浆,上层多为砂浆,极易造成塑性收缩裂纹。 ②使用滚杠配合整平,振捣时发现低洼处,及时用混凝土找平,严禁事后用水泥砂浆找补。抹面时应加工一个横跨半幅桥面的长板凳,刚度要足够,工人在板凳上进行抹面,边抹边用3ni直尺,纵向、横向校核平整度,保证桥面铺具有良好的大面平整度,严禁出现坑洼集水现象。3)养生及拆模收浆抹面完成后,待表面混凝土初凝,及时进行刷毛处理,刷毛后及时用土工布覆盖,并及时洒水养生,养生以保持混凝土表面湿润为原则,养护不少于7天,以防止风干或气温变化而产牛收缩裂纹。四、安全保证措施1、安全保障检查程序2、安全保证体系框图(见下图) 建筑资料下裁就在双龙网安全保证体系框图注:五同时是指在计划、布置、检查、总结、评比施工生产工作的同时要进行计划、布置、检查、总结、评比安全工作。 3、安全保证措施1)认真贯彻执行“安全生产,预防为主”的方针,严格按操作规程、施工工艺、施工方案进行施工,建立健全各级安全体系,消除不安全因素,坚持作好安全生产的三级教育。2)设置安全标志,在本工程现场周围配备、设立安全标志牌。3)施工现场布置应符合防火、防爆、防洪、防雷电等安全规定和文明施工的要求,施工现场的生产、生活办公用房、仓库、材料堆放场、停车场、生产车间等应按批准的总平面布置图进行布置。4)夜间工地进行施工时,做好工地照明工作。5)施工现场准备一定数量的塑料布,以备在雨季期间对机电设备、新浇確进行临时覆盖。6)现场道路应平整、坚实、保持畅通;施工现场两侧交通要道之间的围蔽周围挂足够的警示牌和警示灯。7)施工现场的临时用电,严格执照《施工现场临时用电安全技术规范》JGJ46-88的规定执行。8)各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准操作与操作证不相符的机械作业;不准机械设备交给无木操作证的人员操作,对机械操作人员要建立档案,专人管理。9)机械设备在施工现场停放时,应选择安全的停放地点,夜间应有专人看管。严禁对运转中的机械设备进行维修、保养调整等作业。10)指挥施工机械作业人员,必须站在能够让操作手看到的安全地点,并应明确规定指挥联络信号。11)定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“三不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。 建筑资料下裁就在双龙网五、质量保证措施1、质量保证体系框图(见下图)质量保证体系施工保证创优质工程完善计量支付手续制定奖罚措施优质优化签订包保责任合同提咼施工技能技术岗位贵任制质量责任接受工稈师检查进行自检互检专检财勰枫恥碗紐朗昭段提高施工技能 确保合擀工程 建筑资料下裁就在双龙网2、质量保证措施1)建立全质量管理机构,建立岗位责任制,强化质量监督和管理,成立Qc小队,广泛开展QC小组活动解决架梁中难题。2)对每道工序认真检查,做好施工记录,合格后再进行下一道工序。3)专门安排技术人员负责现场技术指导、质量把关工作,以确保架梁施工顺利进行。4)熟悉图纸,领会设计意图,了解施工程序,认真掌握好各作业段工序之间的前后搭接。a、认真编制施工组织设计,严格执行和遵守图纸施工b、认真执行自检制度,建立质量监督检查体系,配备专职质检员。c、每道工序施工前,应进行技术交底,做到质量要求、技术意图贯彻到底。所有工序在自检合格后,通知监理工程师进行验收,经监理工程师验收合格签认后,方可进行该道工序的施工。六、文明施工与环境保护措施1、开工前作好施工组织设计,布局合理,并按监理细则设置好各类标示标牌。2、施工现场所有施工管理人员必须持证上岗。3、施工环境文明要求:1)施工便道应进行日常养护,保证晴雨通车,经常清扫、洒水,防止尘土飞扬,不得影响当地群众正常生活、生产活动。施工现场作业道路应保持平整、畅通、及时修复。设有明显准确的路标。2)机具、材料应做到“二整机械设备保持状态良好,外观整建筑资料下裁就在双龙网 洁、停置整齐。3)施工材料堆放有序、存储规整合理,并插置标示牌。4)工地现场外观应做到“三洁J施工场地整洁、生活环境清洁、施工产品美观洁净。5)场区及施工范围内的沟道、地面无废料、垃圾和油污,做到工完料尽、地清。6)办公室、作业区、生活区、仓库等场所内部整洁有序,符合防火、卫生、通风、照明等要求。7)桥内设置标明名称、施工负责人、技术负责人、质检负责人、旁站监理等内容的公告牌。8)施工现场应有负责人现场指导施工,现场指挥和技术人员要熟悉操作工艺要求、质量标准。9)确保工程有序施工场内要有警示标牌、标识公告牌,建立健全安全生产岗位责任制,作业人员佩带安全帽,系安全绳,配电箱孔后设盖,绞车要有刹车。10)现场进行的各项施工操作,必须按施工前的施工操作安排或相应的《规范》进行,做到层次清楚,紧张有序,杜绝违章操作和野蛮施工。
