• 41.50 KB
  • 7页

大体积混凝土浇筑技术交底

  • 7页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

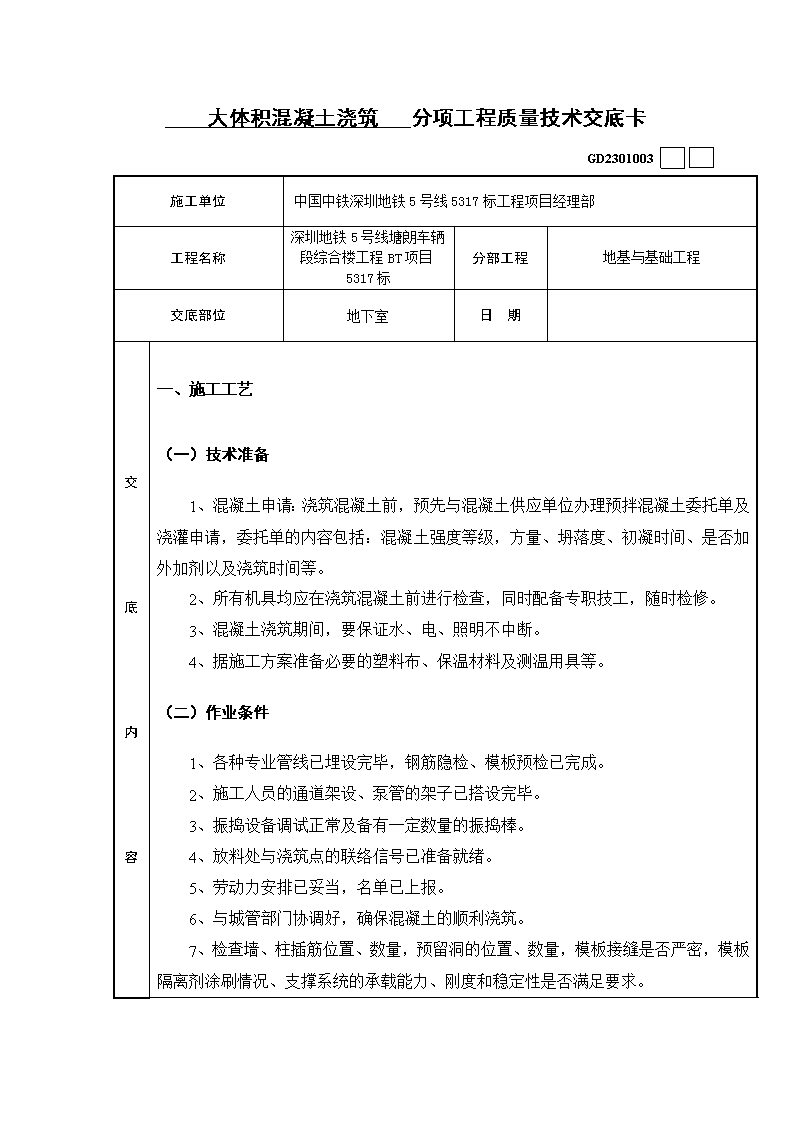

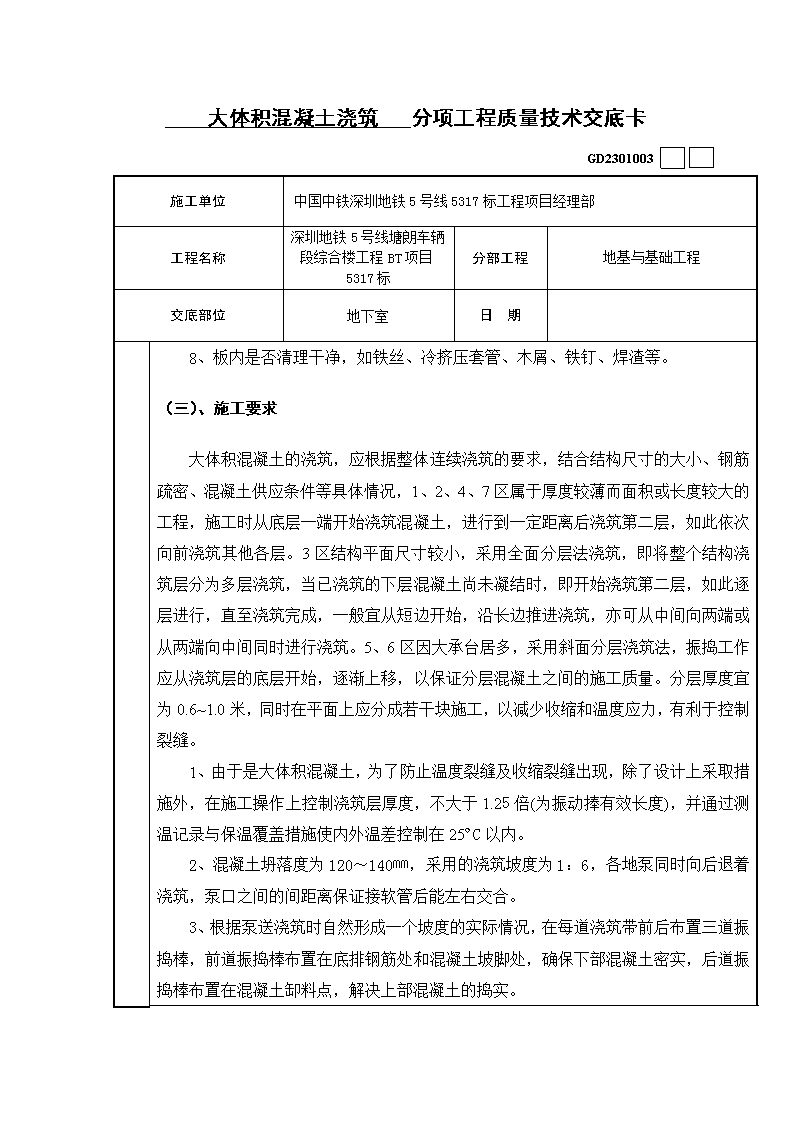

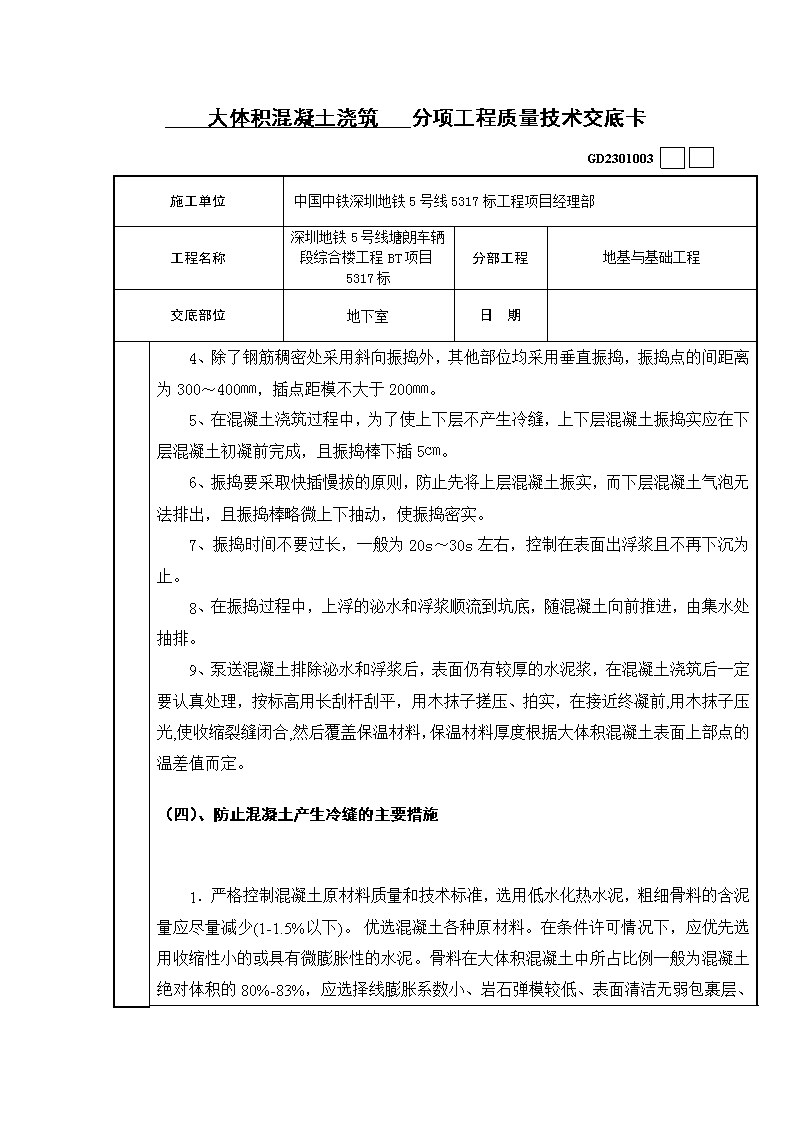

'大体积混凝土浇筑分项工程质量技术交底卡GD2301003施工单位中国中铁深圳地铁5号线5317标工程项目经理部工程名称深圳地铁5号线塘朗车辆段综合楼工程BT项目5317标分部工程地基与基础工程交底部位地下室日期交底内容一、施工工艺(一)技术准备1、混凝土申请:浇筑混凝土前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级,方量、坍落度、初凝时间、是否加外加剂以及浇筑时间等。2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。3、混凝土浇筑期间,要保证水、电、照明不中断。4、据施工方案准备必要的塑料布、保温材料及测温用具等。(二)作业条件1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。2、施工人员的通道架设、泵管的架子已搭设完毕。3、振捣设备调试正常及备有一定数量的振捣棒。4、放料处与浇筑点的联络信号已准备就绪。5、劳动力安排已妥当,名单已上报。6、与城管部门协调好,确保混凝土的顺利浇筑。7、检查墙、柱插筋位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求。 8、板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等。(三)、施工要求大体积混凝土的浇筑,应根据整体连续浇筑的要求,结合结构尺寸的大小、钢筋疏密、混凝土供应条件等具体情况,1、2、4、7区属于厚度较薄而面积或长度较大的工程,施工时从底层一端开始浇筑混凝土,进行到一定距离后浇筑第二层,如此依次向前浇筑其他各层。3区结构平面尺寸较小,采用全面分层法浇筑,即将整个结构浇筑层分为多层浇筑,当已浇筑的下层混凝土尚未凝结时,即开始浇筑第二层,如此逐层进行,直至浇筑完成,一般宜从短边开始,沿长边推进浇筑,亦可从中间向两端或从两端向中间同时进行浇筑。5、6区因大承台居多,采用斜面分层浇筑法,振捣工作应从浇筑层的底层开始,逐渐上移,以保证分层混凝土之间的施工质量。分层厚度宜为0.6~1.0米,同时在平面上应分成若干块施工,以减少收缩和温度应力,有利于控制裂缝。1、由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上采取措施外,在施工操作上控制浇筑层厚度,不大于1.25倍(为振动捧有效长度),并通过测温记录与保温覆盖措施使内外温差控制在25ºC以内。2、混凝土坍落度为120~140㎜,采用的浇筑坡度为1:6,各地泵同时向后退着浇筑,泵口之间的间距离保证接软管后能左右交合。3、根据泵送浇筑时自然形成一个坡度的实际情况,在每道浇筑带前后布置三道振捣棒,前道振捣棒布置在底排钢筋处和混凝土坡脚处,确保下部混凝土密实,后道振捣棒布置在混凝土缷料点,解决上部混凝土的捣实。 4、除了钢筋稠密处采用斜向振捣外,其他部位均采用垂直振捣,振捣点的间距离为300~400㎜,插点距模不大于200㎜。5、在混凝土浇筑过程中,为了使上下层不产生冷缝,上下层混凝土振捣实应在下层混凝土初凝前完成,且振捣棒下插5㎝。6、振捣要采取快插慢拔的原则,防止先将上层混凝土振实,而下层混凝土气泡无法排出,且振捣棒略微上下抽动,使振捣密实。7、振捣时间不要过长,一般为20s~30s左右,控制在表面出浮浆且不再下沉为止。8、在振捣过程中,上浮的泌水和浮浆顺流到坑底,随混凝土向前推进,由集水处抽排。9、泵送混凝土排除泌水和浮浆后,表面仍有较厚的水泥浆,在混凝土浇筑后一定要认真处理,按标高用长刮杆刮平,用木抹子搓压、拍实,在接近终凝前,用木抹子压光,使收缩裂缝闭合,然后覆盖保温材料,保温材料厚度根据大体积混凝土表面上部点的温差值而定。(四)、防止混凝土产生冷缝的主要措施 1.严格控制混凝土原材料质量和技术标准,选用低水化热水泥,粗细骨料的含泥量应尽量减少(1-1.5%以下)。 优选混凝土各种原材料。在条件许可情况下,应优先选用收缩性小的或具有微膨胀性的水泥。骨料在大体积混凝土中所占比例一般为混凝土绝对体积的80%-83%,应选择线膨胀系数小、岩石弹模较低、表面清洁无弱包裹层、级配良好的骨料。砂除满足骨料规范要求外,应适当放宽石粉或细粉含量,砂子中石粉比例一般在15%-18%之间为宜。粉煤灰只要细度与水泥颗粒相当,烧失量小,含硫量和含碱量低,需水量比小,均可掺用在混凝土中使用。高效减水剂和引气剂复合使用对减少大体积混凝土单位用水量和胶凝材料用量,改善新拌混凝土的工作度,提高硬化混凝土的力学、热学、变形、耐久性等性能起着极为重要的作用,也是混凝土向高性能化发展不可或缺的重要组分。   2.细致分析混凝土集料的配比,控制混凝土的水灰比,减少混凝土的坍落度,合理掺加塑化剂和减少剂。   3.采用综合措施,控制混凝土初始温度。混凝土运输、浇筑及间歇的全部时间不超过混凝土的初凝时间,同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上层混凝土浇筑完毕,避开混凝土的初凝以后、终凝以前的时间之间振动,普通混凝土初凝时间不得早于45分钟,终凝时间不得迟于600分钟。   4.水泥应尽量选用水化热低和安定性好的水泥,在满足设计强度要求的前提下,尽量减少水泥用量。根据工程特点,充分利用混凝土后期强度,可以减少用水量,减少水化热和收缩。   5.加强混凝土的浇灌振捣,提高密实度。   6.混凝土尽可能晚拆模,拆模后混凝土表面温度不应下降15℃以上。   7.采用两次振捣技术,改善混凝土强度,提高抗裂性。    8.应尽量使用中热微膨胀水泥,掺超细矿粉和膨胀剂,使用高效减水剂。通过试验掺入粉煤灰,掺量15%-50%。  二、砼养护及测温1、砼浇筑完成12小时后开始注水养护,并在水面上覆盖塑料薄膜,注水深度为0.3m,使塑料薄膜内形成露珠,防止养护水热量散发而造成砼内外温差增大。2、砼测温管采用Ф25镀锌钢管,底端封闭并安装在砼板中,测温管在CT-10中部和两端离边模3米处,各布置1组,其余测部位布置1组,每组均3根,布置位置及深度如下图。3、测温制度,测温时间从测点混凝土浇筑完10小时(初凝)后开始,72小时内每2小时测温一次,72小时后每4小时测温一次,7天~14天每6小时测温一次(力求在接近混凝土出现最高和最低温度时测量)测至温度稳定为止。同时应测大气温度和混凝土内部温度相对比,混凝土中心温度与表面温度的差值不应大于25°,混凝土表面温度与大气温度的差值不应大于25°。4、温差过大时,采用养护水的加热及换水的方法来调整,温度过低时采用加热水加热。 三、应注意的安全质量问题1、混凝土振捣工经培训考核合格,持证上岗。进入施工现场,振捣工须戴绝缘手套、穿胶鞋等防护用品。2、检查各开关箱的隔离开关是否好,漏电保护器是否灵敏,PE是否连接正常,无误方可进行下道工序。3、检查振捣泵完好情况,电缆不得拖在钢筋上,不得有破皮现象。4、混凝土输送泵的,输送管的完好情况,预防暴管伤人。5、在底板混凝土浇筑过程中,要派2人看模、看筋,发现问题及时解决。6、在混凝土泵送过程中,泵管架子的搭设要与钢筋分开,保证泵管的振动不会使钢筋移位。7、在混凝土强度未达到1.2MPa以前,不允许上人进行下道工序施工作业。8、在混凝土放料、浇筑过程中,特别注意混凝土强度的变化,严禁混合泵送。 专业技术负责人交底人接受人'
