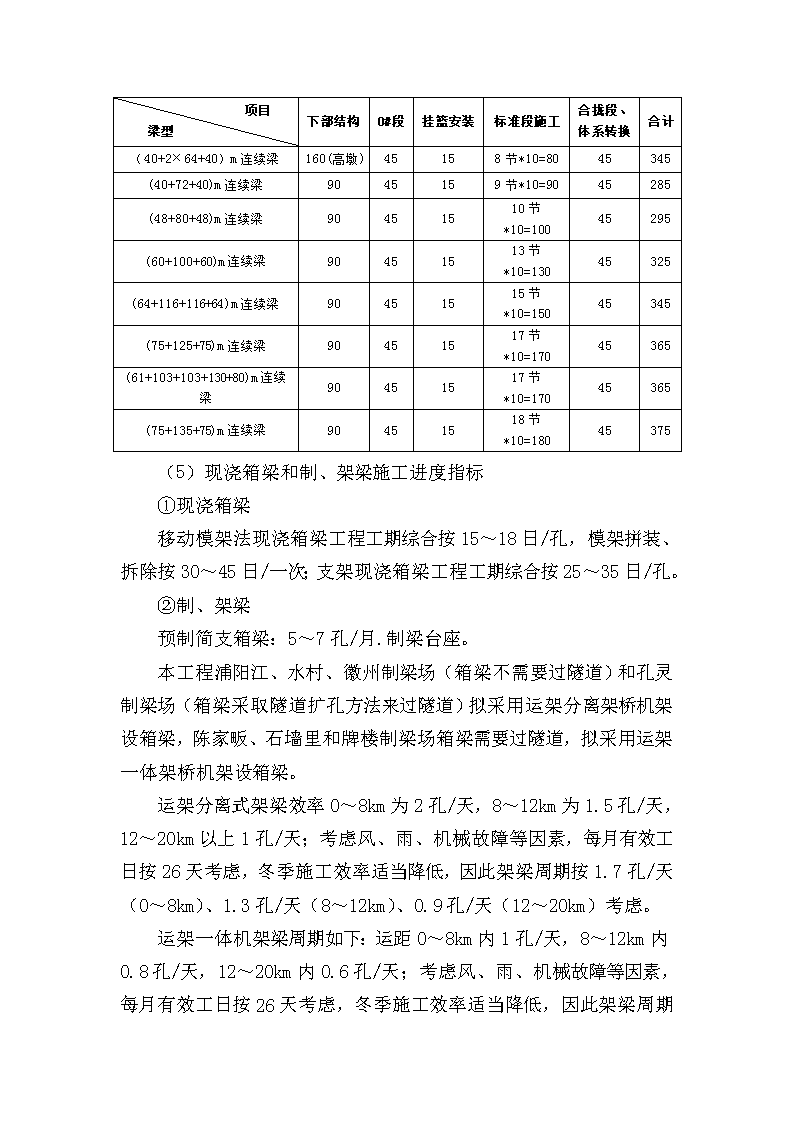

4.6施工进度指标4.6.1路基工程进度指标路基施工主要包括路基填筑、开挖、过渡段、地基处理、路基防护、支挡结构及相关工程部分组成,涵盖了影响路基工程施工进度的关键线路,路基工程可与小桥、涵洞同时开工,但竣工应落后于桥、涵工程。桥涵工程宜在同区段路基工程完工前0.5~1.5个月完成,以便有充分时间做好锥体护坡填土、桥头填土和涵洞顶部填土等工作。地基加固处理进度指标表序号机械名称单机日产量单机月产量(每月按25天计)1CFG桩500m/天12500m2水泥搅拌桩240m/天6000m3旋喷桩200m/天5000m土石方机械设备配置指标表序号主导机械单机日产量单机月产量(每月按25天计算)1挖掘机1000m3/天250002自卸车180m3/天45003压路机800m3/天200004平地机2000m3/天500004.6.2桥梁工程进度指标桥梁施工主要包括桥梁的基础、墩台及特殊孔跨的现浇梁工程,涵盖了施工中影响路基专业工程施工进度的关键线路,不含架梁工期。桥梁施工以集中预制、架桥机架设方法为主,个别桥梁采用桥位现浇法施工,也可根据实际情况其他施工方法。(1)钻孔灌注桩进度指标钻孔灌注桩分项作业进度指标表序号设备钻机定位钻进第一次清孔吊放钢筋笼安装导管第二次清孔灌注水下混凝土合计 1回旋钻机3.0h80h2.0h3.0h2.0h2.0h4.0h96h2旋挖钻机0.5h5.0h0h1.0h1.0h1.0h3.5h12h3冲击钻机3.0h80h4.0h3.0h2.0h3.0h4.0h99h(2)承台进度指标承台分项作业进度指标表(旱地)序号工作内容时间序号工作内容时间1施工准备3天5安装模板及浇筑混凝土4天2基坑开挖及防护2天6混凝土等强7天3凿除桩头及基底处理、检测7天74绑扎钢筋7天8合计承台30天/个,(水中承台60天/个)(3)墩身进度指标墩身分项作业进度指标表分项工程绑扎墩身钢筋安装墩身墩帽模板绑扎墩帽钢筋浇筑混凝土混凝土养生拆模合计H<15m1天2天1天0.5天7天0.5天12天H>15m12天6天1天3天7天1天30天(4)不同跨度悬浇施工预应力混凝土梁进度指标0#块施工:40-85天;挂蓝安装调试:15天;节段悬浇:8-12天/块;合拢段施工:30-45天/块。连续梁悬浇施工进度指标(天)项目梁型下部结构0#段挂篮安装标准段施工合拢段、体系转换合计(32+48+32)m连续梁9045155节*10=5045245(40+56+40)m连续梁9045156节*10=604525540+64+40)m连续梁9045157节*10=7045265 (40+2×64+40)m连续梁160(高墩)45158节*10=8045345(40+72+40)m连续梁9045159节*10=9045285(48+80+48)m连续梁90451510节*10=10045295(60+100+60)m连续梁90451513节*10=13045325(64+116+116+64)m连续梁90451515节*10=15045345(75+125+75)m连续梁90451517节*10=17045365(61+103+103+130+80)m连续梁90451517节*10=17045365(75+135+75)m连续梁90451518节*10=18045375(5)现浇箱梁和制、架梁施工进度指标①现浇箱梁移动模架法现浇箱梁工程工期综合按15~18日/孔,模架拼装、拆除按30~45日/一次;支架现浇箱梁工程工期综合按25~35日/孔。②制、架梁预制简支箱梁:5~7孔/月.制梁台座。本工程浦阳江、水村、徽州制梁场(箱梁不需要过隧道)和孔灵制梁场(箱梁采取隧道扩孔方法来过隧道)拟采用运架分离架桥机架设箱梁,陈家畈、石墙里和牌楼制梁场箱梁需要过隧道,拟采用运架一体架桥机架设箱梁。运架分离式架梁效率0~8km为2孔/天,8~12km为1.5孔/天,12~20km以上1孔/天;考虑风、雨、机械故障等因素,每月有效工日按26天考虑,冬季施工效率适当降低,因此架梁周期按1.7孔/天(0~8km)、1.3孔/天(8~12km)、0.9孔/天(12~20km)考虑。运架一体机架梁周期如下:运距0~8km内1孔/天,8~12km内0.8孔/天,12~20km内0.6孔/天;考虑风、雨、机械故障等因素,每月有效工日按26天考虑,冬季施工效率适当降低,因此 架梁周期按0.9孔/天(0~8km)、0.7孔/天(8~12km)、0.5孔/天(12~20km)考虑。。梁场预制架设法的适用条件主要为:桥梁比较集中,单个制梁场预制梁孔数量在100孔以上;最大架梁运输半径15~20km左右。为提高机械的使用效率,桥梁采用同一吨位的架桥机架梁,24m、32m双线箱梁均采用900t级架桥机架设。(6)96m系杆拱施工进度指标施工准备:90天钻孔桩基础施工:50天承台、墩身:40天主梁现浇:90天钢管拱安装及管内灌注混凝土:135天吊杆安装及张拉:60天铺装桥面系及桥梁附属工程施工:55天。4.6.3隧道工程进度指标对于长度小于1000m的隧道,按单口单方向安排施工(梓坑二号隧道除外,因梓坑二号隧道与既有合福铁路间距小于60m,必须于合福铁路2015年7月1日通车运营前施工完成,采用双向施工以加快施工进度),长度较大隧道按双口双方向安排施工或另外增加斜井施工。隧道施工主要包括施工准备、正洞开挖、斜井开挖正洞、斜井井身施工及后序工程施工部分组成,涵盖了施工中影响隧道专业工程施工进度的关键线路。其中许家隧道按31.0个月安排、圭川溪隧道按29.5个月安排、天目山隧道按31.2个月安排(含施工准备1.5-3.0个月),隧道二衬滞后开挖1个月完成,隧道开挖贯通后进行3个月的沉降观测。隧道综合进度按围岩级别不同按单口月成洞40~200m考虑,具体进度指标见下表: 双线隧道综合施工进度指标表(m/月)指标(m/月)项目Ⅱ级围岩Ⅲ级围岩Ⅳ级围岩Ⅴ级围岩预注浆Ⅳ级围岩Ⅴ级围岩进出口施工正洞开挖及初期支护160-20013060-8040-443020衬砌160-20013060-8040-443020双车道斜井双向施工正洞开挖及初期支护130-170100-11060-70402020衬砌130-170100-11060-70402020双车道斜井单向施工正洞开挖及初期支护140-180110-12060-70403020衬砌140-180110-12060-70403020注:控制工期的隧道应采用高值,非控制工期的隧道可采用中低值。辅助坑道综合施工进度指标表指标(m/月)项目Ⅱ级围岩Ⅲ级围岩Ⅳ级围岩Ⅴ级围岩斜井开挖及支护25021014580衬砌25021014580
