• 67.51 KB
  • 7页

隧道工程质量奖罚办法

  • 7页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

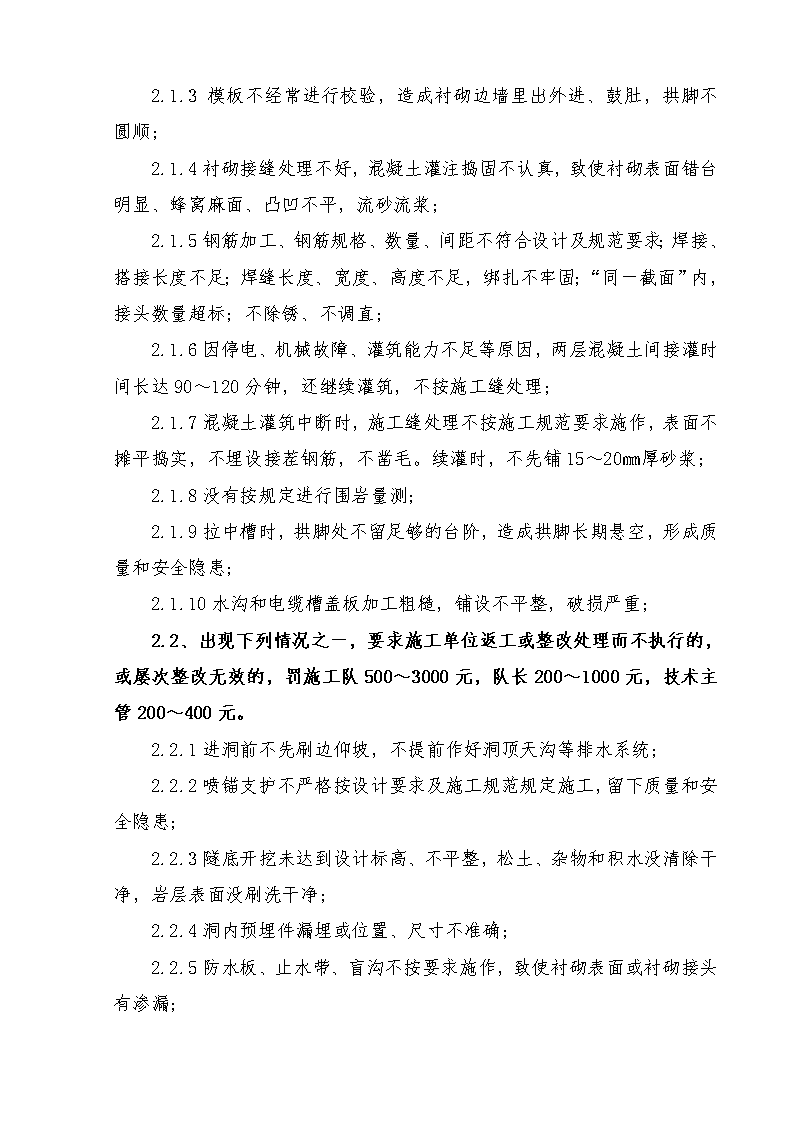

隧道工程定期质量检查及奖罚标准鼓励先进、鞭策落后是搞好工程质量的重要手段。为提高工程质量,确保质量目标的实现,健全和完善工程质量管理机制,加大管理力度,提高质量意识,杜绝违章操作、野蛮施工,实行奖优罚劣的激励机制,特制定本办法。本办法只适用于中铁十三局沈丹铁路TJ-2标项目部工程。1.1出现下列情况,要求将不合格的材料清除出场或予以处理而不执行的,罚施工单位2000~5000元,队长500~1000元,技术主管200~500元,试验员和材料员各100~300元。1.1.1卵石或碎石的粒径、强度不符合要求,粉尘、针片状颗粒、含泥量超标;1.1.2砂子细度、含泥量不符合要求;1.1.3钢材、水泥缺乏出厂合格证、质量证明书或试验报告单,没有按规定通过进货检验;1.1.4钢筋、水泥堆放没有下垫上盖,乱堆乱放,致使钢筋锈蚀、污染、弯曲,水泥结块、过期等;1.1.5其它工程材料没有按规定进货、检验、存放。2.1出现下列情况之一,要求施工单位返工或整改处理而不执行的,或屡次整改无效的,罚施工队1000~5000元,队长500~2000元,技术主管200~500元。2.1.1不按照爆破设计施工,作业人员随意打眼装药,造成超欠挖严重、围岩松动及已完不久的衬砌混凝土损伤,甚至引起塌方;2.1.2锚杆安装偏差较大,外露长度大于10㎝(特殊要求除外),挂网与岩面间距较大,与锚杆连接不牢,格栅钢架制作安装与设计及规范不符,连接不牢固;喷混凝土大面积厚度不足; 2.1.3模板不经常进行校验,造成衬砌边墙里出外进、鼓肚,拱脚不圆顺;2.1.4衬砌接缝处理不好,混凝土灌注捣固不认真,致使衬砌表面错台明显、蜂窝麻面、凸凹不平,流砂流浆;2.1.5钢筋加工、钢筋规格、数量、间距不符合设计及规范要求;焊接、搭接长度不足;焊缝长度、宽度、高度不足,绑扎不牢固;“同一截面”内,接头数量超标;不除锈、不调直;2.1.6因停电、机械故障、灌筑能力不足等原因,两层混凝土间接灌时间长达90~120分钟,还继续灌筑,不按施工缝处理;2.1.7混凝土灌筑中断时,施工缝处理不按施工规范要求施作,表面不摊平捣实,不埋设接茬钢筋,不凿毛。续灌时,不先铺15~20㎜厚砂浆;2.1.8没有按规定进行围岩量测;2.1.9拉中槽时,拱脚处不留足够的台阶,造成拱脚长期悬空,形成质量和安全隐患;2.1.10水沟和电缆槽盖板加工粗糙,铺设不平整,破损严重;2.2、出现下列情况之一,要求施工单位返工或整改处理而不执行的,或屡次整改无效的,罚施工队500~3000元,队长200~1000元,技术主管200~400元。2.2.1进洞前不先刷边仰坡,不提前作好洞顶天沟等排水系统;2.2.2喷锚支护不严格按设计要求及施工规范规定施工,留下质量和安全隐患;2.2.3隧底开挖未达到设计标高、不平整,松土、杂物和积水没清除干净,岩层表面没刷洗干净;2.2.4洞内预埋件漏埋或位置、尺寸不准确;2.2.5防水板、止水带、盲沟不按要求施作,致使衬砌表面或衬砌接头有渗漏; 2.2.6不及时施作洞门,不能保持洞口山体稳定,造成洞口衬砌开裂;2.2.7水沟电缆槽立模不牢固,尺寸不符合设计,沟沿没有跟线路中线走,不顺直,沟底标高不符合设计,高低不平;2.2.8铺底混凝土不平整,没有横向排水坡,铺底与水沟相接处,泄水孔不顺通或数量不足;2.2.9洞门端墙及翼墙、挡墙大面不平整,外表不整洁美观;2.2.10隧道出碴不按设计规定地点堆弃,弃碴挡墙不按设计施工,质量差。2.3隧道内的其他质量问题根据设计及检验标准要求,酌情对施工队进行处罚。3.内业3.1施工日志记录不及时、不准确、不规范,罚技术主管200~400元,工区工程部长200~500元,工区总工500~800元。3.2自检及报验资料未及时准确规范填写,罚技术主管200~400元,工区工程部长200~500元,工区总工500~800元。4.施工中检查4.1在施工过程检查中,质量检查人员发现存在影响工程质量或违规施作等现象,要立即予以制止,对于不合格的材料要清除出场,存在质量问题的部位或工序要进行返工处理,坚决不能把问题遗留到后续工序中;4.2在施工过程检查中,除了可以要求返工处理外,并可根据奖罚制度中规定的相关条例和罚款额度,直接进行罚款,并下达《质量问题整改通知单》,指导其整改至符合要求为止;4.3对于存在的质量问题置若罔闻,屡次令其整改无效的单位和个人,可以根据相关条例进行加倍罚款; 4.4对于施工能力差、野蛮施工的,工程质量受到严重影响,存在质量隐患的,同项目领导协商后,可以责令其停工整顿或驱逐出场,并对存在质量问题的工程项目不予计价。5.检查评比每月定期进行工程质量检查,根据隧道工程质量奖罚办法进行评比;对于其它一些质量控制较好,具有比较、宣传价值的工程项目,可以根据情况另行奖励。6.奖罚的实施权限对违章违标,使用不合格材料,粗制滥造,质量事故的罚款,由持证质检工程师实施。6.1一次罚款总额在2000元以内由项目质检工程师实施;6.2一次罚款总额在2000-5000元的,由项目工程技术质量部长提出罚款意见,报项目部项目总工审批,行文公布。6.3一次罚款总额在5000元以上的,由项目总工程师提出,报项目经理审批,行文公布。6.4对下级质检人员的罚款,由上级持证质检工程师实施或项目经理实施。由质检工程师填发工程质量罚款通知单,罚款不列入工程成本,罚款单由施工单位留存并在个人收入中列支。罚款交项目财务部,列入质量奖励基金。7.附则7.1本办法由项目质量部负责解释。7.2本办法自签发之日起实施,原质量奖罚制度自行废止。二0一0年二月六日 附表1质量问题处罚通知单工程名称施工单位施工负责人地点日期一、工程质量问题二、处罚意见质量管理部门意见处罚单位:年月日项目经理意见:年月日本处罚单一式三份,施工单位一份,项目部二份,其中一份存于质量部,另一份交由财务部。 附表2整改通知单ZT1303GLJL-16-04编号:受检单位/部门受检人签字 检查时间检查人签字检查内容存在问题整改意见整改结果            验证人:     时间:   年  月  日备注:1、整改意见内容应注明整改标准、完成时间、整改责任人。2、架子队接到通知单之后,制定整改措施,并把整改情况报质量部 附表3质量问题监控管理台帐序号日期工程名称部位质量问题整改通知单所属单位责任人整改结果7
