大同古城墙东段景观绿化工程铺装工程施工发案审批人:审核人:编制人:编制日期:太原市康培园林绿化工程有限公司第十项目部6

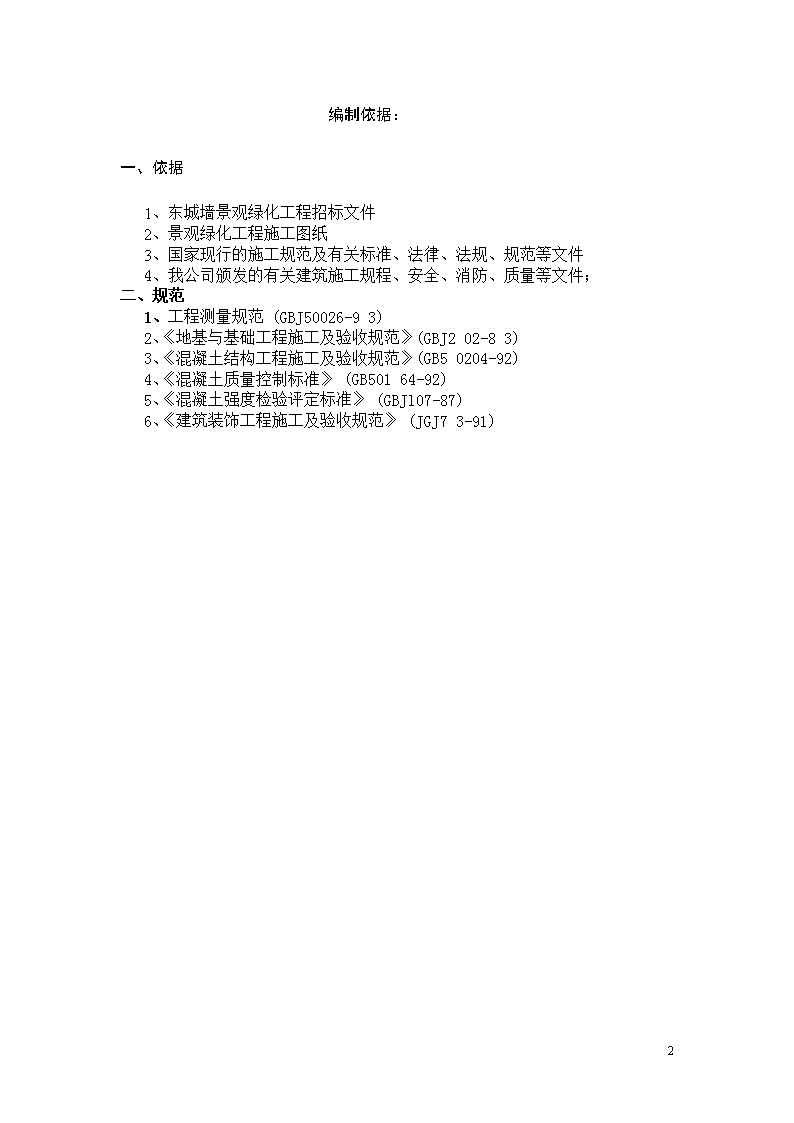

编制依据:一、依据1、东城墙景观绿化工程招标文件2、景观绿化工程施工图纸3、国家现行的施工规范及有关标准、法律、法规、规范等文件4、我公司颁发的有关建筑施工规程、安全、消防、质量等文件;二、规范1、工程测量规范(GBJ50026-93)2、《地基与基础工程施工及验收规范》(GBJ202-83)3、《混凝土结构工程施工及验收规范》(GB50204-92)4、《混凝土质量控制标准》(GB50164-92)5、《混凝土强度检验评定标准》(GBJl07-87)6、《建筑装饰工程施工及验收规范》(JGJ73-91)6
广场和园路铺装工程主要施工方法工程基本情况:园林铺地工程主要包括广场铺装和园路铺装两大部分,园林铺装工程的好坏直接关系到整个园林工程的效果。为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施。在整个广场和园路铺装工程中,重点设置垫层的密实度和面层的标高二个质量控制点。(一)、工艺流程素土夯实→灰土垫层→C10砼垫层→清理基层→弹线→铺结合层→铺面层→擦缝(二)、施工准备1、技术交底进行施工图交底,认真阅读施工图,对照施工技术规范及质验标准,制订相应技术措施,检查落实班组的施工准备情况,做到施工质量、进度的事前控制。然后将施工技术方案报请监理工程师审批方可施工。2、材料准备园林铺地工程中,由于工程量大,形状变化多,需事先对铺装广场的实际尺寸进行放样,确定边角的方案及广场与园路交接处的过渡方案,然后再确定各种石材的数量。在进料时要把好材料的规格尺寸,机械强度和色泽一致的质量关。因为在实际施工中,往往会遇到上列问题。3、场地放样、定标高按照广场设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。然后定出坐标桩点标高,注意尽量采用共同基准点。4、地形复核6
对照广场竖向设计图,复核场地地形。各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。(三)、地面施工1、挖方与填方施工根据设计的标高进行挖填土方。填方时应当先深后浅、先分层填实深处,按施工规范每填一层就夯实一层。挖方时挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,通知监理业主处理。2、场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。要铲平地面,使地面平整度限制在0.05米内。根据各坐标桩标明的该点填挖高度和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降到最低。3、素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷隐患。(1)、基础开挖时,机械开挖应预留10—20cm的余土使用人工挖掘。(2)、当挖掘过深时,不能用土或细石等回填。(3)、夯实:当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。当夯实过程中如果打夯机的夯头印迹基本看不出时,用环刀法进行密实度测试。如果密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。4、三七灰土采用人工摊铺,机械拌合,机械碾压的方法法同素土夯实。5、稳定层的浇筑必须控制厚度和强度,按施工图做好砼强度试块检测工作。(1)、在完成的基层上定点放线,每10m6
为一点,根据设计标高,园路的边线放中间桩和边桩。并在园路整体边线处放置施工挡板。挡板的高度应在稳定层以上,但不要太高,并在挡板划好标高线。(2)、复核、检查和确认园路边线和各设计标高点的正确无误后,可进入下道工序。(3)、在浇筑混凝土稳定层前,在干燥的基层上洒一层水或1:3砂浆。(4)、按设计的材料比例配制砼试块,然后浇筑、捣实混凝土,并用直尺将顶面刮平,顶面调整至设计标高。施工中要注意做出路面的横坡和纵坡。(5)、混凝土面层施工完成后,应及时开始养护,并及时对砼基层进行伸缩缝的切割,切割时应注意与道路面层铺设尺寸的吻合,然后考虑园路和广场面层的铺装。可用湿的稻草、湿砂及塑料薄膜覆盖在路面上进行养护。6、路牙安装在砼垫层上安置路牙,先应检查轴线标高是否符合设计要求,并校对。圆弧处可采用20-40CM长度的路牙拼接,以便利于圆弧的顺滑,严格控制路牙顶面的标高,接缝处留缝均匀。外侧细石混凝土浇注紧密牢固。嵌缝清晰,侧角均匀,美观。路牙基础宜与地床同时填挖辗压,以保证有整体的均匀密实性。;路牙安装要平稳牢固,其背后要应用灰土夯实。7、面层(玄武岩、青白石)的铺装(1)、面层铺装是园路和广场铺装的又一个重要的质量控制点,必须控制好标高,结合层的密实度及铺装后的养护。(2)、在完成的稳定层上放样,根据设计标高和位置打好横向桩和纵向桩,纵向线每隔板块宽度1条,横向线按施工进展向下移,移动距离为板块的长度。(3)、在稳定层上扫净后,洒上一层水,略干后先将1:3的干硬性水泥砂浆在稳定层上平铺上一层,厚度为2cm厚作结合层用,铺好后抹平。(4)、再在上面薄薄的浇一层水泥浆,然后按设计的图案铺好,注意留缝间隙按设计要求保持一致,面层每拼好一块,就用平直的木板垫在顶面,以橡皮锤在多处振击(或垫上木板,锤击打在木板上)使所有的石板的顶面均保持在一个平面上,这样可使园路铺装十分平整。(5)、路面铺好后,再用干燥的水泥粉撒在路面上并扫入砌块缝隙中,使缝隙填满,最后将多余的灰砂清扫干净。以后,石板下面的水泥砂浆慢慢硬化,使板与下面稳定层紧密结合在一起。(6)、施工完后,应多次浇水进行养护。6
8、铺装面伸缩缝处理,具体根据施工图的要求。(四)、质量标准1、饰面石材板的品种、防腐、规格、形状、平整度、几何尺寸、光洁度、颜色和图案必须符合设计要求,要有产品合格证。2、表面平整、洁净;纹理清晰通顺,颜色均匀一致;非整板部位安排适宜,阴阳角处的板压向正确。3、缝格均匀,板缝通顺,接缝填嵌密实,宽窄一致,无错台错位。4、突出物周围的板采取整板套割,尺寸准确,边缘吻合整齐、平顺。(五)、成品防护措施铺装完后严禁早期上人走动,表面覆盖锯末、席子、编织袋等予以保护。(六)、应注意的质量问题1、面板颜色不一:主要是石材质量较差,施工时没有进行试拼和认真的挑选。2、线角不直、缝格不匀、不直:主要是施工前没有认真按照图纸尺寸,核对结构施工的实际尺寸,以及分段分块弹线不细,拉线不直和吊线校正检查不勤等原因所造成。3、打胶、嵌缝不细:这与渗漏和美观有非常密切的关系,尤其要注意不同材料交接处、伸缩缝等交接处。首先操作人员必须认真坚持有人检查与无人检查一个样,其次管理人员要一步一个脚印,每步完成后都要进行认真细致的检查验收。(七)、质量记录本工艺标准应具备以下质量记录:1、广场砖、花岗石等出厂合格证。2、本分项工程质量验评表。6
