苍梧县丹竹二级水电站工程水库下闸蓄水阶段验收鉴定书

  • 9页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

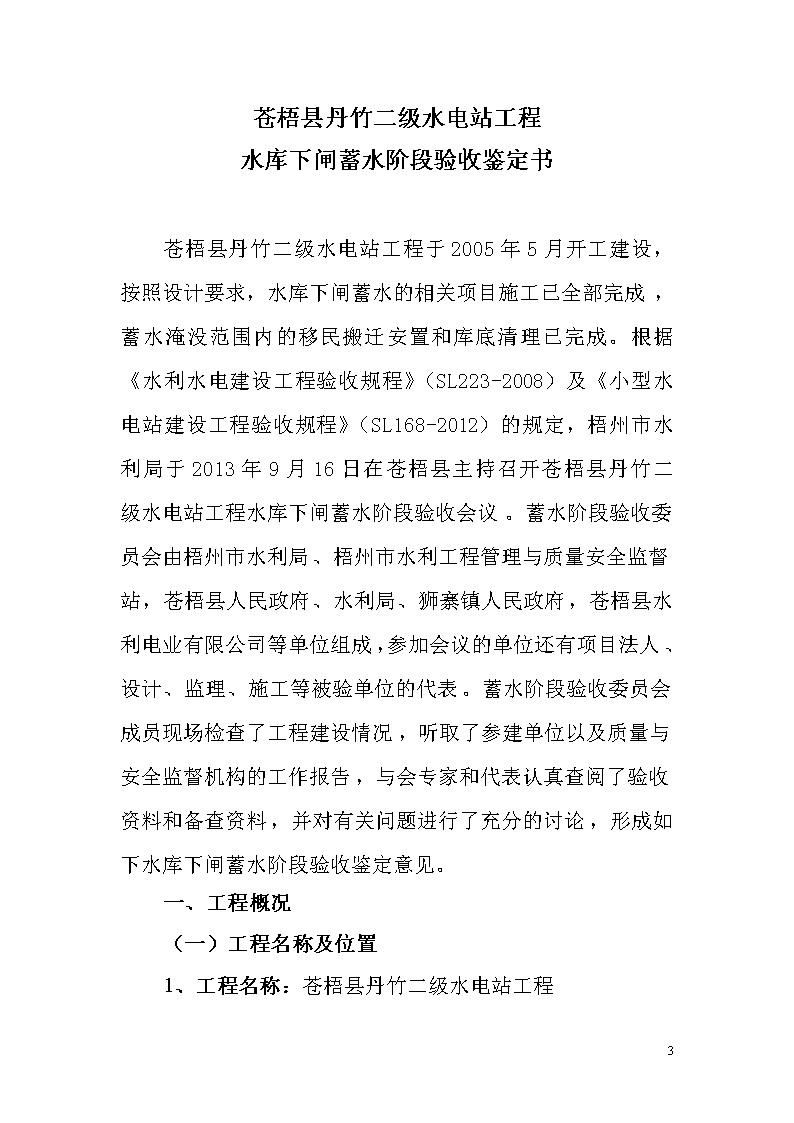

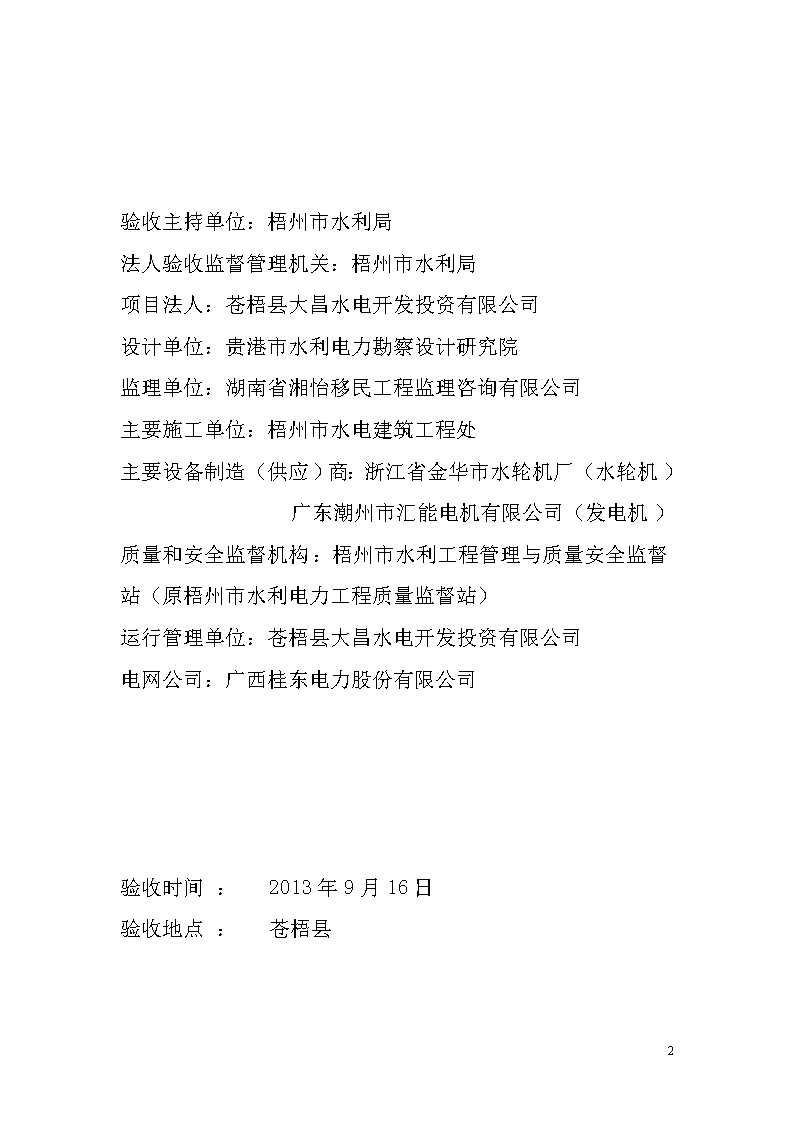

苍梧县丹竹二级水电站工程水库下闸蓄水阶段验收鉴   定   书苍梧县丹竹二级水电站工程水库下闸蓄水阶段验收委员会二O一三年九月十六日9 验收主持单位:梧州市水利局法人验收监督管理机关:梧州市水利局项目法人:苍梧县大昌水电开发投资有限公司设计单位:贵港市水利电力勘察设计研究院监理单位:湖南省湘怡移民工程监理咨询有限公司主要施工单位:梧州市水电建筑工程处主要设备制造(供应)商:浙江省金华市水轮机厂(水轮机)广东潮州市汇能电机有限公司(发电机)质量和安全监督机构:梧州市水利工程管理与质量安全监督站(原梧州市水利电力工程质量监督站)运行管理单位:苍梧县大昌水电开发投资有限公司电网公司:广西桂东电力股份有限公司验收时间:2013年9月16日验收地点:苍梧县9 苍梧县丹竹二级水电站工程水库下闸蓄水阶段验收鉴定书苍梧县丹竹二级水电站工程于2005年5月开工建设,按照设计要求,水库下闸蓄水的相关项目施工已全部完成,蓄水淹没范围内的移民搬迁安置和库底清理已完成。根据《水利水电建设工程验收规程》(SL223-2008)及《小型水电站建设工程验收规程》(SL168-2012)的规定,梧州市水利局于2013年9月16日在苍梧县主持召开苍梧县丹竹二级水电站工程水库下闸蓄水阶段验收会议。蓄水阶段验收委员会由梧州市水利局、梧州市水利工程管理与质量安全监督站,苍梧县人民政府、水利局、狮寨镇人民政府,苍梧县水利电业有限公司等单位组成,参加会议的单位还有项目法人、设计、监理、施工等被验单位的代表。蓄水阶段验收委员会成员现场检查了工程建设情况,听取了参建单位以及质量与安全监督机构的工作报告,与会专家和代表认真查阅了验收资料和备查资料,并对有关问题进行了充分的讨论,形成如下水库下闸蓄水阶段验收鉴定意见。一、工程概况(一)工程名称及位置1、工程名称:苍梧县丹竹二级水电站工程9 2、工程位置:苍梧县丹竹二级水电站位于苍梧县狮寨镇龙江上游支流大昌河,电站厂房距狮寨镇1km;电站大坝建于大昌河上游丹竹村,距狮寨镇4.5km。(二)工程建设任务和主要技术特征指标1、工程建设任务:2003年4月29日,苍梧县发展计划局签发《关于狮寨镇丹竹一、二级水电站工程项目立项的批复》(苍计字[2003]43号);2003年7月2日,梧州市发展计划委员会签发《关于苍梧县狮寨镇丹竹一、二级水电站工程项目建议书的批复》(梧计字[2003]239号)批准工程建设。梧州市水利局签发《关于苍梧县丹竹二级水电站初步设计报告的批复》(梧水利[2006]26号),批复了工程初步设计,批复工程总装机容量1890(3×630)kw,多年平均发电量676万kwh。工程主要任务为发电,补充苍梧县地方电力紧缺,拉动地方经济发展。2、主要技术特征指标:水电站集雨面积42km2,多年平均径流量1.29m3/s,水库正常蓄水位103.0m,校核洪水位106.8m,水库总库容38.1万m3,调节库容5.4万m3,设计水头38m,装机3台,单机容量630KW,工程等别为Ⅴ等,主要建筑物为5级,次要建筑物为5级,大坝的正常运用设计洪水标准为20年,非常运用洪水标准为100年。厂房的正常运用设计洪水标准为20年,非常运用洪水标准为50年。3、工程主要建设内容:拦河坝、引水隧洞、前池、压力管、发电厂房及升压站及输电线路,机电及金属结构安装等。9 二、验收范围和内容本次验收为工程水库下闸蓄水阶段验收,主要内容包括拦河坝、引水隧洞、前池、压力管、发电厂房、闸门及启闭机等。三、工程形象面貌(一)工程主要建设情况拦河坝、引水隧洞、前池、压力管、发电厂房及升压站及输电线路,机电及金属结构安装等已经全部完成。(二)工程建设过程苍梧县丹竹二级水电站工程于2005年5月1日正式动工,于2008年5月14日全部完工。其主要工程实施情况如下:(1)重力坝工程:该工程于05年10月1日开工,于06年1月17日完成基础开挖分部工程并通过隐蔽工程部位验收;于07年4月14日完成坝体主体分部工程施工;(2)引水渠道工程:该工程于05年5月1日开工,于05年8月5日完成基础开挖分部工程并通过隐蔽工程部位验收;于07年7月17日完成该工程所有的施工任务;(3)发电厂房工程:该工程于07年7月1日开工,于07年8月16日完成基础开挖分部工程并通过隐蔽工程部位验收;于08年5月14日完成该工程所有的施工任务;(4)9 升压站工程:该工程于2008年2月25日开始进行线路通道砍荒及勘测工作,于08年4月15日安装好主变压器,于08年4月18日完成升压站线路安装。(三)工程完成主要工程量工程完成土石方开挖25265m3、浆砌石8038m3、混凝土3615m3、隧洞开挖2030m、钢筋47.39t、压力钢管56.63t;工程实际总投资为1343万元。四、工程质量评定(一)工程质量评定苍梧县丹竹二级水电站工程主要参照《水利水电工程施工质量检验与评定规程》(SL176—2007)及《水利水电基本建设工程单元工程质量等级评定标准(试行)》(SDJ249.1~6—88,SL38-92并结合本工程实际情况进行项目划分。工程项目划分为4个单位工程,15个分部工程,166个单元工程。目前已经完成工程的单元工程质量评定和分部工程质量评定,166个单元工程质量评定全部合格;15个分部工程质量全部合格。(二)工程质量检测情况施工中对工程使用的各种原材料进行质量控制;对施工单位对使用的原材料及中间产品(混凝土试块)按规定取样送检;认真做好施工工序的质量控制,严格执行“三检”9 ,第一道工序检查合格后才允许下一道工序施工。关键部位进行监理旁站施工。大坝厂房基础开挖的重要隐蔽工程施工组织业主、施工、设计等单位联合检查验收。施工送检钢筋3组,检测成果全部合格;送检水泥试样7组,检测成果全部合格;送检细骨料试样7组,检测成果全部合格;送检粗骨料试样6组,检测成果全部合格;送检砂浆试块12组,检测成果全部合格、送检C15混凝土试块6组,检测成果全部合格;送检C20混凝土试块18组,检测成果全部合格。(三)质量监督机构的质量评定意见根据梧州市水利工程管理与质量安全监督站的《苍梧县丹竹二级水电站工程机组启动验收质量与安全监督报告书》,苍梧县丹竹二级水电站已完工程质量达到合格要求,施工质量等级评定为合格。综上所述,验收委员会对已完工程施工质量等级评定为合格。五、验收前已完成的工作水库移民搬迁安置和库底清理已经完成。六、调度运行方案以及防汛预案电站运行管理单位应根据工程的实际情况,科学制定调度运行方案;按照有关编制大纲要求制定符合工程实际的防汛预案并报苍梧县防汛抗旱指挥部批准及备案。七、未完工程建设安排9 八、存在的主要问题及处理意见九、对工程建设和运行管理的建议1、加强运行管理。十、验收结论苍梧县丹竹二级水电站工程水库下闸蓄水阶段验收工程形象面貌满足蓄水要求;已完工程施工质量达到合格等级;蓄水准备工作已落实,蓄水方案和水库度汛调度运行方案基本可行;蓄水后需要投入运行的泄水建筑物与闸门、启闭机等控制设施已建成,使用电源可靠,可灵活启闭运行;水库征地补偿和库底清理已经满足蓄水要求。验收委员会一致同意通过苍梧县丹竹二级水电站工程水库下闸蓄水阶段验收。十一、水库下闸蓄水阶段验收委员会成员签字表(附后)十二、水库下闸蓄水阶段被验收单位代表签字表(附后)9 9
