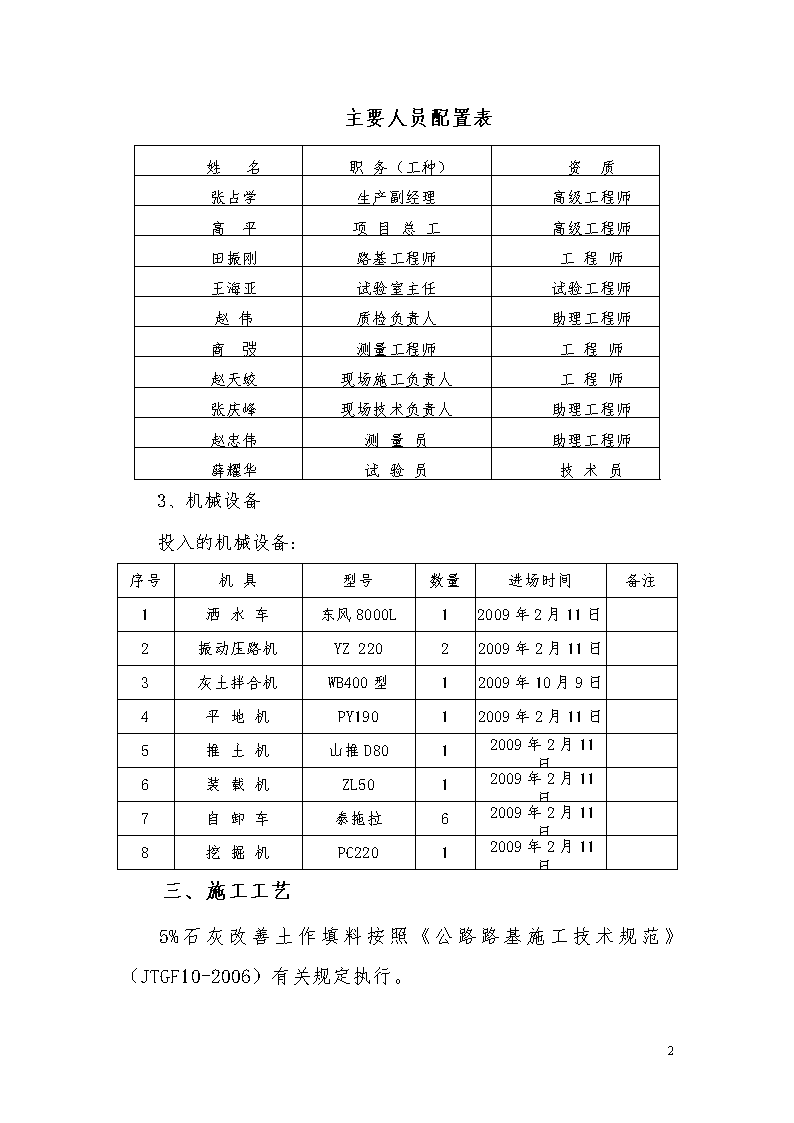

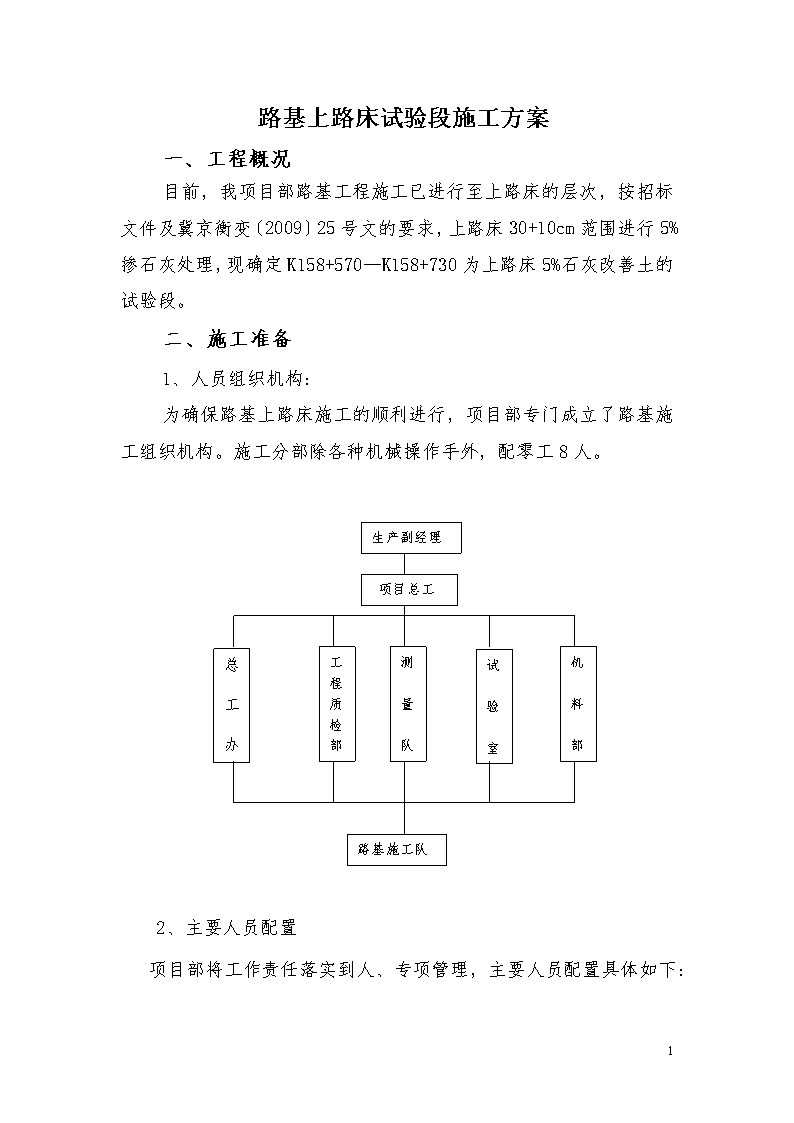

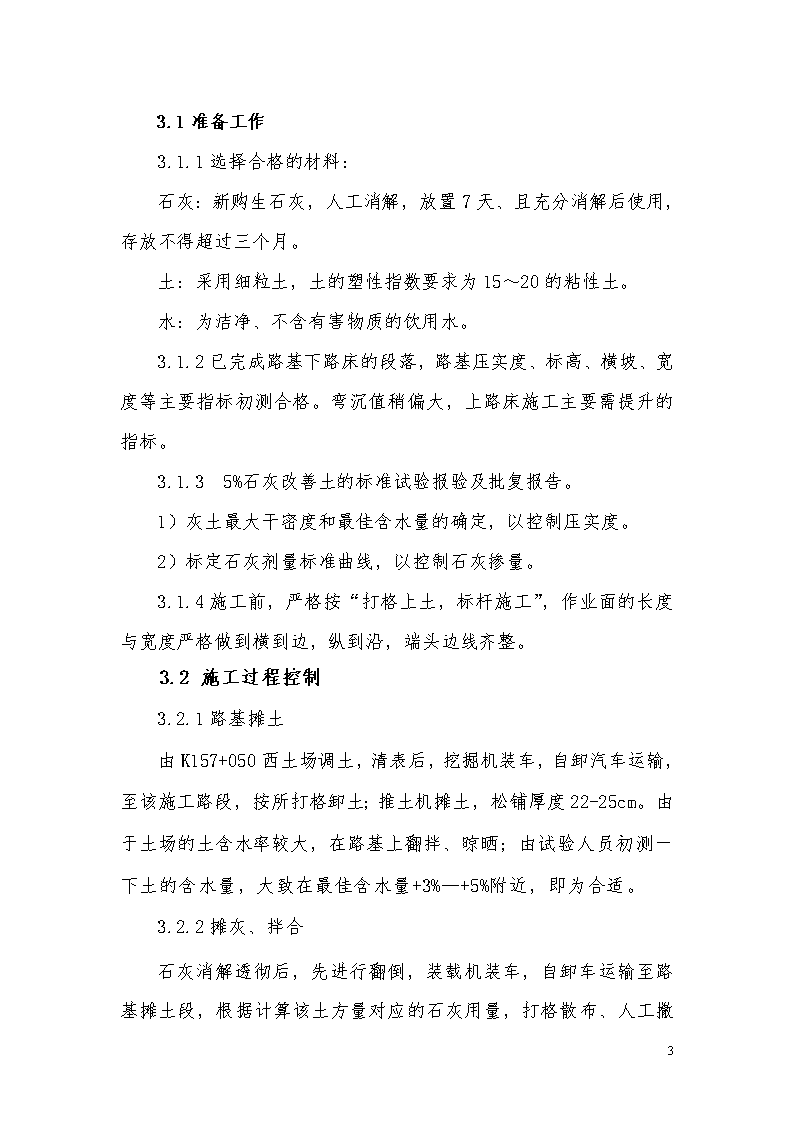

路基上路床试验段施工方案一、工程概况目前,我项目部路基工程施工已进行至上路床的层次,按招标文件及冀京衡变〔2009〕25号文的要求,上路床30+10cm范围进行5%掺石灰处理,现确定K158+570—K158+730为上路床5%石灰改善土的试验段。二、施工准备1、人员组织机构:为确保路基上路床施工的顺利进行,项目部专门成立了路基施工组织机构。施工分部除各种机械操作手外,配零工8人。生产副经理项目总工总工办测量队工程质检部试验室机料部路基施工队2、主要人员配置项目部将工作责任落实到人、专项管理,主要人员配置具体如下:7 主要人员配置表姓名职务(工种)资质张占学生产副经理高级工程师高平项目总工高级工程师田振刚路基工程师工程师王海亚试验室主任试验工程师赵伟质检负责人助理工程师商弢测量工程师工程师赵天蛟现场施工负责人工程师张庆峰现场技术负责人助理工程师赵忠伟测量员助理工程师薛耀华试验员技术员3、机械设备投入的机械设备:序号机具型号数量进场时间备注1洒水车东风8000L12009年2月11日2振动压路机YZ22022009年2月11日3灰土拌合机WB400型12009年10月9日4平地机PY19012009年2月11日5推土机山推D8012009年2月11日6装载机ZL5012009年2月11日7自卸车泰拖拉62009年2月11日8挖掘机PC22012009年2月11日三、施工工艺5%石灰改善土作填料按照《公路路基施工技术规范》(JTGF10-2006)有关规定执行。7 3.1准备工作3.1.1选择合格的材料:石灰:新购生石灰,人工消解,放置7天、且充分消解后使用,存放不得超过三个月。土:采用细粒土,土的塑性指数要求为15~20的粘性土。水:为洁净、不含有害物质的饮用水。3.1.2已完成路基下路床的段落,路基压实度、标高、横坡、宽度等主要指标初测合格。弯沉值稍偏大,上路床施工主要需提升的指标。3.1.35%石灰改善土的标准试验报验及批复报告。1)灰土最大干密度和最佳含水量的确定,以控制压实度。2)标定石灰剂量标准曲线,以控制石灰掺量。3.1.4施工前,严格按“打格上土,标杆施工”,作业面的长度与宽度严格做到横到边,纵到沿,端头边线齐整。3.2施工过程控制3.2.1路基摊土由K157+050西土场调土,清表后,挖掘机装车,自卸汽车运输,至该施工路段,按所打格卸土;推土机摊土,松铺厚度22-25cm。由于土场的土含水率较大,在路基上翻拌、晾晒;由试验人员初测一下土的含水量,大致在最佳含水量+3%—+5%附近,即为合适。3.2.2摊灰、拌合7 石灰消解透彻后,先进行翻倒,装载机装车,自卸车运输至路基摊土段,根据计算该土方量对应的石灰用量,打格散布、人工撒灰,力求均匀;专用灰土拌合机进行拌合,拌合力求均匀、到底。拌合机行进中设专人挖点,检测拌合是否到底,杜绝出现夹层。3.2.3排压、封点、整平推土机依次进行排压,测量人员尽快进行封点,主要控制路床的横坡度,同时兼顾标高,控制第一层上路床20cm的厚度,允许偏差-1cm,+2cm范围;平地机进行精平,平地机方由路中心开始向两侧推进,如此往返三次,一般就可以达到平整的要求。以便于压实施工。3.2.4碾压采用22吨振动压路机压实,第一遍稳压,第二遍低振,第3—5高振,最后再静压一遍。压实度达到路基同步的压实度标准;路基碾压具体要求:a、从两侧路基边缘向路基中心推进;b、稳压可采取大摆轴的方式,振动碾压轮迹重叠1/3~1/2;c、由试验人员跟班检测压实度,直至达到压实要求为止。3.2.5碾压结束后,由现场施工员检测外观;试验人员进行自检压实度;在自检合格的基础上,整理试验段总结报告,报监理工程师,进行复检,复检合格后,进行下一层路床填筑施工。3.4检测上下路床均要求压实度≥96%,按部颁《公路工程质量检验评定标准》的检查方法和检测频率进行。四、质量保证措施7 施工前进行技术交底,明确技术要求、标准和监理程序,使上路床的施工处于全过程、全方位的受控状态,并抓好以下几项关键工作:1、严格控制原材料质量,及时进行石灰、土等一系列原材料试验,杜绝未经过批准的原材料进入工地现场。2、石灰与土的拌合必须采用拌和机,并对混合料的石灰剂量进行抽检,确保灰剂量合格。3、填筑施工中,严格控制填筑厚度、压实设备、压实工艺、压实遍数和压实度的分遍数检测。4、现场设专职质检员、试验员负责,认真填写施工日志、施工检测记录,对违反操作规程、不按要求施工的或不合格的坚决返工。5、坚持自检制,不合格返工,合格后及时报监理抽检,不得拖延。及时整理试验段总结。五、安全保证措施1、在施工中严格遵守交通部颁发的《公路工程施工安全技术规程》(JTJ076-95)行业标准。2、严格执行国家有关安全生产标准及规定。3、建立安全生产责任制和安全保证组织体系,严格履行体系要求,并对参与施工人员进行安全教育。4、专职安全员对施工现场进行巡视,随时检查督促,发现隐患及时排除。5、各种施工机械悬挂安全操作规程牌,操作人员持证上岗,现场职工佩戴各色安全帽及职别上岗证。6、进入施工现场严禁穿拖鞋或硬底易滑鞋,严禁酒后驾驶。7 7、建立安全检查和奖罚制度,及时兑现奖罚。8、增强全员安全生产的自觉性,时时处处注意安全,把安全生产工作真正落到实处。严禁各种违章指挥和违章作业行为的发生。9、材料堆放布局合理、有序,保证进场道路平整畅通,在施工便道与作业区拐弯处设立明显警示标牌。六、环保、文明施工保证措施1、环境保护措施在石灰消解过程中,场地尽量远离农田,减少农田污染;施工便道的维护设专职便道维护人员经常保养;水车经常洒水防止扬尘;石灰消解后挑出的灰块、石块,不要随意乱扔,集中存放,收集后统一弃至废料堆。2、文明施工2.1在施工过程中,积极开展文明施工活动,实行规范化、标准化施工,施工现场按要求设立台背回填公示牌。2.2施工现场与施工便道转弯处,设置安全警示标志,以保障车辆行驶安全及公众的出行安全。2.3搞好生产劳动保护,对职工配足防护用品。在人员集中地段,设置较全面的生活、卫生设施、垃圾池等以保证施工人员的身体健康与环境卫生。2.4对各种施工机械的保养,做到经常清洗、检修,废油、杂物排放有序,不得随意乱扔。2.5各级施工人员佩带上岗证,有必要时戴安全帽;不准赤脚或穿拖鞋,一经查处,立即处罚。2.6做好工程完工退场工作,按要求做好土场占地的复耕工作,工程结束不留任何对环境有影响的隐患,做到退场场清地净。7 路基上路床填筑施工工艺框图测量放样土场打格放线运输指填土摊土人工撒灰翻拌、晾晒拌合排压精平稳压振压分层检测报验压实度检测试验段总结7
