- 36.50 KB
- 3页
- 1、本文档共5页,可阅读全部内容。
- 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
- 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
- 文档侵权举报电话:19940600175。

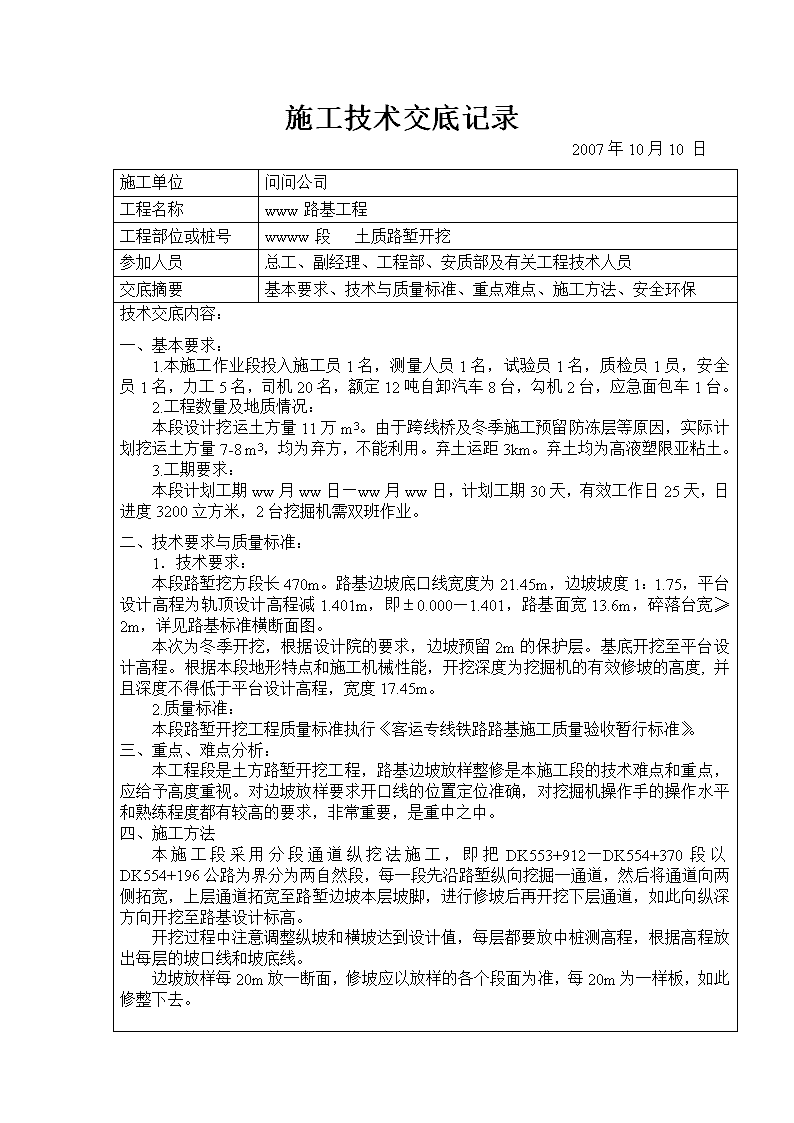

施工技术交底记录2007年10月10日施工单位问问公司工程名称www路基工程工程部位或桩号wwww段土质路堑开挖参加人员总工、副经理、工程部、安质部及有关工程技术人员交底摘要基本要求、技术与质量标准、重点难点、施工方法、安全环保技术交底内容:一、基本要求:1.本施工作业段投入施工员1名,测量人员1名,试验员1名,质检员1员,安全员1名,力工5名,司机20名,额定12吨自卸汽车8台,勾机2台,应急面包车1台。2.工程数量及地质情况:本段设计挖运土方量11万m3。由于跨线桥及冬季施工预留防冻层等原因,实际计划挖运土方量7-8m3,均为弃方,不能利用。弃土运距3km。弃土均为高液塑限亚粘土。3.工期要求:本段计划工期ww月ww日—ww月ww日,计划工期30天,有效工作日25天,日进度3200立方米,2台挖掘机需双班作业。二、技术要求与质量标准:1.技术要求:本段路堑挖方段长470m。路基边坡底口线宽度为21.45m,边坡坡度1:1.75,平台设计高程为轨顶设计高程减1.401m,即±0.000—1.401,路基面宽13.6m,碎落台宽≥2m,详见路基标准横断面图。本次为冬季开挖,根据设计院的要求,边坡预留2m的保护层。基底开挖至平台设计高程。根据本段地形特点和施工机械性能,开挖深度为挖掘机的有效修坡的高度,并且深度不得低于平台设计高程,宽度17.45m。2.质量标准:本段路堑开挖工程质量标准执行《客运专线铁路路基施工质量验收暂行标准》。三、重点、难点分析:本工程段是土方路堑开挖工程,路基边坡放样整修是本施工段的技术难点和重点,应给予高度重视。对边坡放样要求开口线的位置定位准确,对挖掘机操作手的操作水平和熟练程度都有较高的要求,非常重要,是重中之中。四、施工方法本施工段采用分段通道纵挖法施工,即把DK553+912—DK554+370段以DK554+196公路为界分为两自然段,每一段先沿路堑纵向挖掘一通道,然后将通道向两侧拓宽,上层通道拓宽至路堑边坡本层坡脚,进行修坡后再开挖下层通道,如此向纵深方向开挖至路基设计标高。开挖过程中注意调整纵坡和横坡达到设计值,每层都要放中桩测高程,根据高程放出每层的坡口线和坡底线。边坡放样每20m放一断面,修坡应以放样的各个段面为准,每20m为一样板,如此修整下去。
五、安全与环境保护:1、挖掘机作业时应严格执行安全操作规程;2、挖掘机作业半径范围内严禁站人;3、施工场地闲人免进;4、运输车前后严禁有人过往停留;5、运输车起步时查看周围是否有人并鸣笛;6、交叉路口、弃土场及施工现场设专职安全员指挥车辆;7、各种车辆安全制动系统定期检查,不合格不准使用;8、进入施工现场的路口设安全警示标志;9、保护环境、弃土场要符合设计要求,不乱倒弃土;10、汽车运土不能外溢,污染路面及散落伤人。交底人接受人
