• 266.00 KB
  • 7页

预制钢筋混凝土装配式检查井

  • 7页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

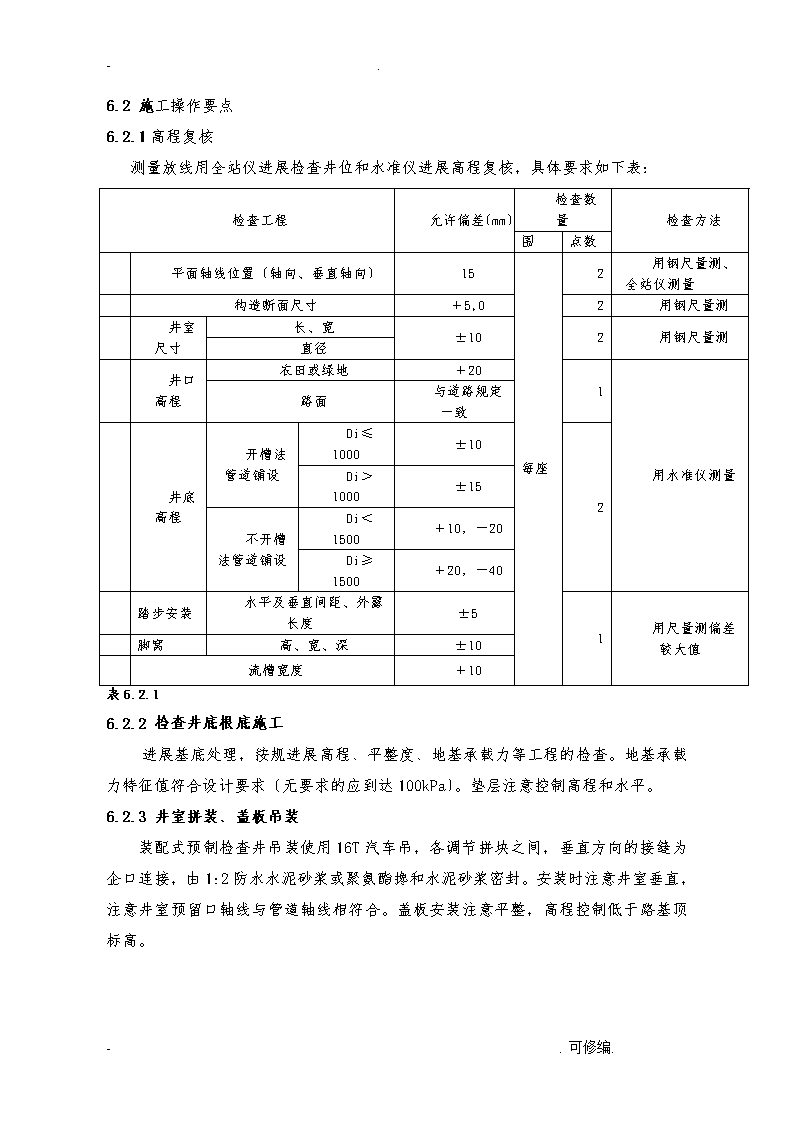

-.预制钢筋混凝土装配式检查井施工工法第一市政水务公司1前言检查井是地下管道中重要的构筑物,对城市功能的发挥、环境保护及人民生活都有着重要影响。目前我国地下管道检查井的用材及施工工艺还比拟落后,主要采用黏土砖砌筑,已落后于我国城市的快速开展。我公司在工程实践中进展了预制检查井的施工并总结了许多经历,结合相关规定和标准,编写形成了本工法。2工法特点2.1本工法的预制装配式检查井能有效的防止检查井的周边裂纹、沉降等质量通病。2.2装配式检查井具,在施工周期、工程质量、构造强度、快捷拼装、受施工人员专业技术水平影响等方面具备明显优点。3适用围本工法能广泛的应用于各类管网的施工,适用性较广。4工艺原理工厂化生产预制检查井,可以保证检查井质量稳定,防止质量通病产生,同时安装快捷、方便,保证工期。5技术准备技术人员熟悉相关图纸及规要求,施工工人必须先进展相应的技术培训,培训容包括设计图纸、施工要点、保护措施等。6工艺及操作要点6.1工艺流程工艺流程如下:施工准备→基坑开挖及坑壁支护→地基处理、垫层施工→井室拼装、连接收道→盖板吊装→流槽施工→肥槽回填→井口处理→闭水试验〔如有需要〕→回填→井盖安装→验收。-.可修编. -.6.2施工操作要点6.2.1高程复核测量放线用全站仪进展检查井位和水准仪进展高程复核,具体要求如下表:检查工程允许偏差〔mm〕检查数量检查方法围点数1平面轴线位置〔轴向、垂直轴向〕15每座2用钢尺量测、全站仪测量2构造断面尺寸+5,02用钢尺量测3井室尺寸长、宽±102用钢尺量测直径4井口高程农田或绿地+201用水准仪测量路面与道路规定一致5井底高程开槽法管道铺设Di≤1000±102Di>1000±15不开槽法管道铺设Di<1500+10,-20Di≥1500+20,-406踏步安装水平及垂直间距、外露长度±51用尺量测偏差较大值7脚窝高、宽、深±108流槽宽度+10表6.2.16.2.2检查井底根底施工进展基底处理,按规进展高程、平整度、地基承载力等工程的检查。地基承载力特征值符合设计要求〔无要求的应到达100kPa〕。垫层注意控制高程和水平。6.2.3井室拼装、盖板吊装装配式预制检查井吊装使用16T汽车吊,各调节拼块之间,垂直方向的接缝为企口连接,由1:2防水水泥砂浆或聚氨酯搀和水泥砂浆密封。安装时注意井室垂直,注意井室预留口轴线与管道轴线相符合。盖板安装注意平整,高程控制低于路基顶标高。-.可修编. -.图6.2.3-1井室拼装图6.2.3-2井室与盖板拼装6.2.4管道与检查井衔接检查井与管道连接一般采用管顶平接,用1:2防水水泥砂浆或聚氨酯搀和水泥砂浆嵌缝封堵。具体做法为:在管道伸进井室前,在管道下部120度围座防水砂浆,挤压管道使防水砂浆与管道连接密实,以砂浆外溢为宜。将管道两侧和上局部别以防水砂浆填满,插捣防水砂浆,直至完全饱满,最后抹出三角状防水砂浆,宽度保持在5-6cm。图6.2.4管道与检查井衔接示意图6.2.5流槽浇筑流槽采用C15素混凝土现场浇筑或采用M10水泥砂浆砌MU10粉煤灰砖,流槽外表采用20mm厚1:2防水砂浆分层抹面,抹面应压实,平整顺直。施工前应先将检查井井基、井墙洗刷干净。6.2.6闭水试验试验前,管道及检查井外观质量已验收合格,进展闭水试验。6.2.7沟槽及井室回填-.可修编. -.砂浆强度到达70%后,方可进展检查井井周回填,回填压实度满足有关要求〔如图〕。井周采用中粗砂、石粉或粒径不大于3cm的碎石分层回填,回填时夯实两边填料,每层回填不超过20cm,动作不能过猛,以免挤坏管道接口,而且应尽量沿管对称填筑,该局部的密实度应到达设计及规要求。图6.2.7-1主干路井周回填要求图6.2.7-2次干路井周回填要求图6.2.7-3城市支路路井周回填要求6.2.8井口处理井口采用反做法。回填井室到路基标高后,进展基层施工,这时需用2厘米厚钢板覆盖井孔,钢板与路基持平。待沥青下面层碾压成型后,刨除如设计图的倒梯形圆环状基层料,然后安装井筒及调节环,浇筑C40素混凝土至沥青上面层底,浇筑后外表拉毛。-.可修编. -.图6.2.8井口处理6.2.9井盖安装检查井安装就位后,保证高程差控制在1cm以,要及时安装井圈,盖好井盖。7机具设备及劳动力组织施工机具设备配备表如下:机具名称单位数量用途16t吊车台1检查井吊装50型叉车台1检查井成品堆放柴油夯台2夯实井肥槽,及管道两侧风镐台2凿除原有路基层及沥青面层表7.1机具设备表劳动力配备表如下:工种人数工作容司机2负责吊车、叉车的驾驶抹灰工1砌筑检查井流槽、座浆、井与管道衔接处理壮工2挂钩、井就位、回填夯实、井口处理表7.2劳动力组织表8质量控制8.1质量标准8.1.1?给水排水构筑物工程施工及验收规?GB50141-2008;8.1.2?给水排水管道工程施工及验收规?GB50268-2008;8.1.3?建筑地基根底施工质量验收规?GB50202-2002;8.1.4?市城市道路检查井技术导那么?〔试行〕8.1.5?市城市道路检查井通用图集?〔试行〕8.2回填-.可修编. -.8.2.1回填料符合设计要求;沟槽不得带水回填,回填应密实;柔性管道的变形率不得超过设计要求,管壁不得出现纵向隆起、环向扁平等其他变形情况。8.2.2回填压实度应符合表8.2.2规定。8.2.2道路压实度表8.2.3预制井筒的允许偏差表8.2.3预制井筒的允许偏差-.可修编. -.9平安措施9.1检查井机械驾驶员必须持证上岗,机械定期保养护使用之前检查设备是否完好。9.2吊装强度必须到达强度的70%才可吊装。9.3吊装须使用吊钩、吊环进展,严禁使用其他的吊装方式。9.4吊装过程中,吊装路线围严禁站人。10环保措施10.1散堆材料随用随收堆,用后的器材及时清场,将剩余材料回收到指定地点堆放好。10.2建筑材料、构件、料具等材料堆放应按总平面图布置,堆放整齐并进展标识,做到工完场地清。10.3施工作业区与办公、生活区明显划分并派专人进展清扫,宿舍周围环境卫生、平安。10.4采取防粉尘、防噪音措施,把粉尘、噪音和振动降到最低程度。11效益分析11.1经济效益分析11.1.1采用本工法每井安装时间约2小时,是传统砌筑方法时间的1/6,有效的提高了作业效率,缩短了工期。11.1.2对于地下水位较高的、边坡不稳定的、闹市区人口密集的或交通流量大的地段,采用预制钢筋砼检查井就能极大地缩短施工时间,提高平安性能,减少了施工对居民生活造成的影响,节约抽水等局部本钱节约抽水等局部本钱。11.1.3耐久性好、使用年限长,建成后维修费用少,有效的节约了后期维护费用。11.2社会与环保效益分析11.2.1本工法由于不使用传统的粘土砖,保护了耕地,节约了资源,具有较高的社会和环保效益。11.2.2尤其污水检查井可防止因渗漏造成的环境污染。-.可修编.
