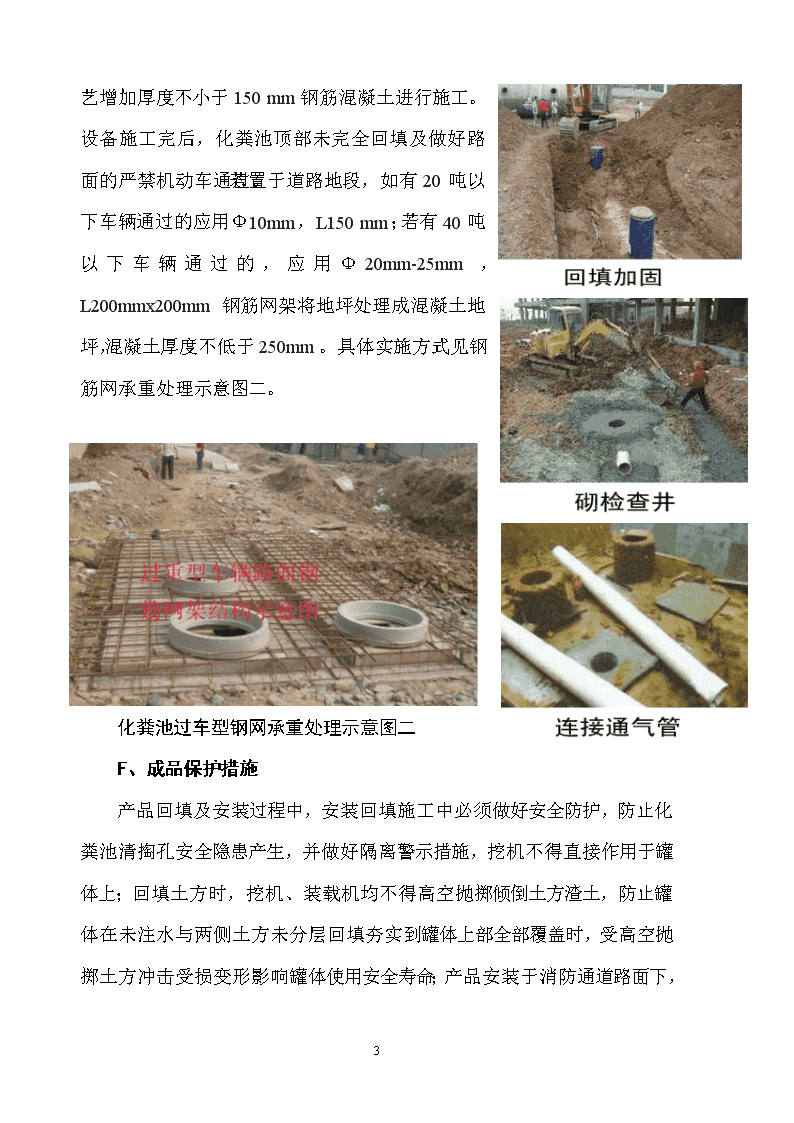

鼎誉牌高抗压结构壁机械缠绕型玻璃钢整体式化粪池开挖回填施工及后期使用注意事项A、放线挖槽坑用户根据工程设计图纸中化粪池安装位置,安装标高和连接井位置进行放线开挖基槽,开挖基槽时,如有地下水,且地下水位较高时,可采用井点降水或挖集水坑直排,玻璃钢罐体要设置在坚实,均匀的地基上,设备四周各需放宽800mm以上,并尽量保证干槽施工。B、基底垫层处理设备基础一般采用素土夯实,然后填200mm细沙推平。回填土要求进行筛选无尖角石块及建筑垃圾。如地下土层过于松软必须将坑底注300mm以上钢混凝土后铺垫15-20cm沙垫层,基坑深度与罐体进出水管道标高应考虑设备注水后的自然沉降。C、设备就位,罐体基角按图一示意处理玻璃钢化粪池就位后,应注意基础凿平,以坑壁上的水平控制线为标志,检验平整度,高的铲掉,凹处补平,进出口方向及标高应符合设计图纸要求。7

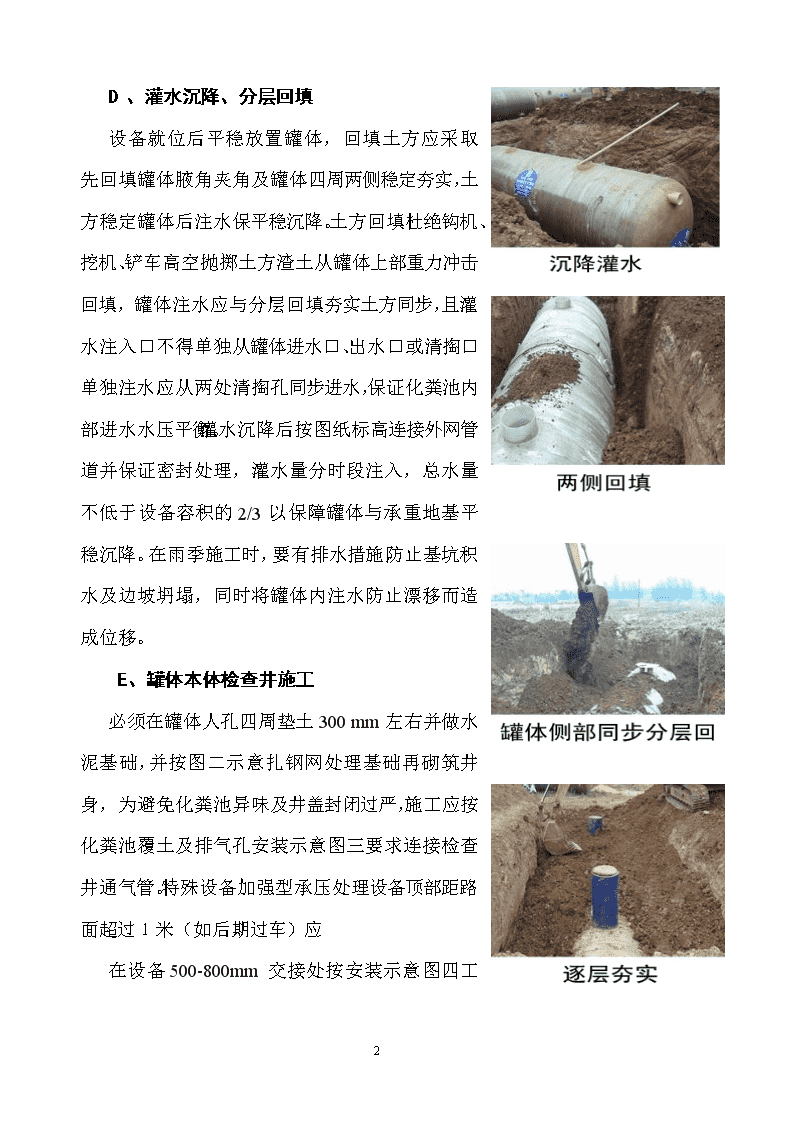

D、灌水沉降、分层回填设备就位后平稳放置罐体,回填土方应采取先回填罐体腋角夹角及罐体四周两侧稳定夯实,土方稳定罐体后注水保平稳沉降。土方回填杜绝钩机、挖机、铲车高空抛掷土方渣土从罐体上部重力冲击回填,罐体注水应与分层回填夯实土方同步,且灌水注入口不得单独从罐体进水口、出水口或清掏口单独注水,应从两处清掏孔同步进水,保证化粪池内部进水水压平衡。灌水沉降后按图纸标高连接外网管道并保证密封处理,灌水量分时段注入,总水量不低于设备容积的2/3以保障罐体与承重地基平稳沉降。在雨季施工时,要有排水措施,防止基坑积水及边坡坍塌,同时将罐体内注水防止漂移而造成位移。E、罐体本体检查井施工必须在罐体人孔四周垫土300mm左右并做水泥基础,并按图二示意扎钢网处理基础再砌筑井身,为避免化粪池异味及井盖封闭过严,施工应按化粪池覆土及排气孔安装示意图三要求连接检查井通气管。特殊设备加强型承压处理设备顶部距路面超过1米(如后期过车)应在设备500-800mm交接处按安装示意图四工7

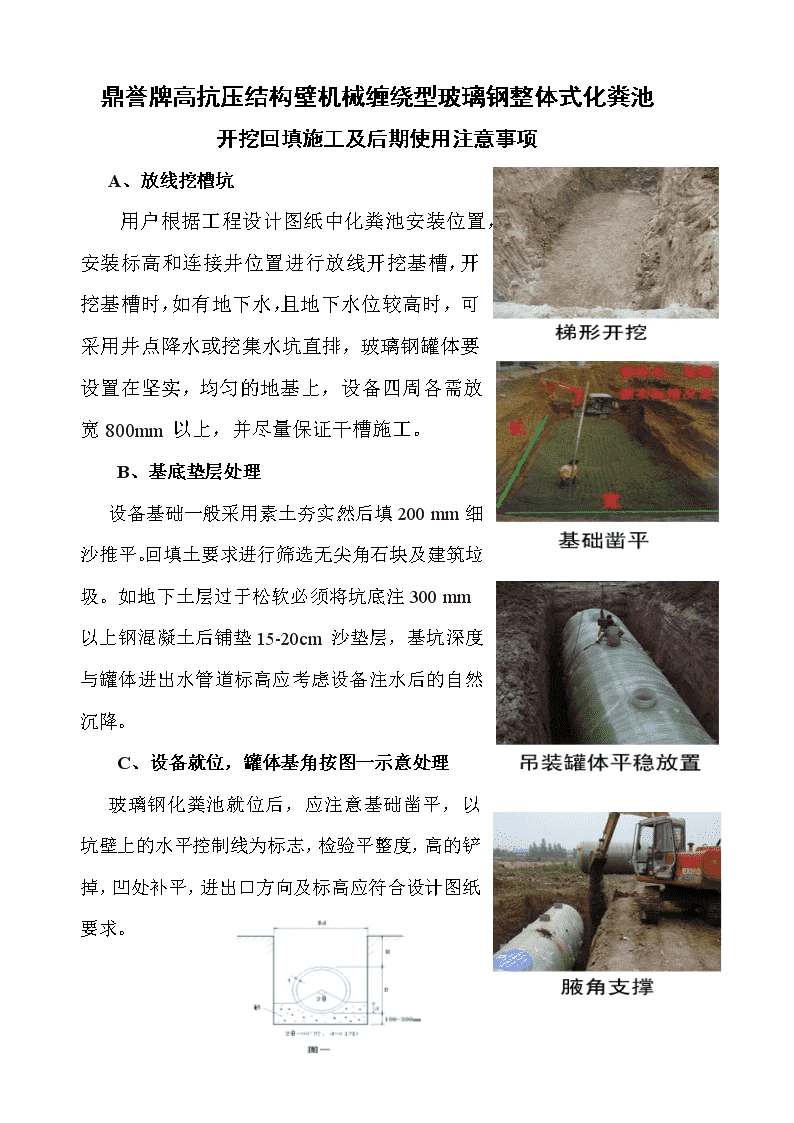

艺增加厚度不小于150mm钢筋混凝土进行施工。设备施工完后,化粪池顶部未完全回填及做好路面的严禁机动车通过。若置于道路地段,如有20吨以下车辆通过的应用Φ10mm,L150mm;若有40吨以下车辆通过的,应用Φ20mm-25mm,L200mmx200mm钢筋网架将地坪处理成混凝土地坪,混凝土厚度不低于250mm。具体实施方式见钢筋网承重处理示意图二。化粪池过车型钢网承重处理示意图二F、成品保护措施7
产品回填及安装过程中,安装回填施工中必须做好安全防护,防止化粪池清掏孔安全隐患产生,并做好隔离警示措施,挖机不得直接作用于罐体上;回填土方时,挖机、装载机均不得高空抛掷倾倒土方渣土,防止罐体在未注水与两侧土方未分层回填夯实到罐体上部全部覆盖时,受高空抛掷土方冲击受损变形影响罐体使用安全寿命;产品安装于消防通道路面下,需方必须选型加强型罐体,并按国家标准做好路面硬化。G、后期使用注意事项化粪池后期使用中必须根据化粪池使用状况定期清掏,化粪池清掏孔上方不得有易燃易爆隐患产生,并就近安装醒目警示标语提醒,保证后期化粪池使用安全。特殊说明:1、系列高抗压玻璃钢化粪池埋于地下时根据不同选型要求,普通型成品罐体上面覆土为50-200cm左右,承重型成品加强罐体上面覆土为200-500cm左右。2、化粪池安装检查井口必须按示意图三施工,大气连接管(施工请按示意图四施工)至绿化带或与大楼雨水通气管连通,或按规范施工接化粪池通气管,以防止化粪池罐体内后期产生沼气积聚的危险。图三7
图四3、化粪池施工中应注意基坑四周设置安全隔离标识,检查井孔应采取临时封闭,以免造成人员掉入化粪池内伤亡。后期投入使用中杜绝在化粪池周围燃放烟炮或进行易燃物作业,检查井口局部不得停放车辆,以免车辆点火助燃沼气产生危险,化粪池投入使用后要定期清掏。4、因施工单位不按玻璃钢化粪池合同约定图纸尺寸及现场进出水标高尺寸及现场实际进出水标高尺寸数据进行基坑深度开挖,或不按施工规范进行开挖回填夯实土方及抽排基坑底部积水,导致基坑垮方或化粪池漂移影响管网标高造成重复吊装、重复施工及要求供货方重新派工作人员现场开孔产生的所有费用与损失由施工单位承担。7
5、因施工过程中不规范,施工单位施工现场人员既不听从厂方工作人员劝导;又不签收化粪池施工技术规范确认单;或自行施工过程中罐体基坑下存在建筑石块及基坑不平整,不进行隐患排除,不进行基坑沙垫层处理;回填建筑垃圾石块导致罐体破损;回填土方湿度、粘度过高不进行换土,回填夯实不到位影响后期罐体埋地安全,或因玻璃钢化粪池已吊装至基坑后不及时向罐内注水,同时没有回填土方支撑罐体腋角至罐体2/3处等原因导致因地下水大量渗水或天气下雨造成基坑积水产生浮罐、歪罐影响标高甚至罐体正下部、侧部、上部及封头两端因回填大块建筑石块不排除造成的罐体破损需重新吊装、重新开挖、重新施工、重新开孔及修补、换罐等一切费用由施工单位承担。注:以上技术规范仅为提请广大道排施工单位、房地产开发商、设计单位、监理单位,化粪池施工属地埋隐蔽工程,很多工地地下土方建筑垃圾过多,很多施工单位并不能自觉的按道排规范进行施工。并非担心公司提供的化粪池制品本体自身存在缺陷。该产品的规范施工不仅关系到制品的后期安全寿命,更关系到房地产小区生活污水管网的后期通畅。地下污水万一因施工不规范造成化粪池沼气隐患、破损渗漏隐患更会造成污染地下水源与建筑地下基础的安全及小区后期化粪池使用周边的居民生活活动的安全。请施工单位严格参照本技术规范指导进行施工,且施工当日务必即时灌水覆土回填至罐体三分之二进行罐体测漏,并保证罐体在48小时后充分沉降的情况下,罐体上部覆土全覆盖30公分,夯实后方可砌筑砖砌检查井,以确保罐体抗压安全。这样做不仅可防止基坑内地下渗水或因下雨及罐体漏水形成积水造成浮罐,加之与不规范施工造成罐体破损及埋下隐患而产生的次生事故,及重复施工而产生不必要的开支费用与延误工期造成更大损失!鼎誉科技,环保中国,保护生态家园你、我、大家共努力!7
湖北鼎誉牌玻璃钢化粪池安装示意图单体安装:并联安装串并联安装7
