• 34.00 KB
  • 4页

挡墙施工注意事项

  • 4页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

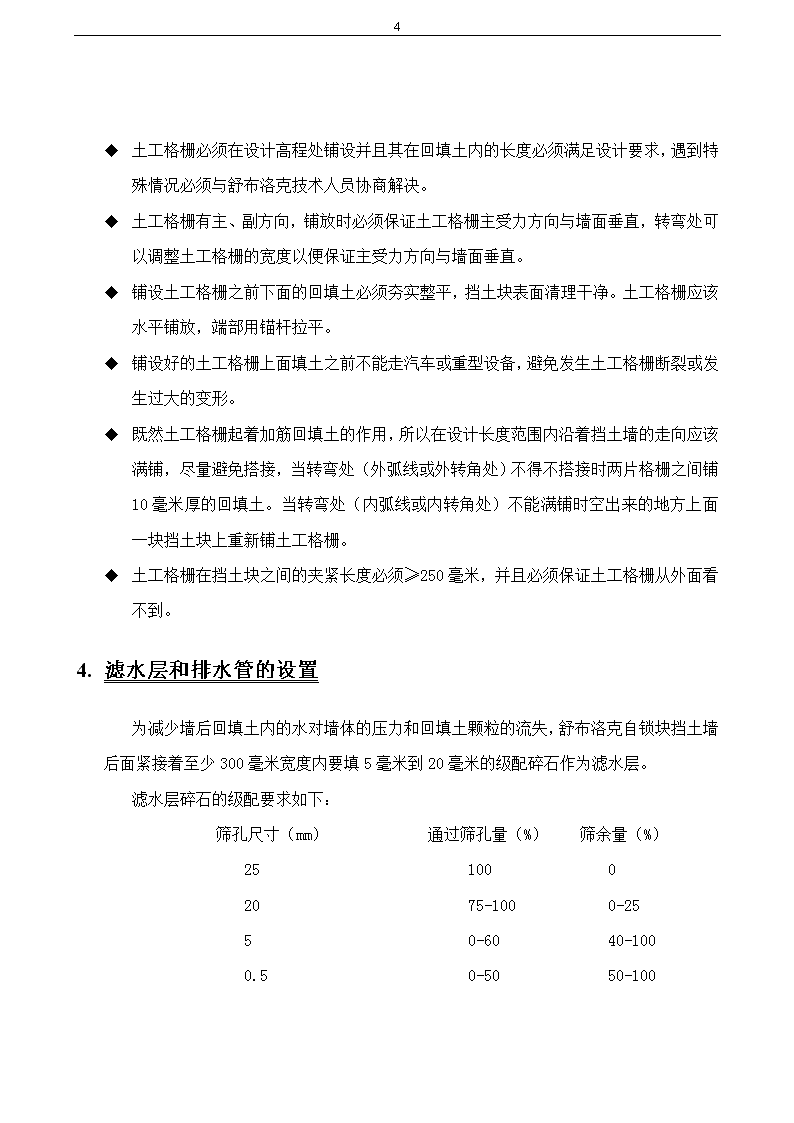

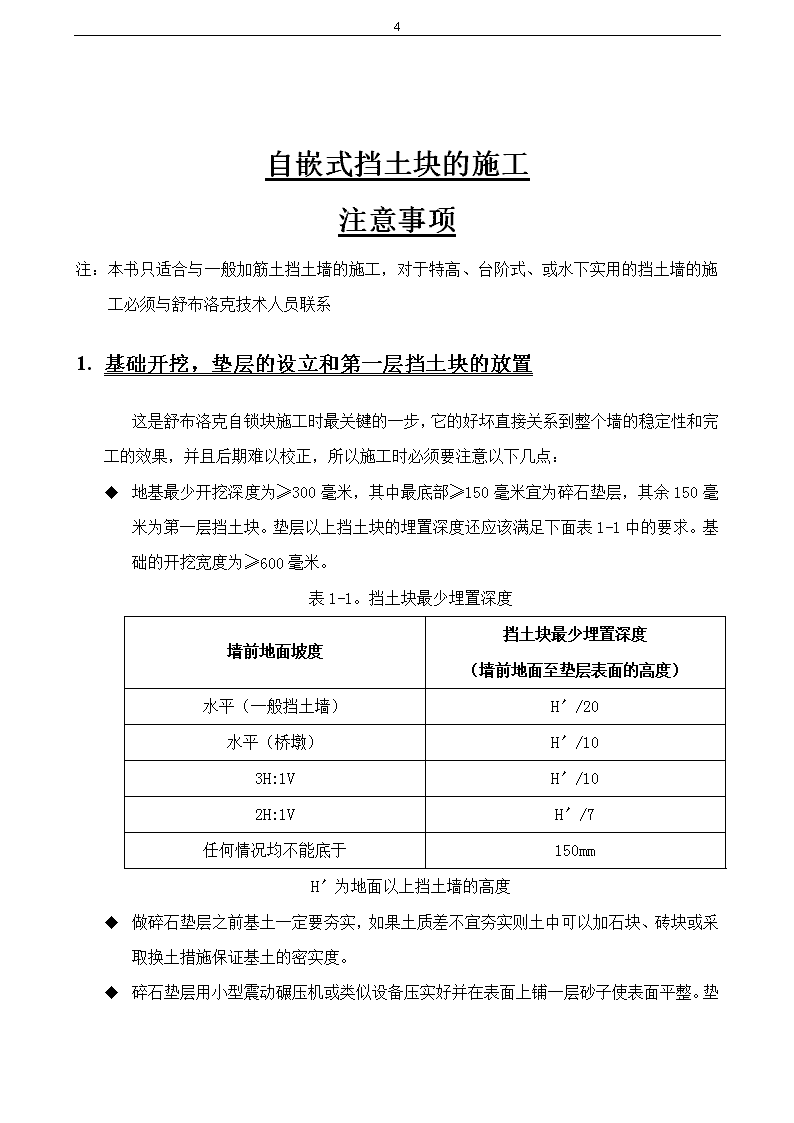

4自嵌式挡土块的施工注意事项注:本书只适合与一般加筋土挡土墙的施工,对于特高、台阶式、或水下实用的挡土墙的施工必须与舒布洛克技术人员联系1.基础开挖,垫层的设立和第一层挡土块的放置这是舒布洛克自锁块施工时最关键的一步,它的好坏直接关系到整个墙的稳定性和完工的效果,并且后期难以校正,所以施工时必须要注意以下几点:u地基最少开挖深度为≥300毫米,其中最底部≥150毫米宜为碎石垫层,其余150毫米为第一层挡土块。垫层以上挡土块的埋置深度还应该满足下面表1-1中的要求。基础的开挖宽度为≥600毫米。表1-1。挡土块最少埋置深度墙前地面坡度挡土块最少埋置深度(墙前地面至垫层表面的高度)水平(一般挡土墙)Hˊ/20水平(桥墩)Hˊ/103H:1VHˊ/102H:1VHˊ/7任何情况均不能底于150mmHˊ为地面以上挡土墙的高度u做碎石垫层之前基土一定要夯实,如果土质差不宜夯实则土中可以加石块、砖块或采取换土措施保证基土的密实度。u 4碎石垫层用小型震动碾压机或类似设备压实好并在表面上铺一层砂子使表面平整。垫层的标高是非常重要的,在3米长度内最大误差必须控制在30毫米范围内。u由于挡土块只能水平铺设所以当地面为斜坡时可能需要采用台阶式基础开挖,两个相邻标高垫层的高差必须为一个挡土块的高度,即150毫米,并且任何情况下都要保证至少有一块挡土块埋在地面以下。假设地面坡度为1:20(V:H),则同一标高垫层的长度为150×20=3000毫米=3.0米,即每隔3.0米有一个台阶,需要注意的是一个台阶的长度(毫米)应为400(一个挡土块的长度)的模数。u第一层挡土块的底部后缘敲掉,使自锁块与垫层完整接触,并保证标高同一。可以用橡皮锤调整挡土块的位置,用水平检测仪检测表面整平度。同一标高上的挡土块在长度方向要保证按设计要求的曲线放置,必须采用拉线定位。2.第二层或以上挡土块的安放,转弯处的处理舒布洛克自锁块必须错缝摆放,无须砂浆或其它黏合剂,上面一层挡土块边缘在下一层挡土块的中间。摆放上面一层挡土块前下面块体表面必须清理干净。转弯处如果错缝遇到问题则需要用切割块,或者块体后缘需要敲掉一部分,但不论是切割块或后缘被敲掉的块都必须要用水泥砂浆或其它混凝土黏合剂粘贴到下面块体上。转弯处能整块错缝摆放的地方尽量用整块,不行的地方先留空。若该空隙小于一整块的长度并大于半块的长度则把一块挡土块切割成适合空隙大小的块体放到该处,否则的话把两块挡土块切割成两个小块放到预留的空隙中,别忘了不是论哪一种情况不规则挡土块都要粘贴到下面块体上面。每一皮挡土块都要检测水平表面平整度和墙面的整齐度,一旦发现问题及时解决,这样才能保证整个墙体完工后的效果。3.拉结网片(土工格栅)的铺设土工格栅的铺设当中特别要注意以下几点: 4u土工格栅必须在设计高程处铺设并且其在回填土内的长度必须满足设计要求,遇到特殊情况必须与舒布洛克技术人员协商解决。u土工格栅有主、副方向,铺放时必须保证土工格栅主受力方向与墙面垂直,转弯处可以调整土工格栅的宽度以便保证主受力方向与墙面垂直。u铺设土工格栅之前下面的回填土必须夯实整平,挡土块表面清理干净。土工格栅应该水平铺放,端部用锚杆拉平。u铺设好的土工格栅上面填土之前不能走汽车或重型设备,避免发生土工格栅断裂或发生过大的变形。u既然土工格栅起着加筋回填土的作用,所以在设计长度范围内沿着挡土墙的走向应该满铺,尽量避免搭接,当转弯处(外弧线或外转角处)不得不搭接时两片格栅之间铺10毫米厚的回填土。当转弯处(内弧线或内转角处)不能满铺时空出来的地方上面一块挡土块上重新铺土工格栅。u土工格栅在挡土块之间的夹紧长度必须≥250毫米,并且必须保证土工格栅从外面看不到。1.滤水层和排水管的设置为减少墙后回填土内的水对墙体的压力和回填土颗粒的流失,舒布洛克自锁块挡土墙后面紧接着至少300毫米宽度内要填5毫米到20毫米的级配碎石作为滤水层。滤水层碎石的级配要求如下:筛孔尺寸(mm)通过筛孔量(%)筛余量(%)2510002075-1000-2550-6040-1000.50-5050-100 40.0750-595-100如果地下水位比较高(在墙脚以上)则需要设渗水性排水管,排水管的位置必须靠近自锁块并且高程应该便于设置排水口。排水管直径不宜小于75毫米,排水口的间距宜为15米。1.回填土及其压实为了使舒布洛克自锁块加筋土挡土墙体系安全可靠地发挥它应有的作用,其回填土最好为无机质粗粒土(砾土或砂土),即粒径大于0.075毫米的土粒含量多余50%并粒径大于20毫米的土粒含量不多余50%,绝对不允许用塑性指数大于20的粘性土或有机质土。当回填土最适宜的级配如下:筛孔尺寸(mm)通过筛孔量(%)筛余量(%)100100-750-255100-200-800.50-6040-1000.0750-3565-100回填土必须分层压实,一次压实的厚度不超过250毫米,并要求土体压实后达到95%的密实度。压实设备的选择应符合回填土的性质:粘性土一般采用夯板、羊脚碾等,非粘性土一般用震动碾、气胎碾等。不管采用什么碾压方式任何超过500公斤的重型压实设备必须远离墙面至少1米以免施工时对墙体产生过大的水平压力,在这个范围内只能用手动的小型平板震动机或夯板进行压实,并要求至少达到90%的密实度。
