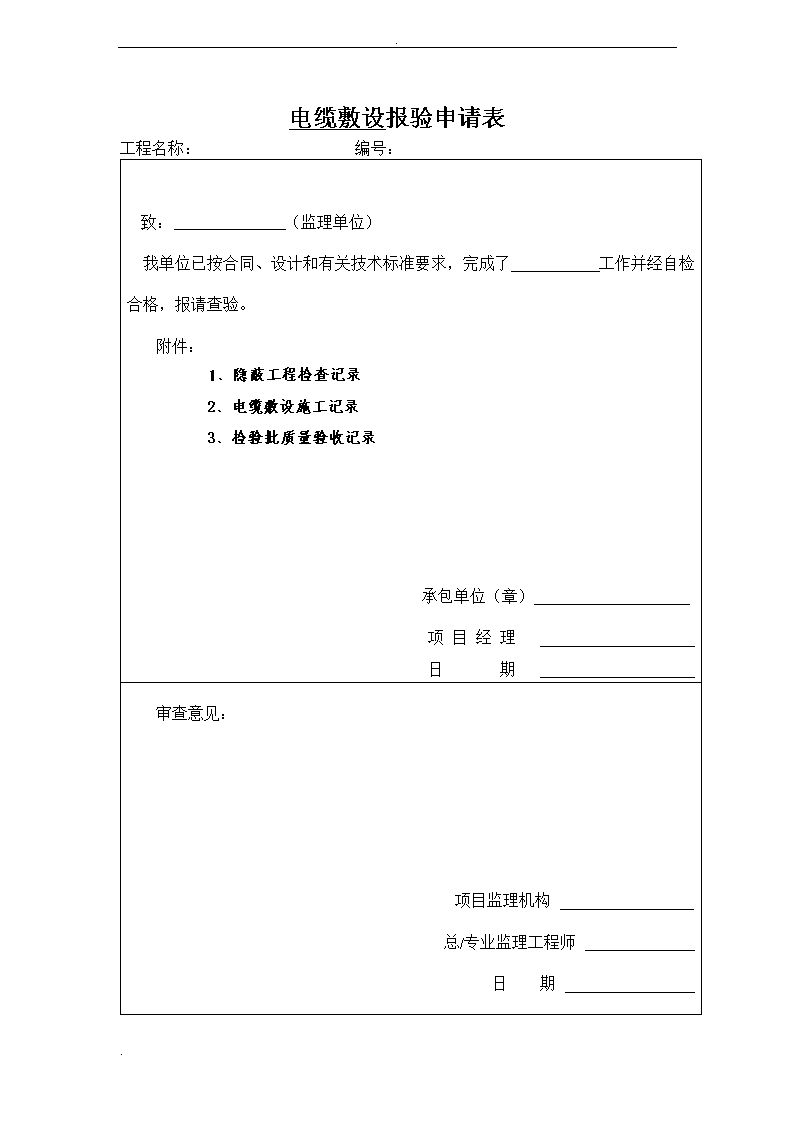

.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期审查意见:项目监理机构总/专业监理工程师日期.

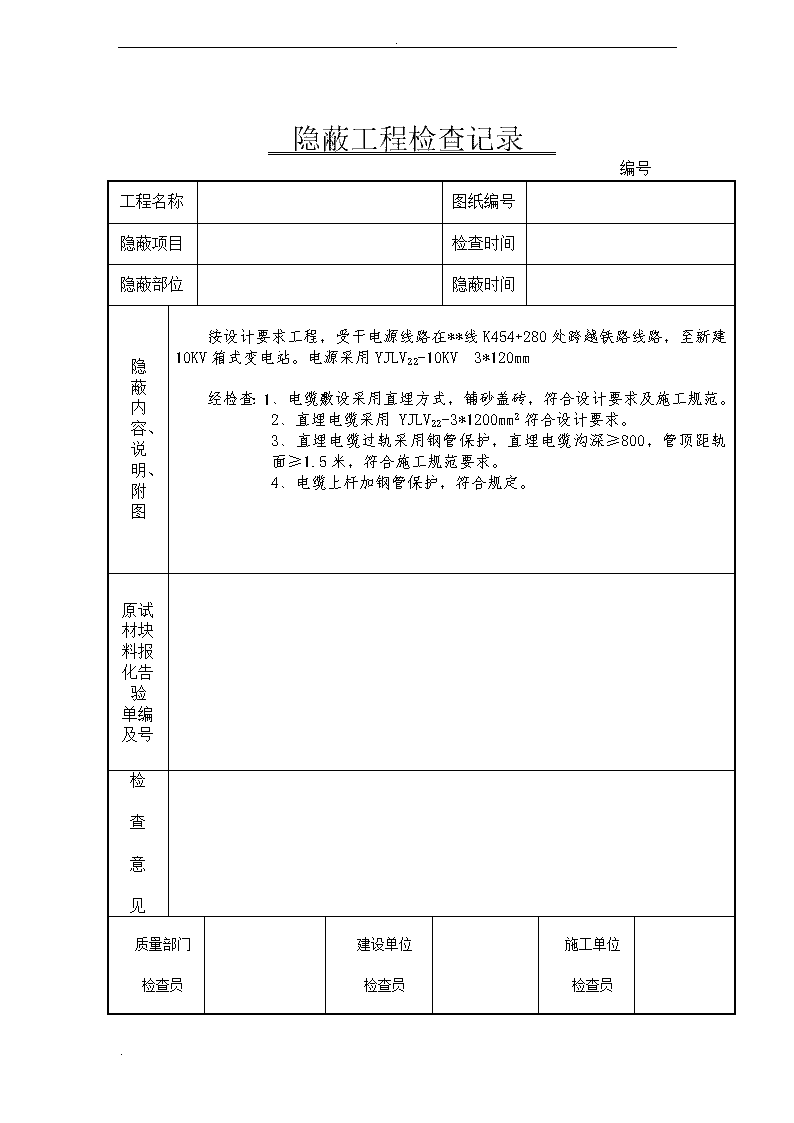

.隐蔽工程检查记录编号工程名称图纸编号隐蔽项目检查时间隐蔽部位隐蔽时间隐蔽内容、说明、附图按设计要求工程,受干电源线路在**线K454+280处跨越铁路线路,至新建10KV箱式变电站。电源采用YJLV22-10KV3*120mm经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用YJLV22-3*1200mm2符合设计要求。3、直埋电缆过轨采用钢管保护,直埋电缆沟深≥800,管顶距轨面≥1.5米,符合施工规范要求。4、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.

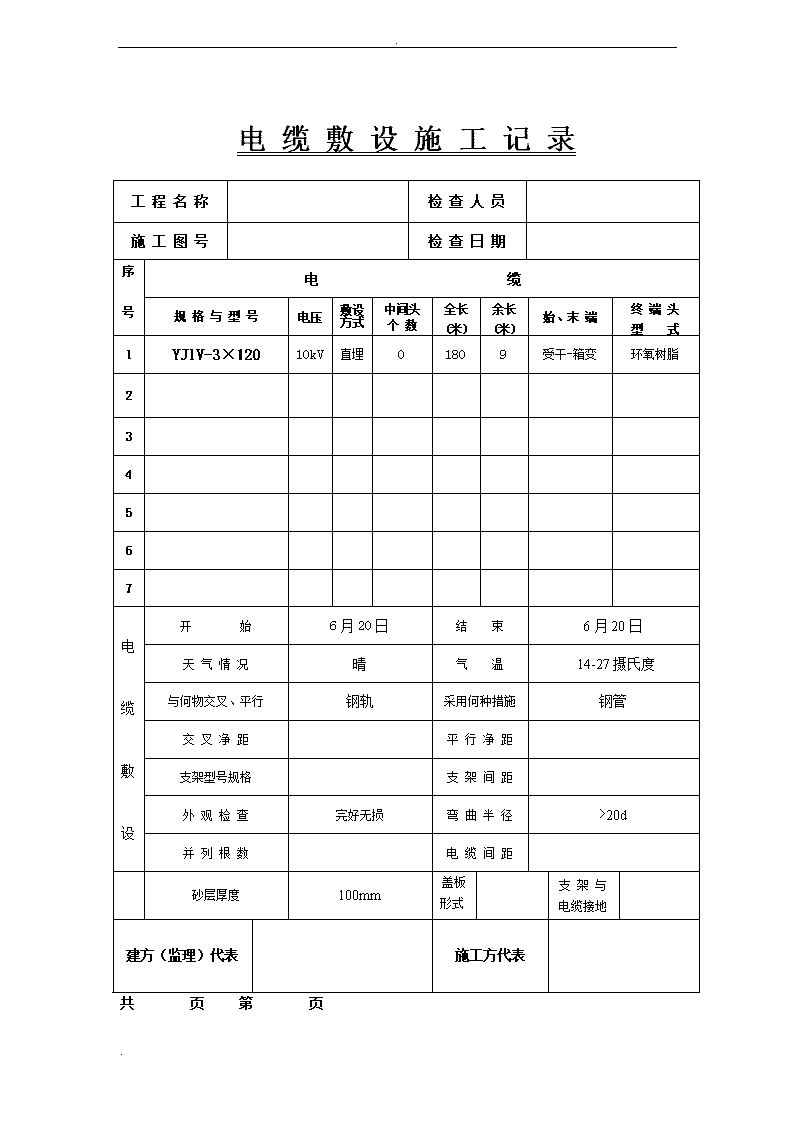

.电缆敷设施工记录工程名称检查人员施工图号检查日期序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头型式1YJlV-3×12010kV直埋01809受干-箱变环氧树脂234567电缆敷设开始6月20日结束6月20日天气情况晴气温14-27摄氏度与何物交叉、平行钢轨采用何种措施钢管交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位受干-箱变施工单位项目负责人施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条19米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月20日分项工程技术负责人2006年6月20日分项工程负责人2006年6月20日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了新建贯通线高压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称图纸编号隐蔽项目高压电缆敷设工程检查时间隐蔽部位**线K453+580至K454+280处隐蔽时间隐蔽内容、说明、附图按设计要求工程,新建镇泰贯通线路在**线K453+580和K454+280处跨越线路,线路电源取自新建10KV箱式变电站。电源采用YJLV22-10KV3*70mm经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用YJLV22-3*70mm2符合设计要求。3、直埋电缆过轨采用钢管保护,直埋电缆沟深≥800,管顶距轨面≥1.5米,符合施工规范要求。4、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头型式1YJlV-3×7010kV直埋268019箱变-镇泰线环氧树脂234567电缆敷设开始6月26日结束6月26日天气情况阵雨气温15-25摄氏度与何物交叉、平行钢轨采用何种措施钢管交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位箱变-镇泰贯通线施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条19米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月26日分项工程技术负责人2006年6月26日分项工程负责人2006年6月26日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了镇泰自闭线高压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目高压电缆敷设工程检查时间隐蔽部位**线K454+280处隐蔽时间隐蔽内容、说明、附图按设计要求工程,镇泰自闭线电源取自新建10KV箱式变电站。电源采用YJLV22-10KV3*70mm经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用YJLV22-3*70mm2符合设计要求。3、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头型式1YJlV-3×7010kV直埋0805箱变-镇泰自闭线环氧树脂234567电缆敷设开始6月26日结束6月26日天气情况阵雨气温15-25摄氏度与何物交叉、平行采用何种措施交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称泰来站电力电缆安装工程分项工程名称电缆敷设线路验收部位箱变-镇泰自闭线施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条5米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月26日分项工程技术负责人2006年6月26日分项工程负责人2006年6月26日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了江泰贯通线高压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目高压电缆敷设工程检查时间隐蔽部位**线K454+280处隐蔽时间隐蔽内容、说明、附图按设计要求工程,江泰贯通线电源取自新建10KV箱式变电站。电源采用YJLV22-10KV3*70mm经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用YJLV22-3*70mm2符合设计要求。3、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头型式1YJlV-3×7010kV直埋0705箱变-江泰贯通线环氧树脂234567电缆敷设开始6月26日结束6月26日天气情况阵雨气温15-25摄氏度与何物交叉、平行采用何种措施交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称泰来站电力电缆安装工程分项工程名称电缆敷设线路验收部位箱变-江泰贯通线施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条5米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月26日分项工程技术负责人2006年6月26日分项工程负责人2006年6月26日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了红外线低压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期2006年6月21日审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目电缆敷设检查时间2006年6月21日隐蔽部位**线K455+225处隐蔽时间2006年6月21日隐蔽内容、说明、附图按设计要求工程,红外线电源在**线K455+225处跨越线路,电源分别取自BD7、BD8杆上变电台。电源采用VV22-1KV2*4mm。经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用VV22-2*4mm2符合设计要求。3、直埋电缆过轨采用钢管保护,直埋电缆沟深≥800,管顶距轨面≥1.5米,符合施工规范要求。4、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期2006年6月21日序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头型式1VV-2×41kV直埋0807BD7-红外线BD8-红外线干包234567电缆敷设开始6月21日结束6月21日天气情况阴气温15-22摄氏度与何物交叉、平行铁轨采用何种措施钢管保护交叉净距800mm平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位红外线探测站施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条7米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月21日分项工程技术负责人2006年6月21日分项工程负责人2006年6月21日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了红外线低压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期2006年6月21日审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目电缆敷设检查时间2006年6月21日隐蔽部位**线K452+879处隐蔽时间2006年6月21日隐蔽内容、说明、附图按设计要求工程,红外线电源在**线K452+879处跨越线路,电源分别取自BD1、BD2杆上变电台。电源采用VV22-1KV2*4mm。经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用VV22-2*4mm2符合设计要求。3、直埋电缆过轨采用钢管保护,直埋电缆沟深≥800,管顶距轨面≥1.5米,符合施工规范要求。4、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期2006年6月21日序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头型式1VV-2×41kV直埋012011BD1-红外线BD2-红外线干包234567电缆敷设开始6月21日结束6月21日天气情况阴气温15-22摄氏度与何物交叉、平行铁轨采用何种措施钢管保护交叉净距800mm平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位红外线探测站施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条11米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月21日分项工程技术负责人2006年6月21日分项工程负责人2006年6月21日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了3#灯塔低压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期2006年6月21日审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目电缆敷设检查时间2006年6月21日隐蔽部位**线K454+800处隐蔽时间2006年6月21日隐蔽内容、说明、附图按设计要求工程,灯塔电源取自BD6杆上变电台。电源采用VV22-1KV2*4mm。经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用VV22-2*4mm2符合设计要求。3、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期2006年6月21日序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头形式1VV-2×41kV直埋0605BD6-3#灯塔干包234567电缆敷设开始6月21日结束6月21日天气情况阴气温15-22摄氏度与何物交叉、平行铁轨采用何种措施钢管保护交叉净距800mm平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位3#灯塔施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条5米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月21日分项工程技术负责人2006年6月21日分项工程负责人2006年6月21日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了信号低压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期2006年6月21日审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目电缆敷设检查时间2006年6月21日隐蔽部位**线K454+109至K454+220处隐蔽时间2006年6月21日隐蔽内容、说明、附图按设计要求工程,泰来站信号电源分别取自BD5、BD4杆上变电台。电源采用VV22-1KV3*35+1*25mm。经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用VV22-3*35+1*25mm2符合设计要求。3、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期2006年6月21日序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头类型式1VV22-1KV3*35+1*251kV直埋01109BD4-信号电源BD5-信号电源干包234567电缆敷设开始6月21日结束6月21日天气情况阴气温15-22摄氏度与何物交叉、平行采用何种措施交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位**线K454+109至K454+220处施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条9米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月21日分项工程技术负责人2006年6月21日分项工程负责人2006年6月21日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了通信低压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期2006年6月21日审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目电缆敷设检查时间2006年6月21日隐蔽部位**线K454+089至K454+220处隐蔽时间2006年6月21日隐蔽内容、说明、附图按设计要求工程,泰来站信号电源分别取自BD5、BD3杆上变电台。电源分别采用VV22-1KV3*50+1*25mm及VV22-1KV3*16+1*10mm。经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用VV22-3*50+1*25mm2及VV22-1KV3*16+1*10mm符合设计要求。3、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期2006年6月21日序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头类型式1VV22-1KV3*50+1*251kV直埋01309BD5-通信电源干包2VV22-1KV3*16+1*10mm1kV直埋0806BD3-通信电源干包34567电缆敷设开始6月21日结束6月21日天气情况阴气温15-22摄氏度与何物交叉、平行采用何种措施交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位**线K454+089至K454+220处施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条6米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月21日分项工程技术负责人2006年6月21日分项工程负责人2006年6月21日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了雨棚照明低压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期2006年6月22日审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目电缆敷设检查时间2006年6月22日隐蔽部位**线K454+050至K454+120处隐蔽时间2006年6月22日隐蔽内容、说明、附图按设计要求工程,泰来站雨棚照明电源分别取自BD3杆上变电台。电源采用VV22-1KV4*50。经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用VV22-4*50符合设计要求。3、直埋电缆过轨采用钢管保护,直埋电缆沟深≥800,管顶距轨面≥1.5米,符合施工规范要求。4、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期2006年6月22日序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头类型式1VV22-1KV4*501kV直埋01309BD3-雨棚照明干包234567电缆敷设开始6月22日结束6月22日天气情况晴气温15-25摄氏度与何物交叉、平行采用何种措施交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位**线K454+050至K454+120处施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条9米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月22日分项工程技术负责人2006年6月22日分项工程负责人2006年6月22日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了2#灯塔低压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期2006年6月22日审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目电缆敷设检查时间2006年6月22日隐蔽部位**线K453+950至K453+320处隐蔽时间2006年6月22日隐蔽内容、说明、附图按设计要求工程,泰来站2#灯塔电源取自XB箱式变电站。电源采用VV22-1KV3*50+1*25mm。经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用VV22-3*50+1*25mm符合设计要求。3、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期2006年6月22日序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头类型式1VV22-1KV3*50+1*251kV直埋063018XB-2#灯塔干包234567电缆敷设开始6月22日结束6月22日天气情况晴气温15-25摄氏度与何物交叉、平行采用何种措施交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位**线K453+950至K453+320处施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条18米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月22日分项工程技术负责人2006年6月22日分项工程负责人2006年6月22日监理单位验收结论监理工程师年月日.
.电缆敷设报验申请表工程名称:编号:致:(监理单位)我单位已按合同、设计和有关技术标准要求,完成了1#灯塔低压电缆敷设工作并经自检合格,报请查验。附件:1、隐蔽工程检查记录2、电缆敷设施工记录3、检验批质量验收记录承包单位(章)项目经理日期2006年6月22日审查意见:项目监理机构总/专业监理工程师日期.
.隐蔽工程检查记录编号工程名称**线泰来(局界)至汤池段第二线工程图纸编号隐蔽项目电缆敷设检查时间2006年6月22日隐蔽部位**线K453+950至K453+040处隐蔽时间2006年6月22日隐蔽内容、说明、附图按设计要求工程,泰来站1#灯塔电源分别取自XB箱式变电站。电源采用VV22-1KV3*50+1*25mm。经检查:1、电缆敷设采用直埋方式,铺砂盖砖,符合设计要求及施工规范。2、直埋电缆采用VV22-3*50+1*25mm符合设计要求。3、电缆上杆加钢管保护,符合规定。原试材块料报化告验单编及号检查意见质量部门检查员建设单位检查员施工单位检查员.
.电缆敷设施工记录工程名称检查人员**施工图号检查日期2006年6月22日序号电缆规格与型号电压敷设方式中间头个数全长(米)余长(米)始、末端终端头类型式1VV22-1KV3*50+1*251kV直埋091019XB-1#灯塔干包234567电缆敷设开始6月22日结束6月22日天气情况气温15-25摄氏度与何物交叉、平行采用何种措施交叉净距平行净距支架型号规格支架间距外观检查完好无损弯曲半径>20d并列根数电缆间距砂层厚度100mm盖板形式2支架与电缆接地建方(监理)代表施工方代表共页第页.
.直埋电缆敷设检验批质量验收记录单位工程名称分部工程名称分项工程名称电缆敷设线路验收部位**线K453+950至K453+040处施工单位****哈尔滨电务工程公司项目负责人**施工质量验收标准名称及编号《铁路电力工程施工质量验收标准》TB10420-2003施工质量验收标准的规定施工单位检查评定记录监理单位验收记录主控项目1电缆规格、型号、质量第12.2.1条符合设计要求2电缆埋设深度第12.2.2条0.8m3电缆的保护措施第12.2.3条过轨处采用钢管保护4电缆间、电缆与管道、建筑物间的最小净距离第12.2.4条符合规范要求5电缆敷设最小弯曲半径第12.2.5条〉20d6电缆穿过小河、小溪的敷设质量第12.2.6条一般项目1同沟敷设两条以上电缆的要求第12.2.7条2电缆接头位置与保护第12.2.8条3电缆的预留长度第12.2.9条19米4敷设后的电缆外观质量第12.2.10条表面无缺陷5电缆保护板防护质量第12.2.11条6电缆穿过小河、小溪的敷设质量第12.2.12条7电缆标桩埋设位置第12.2.13条合格8电缆标志牌装设位置及质量第12.2.14条合格施工单位检查评定结果专职质量检查员2006年6月22日分项工程技术负责人2006年6月22日分项工程负责人2006年6月22日监理单位验收结论监理工程师年月日.
..
