蓄水池技术交底

  • 42.53 KB
  • 6页

蓄水池技术交底

  • 6页
  • 当前文档由用户上传发布,收益归属用户
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。
  3. 3、本文档由用户上传,本站不保证质量和数量令人满意,可能有诸多瑕疵,付费之前,请仔细先通过免费阅读内容等途径辨别内容交易风险。如存在严重挂羊头卖狗肉之情形,可联系本站下载客服投诉处理。
  4. 文档侵权举报电话:19940600175。

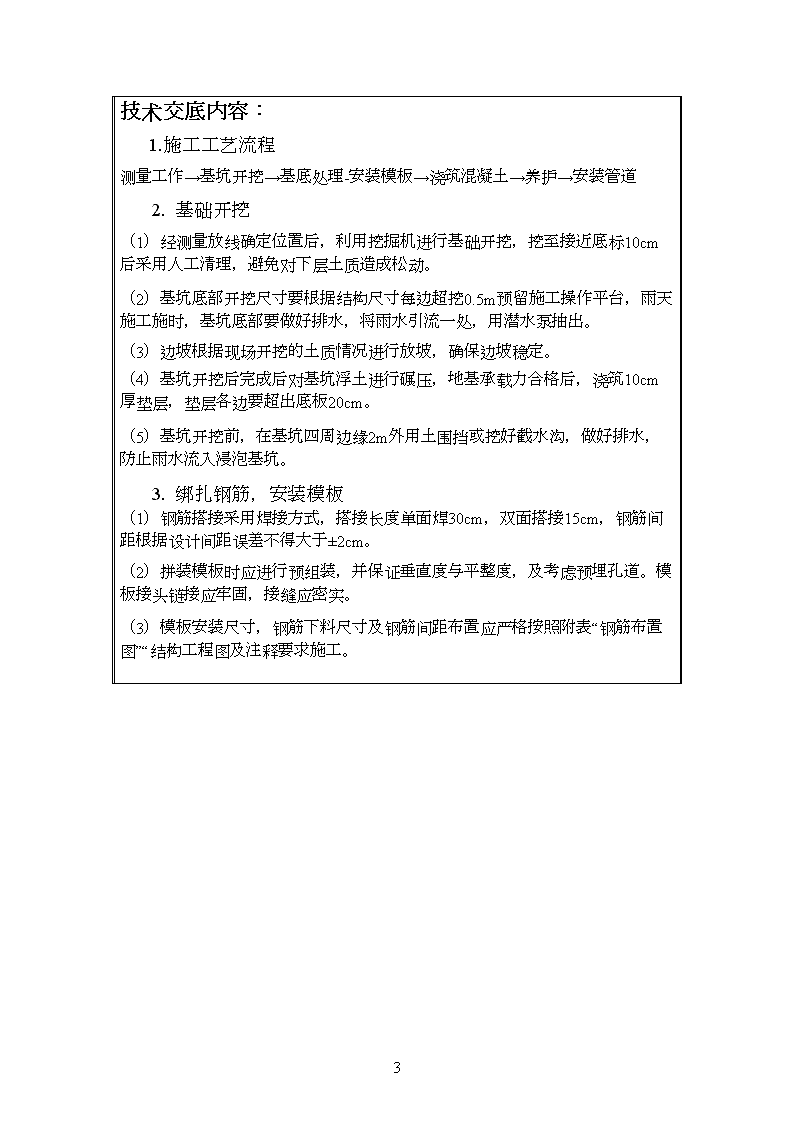

技术交底书技术交底书表格编号项目名称定临高速公路中铁项目一部二工区第1页共3页交底编号工程名称定临高速公路中铁项目一部二工区临建工程设计文件图号施工部位蓄水池工程交底日期3 技术交底内容:1.施工工艺流程测量工作→基坑开挖→基底处理-安装模板→浇筑混凝土→养护→安装管道2.基础开挖(1)经测量放线确定位置后,利用挖掘机进行基础开挖,挖至接近底标10cm后采用人工清理,避免对下层土质造成松动。(2)基坑底部开挖尺寸要根据结构尺寸每边超挖0.5m预留施工操作平台,雨天施工施时,基坑底部要做好排水,将雨水引流一处,用潜水泵抽出。(3)边坡根据现场开挖的土质情况进行放坡,确保边坡稳定。(4)基坑开挖后完成后对基坑浮土进行碾压,地基承载力合格后,浇筑10cm厚垫层,垫层各边要超出底板20cm。(5)基坑开挖前,在基坑四周边缘2m外用土围挡或挖好截水沟,做好排水,防止雨水流入浸泡基坑。3.绑扎钢筋,安装模板(1)钢筋搭接采用焊接方式,搭接长度单面焊30cm,双面搭接15cm,钢筋间距根据设计间距误差不得大于±2cm。(2)拼装模板时应进行预组装,并保证垂直度与平整度,及考虑预埋孔道。模板接头链接应牢固,接缝应密实。(3)模板安装尺寸,钢筋下料尺寸及钢筋间距布置应严格按照附表“钢筋布置图”“结构工程图及注释要求施工。3 4.浇筑混凝土(1)混凝土浇筑前应对模板轴线及尺寸进行复测,对钢筋间距、保护层及预留管道和预埋钢筋进行检查,合格后方可浇筑混凝土。(2)采用C30混凝土浇筑,采用插入式振捣,振捣过程中避免重复振捣,防止过振。(3)每振点振捣延续时间宜为20-30s,以混凝土不在沉落,不出现气泡,表面出现浮浆为止。5.养护浇筑完成后及时覆盖洒水养护,养护时间不少于7天。6.附表:钢筋布置图及基础结构尺寸如下表钢筋布置图(保护层、钢筋间距看下面注释)注释:1.钢筋间距(1)地板横向、纵向钢筋均采用φ12筋,横、纵向钢筋间距各为15cm。(2)顶板横向、纵向钢筋均采用φ12筋,横、纵向钢筋间距各为20cm。(3)角拉筋采用Φ14筋,间距25cm,(钢筋下料长度根据钢筋下料表)(4)立柱及立柱顶盘钢筋均采用Φ14筋,立柱竖向筋间距8cm,箍筋间距20cm。立柱顶盘钢筋网片横、纵间距各为20cm,网片间距15cm。3 2.保护层(1)地板,顶板,墙壁钢筋均放置在结构中间。(2)立柱,立柱托盘及墙体倒角保护层均为5cm3.结构尺寸图注释:1.地板厚30cm,顶板及墙身厚均为20cm,立柱长、宽均为35cm.2.立柱顶盘及底盘长、宽均为1m厚度20cm,底部泄水坑长、宽、高均为1m。3.集水池内部净空长7.8m、净空宽7.8m,净空高3.5m。4.外部倒角高20cm,宽20cm,内部倒角根据上部图纸标注尺寸。5.垫层厚10cm,各边超出20cm。4.平面图5 5 注释:1.池顶覆土高度0.7m,检修孔长宽均为1.5m。2.通风管直径0.2m,通风管道高出覆土1m。3.预埋爬梯钢筋间距0.4m5.钢筋下料尺寸表结构名称规格型号下料长度(m)备注地板横、纵钢筋Φ128.7顶板横、纵钢筋Φ128.1墙壁竖向Φ126墙壁横向Φ108.1立柱竖向钢筋Φ145立柱箍筋Φ101.4顶角拉筋Φ141底角拉筋内Φ141.2底脚拉筋外Φ141爬梯Φ121.2交底:复核:受交底人:时间:时间:时间:5
