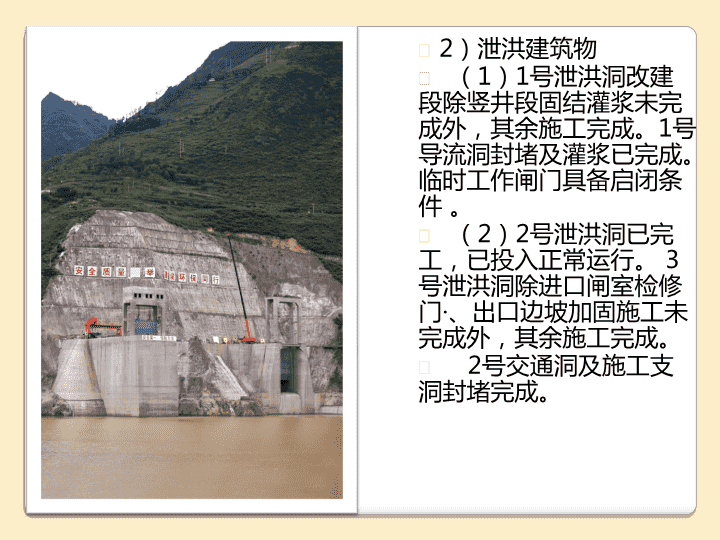

泸定水电站蓄水安全鉴定监理报告中南公司泸定水电站监理中心 1工程形象面貌(截至2011年7月31日)1)大坝工程EL1383.00m以下心墙及主堆石区、上游压重区填筑施工完成,上游EL1381.00m以下坝坡混凝土框格梁及干砌石施工完成。下游堆石Ⅱ压重填筑至EL1336m。防渗体施工完成。大坝内观与临时外部观测仪器施工完成;枢纽与四湾村古滑坡体外部观测施工完成。完成的观测仪器已取得初始值。 2)泄洪建筑物(1)1号泄洪洞改建段除竖井段固结灌浆未完成外,其余施工完成。1号导流洞封堵及灌浆已完成。临时工作闸门具备启闭条件。(2)2号泄洪洞已完工,已投入正常运行。3号泄洪洞除进口闸室检修门·、出口边坡加固施工未完成外,其余施工完成。2号交通洞及施工支洞封堵完成。 (3)取水口闸墩高程1384m以下混凝土施工完成,拦污栅墩施工至高程以上。启闭机全部完成。高程1371m以下拦污栅安装完成。施工支洞封堵完成。 2未完工程项目计划安排1)大坝工程大坝剩余尾工计划于2011年12月30日完成;2)泄洪建筑物(1)1号泄洪洞剩余工程计划2011年枯水期完成。(2)3号泄洪洞检修闸门计划2011年8月30日完成。3号泄洪洞出口边坡加固锚索在2011年11月份完成。(3)下游河道整治及河岸防护修复计划2011年枯水期完成。 3)电站进水口(1)引水洞进水口剩余工程计划2011年9月15日完成。4)安全监测大坝永久外观观测计划2011年12月30日完成。 泄水建筑物、挡水建筑物土建与金结完成,具备正常挡水和泄水能力。未完工程项目对安全度汛及下闸蓄水没有影响或风险较小。电站枢纽工程建设形象面貌满足下闸蓄水设计要求。3工程形象面貌评价 4原材料检测进场材料均按规范要求进行了检测,抽检结果满足规范及设计要求。 5土建质量5.1大坝工程开挖与支护开挖、喷混凝土及钢筋检测满足规范要求。混凝土混凝土性能检测结果满足设计及规范要求。 5.2泄洪洞工程、引水洞进口工程1)开挖与支护边坡及洞身开挖无欠挖,平均超挖约为14.2cm至16.6cm。Ⅲ类围岩残孔率89%以上。喷射混凝土厚度、锚杆、挂网、锚索相关检测结果满足设计与规范要求。 5土建质量2)混凝土钢筋连接、混凝土性能等检测结果均满足设计与规范要求;混凝土体型检测合格率93.5%以上,不平整度检测值在0.0~6.9mm之间;混凝土施工质量满足设计及规范要求。 3)灌浆固结灌浆:压水试验检查,最大值6.24Lu,最小值0.08Lu,检测结果满足规范要求。回填灌浆:压浆检查,初始10min注入量:最大值9.7L,最小值3.0L。检测结果满足规范要求。 5.4工程缺陷及处理(1)塌方:2号泄洪洞出口洞脸右侧边坡于2010年01月21日下午出现塌方,施工单位根据设计通知要求进行了贴坡混凝土、框格梁、锚杆、锚索等施工。后期设计通知要求进一步加强支护,施工单位正在进行施工。 (2)混凝土低强:2号泄洪洞1+008~1+044m底板混凝土现场取芯,混凝土强度低于设计强度。采取钢筋加强,将不合格混凝土凿除重新浇筑及灌浆等措施进行了处理。(3)混凝土裂缝:2号泄洪洞1926条,3号泄洪洞252条,大坝139条,对裂缝宽度小于0.2mm的干缝,采用ECH环氧胶泥表面涂抹处理。裂缝宽度大于0.2mm或渗水缝,采用化学灌进行处理。检查结果满足设计要求。 (4)大坝灌浆廊道混凝土内侧0.2mm以上(含0.2mm)及渗水的裂缝1068m,采用化学灌浆进行了处理,小于0.2mm裂缝暂不处理。(5)防渗墙存在的混凝土低强已进行钻孔取芯强度检测,其检测结果满足设计要求;防渗墙施工中存在埋钻、接头管筑管、浅表裂缝与渗水等质量缺陷均进行了处理,检测结果满足设计要求。(6)坝后渗水。根据专家意见,对搭接帷幕灌浆进行检查,其质量满足设计要求。防渗墙0+100~140m进行墙体质量检查,浅表20m有渗水点,进行了补充灌浆。监测资料表明,大坝坝后渗压计P12实测水头有所减小。目前渗压计P12与P13实测值基本一致。 6金属结构质量评价1号、2号、3号泄洪洞进水口金结各项质量控制尺寸均满足规范要求,所有检测数据均在允许偏差范围内,合格率100%。2号、3号泄洪洞弧形门安装,工作闸门液压启闭机各项质量控制尺寸均满足规范要求,所有检测数据均在允许偏差范围内,合格率100%。 7工程质量评价通过采取主动和被动控制等控制手段,工程施工质量总体得到有效的控制。从工程开挖、支护、混凝土浇筑、填筑质量检查结果来看,各工序施工过程控制较好,工序质量符合要求,各项试验检测资料均达到合格标准,各项施工均在监理的有效控制下进行,工程整体施工质量满足设计及规范要求。金结施工质量均满足规范要求,质量合格。 综上所述,泸定水电站挡水建筑物、泄水建筑物土建及金结工程形象面貌及施工质量满足设计及规范要求,具备蓄水的条件。8、结论 报告结束!谢谢大家!
