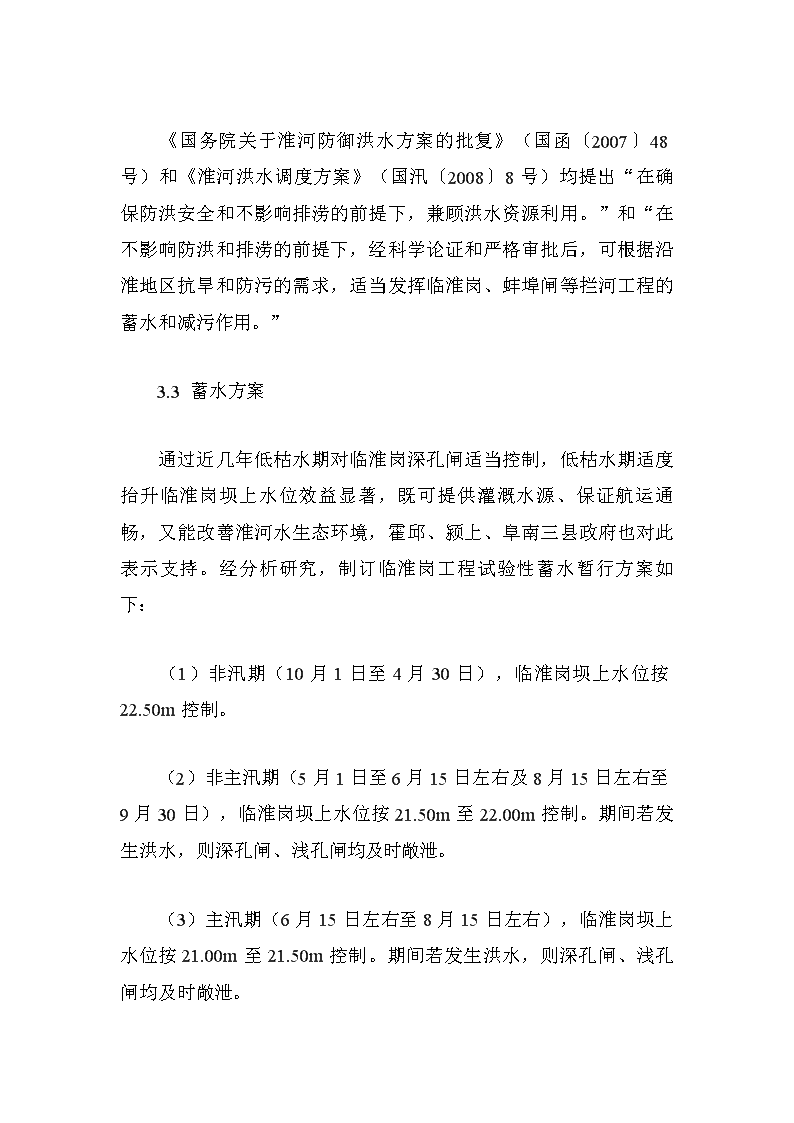

  临淮岗工程试验性蓄水效果初探:本文介绍2010年临淮岗工程试验性蓄水情况,对蓄水效果进行初步分析,对临淮岗工程适当兼作蓄水工程的必要性和可行性进行探讨。  关键词:临淮岗工程;洪水资源化;蓄水效果    1临淮岗工程概况  临淮岗工程位于淮河干流中游,主体工程位于安徽省霍邱、颍上两县交界处,距上游淮河源头约490km,距下游正阳关28km,集水面积42160km2。  临淮岗工程是整个淮河防洪体系中关键性工程,它与上游山谷水库、中游行蓄洪区、各类堤防及茨淮新河、怀洪新河等共同组成淮河中游多层次综合防洪体系,使淮河中游正阳关以下河道防洪标准由约50年一遇提高到100年一遇。  临淮岗工程为Ⅰ 等大(1)型工程,正常运用洪水标准为100年一遇,坝上设计洪水位28.41m,滞洪库容85.6亿m3;坝上校核洪水位29.49m,滞洪库容121.3亿m3。工程主要包括主坝(8.545km)、副坝(69.062km)、3座水闸(深孔闸、浅孔闸、姜唐湖进洪闸)和2座船闸(临淮岗船闸、城西湖船闸)等。  2临淮岗工程潜在功能  临淮岗工程的设计功能主要是防控淮河特大洪水,运用机会不多,绝大多数年份长期呈“晒太阳”状态。淮河流域水资源现状、经济社会发展形势均迫切要求挖掘临淮岗工程潜在功能,让临淮岗工程再在淮河洪水资源化中发挥作用。临淮岗工程的潜在功能至少有以下几方面:一是中等洪水时利用临淮岗工程主坝以上河滩槽适度蓄洪,以减少下游行蓄洪区进洪机会;二是后汛期小洪水及汛尾时利用临淮岗工程主坝以上河滩槽适度蓄水,以改善非汛期淮河干流水量紧缺、水质恶化之现状;三是临淮岗工程主坝以上河滩槽适度蓄洪蓄水还可带来可观的灌溉、航运、生态等效益。  3临淮岗工程试验性蓄水情况  3.1蓄水目的  开展临淮岗工程试验性蓄水,是为了探索如何发挥临淮岗工程的调控作用,利用临淮岗以上淮河干流河槽及河滩地,适度拦蓄洪水尾水,以缓解淮河流域水资源紧张的矛盾,改善低枯水期淮河干流水环境,为沿淮抗旱提供水源且降低提水灌溉成本,提高低枯水期淮河水运通航保证率,为研究临淮岗工程综合利用积累基础资料。  3.2蓄水依据   《国务院关于淮河防御洪水方案的批复》(国函〔2007〕48号)和《淮河洪水调度方案》(国汛〔2008〕8号)均提出“在确保防洪安全和不影响排涝的前提下,兼顾洪水资源利用。”和“在不影响防洪和排涝的前提下,经科学论证和严格审批后,可根据沿淮地区抗旱和防污的需求,适当发挥临淮岗、蚌埠闸等拦河工程的蓄水和减污作用。”  3.3蓄水方案  通过近几年低枯水期对临淮岗深孔闸适当控制,低枯水期适度抬升临淮岗坝上水位效益显著,既可提供灌溉水源、保证航运通畅,又能改善淮河水生态环境,霍邱、颍上、阜南三县政府也对此表示支持。经分析研究,制订临淮岗工程试验性蓄水暂行方案如下:  (1)非汛期(10月1日至4月30日),临淮岗坝上水位按22.50m控制。  (2)非主汛期(5月1日至6月15日左右及8月15日左右至9月30日),临淮岗坝上水位按21.50m至22.00m控制。期间若发生洪水,则深孔闸、浅孔闸均及时敞泄。  (3)主汛期(6月15日左右至8月15日左右),临淮岗坝上水位按21.00m至21.50m控制。期间若发生洪水,则深孔闸、浅孔闸均及时敞泄。   3.4蓄水过程  试验性蓄水从2010年9月15日开始,此时临淮岗坝上、坝下水位分别为21.12、21.08m,水位差0.04m,深孔闸由全开敞泄逐步下压,过闸流量逐步减小。坝上水位逐步抬升,坝下水位逐步下降。至9月24日8时,临淮岗坝上、坝下水位分别为22.10、20.20m,水位差1.90m。为避免上游河滩地被耕种,从9月28日开始再次逐步下压深孔闸,逐步抬升坝上水位,9月29日8时坝上、坝下水位分别为22.47、19.32m,水位差3.15m,至11月3日,坝上水位基本维持在22.50m左右,水位差基本上在3至4m之间。因阜六铁路南照淮河大桥施工急需,从11月3日开始,逐步加大深孔闸开启高度,适当降低坝上水位,11月20日坝上水位降到22.00m以下,11月25日坝上水位降到21.50m以下,此后至12月31日,坝上水位基本维持在21.50至22.00m之间,水位差基本上在2.9至4.3m之间。  自2010年9月15日开始正式实施试验蓄水至12月31日,坝上平均水位21.99m,最高蓄水位22.57m;坝下平均水位18.57m;上下游平均水位差3.42m.最大水位差4.28m;深孔闸平均过闸流量209m3/s。  由于遭遇秋冬春夏持续干旱,此次试验性蓄水于2011年1月起未能按试验性蓄水暂行方案继续下去,只是根据水情对深孔闸作适当控制。  4临淮岗工程试验性蓄水初步效果   经调查、分析,实施试验性蓄水已取得以下初步效果:  (1)蓄水改善了通航条件,保证了淮河持续特大干旱未断航。  (2)蓄水为沿淮地区秋冬春夏持续抗旱提供了宝贵的水源。2010年秋至2011年4月初,临淮岗以上沿淮各灌溉工程从淮河抽水近2.5亿m3。  (3)蓄水有助于改善生态环境。蓄水使临淮岗以上约100km河段形成一定面积的长久水域,蓄水约在1.5~2.5亿m3之间。一方面可以缓解附近淮河以北地区地下水位急剧下降的局面,在一定程度上还可以逐步回补地下水;另一方面因有较好水质的水源储备,可根据需要不断地向下游淮河干流补充相对稳定的流量,以改善其水环境,维持淮河不断流,保护淮河生态系统安全。  (4)其他效益。蓄水对创建临淮岗风景区具有积极的推动作用,为进一步研究临淮岗工程综合利用积累了宝贵的基础性资料,也为蚌埠闸通航、发电、供水等提供水源保障。  5对临淮岗工程适当兼作蓄水工程的展望  5.1临淮岗工程可以在淮河洪水资源化中发挥作用   临淮岗工程是防洪工程,主要任务是防控淮河中上游特大洪水,工程质量高,滞洪库容大。仅用临淮岗以上河滩槽蓄水2亿m3左右不存在问题,既不影响工程安全,也不影响防洪安全。临淮岗工程可以在淮河洪水资源化中发挥一定作用。  5.2临淮岗工程有必要在淮河洪水资源化中发挥作用  水资源作为重要的战略资源,在国民经济和社会发展中占有极其重要的地位。淮河流域水资源时空分布极不均匀,既水量性缺水,又水质性缺水,淮河以北地区还存在严重的工程性缺水。临淮岗工程位居淮河中游,连接淮河两岸,有必要挖掘其潜在功能,让其在非汛期及汛期低水期间适度拦蓄中小洪水和汛尾洪水,这不失为缓解淮河流域水资源紧缺状况的一项最经济、最快捷、最轻松的有效措施。临淮岗工程在淮河洪水资源化中发挥作用很有必要。  5.3临淮岗工程在淮河洪水资源化中大有作为  随着经济社会不断发展,淮河流域水资源供需矛盾将更加突出,淮水北调工程即将建设。淮河干流径流总量不少,但可利用的不多,主要原因是淮河干流无较大蓄水工程。作为防洪工程的临淮岗工程可否在必要时兼作蓄水工程已为人们所关注。在确保防洪安全和不大影响排涝的情况下,临淮岗工程蓄水2亿m3甚至更多,就相当于不花钱建一座或多座大(2)型水库,其经济效益和社会效益均相当可观,希望上级有关部门、上游地方各级政府及周边广大人民群众重新认识临淮岗工程。   随着气象预报、水文测报科技水平的进一步提高,以及经济社会发展对水资源的进一步要求,临淮岗工程适度蓄水将是大势所趋,临淮岗工程在淮河洪水资源化中将会大有作为。  6结语  水是生命之源、生产之要、生态之基。淮河流域水资源时空分布不均,既水量性缺水,又水质性缺水,淮河以北地区还存在着严重的工程性缺水。临淮岗工程适当兼作蓄水工程不仅必要而且可行,是一项缓解淮河流域水资源紧缺状况的最经济、最快捷、最轻松的有效措施。  简介:  杨付军,男,1963年5月出生,安徽霍邱人,专科学历,安徽省临淮岗工程管理局大坝管理处主任,工程师,主要从事水利工程管理、水政执法等工作。
