小三峡水电站土建工程施工报告蓄水及首台机组启动验收四川米易县小三峡水电站工程施工报告(土建分册)中国水利水电第二工程局二OO六年十一月94

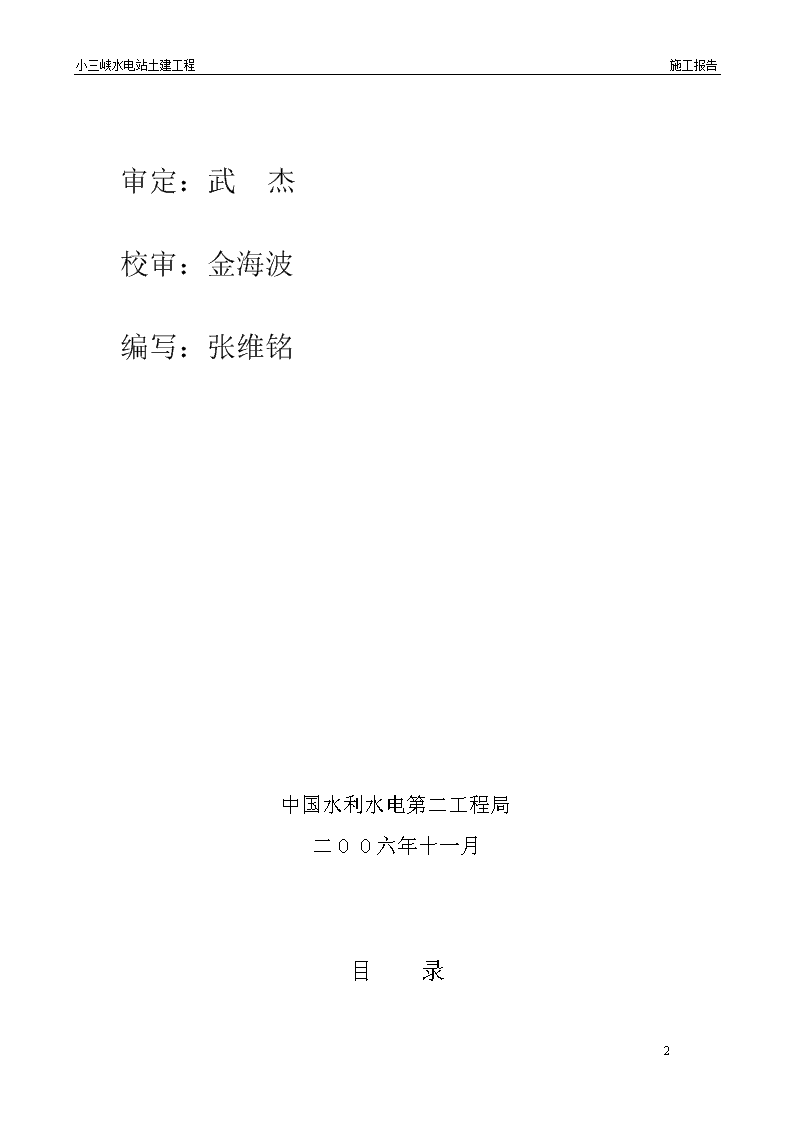

小三峡水电站土建工程施工报告审定:武杰校审:金海波编写:张维铭中国水利水电第二工程局二OO六年十一月目录94

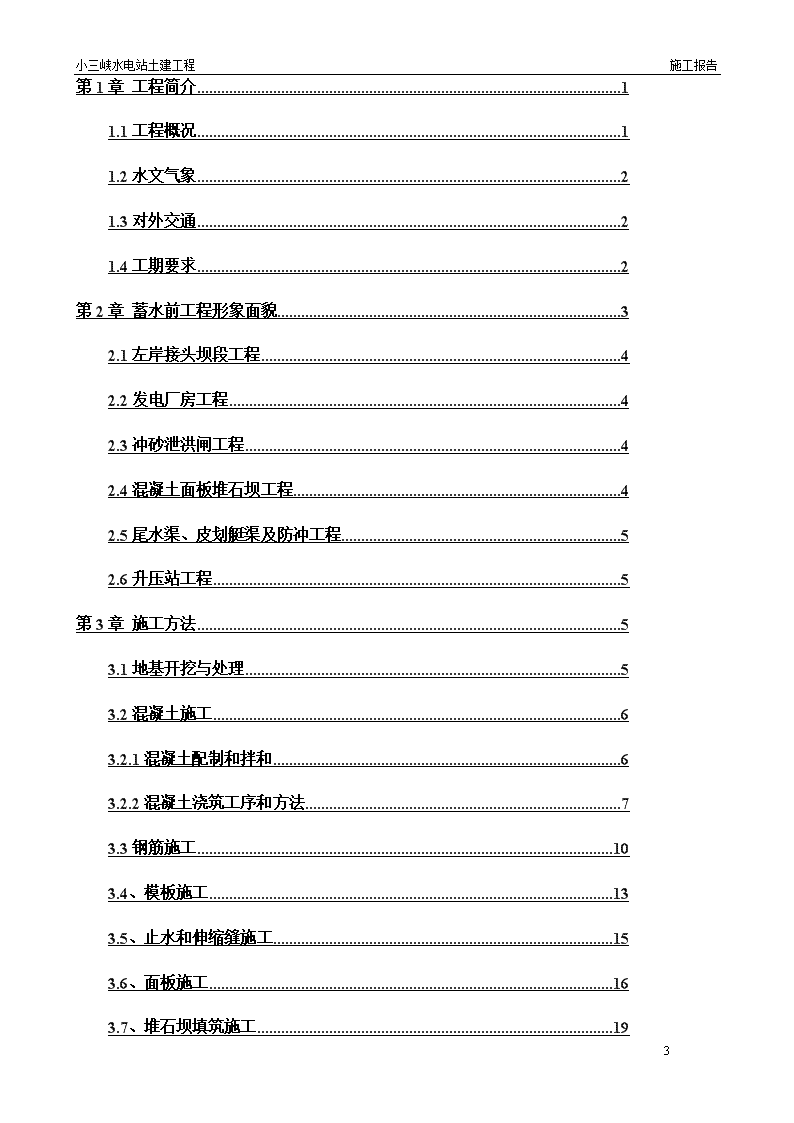

小三峡水电站土建工程施工报告第1章工程简介11.1工程概况11.2水文气象21.3对外交通21.4工期要求2第2章蓄水前工程形象面貌32.1左岸接头坝段工程42.2发电厂房工程42.3冲砂泄洪闸工程42.4混凝土面板堆石坝工程42.5尾水渠、皮划艇渠及防冲工程52.6升压站工程5第3章施工方法53.1地基开挖与处理53.2混凝土施工63.2.1混凝土配制和拌和63.2.2混凝土浇筑工序和方法73.3钢筋施工103.4、模板施工133.5、止水和伸缩缝施工153.6、面板施工163.7、堆石坝填筑施工1994
小三峡水电站土建工程施工报告3.7.1施工工序193.7.2施工方法193.8防渗墙施工253.8.1防渗墙槽段确定253.8.2施工顺序253.8.3施工方法263.8.3.1材料要求263.8.3.2清孔换浆263.8.3.3造孔273.8.3.4混凝土拌和及浇筑273.9帷幕灌浆施工293.9.1钻孔303.9.2冲洗303.9.3压水试验313.9.4制浆313.9.5灌浆方法323.9.6灌浆压力和浆液变换323.9.7灌浆结束标准和封孔方法323.9.8检查孔333.10浆砌石施工333.11预制梁与吊装333.12衬护钢板及回填灌浆施工3494
小三峡水电站土建工程施工报告3.13机组尾水管模板制作343.14升压站基础回填35第4章各单位工程施工情况简述354.1冲砂泄洪闸工程354.2发电厂房工程374.3左岸接头坝段工程394.4混凝土面板堆石坝工程394.5尾水渠、皮划艇渠及防冲工程404.6升压站工程414.7遗留问题及处理41第5章施工质量主要控制体系和手段425.1项目施工质量责任制度的建立425.2项目质检组织结构的建立和资源配制425.3施工质量过程控制445.3.1隐蔽工程质检验收的操作程序445.3.1.1地基开挖单元445.3.1.2地基防渗及排水质量控制445.3.2混凝土工程质量控制455.4对质量事故的预防和管理465.5存在施工问题及处理46第6章施工质量评定506.1冲砂泄洪闸工程5094
小三峡水电站土建工程施工报告6.2发电厂房工程506.3左岸接头坝段工程516.4混凝土面板堆石坝工程516.5尾水渠、皮划艇渠及防冲工程526.6升压站工程52第7章试验检测数据统计分析537.1混凝土试块28天抗压强度统计分析537.1.1各分部工程混凝土试块28天抗压强度统计分析537.1.2混凝土试块28天抗压强度资料统计547.2钢筋原材抽检和钢筋焊接试件取样情况657.2.1钢筋原材抽检657.2.2钢筋焊接试件取样情况667.3水泥抽检情况697.4粉煤灰抽检情况727.5砂石骨料抽检情况727.6堆石坝碾压取样情况757.6.1主堆石填筑取样情况757.6.2垫层填筑取样情况767.7升压站基础回填碾压取样情况79第8章原型监测设施施工808.1监测仪器埋设施工方法808.1.1渗压计埋设8094
小三峡水电站土建工程施工报告8.1.2位移计埋设818.1.3测压管的安装818.1.4测缝计的埋设828.2大坝位移沉降观测设施施工828.2.1永久位移点施工方法828.2.2工作基点施工方法82第9章施工经过及工期分析839.1施工经过839.2工期分析84第10章施工中投入的主要机械设备86第11章自评结论8794
小三峡水电站土建工程施工报告第1章工程简介1.1、工程概况四川小三峡水电站位于攀枝花市米易县境内的安宁河干流上,距米易县城5.5km左右,坝址在克朗村上游800m的河流弯道附近。工程区右岸为河漫滩,地形平缓,左、右岸尚分布有大小村落若干,具备布置施工临时生产和生活设施的条件。小三峡电站为河床式电站,总装机容量为30MW,共安装3台轴流式机组,规模为2×14MW+1×2MW;枢纽建筑物从左到右依次布置有左岸砼重力坝、厂房坝段、2孔冲砂闸、4孔泄洪闸和右岸面板堆石坝。坝顶高程1105.0m,坝顶全长为298.5m,最大坝高23.5m。闸坝基础防渗采用上游铺盖加全封闭式砼防渗墙防渗,其深度伸入昔格达3~5m,两岸设帷幕灌浆防渗。左岸接头坝段为砼重力坝,下游坝坡1:0.75,段长38.4m。厂房布置在左岸,沿坝轴线长度为49.0m,包括上游进水流道、下游尾水扩散段、主机间、安装间、副厂房,内装3台轴流式水轮发电机组。尾水渠位于尾水扩散段下游,皮划艇渠接3#机组尾水渠,保证皮划艇训练期间的供水。升压站位于安装间下游,长57.9m,宽22.5m。冲砂闸布置在厂房右侧,设2孔闸,闸孔净宽为2×7.0m,闸墩厚3.0m。泄洪闸布置在冲砂闸右侧,位于主河道,设4孔闸,闸孔净宽为4×12.0m,闸墩厚4.0m。冲砂泄洪闸建基最低高程(含齿槽)1080.0m,最大闸高23.5m,闸底板厚4.5~5.5m,闸墩高16~19m,前设砼防冲铺盖,下设全封闭砼防渗墙,闸后设砼护坦和混凝土方格海漫(25m),沿坝轴线长度为86.0m。右岸面板堆石坝坝基防渗采用趾板加全封闭式砼防渗墙和帷幕灌浆防渗,坝顶宽5.0m,面板厚30cm,面板6m94
小三峡水电站土建工程施工报告分缝,缝之间增设铜止水,上下游坝坡均为1:1.6,沿坝轴线长度为125.1m,面板止水、趾板止水和泄洪闸右边墙的止水形成全封闭防水系统。1.2、水文气象安宁河流域属亚热带半干旱季风气候,具有冬暖夏凉,旱季、雨季分明,立体气候明显的特点。形成霜冻期短,夏秋多雨,冬春干旱,四季不明显的独特气候条件。安宁河流域径流主要由降水所形成。径流的年内年际变化与降水变化一致。由于降水年内分配不均,导致径流的年内变化较大。据米易气象站实测资料统计,多年平均降水量1112.6mm,雨季(5—10月)降水量1044.4mm,占年降水量的93.9%,历年最大日降水量为154.0mm,多年平均气温19.7℃,历年最高气温39.9℃,最低气温-2.4℃;多年平均相对湿度65%;多年平均日照时数为2279.3h;历年平均风速2.1m/s,最大风速23.0m/s,风向SE。1.3、对外交通小三峡电站坝址位于米易县草场乡克朗村上游1km处,左岸临近214省道,正在修建的西攀高速公路通过工程区,对外交通方便。1.4、工期要求小三峡水电站建设计划总工期为22个月,2004年10月01日开工,2004年12月01日河床截流,2005年11月05日右岸明渠封堵,合同规定2006年05月01日第一台机组开始发电,2006年07月31日竣工。94
小三峡水电站土建工程施工报告第2章工程形象面貌小三峡水电站土建施工项目主要包括左岸接头坝段工程、发电厂房工程、冲砂泄洪闸工程、混凝土面板堆石坝工程、尾水渠皮划艇渠及防冲工程、升压站工程6个单位工程。截止目前,小三峡电站工程已历经一枯、一汛、二枯、二汛四个时段,现已达到首台机组发电前验收的形象目标。根据发电需要和工程进度安排,本次验收的范围包括左岸接头坝段工程、发电厂房工程、冲砂泄洪闸工程、混凝土面板堆石坝工程、尾水渠皮划艇渠及防冲工程、升压站工程6个单位工程的土建施工项目。工程至今已完成砼浇筑13万方,钢筋制安3200吨,砂卵石开挖27万方,面板堆石坝填筑5.5万余方,防渗墙造孔浇筑4349平方米,帷幕灌浆完成2957米。主要工程量的完成情况见下表:工程项目单位合同总量累计完成量完成%临时工程元30144283014428100土石方工程m3277038277038100混凝土浇筑m3132979132979100面板堆石坝填筑m35581255812100防渗墙m241974349104帷幕灌浆m29572957100浆砌石m337804930130铜止水m17611761100橡胶止水m18561856100装修工程项19894
小三峡水电站土建工程施工报告目前,工程已经进入收尾阶段,各部位达到的工程形象面貌如下:2.1、左岸接头坝段工程该单位工程本次验收的分部工程包括:地基开挖与处理、地基防渗与排水、左非溢流坝。目前,混凝土已施工至坝顶设计高程,储门槽二期混凝土浇筑完毕,防渗墙在浇筑底板之前已施工完毕,帷幕灌浆全部完成。剩余施工项目为:左岸高程▽1105以上护坡。2.2、发电厂房工程该单位工程本次验收的分部工程为:地基开挖与处理、上游联接段、地基防渗与排水、1#、2#机组引水段▽1105.0m以下(土建)、3#机组引水段▽1105.0m以下(土建)、引水段▽1105.0m以上(土建)、1#、2#、3#机组段(尾水~发电机层)、厂房尾水段、安装间、副厂房。目前,防渗墙施工全部完成,上游拦砂坎、浆砌石和铺盖全部完成,进水口启闭机房砼浇筑全部完成,轻钢屋面安装完成,1#、2#、3#机组的混凝土浇筑全部完成,安装间、副厂房完成,尾水扩散段全部完成。主要剩余施工项目为:坝顶护栏,厂房房建工程部分未完,尾水启闭机房的爬梯和护栏。2.3、冲砂泄洪闸工程该单位工程中本次验收的分部工程为:地基开挖与处理、上游联接段、冲砂闸闸室段(土建)、泄洪闸闸室段(土建)、消能防冲段(含联接段)、地基防渗与排水。防渗墙施工全部完成,闸墩浇筑至墩顶,上游铺盖及右边墙、束水墙全部完成,下游消力池及右边墙、海漫及右边墙全部完成,冲砂闸下游导流墙全部完成,启闭机房砼浇筑和装修全部完成,轻钢屋面全部完成,上启闭机房的钢爬梯未施工,坝顶护栏未施工。2.4、混凝土面板堆石坝工程94
小三峡水电站土建工程施工报告该单位工程中本次验收的分部工程为:地基开挖与处理、地基防渗与排水、混凝土趾板、面板及接缝止水、垫层、堆石体、观测设施。防渗墙施工全部完成,垫层及堆石填筑全部完成,混凝土趾板、面板全部完成,下游侧干砌石全部完成,防浪墙和坝顶路面完成,观测设施中位移计、测缝计、渗压计全部完成,帷幕灌浆全部完成。剩余施工项目为:右岸高程▽1105以上护坡。2.5、尾水渠、皮划艇渠及防冲工程该单位工程中本次验收的分部工程为:地基开挖与处理、尾水段(1#、2#机组)、尾水段(3#机组)、皮引改。该单位工程土建施工全部完成。2.6、升压站工程该单位工程中本次验收的分部工程为:地基开挖与处理、升压站基础回填、升压站(土建)。该单位工程土建施工全部完成。第3章施工方法3.1、地基开挖与处理基础开挖采用1.6m3反铲开挖装料,15t自卸汽车出料,由于厂房和左坝肩基础为昔格达层,易风化、遇水易变软,为防止挖掘机扰动地基,昔格达层预留保护层20~30cm,采用人工开挖。昔格达层基础开挖至设计高程后立即用C10砼进行封闭,厚度为15cm94
小三峡水电站土建工程施工报告。泄洪冲砂闸和右岸面板堆石坝基础为中密实砂卵石层,坚硬,无架空现象,承载力满足设计要求。所有基础开挖至设计高程后,通知监理,监理组织设计地质人员、业主方、监理部地质人员共同检验,并进行联合基础签证,合格后方可进行下一步施。为保证基础开挖质量,专门安排了一名测量员主要负责闸坝控制网点、高程以及开挖轮廓尺寸等。在开挖过程中,按不同高程挂牌或作标记和放样,开挖边线按设计开挖尺寸标注在开挖地面上,可直观的了解工程施工现状和质量控制,发现问题及时处理,开挖质量得到了可靠保证。3.2、混凝土施工3.2.1、混凝土配制和拌和砼配制与拌和,严格按技术规范及设计要求执行,控制砼各成分(水、骨料、水泥)质量,确保成品砼质量符合设计要求。(1)、材料拌制砼和养护砼用水采用安宁河水。骨料质量符合要求,并经监理工程师批准。严禁使用不符合规定质量,级配及清洁度要求的骨料。砂的细度模数控制在2.4~2.8之间,不同粒径骨料隔离设置,防止互相混杂。水泥的选用有厂家质量检验单,现场检验合格经监理工程师批准后使用。(2)、砼配合比根据设计要求,按坝体不同区域的砼标号,由试验室提出相应的砼配合比,配合比递交监理工程师批准。砼配比根据实际骨料的含水和所使用的添加剂情况调整成现场施工配合比。(3)、砼拌和砼拌和主要在左岸萝卜地砼拌和站进行,94
小三峡水电站土建工程施工报告拌和楼为4台js-750型拌合机和1台js-1000型拌合机组成,砼拌和严格按现场施工配合比执行。另外,现场还配有两台350型拌合机,主要进行皮划艇渠、升压站以及厂房房建工程的砼、砂浆拌合。3.2.2、混凝土浇筑工序和方法砼浇筑时,采用自卸汽车水平运输至现场,两台TC7030A塔吊、一台长臂反铲以及砼泵入仓,人工平仓。浇筑方法采用分段分层法施工,砼从底层开始浇筑,分层厚度视浇筑强度确定,以底层不出现初凝为准。砼自由下落高度不得大于2m,在阳光爆晒与天气干燥情况下,根据实际情况,适当增大高度。(1)、施工工序浇筑的施工工序如下图所示:养护基础(砼面)验收钢筋、模板等施工仓号验收入仓铺料平仓、振捣待强拆模处理处理不合格合格不合格合格94
小三峡水电站土建工程施工报告(2)、浇筑一般要求1)、浇筑条件:1、浇筑前自检完后通知监理对浇筑部位的准备工作进行检查,检查内容包括:地基处理、已浇筑砼的凿毛清理,模板、钢筋、插筋、预埋件、止水、温控、防裂和观测仪器等设施的埋设和安装,检验合格后方可进行砼浇筑。2、浇筑前,将浇筑部位的砼配料单提交监理审核,经监理同意后,方可进行砼的浇筑。2)、混凝土浇筑作业94
小三峡水电站土建工程施工报告1、按设计分块进行浇筑,使砼均匀上升,在斜面上浇筑砼时从最低处开始。2、混凝土浇筑保持连续性,浇筑混凝土的允许间歇时间以不发生初凝为准,若超过允许间歇时间,按工作缝处理,两相邻块砼浇筑间歇时间不小于72h。3、施工缝面的处理:在浇筑分层的上层混凝土浇筑前,对下层混凝土的施工缝面进行凿毛处理。4、采用分段分层法施工时,注意以下事项:a)水平施工缝(老砼面)只能逐步履盖,必须注意保持老砼面的湿润和清洁。接缝砂浆在老砼面上必须边摊铺边浇筑。b)在浇筑过程中,台阶必须层次分明。铺料厚度一般为30~50cm,台阶高度大于1.0m,坡度不大于是1:2。c)平仓振捣时防止砼分离和漏浆。d)起始端的砼上升速度快,对模板的侧压力较大,在模板设计时考虑这一因素。5、平仓振捣浇入仓面的砼必须随浇筑随平仓,不得堆积。仓内遇有粗骨料堆叠时,均匀分布于砂浆较多处,不允许用水泥砂浆覆盖,以免造成内部蜂窝。水平止水底部必须用人工送料填满,严禁料罐直接下料,以免止水片卷曲和底部砼架空。各种预埋仪器用人工平仓,防止位移和损坏。砼浇筑必须使振捣器振实到可能的最大密实度。振捣时间以砼不再显著下沉,不出现气泡,并开始泛浆时为准。94
小三峡水电站土建工程施工报告振捣器前后两次插入砼中的间距,不超过振捣器效半径的1.5倍。振捣器垂直插入砼中,按顺序依次振捣,如略带倾斜,则倾斜的方向必须保持一致,以免漏振。浇筑块的第一层砼以及两罐砼卸料后的接触处,必须加强平仓振捣,以防漏振。振捣上层砼时,将振捣器插入下层砼5cm左右,以加强上下两层砼的结合。深层浇筑时必须注意斜面接头的振捣,自下游往上游浇筑,避免造成漏水通道。3.3、钢筋施工(1)、一般要求:1)钢筋的安装位置、间距、保护层及各部分钢筋大小的尺寸均要符合施工详图的规定,其偏差不超过规范及设计规定;2)在已经架设好的钢筋工程中,不应粘有泥土、有害铁锈、松散的铁锈、油漆、油脂或其它的有害物质。3)现场焊接或绑扎的钢筋网,其钢筋交叉的连接要按施工详图规定或规范执行。4)为保证混凝土保护层的厚度,要在钢筋与模板之间设置强度不低于结构设计强度的混凝土垫块。垫块要埋设钢丝并与钢筋扎紧,垫块要互相错开、分散布置,在各排钢筋之间要用短钢筋支撑以保证位置准确。5)钢筋砼结构中受力钢筋的混凝土保护层厚度除设计图纸规定外,还要符合有关规范的规定。6)钢筋架设完毕后段经检查,并符合施工详图要求后,方能浇筑砼。(2)、底板结构钢筋绑扎1)工艺流程:清理垫层→垫层砼上画线→绑板下部受力钢筋→绑板上层钢筋→插上部结构钢筋94
小三峡水电站土建工程施工报告2)清扫垫层上的杂物,并在模板上用粉笔划好主筋、分布筋间距的位置线,并在位置线上标出钢筋的编号及直径,以确保钢筋位置及间距的准确。3)按画好的间距,先摆受力主筋,后放分布筋(上层钢筋则相反),预埋件、观测设备预埋管、预留孔等及时配合安装。4)钢筋搭接长度和位置符合规范要求。5)两层钢筋之间加钢筋马凳,以确保上部钢筋的位置,钢筋马凳直径20mm,间距1m,梅花型布置。6)最后在下层主筋下垫同标号5cm厚砂浆垫块。(3)、墩墙钢筋绑扎1)竖向主筋采用电渣压力焊连接。2)绑扎水平筋时在主筋上画好横筋分档标志,然后于下部、中部及上部各绑两根横筋固定好位置,并在横筋上画好分档标志,然后绑其余竖筋,最后绑其余横筋,横筋绑在竖筋的内侧。3)水平钢筋和竖向钢筋的搭接相互错开,搭接长度及接头位置符合规范要求。4)为保证钢筋保护层厚度,钢筋绑扎完毕,支设模板前在竖向主筋外侧绑扎同标号5cm厚砂浆垫块。(4)、闪光对焊施工1)对焊前清除钢筋端头约150mm范围内的铁锈、污泥等,以免在夹具和钢筋间因接触不良而引起“打火”,此外,钢筋端头如有弯曲予以调直或切除。2)当调换焊工或更换焊接钢筋的规格和品种时,先制作不少于2个对焊试样进行冷弯试验,合格后才能成批焊接。3)焊接参数根据钢筋特性、气温高低、实际电压、焊机性能等具体情况由操作人自行修正。94
小三峡水电站土建工程施工报告4)夹紧钢筋时,使两钢筋端面的凸出部分相接触,以利均匀加热和保证焊缝与钢筋轴线相垂直。5)焊接完毕后,待接头处由白红色变为黑红色才能松开夹具,平稳地取出钢筋,以免引进接头弯曲。6)焊接场地设有防风、防雨措施,以免接头区骤然冷却,发生脆裂。(5)、电渣压力焊施工1)进行电渣压力焊时,在班前试焊两个接头,经外观检查合格后,按选定的焊接参数进行焊接。当电源电压降大于5%时,停止进行焊接。2)钢筋电渣压力焊时,搭设三角架,扶持钢筋上端,以防止上、下钢筋的错位和夹具变形。3)本工程采用手工电渣压力焊,直接引弧法。先将上钢筋与下钢筋接触,接通焊接电源后,立即将上钢筋提升2~4mm,引燃电弧,然后缓缓上提钢筋数毫米,供电弧稳定燃烧。之后,随着钢筋的熔化而逐渐下送,并转入电渣过程。待钢筋熔化达到一定程度后,在切断焊接电源的同时,迅速进行顶压,持续数秒钟,方可松开操作杆,以免接头偏斜或接合不良。钢筋的上提和下送均应适当,防止断路或短路。4)在钢筋电渣压力焊的焊接过程中,发现裂纹、未熔合、烧伤等焊接缺陷时,查找原因,采取措施,及时消除。(6)、电弧搭接焊施工Ⅰ、Ⅱ级钢筋焊接时采用双面焊。对Ⅰ级钢筋的搭接焊接长度不小于钢筋直径的4倍,对于Ⅱ级钢筋搭接焊接长度不小于钢筋直径的5倍。其焊接高度为被焊钢筋直径的0.25倍,焊缝的宽度不小于0.7d。焊接时,钢筋的装配和焊接符合下列要求:94
小三峡水电站土建工程施工报告1)搭接焊时,钢筋预弯,以保证两钢筋的轴线在同一轴线上。2)搭接焊时,用两点固定,定位焊接离搭接焊端部20mm以上。3)焊接时,引弧在搭接钢筋一端开始,收弧在搭接钢筋端头上,弧坑填满。第一层焊缝有足够的熔深,主焊缝与定位焊缝,特别是定位焊缝的始端与终端,必须熔合良好。3.4、模板施工(1)、材料1)模板和支架材料选用钢材、钢筋混凝土或混凝土等模板材料。2)模板材料的质量符合招标文件所指明的现行国家标准或行业标准。3)木材的质量达到III等以上的材质标准。不使用腐朽、严重扭曲或脆性的木材。4)钢模面板厚不小于3mm,钢板面尽可能光滑,没有凹坑、皱折或其它表面缺陷。5)模板的金属支撑件(如拉杆、锚筋及其它锚固件等)材料符合本招标文件的其他有关规定。(2)、模板的制作钢模板、木模板在加工场制作。模板加工偏差控制在:1)钢模:尺寸±3mm,平整度2mm(2m长)2)木模:尺寸±5mm,平整度3mm(2m长)模板制作完毕,按部位进行统一编号,合理堆放,根据施工进度及时运往现场安装。(3)、安装94
小三峡水电站土建工程施工报告1)按施工图纸进行模板安装的测量放样,重要结构设置必要的控制点,以便检查校正。2)模板安装过程中,设置足够的临时固定设施,以防变形和倾覆。3)模板安装的允许偏差:大体积混凝土模板安装的允许偏差,符合DL/T5110-2000表8.0.9-1的规定;大体积混凝土以外的一般现浇结构模板安装的允许偏差,符合DL/T5110-2000表8.0.9-2的规定。(4)、模板的清洗和涂料1)钢模板在每次使用前清洗干净,为防锈和折模方便,钢模面板涂刷矿物油类的防锈保护涂料,不得采用污染混凝土的油剂,不得影响混凝土或钢筋混凝土的质量。2)木模板面采用烤涂石蜡或其它保护涂料。(5)、拆除1)现浇结构的模板拆除时限,除符合施工图纸的规定外,还遵守下列规定:不承重侧面模板的拆除,在混凝土强度达到其表面及棱角不因拆模而损伤时,方可拆除;在墩、墙和柱部位在其强度不低于3.5Mpa时,方可拆除。底模在混凝土强度达到下表的规定后,方可拆除。底模拆模标准结构类型结构跨度(m)按设计的砼强度标准值的百分率(%)板≤250>2,≤875>8100梁≤875>8100悬臂构件≤27594
小三峡水电站土建工程施工报告>21003.5、止水和伸缩缝施工(1)、本工程铜止水采用的型式为W2和F型。铜止水片的拉伸强度和伸长率符合规定要求。表面光滑平整,并有光泽。铜止水片的衔接采取折迭咬接式搭接。搭接长度不小于20mm。咬接、搭接采用双面焊接。施焊前,试焊样品送请监理工程师认可。橡胶止水搭接时割掉“鼻孔”,用砂纸打磨成毛面,用专用胶水粘接牢固,搭接长度在20cm以上。各部位止水型式及焊接方式质量描述参见下表:部位采用型式搭接方式焊接方式质量描述备注冲砂泄洪闸、发电厂房、左非溢流坝、尾水渠、面板堆石坝工程铜止水W2型(共1631延米)折迭咬接双面焊接(氧气铜焊)按照规范要求搭接2CM以上,双面焊接铜止水与橡胶止水接头采取胶粘接(强力胶),搭接长度为10CM。橡胶止水O型(共1856延米)斜面式搭接胶粘接(强力胶)按照规范要求搭接,搭接长度为10CM以上铜止水F型(共130延米)折迭咬接双面焊接(氧气铜焊)按照规范要求搭接2CM以上,双面焊接对于铜止水在施工过程中损坏的或破坏的,都按照原型式补接或补焊。经过监理和业主联合验收后方进行下道工序的施工;(2)、伸缩缝施工伸缩缝材料及品种,均按施工详图规定执行,伸缩缝混凝土表面保持平整、洁净,外露铁件施工完毕即割除,伸缩缝两侧的混凝土做到了紧密地连接。94
小三峡水电站土建工程施工报告3.6、面板施工右岸面板砼按6m进行分缝,缝之间设铜止水,砼浇筑厚度30cm,砼拌和加纤维。具体施工方法为:(1)、基础处理采用人工削坡,到达设计位置后,高压喷护细石砂浆5cm。(2)、模板安设:面板砼采用滑模施工,滑模采用无轨滑模,侧模采用钢木结构。滑模宽度(沿坝坡方向)为0.8m,滑模长度比设计面板垂直缝间距大1m。滑模上设铺料、振捣的操作平台,操作平台宽度大于60cm,滑模尾部设一、二级修整平台。侧模具有支承滑模、作滑模轨道、限制混凝土侧向变形作用,采用钢木组合结构侧模。侧模板底部采用2m长的枕木,铜止水上面为10cm厚的钢模板,每节侧模用型钢三角架机具来固定,支架上设有微调螺栓。1)、侧模安装:测量放出面板垂直缝位置线和面板顶面线,校正铜止水片位置后,将侧模架立在铜止水片上。安装侧模时,侧模紧贴止水铜片鼻子,内侧面平直且对准铜止水片鼻子中央。由于侧模是滑模的准直轨道,因此侧模的安装必须坚固牢靠,并严格按设计线控制其平整度,不能出现陡坎接头。侧模经滑模滑行后,重新检测其顶面平整度,校正后再进行混凝土浇筑。2)、滑模安装:等侧模和钢筋安装好后,即吊装滑动模板。在滑模安装前,滑动模板必须清洗干净,不得粘有已凝固的混凝土,以保证出模混凝土表面平整光滑。用长臂挖掘机将滑模吊到侧模上或先浇块上。滑模用保险钢绳固定,防止下滑。(3)、钢筋制安:面板钢筋由位于厂房尾水渠的加工厂加工成形后用塔吊转至泄洪闸坝顶,然后再用农车转至施工现场,安装方式采用现场绑扎和焊接。绑扎钢筋前,先在坡面上打法向架立筋,按2m×1.5m94
小三峡水电站土建工程施工报告布设,架立筋采用Φ20~Φ25的螺纹钢筋,打入垫层不小于30cm,随后绑扎Φ20横向架立筋。在架立筋设一段后,即可按设计要求的方格绑扎面板钢筋,形成流水作业。钢筋绑扎顺序是:法向架立筋→横向架立筋→纵向面板钢筋→横向面板钢筋→每块周边加强筋。采用自下而上的人工绑扎、焊接连接。(4)、施工缝处理:本工程每块面板砼施工时不分水平施工缝,滑模施工连续作业,因故中断浇筑时间超过混凝土初凝时间,必须停止浇筑,按施工缝处理。浇筑后续面板时,对施工缝进行处理,处理方法如下:1)、清除缝面杂物。2)、先浇面板的外露钢筋必须调直、除锈后方可绑扎后续面板钢筋。3)、缝面凿毛、冲洗、清除污物并排除表面积水。4)、在湿润的缝面上,先铺一层厚2~3cm的水泥砂浆,水泥砂浆摊铺均匀,然后在其上浇筑混凝土。(5)、砼浇筑1)、考虑面板砼的特殊性,面板砼的拌制必须做到以下几点:①为了减少料斗的粘料现象,按中石、小石、水泥、粉煤灰、砂子的顺序进行。在上料过程中,及时向搅拌筒加水,以减少环境污染。②混凝土必须搅拌均匀,掺加聚丙烯纤维的搅拌时间不得小于5min。③混凝土坍落度的检查,每班在机口取样4次,仓面取样2次;仓面坍落度为2~4cm。④混凝土试件除在机口随机取样,还在浇筑仓面取一定数量的试件,以便更直观地评价面板砼质量。2)、砼的运输94
小三峡水电站土建工程施工报告本工程砼搅拌采用集中搅拌方式,砼的场外运输设备采用自卸汽车。仓面运输采用溜槽运输,在浇筑仓面上布置溜槽运输时,注意以下几点:①溜槽采用1~2mm钢板卷制成半圆形,内表面平整光滑。②溜槽布置在面板钢筋网上,下至离滑模前缘0.8~1.5m处,浇筑过程中摆动末端溜槽下料。在滑模滑升过程中按需要取下末节溜槽。③溜槽安放平直,没有过大的起伏差。防止混凝土在输送过程中溢出槽外,溢出槽外的混凝土及时清除干净。同时防止溜槽脱节和漏浆撒料现象。④在混凝土进入集料斗前,先倒入1.5~2m3(视溜槽长度而定)的水泥砂浆,用于润滑溜槽,以便开仓混凝土在槽内正常滑行。⑤在混凝土下滑的过程中随时移动末端溜槽,以免混凝土堆积过高而影响平仓。3)、入仓、振捣混凝土入仓均匀布料,每层布料厚度为25~30cm,并及时振捣。仓内采用直径50mm的插入式振捣器。振捣器在滑模前缘振捣,不得靠在滑动模板上或靠近滑模顺坡插入浇筑层,以免抬模。振动间距不得大于40cm,深度达到新浇筑底部以下5cm,振捣时间为15~25s,以混凝土不再明显下沉,不出现气泡,并周围开始泛浆时为准。止水片周围的混凝土采用人工入仓,以防分离料进入接缝处,影响其质量,同时特别注意振捣密实。4)、模板滑升94
小三峡水电站土建工程施工报告滑模滑升前,清除其前沿超填混凝土,以减少滑升阻力。每浇筑一层(25~30cm)混凝土提升滑模一次,不超过一层混凝土的浇筑高度。滑模滑升速度,取决于脱模时混凝土的坍落度、凝固状态和气温。滑升速度过大,脱模后混凝土易下坍而产生波浪状,给抹面带来困难,面板表面平整度不易控制;滑升速度过小,易产生黏膜而使混凝土拉裂。滑模滑升坚持勤提、少提原则,平均滑升速度控制在1~2m/h,最大滑升速度不超过4m/h。5)、压面混凝土出模后立即进行一次压面,待混凝土初凝结束前完成二次压面。6)、养护混凝土面板由于其超薄结构且暴露面大,所以面板混凝土的水化热温升阶段短,最高温度值出现较早,随后很快出现降温趋势。本工程面板混凝土养护措施为:①二次压面结束后,在滑模架后部拖挂长12m左右的,比面板略宽的塑料布,防止表面水分过快蒸发而产生干缩裂缝。②混凝土终凝后,覆盖麻袋,并进行不间断的洒水养护。③经常检查麻袋覆盖情况及时补充麻袋,修补混凝土裸露面。3.7、堆石坝填筑施工3.7.1、施工工序坝体填筑的施工程序如下图所示:3.7.2、施工方法(1)坝基基础处理及其验收94
小三峡水电站土建工程施工报告在坝体开始填筑之前,对计划开始填筑部位的开挖基础面进行验收,在经过监理工程师验收后进行该部位填筑施工。基础面验收主要包括坝基开挖和清理面的验收、坝基基础处理的验收。(2)坝体填筑料来源1号料场:位于导流明渠右岸下游的料场(二局项目部办公室附近),该料场绝大部分为泄洪冲砂闸的开挖料。2号料场:位于泄洪闸上游右岸,距临时交通桥30米,也就是原来的钢筋厂所在地,该料场需要清除表层的腐质土和一些建筑垃圾。(3)坝料运输主堆石料采用15t、10t自卸汽车运输上坝。对运输不同坝料的自卸汽车,有不同的标志。现场施工员根据坝体填筑的施工需要,通过调度要求料场供应不同的坝料,坝面指挥人员根据施工员的要求专门指挥自卸汽车将不同的坝料卸到指定的部位。(4)坝料洒水及坝体填筑水、电供应采用两条供水管路进行坝面洒水,即从安宁河接水管至坝肩,水管沿坝肩下游开挖线布设,然后分别沿下游坝坡水平延伸。水管用Φ50mm的软管引至坝面进行洒水。并装表计量,确保洒水量。坝面照明用电采用右岸的变电器供电。在右岸坝肩各安装3~4台10KW金属卤化物投光灯;上坝道路照明,每50m装一只250W高压钠灯。(5)坝体填筑①主堆石和垫层之间通过每层的测量放线来控制填筑界线。②坝基开挖验收后,且坝基相应的需填筑部位的缺陷处理完成后,即开始坝体填筑。③靠边坡部位填筑时,为避免大块石相对集中,先填筑接坡部位。94
小三峡水电站土建工程施工报告④采用15t自卸汽车运输上坝,根据监理工程师批复的碾压试验成果进行填筑,填筑采用进占法铺料,D85推土机散料,人工坝面洒水,YZJ16型自行式振动平碾顺坝轴线方向碾压,和岸坡的接坡部位垂直坝轴线方向碾压。⑤为确保坝后坡面的填筑密度满足设计要求,在放线时上下游边坡富余30cm,碾压时靠边线碾压。每填筑2m高,用反铲削坡一次,削坡前先进行测量放线,后按边线进行削坡。(6)坝体填筑碾压试验我部在进行右岸面板堆石坝坝体填筑前,根据面板堆石坝施工规范及有关设计要求,对堆石坝的填筑做了碾压试验,碾压试验的日期及试验内容如下:①2005年12月13日进行主堆石区的碾压试验,主要确定级配料的压实干密度、压实遍数和含水率等。②2006年3月25日进行垫层区的碾压试验,主要确定级配料的压实干密度、压实遍数和含水率等。1)、碾压试验原则及设计要求按不同料源对不同填筑区分别进行碾压试验,根据设计提供的有关碾压参数及坝料级配要求来确定实际的碾压参数。2)、筑坝材料及压实标准坝体填筑料采用砂砾石,按部位分为垫层区、特殊垫层区及主堆石区,各区技术指标要求如下:坝基处理:坝基开挖至设计高程后,碾压试验填筑前用16吨振动碾压实,天然干容重不小于2.05t/m3。主堆石区:级配要求连续,最大粒径不超过600mm,粒径小于5mm的颗粒含量不宜小于20%,小于0.075mm的颗粒含量不得超过8%,压实厚度为94
小三峡水电站土建工程施工报告60cm,接近铺层厚度的大颗粒不能集中成片,以免影响压实效果。压实后应具有内部渗透稳定性,低压缩性,高抗剪强度和良好的施工特性。垫层区:垫层区采用砂砾石料,水平厚度为3.5m,规定粒径小于5mm的颗粒平均含量为30%~40%,小于0.1mm的颗粒含量为5%~10%,最大粒径不能超过60mm,压实厚度为20cm,同时要求石料级配必须连续。垫层区压实后的干密度不小于2.15t/m3,主堆石区干密度不小于2.05t/m3。设备名称型号及规格数量制造厂名挖掘机DH258LC-V1台韩国挖掘机制造厂推土机TY130B1台山东推土机制造厂振动碾YZ161台徐州工程机械制造厂汽车5T、10T6台筛分、称量设备1套3)、试验设备配置4)、碾压试验场地布置试验场地布置在堆石坝填筑区上游侧,桩号为坝横0+161.9~坝横0+214.0,根据堆石坝填筑规模及试验内容,在此范围内布置三个试验单元面积,每个单元面积规格为6×30m,在每个单元面积内划分为三格,每格大小为6×10m。试验场地布置见下图所示:(单位:cm)。试验前将试验场地整平并碾压密实,其表面不平整度不得超过10cm。94
小三峡水电站土建工程施工报告5)、填筑铺料根据业主、监理、设计、施工每周四方生产例会达成的有关共识,拟定铺料厚度为80cm。采用自卸车卸料、推土机整平的方法在划定好的试验单元面积内铺料。6)、洒水碾压按拟定的碾压行车速度、碾压遍数和加水量进行试验,在试验场地上采用垂直于安宁河水流方向碾压,并采用错距碾压,两相邻碾压带重叠搭接,错距为轮宽除以碾压遍数。主堆石区与垫层区的碾压方法相同,特殊垫层区的碾压试验根据每周例会纪要已取消。用于本工程堆石坝的填料为砂卵石级配料,碾压试验仅取主堆石区为8遍,垫层区为8遍。7)、取样检查用挖坑灌水法在各试区分别取样测定压实干密度、含水率及填料级配,各试验单元压实干密度均以两个试样的平均值为试验值,主堆石区的挖坑直径为70cm,深度为70cm左右。垫层区的挖坑直径为30cm,深度为30cm左右。单元试验面积中的每格小区内取6个试样分别测定试验填筑料的干密度。8)、碾压试验结果整理根据以上碾压遍数所取得的试样结果归纳整理后见下表所示:主堆石区碾压试验数据试验日期:2005-12-13试验小区试坑编号铺料厚度(cm)碾压遍数(遍)干密度(g/cm3)含水率(%)试坑深度(cm)试坑直径(cm)设计干密度(g/cm3)11-16082.19558702.051-26082.164.360651-36082.17555681-46082.093.8547094
小三峡水电站土建工程施工报告1-56082.195.256721-66082.134.6567222-17082.115.164632-27082.104.967712-37082.154.669702-47082.114.866642-57082.18565602-67082.125636033-18092.234.675603-28092.254.274653-38092.085.177553-48092.124.576703-58092.125.274603-68092.134.67574垫层区试验碾压数据试验日期:2006-3-25试坑编号123456铺料厚度(cm)404040404040碾压遍数(遍)999888干密度(g/cm3)2.192.202.202.172.162.18含水率(%)5.25.05.54.95.35.0试坑深度(cm)303028303030试坑尺寸(cm)30×3228×3032×3033×3035×3030×29设计干密度(g/cm3):2.15因此,根据以上试验结果,主堆石区取碾压遍数为8遍,铺料厚度为60cm,含水率控制在3.8~5.2%之间。垫层区取碾压遍数为8遍,铺料厚度为30cm,含水率控制在4.9~5.5%之间。(7)现场质量检查①坝面检查两坝肩与岸坡结合部位的填筑、铺料的宽度、厚度和坝料的质量。94
小三峡水电站土建工程施工报告②主堆石中的超径石予以剔除,避免大块石集中架空情况发生。③堆石料填筑厚度、分段布置、碾压遍数、加水量、坝料质量及来源和起止日期。3.8、防渗墙施工3.8.1、防渗墙槽段确定防渗墙槽段长6.8m,按照槽段长度依据设计图纸和施工情况,共划分47个槽段,采用CZ-22型冲击钻机钻孔,遇到大孤石配以液压抓斗成槽,抽桶出渣,泥浆护壁,清孔换浆及直升导管浇筑水下砼。3.8.2、施工顺序槽孔分两期施工,先施工一期槽孔,后施工中间二期槽孔,防渗墙施工程序见下图。按照设计要求,防渗墙与上部砼结构需要进行接桩,上游铺盖接桩高度94
小三峡水电站土建工程施工报告80cm。防渗墙接桩上下游各设置一道止水,上游为铜止水,下游为橡胶止水;防渗墙桩头处理按照规范和设计要求凿除接桩桩头范围内的泥皮、松散砼,露出新鲜的混凝土,对于夹泥的砼凿除后清洗干净浇筑砼至接桩高程。3.8.3、施工方法3.8.3.1、材料要求泥浆材料符合下列要求粘土料选择粘粒含量大于50%、塑性指数大于20、含砂量小于5%、二氧化硅与三氧化二铝含量的比值为3~4的粘土。新制膨润土泥浆或粘土泥浆的性能指标,符合SL174-96的规定。泥浆检测及使用:对新拌制的泥浆每天做一次粘度、比重测试;孔内泥浆在砼浇筑之前做粘度、比重、含砂量三项指标的测试;浇筑置换出的泥浆经沉淀或其他净化方式处理后重复利用。泥浆性能指标满足规范和设计要求。每隔30min对循环使用的泥浆检测一次性能指标,当泥浆超过有关规定时,作废浆处理;废浆集中排放到监理指定的地点。按试验选定的配合比配制泥浆,粘土和水的加料量均称量计量,加料量误差小于5%,拌制泥浆所采用的外加剂及其掺量通过试验确定。储浆池内的泥浆定时搅动,没有结块和沉淀。3.8.3.2、清孔换浆槽孔终孔验收合格后,进行清孔换浆工作。清孔换浆分两步进行,第一步,用抓斗捞取孔底大颗粒沉渣,第二步,用潜水泥浆泵或砂石泵抽吸孔内泥浆、经JHB-200型泥浆净化机处理并使浆液回入槽孔内循环。为改善泥浆性能指标,在清孔换浆过程中向槽孔内注入、补充部分新鲜浆液。清孔标准:淤积厚度不大于10cm(1h后);泥浆密度小于1.30g/cm394
小三峡水电站土建工程施工报告;泥浆粘度小于30s;含砂量<10%。在清孔换浆结束前,用刷子钻头清除二期槽孔端头砼壁上的泥皮,以刷子钻头基本上不带泥屑,孔底淤积不再增加为合格标准。清孔验收合格后4h内浇筑混凝土。3.8.3.3、造孔孔口平台设置在高于槽孔施工期最高洪水位以上。孔口的导向墙基础修筑在稳固的地基上。本工程采用混凝土导墙,施工前对松散地基进行加密处理,深度不小于5m。施工过程中保证槽孔壁平整垂直,孔位中心允许偏差不大于3cm、孔斜率不大于0.4%;碰到含孤石、漂石的地层及基岩面倾斜度较大等特殊情况时,其孔斜率控制在0.6%以内;对于一、二期槽孔接头套接孔的两次孔位中心任一深度的偏差值不大于施工图纸规定墙厚的1/3,并采取措施保证设计墙厚。在造孔过程中,孔内泥浆面始终保持在导墙顶面以下30~50cm内,严防坍孔。槽孔进入基岩面3~5m。造孔结束后,会同监理进行终孔验收,终孔验收项目有深度、宽度和孔斜。经监理签认后,方可进行清孔换浆。3.8.3.4、混凝土拌和及浇筑(1)、砼墙体材料水泥:采用425#普通硅酸盐水泥。其各项物理性能指标均满足设计要求。粗骨料:采用二级配,骨料的最大粒径不大于40mm,含泥量不大于1%,泥块含量不大于0.5%。细骨料:砂子的细度模数2.4~3.0,含泥量不大于3%,粘粒含量不大于1%。94
小三峡水电站土建工程施工报告外加剂:外加剂的掺量通过试验确定,并符合SD108-83的有关规定。水:水量通过配比试验确定。(2)、混凝土配比开工前,先进行混凝土室内和现场砼配比试验,其性能指标满足下列要求:入槽坍落度为:18~22cm,坍落度保持15cm以上时间不小于1h。扩散度34~40cm;初凝时间不小于6h;终凝时间不大于24h。砼密度不小于2.1g/cm3。胶体材料用量不少于280kg/m3,水胶比小于0.65。(3)、槽段连接墙段连接好坏是防渗墙成败的关键之一,由于槽孔深度不大,本工程采用“接头管”法连接,即在一期槽孔挖槽结束后,在两端下入接头管。待混凝土初凝后起拔。形成接头。此法有利于提高施工效率,且防渗效果完全可以满足要求。槽段连接示意图见下图。槽段连接示意图(接头管)二期槽孔一期槽孔接头孔(4)、混凝土浇筑混凝土的浇筑在清孔合格4h内,经监理工程师检测签认后,再进行墙体混凝土的浇筑。浇筑要求如下:94
小三峡水电站土建工程施工报告1)墙体混凝土其物理力学指标为:防渗墙砼强度等级为C20,抗渗等级为W8。2)砼浇筑采用泥浆下直升导管法,导管埋入混凝土深度不小于1.0m,且不大于6.0m;导管间距不超过3.5m;一期槽段的导管距孔端1.0~1.5m,二期槽段的导管距孔端1.0m;当槽底高差大于0.25m时,将导管置于控制范围的最低处;导管底口距槽底距离控制在15~25cm范围内。3)采用压球满管法开浇,自低处至高处逐管进行,并在现场绘制浇筑图,及时核对浇筑方量;导管进行密封承压试验。砼运输采用砼泵将砼输送至孔口,卸入漏斗、导管浇入槽内,砼面上升速度不小于2m/h,不大于4.0m。混凝土浇筑时,在槽孔入口处随机取样(每槽不少于一组),用于检验砼的物理力学性能指标。4)混凝土浇筑完毕后的顶面,高出施工图纸规定顶面高程80cm以上。防渗墙浇筑过程中按照要求留置相应的抗压、抗渗试块,经过统计,防渗墙砼保证率达到95%;防渗墙取芯及压水检查情况:防渗墙共布置4个检查孔,砼取芯连续、完整,深度符合设计要求,接桩部位与防渗墙结合良好;4个检查孔都进行了压水试验,按照设计要求,在水压0.2MPa下进行渗透测试,经过计算渗透吕容值在0~1Lu,小于设计要求1Lu。3.9、帷幕灌浆施工灌浆水泥品种,采用普通硅酸盐或硅酸盐大坝水泥,水泥标号为PO.32.5号,对水泥细度的要求为通过80µm方孔筛的筛余量不大于5%,灌浆前对所用水泥进行送检。帷幕灌浆孔左岸和右岸面板堆石坝10#趾板处由两排孔组成、右岸为单排,每排孔分为二序施工,孔距为1.5m,排距为1.0m,右岸每个单元灌浆深度由先导孔压水试验确定,在≤5LU94
小三峡水电站土建工程施工报告值时,深入基岩3~5m;左岸每个单元灌浆深度,深入昔格达层3~5m。帷幕灌浆检查标准为≤5LU。根据上述要求进行施工布置,为了保证工作面的平整及钻机主动钻杆的垂直度,用透明水管灌满水来确保平正,钻机采用罗盘来测,而且在工作中随时修正,严格按照灌浆施工技术要求施工,建立质量体系,全面实行质量管理,确保施工质量。3.9.1、钻孔钻孔的孔位、深度、孔径、钻孔顺序和孔斜等严格按施工图纸和监理工程师要求施工。帷幕灌浆孔的开孔孔位与设计位置的偏差不大于10cm。钻机安装平整稳固,钻孔前按监理工程师指示并埋设孔口管,钻孔时确保孔向准确。在钻孔过程中,进行孔斜测量,控制孔斜在允许的范围内。按灌浆程序,分序分段进行钻进。孔底偏差值不大于下列规定数值:孔深(m)203040最大允许偏差(m)0.250.50.5所有孔均进行全孔测斜,施工过程中发现钻孔偏斜超过规定时,及时纠偏。3.9.2、冲洗(1)钻孔结束,经监理工程师验收合格的孔,在灌浆之前进行钻孔冲洗。钻孔冲洗采用风水联合冲洗或导管通入大流量水流,从孔底向孔外冲洗的方法进行冲洗。(2)冲洗水压采用灌浆压力的80%,压力超过1.0MPa时,采用1.0MPa,冲洗风压采用50%的灌浆压力,压力超过0.5MPa时,采用0.5MPa。94
小三峡水电站土建工程施工报告(3)裂隙冲洗至回水澄清10min后结束。但总的时间单孔不少于30min,串通孔不少于2h。对于回水达不到澄清的孔段,继续冲洗,孔内残存的沉积物厚度不大于20cm。(4)当邻近有正在灌浆的孔或邻近灌浆孔结束不足24h时,不进行裂隙冲洗。(5)灌浆孔(段)裂隙冲洗后,该孔(段)立即连续进行灌浆作业,因故中断时间间隔超过24h时,在灌浆前重新进行裂隙冲洗。3.9.3、压水试验(1)灌浆孔钻孔冲洗完成后,进行压水试验,采用单点法进行。(2)简易压水试验在裂隙冲洗后进行,压力为灌浆压力的80%,超过1Mpa时,采用1Mpa。通水后待压力达到要求,压水20min,每5min测读一次压水流量,取最后的流量值为计算流量,其成果以透水率表示,结果均小于5LU。3.9.4、制浆制浆材料的称量制浆的各种材料必须称量,称量误差小于5%。浆液搅拌(1)各类浆液搅拌均匀,测定浆液密度和粘滞度等参数,并作好记录。(2)纯水泥浆液的搅拌时间:使用普通搅拌机不少于3min。浆液在使用前过筛,从开始制备至用完的时间小于4h。(3)拌制细水泥浆液和稳定浆液,加入减水剂和采用高速搅拌机,高速搅拌机搅拌转速大于1200转/min,搅拌时间通过试验确定。细水泥浆液的搅拌,从制备至用完的时间要小于2h。3.9.5、灌浆方法(1)94
小三峡水电站土建工程施工报告灌浆压力按施工图纸确定,灌浆压力尽快达到设计值,接触段和注入率大的孔段分段升压。(2)灌浆按分段加密的原则进行施工。帷幕灌浆采用分序、分段施工。(3)灌浆施工选用自上而下分段灌浆法。钻进一段,灌注一段,而后再接续钻进下一段,灌注下一段,直至孔底最后一段灌完为止。灌浆塞塞在已灌段段底以上0.5m处,以防漏灌;孔口无涌水的孔段,灌浆结束后可不待凝。但在断层、破碎带等地质条件复杂地区则须待凝,待凝时间根据地质条件和工程要求确定。(4)帷幕灌浆分段长度为5~6m。3.9.6、灌浆压力和浆液变换右坝肩基岩中开灌压力为0.2Mpa的低压力,最大压力遵照大于2倍蓄水水头压力的原则为0.6Mpa;左坝肩覆盖层中开灌压力采用0.2Mpa,压力等级采用0.2Mpa、0.3Mpa、0.4Mpa、0.5Mpa、0.6Mpa五个等级,灌浆达到设计压力,如果注入率大时分级升压。灌浆浆液的浓度由稀到浓,逐级变换。帷幕灌浆浆液水灰比右坝肩采用于5:1、3:1、2:1、1:1、0.8:1、0.6:1、0.5:1七个比级,左坝肩采用2:1、1:1、0.8:1、0.6:1、0.5:1五个比级。当灌浆压力保持不变,注水率持续减少时,或当注入率不变而压力持续升高时,不得改变水灰比,当某一级水灰比浆液注入量已达300L以上,或灌注时间已达1h,而灌浆压力和注入率均无改变或改变不显著时,改浓一级灌注。当注入率大于30L/min时,可根据具体情况适当越级变浓。3.9.7、灌浆结束标准和封孔方法采用自上而下分段灌浆法时,在规定压力下,当注入率不大于1L/min,继续灌注90min,或注入率不大于0.4L/min,继续灌注60min,灌浆即可结束。每个帷幕灌浆孔全孔灌浆结束后,监理工程师及时进行验收,验收94
小三峡水电站土建工程施工报告合格的灌浆孔进行封孔。灌浆孔封孔采用"分段压力灌浆封孔法”。3.9.8、检查孔本工程帷幕灌浆检查孔共3个,吕容值均小于5LU,满足规范和设计要求。3.10、浆砌石施工(1)浆砌石砌筑工程施工流程为:定点放线定标高→清理工作面→选用合格石料→砂浆拌和→砂浆运输→浆砌石砌筑。(2)砌体按设计要求测量放样,经验收合格后开始砌石。采用人工拌制砂浆,严格按试验确定的配料单进行配料,严禁擅自更改,配料的称量允许误差控制在规定的范围内。经常检查砂浆的稠度,当气温变化时,适当调整。砂浆稠度一般为30-50mm。施工中在现场随机制作试件。砌体用的块石,采用坚实新鲜,无风化剥落层或裂纹的河卵石,表面无污垢,水锈等杂质,色泽均匀。(3)砌筑前,在砌体外将石料上的泥垢冲洗干净,保持砌石表面湿润。采用坐浆法人工分层砌筑,每层厚20-30cm,铺浆厚略高于规定的灰缝厚度,随铺浆随砌石,砌缝用砂浆填充饱满,不得无浆直接贴靠,砌缝内砂浆采用扁铁插捣密实,严禁先堆砌石块再用砂浆灌缝。砌筑因故停顿,砂浆已超过初凝时间,在继续砌筑前,将原砌体表面的浮渣清除,砌筑时避免振动下层砌体。(4)砌石施工时,遇大雨停工,雨后复工时对受雨水冲刷处先清洗表层再进行砌筑,收工时覆盖一层块石压浆。砌体砌筑达到12小时,及时对砌体外露面养护,经常保持外露面的湿润。3.11、预制梁与吊装在冲砂、泄洪闸闸墩和厂闸施工到顶后,利用25t、50t汽车吊和平板车转运预制的交通桥梁和门机轨道梁94
小三峡水电站土建工程施工报告,运至现场后进行吊装。吊装时设有专人负责指挥,测量人员提前放线,并安装好橡胶支座。吊装就位后浇筑预制梁剩余的二期混凝土。厂房内吊车梁以及尾水闸墩平台板梁也采用预制吊装的方法施工,吊车梁预制时采用竹胶板,吊装时使用25t、50t汽车吊。3.12、衬护钢板及回填灌浆施工按照设计要求,在冲砂闸检修门槽以前进行钢板衬护。钢板衬护施工过程:①按照图纸要求加工钢板,并在钢板后焊接锚筋;②在底板浇筑第四层砼▽1085.6-▽1086,高0.4m时埋设支撑角钢的插筋;③测量放线,铺设角钢,并保证角钢的高程准确,误差在允许范围之内;④联合验收角钢焊接质量,吊装钢板并焊接并调整钢板的平整度符合规范要求;⑤验收合格,在钢板上开孔浇筑C40HF细石耐磨混凝土(▽1085.6-▽1086),采用手持式30型振捣器振捣;⑥测量闸墩钢板位置,吊装焊接钢板,验收合格后直接采用钢板作为闸墩模板浇筑砼;⑦封堵焊接底板浇筑孔,并全数检查钢板,对空鼓处重新钻孔进行回填灌浆,回填灌浆经过检查符合设计要求后,联合验收封堵灌浆孔。3.13、机组尾水管模板制作尾水管模板采用木模板。模板在尾水渠块⑦、⑧平台上加工制作,分为放样、桁架制作及木面板拼装三道工序。采用相对坐标法放大样,保证制作精度。采用相对坐标法放出拼装样点图,按样点图在平面位置上排列纵横肋,经检测各项参数符合要求后,初步固定节点板,校核无误后按照顺序拆分,运至现场重新组装。在测量配合下利用导链调整模板位置,无误后安装1cm94
小三峡水电站土建工程施工报告厚木面板,为了使浇筑的混凝土表面平滑,在木板外侧再贴一道三层板。浇筑混凝土时,肘管左右两侧同时下料,防止模板发生位移,并设专人旁站,保证混凝土的振捣质量。同时,测量人员用全站仪全程监测,以保证肘管中心位置的精确。模板采用人工拆除,大机组的肘管模板可周转使用一次。3.14、升压站基础回填升压站开挖至设计高程,基础处理完毕并经监理工程师验收合格后,根据设计要求进行碾压试验,确定实际碾压参数。本工程确定的碾压参数为:铺料厚度取60cm,YZJ16型振动碾碾压8遍。升压站基础共分10层回填,回填碾压过程中,每层均取样检查。其中,最大干密度为2.28g/cm3,最小干密度为2.19g/cm3,平均干密度为2.23g/cm3,每层压实度均大于96%,满足规范及设计要求。第4章各单位工程施工情况简述4.1、冲砂泄洪闸工程(1)、地基开挖与处理:2005年1月1日正式开工,开挖顺序依次为泄洪闸闸室段底板、上游铺盖、下游消能防冲段、冲砂闸闸室段底板,2005年4月18日完成。开挖总量为88542m3,其中泄洪闸开挖79232m3,冲砂闸开挖9310m3。(2)、上游联接段:2005年1月25日正式开工,从2#防渗铺盖的下游齿槽开始依次分层浇筑,2005年6月30日基本完成该分部工程砼浇筑,由于汛期断路,9#坝段上游右边墙剩余最后一仓没能浇筑,2006年5月26日完成。该分部工程完成砼浇筑总计7338.3m3。其中铺盖砼浇筑4701.4m3,墙体砼浇筑2636.9m3。(3)、冲砂闸闸室段(土建):2005年3月25日94
小三峡水电站土建工程施工报告正式开工。由于一枯工期很紧,我部加大了砼浇筑的强度,采用长臂挖机、两台塔吊、一台砼泵共同作业,于2005年6月9日完成冲砂闸胸墙的浇筑,安全渡汛。2005年10月22日开始启闭机房排架柱的砼浇筑,2006年7月2日浇至▽1123.7m。该分部工程完成砼浇筑7397m3。其中底板C20砼浇筑2943m3,底板HFC40耐磨砼157m3,闸墩C20砼浇筑3403m3(其中泵送1800m3),闸墩HFC40耐磨砼230m3,胸墙C40(由于工期紧张,用C40替代C25砼)砼浇筑250m3,门槽二期C40砼浇筑160m3,交通桥梁和门机轨道梁C30砼浇筑60m3,启闭机房C30砼浇筑194m3。(4)、泄洪闸闸室段(土建):2005年1月18日正式开工,2005年5月29日完成泄洪闸门槽二期的砼浇筑,安全渡汛。2005年10月28日开始启闭机房排架柱的砼浇筑,2006年7月2日浇至▽1123.7。该分部工程完成砼浇筑19712m3。其中底板C20砼浇筑10708m3,底板HFC40耐磨砼881m3,闸墩C20砼浇筑6394m3(其中泵送2822m3),闸墩HFC40耐磨砼252m3,胸墙C25砼浇筑416m3,门槽二期C40砼浇筑273m3,交通桥梁和门机轨道梁C30砼浇筑252m3,启闭机房C30砼浇筑536m3。(5)、消能防冲段(含联接段):2005年1月24日正式开工,2005年6月6日完成。该分部工程完成砼浇筑25743m3。其中消力池护坦C20砼浇筑8825m3,HFC40耐磨砼1622m3,墙体C20砼浇筑14006m3,海漫右边护坡C10砼206m3,海漫段C20砼1290m3,浆砌石843m3,11#边墙基础回填C15砼1564m3。(6)、地基防渗及排水:该分部工程包括防渗墙的16#~31#槽段,施工时间为2005年1月23日至2005年5月7日,共完成1471m2。4.2、发电厂房工程(1)、地基开挖与处理:2005年1月5日正式开工,94
小三峡水电站土建工程施工报告由于一枯时的施工重点在冲砂泄洪闸部分,所以厂房的开挖很不连续,先从1#、2#机组引水段底板基础开始开挖,边开挖边浇筑混凝土,2005年9月20日,完成3#机组检修渗漏集水井的开挖,机组部分开挖基本完成。2005年11月8日完成安装间的开挖,2006年5月12日完成上游联接段的开挖,发电厂房地基开挖全部完成。该分部工程开挖总计47695m3。(2)、上游联接段:2005年3月19日正式开工,由于立2#塔吊,先从6#防渗铺盖的下游齿槽开始浇筑,2005年5月21日完成拦砂坎部位砼浇筑,2006年5月10日完成6#~9#防渗铺盖的砼浇筑,2006年6月30日完成浆砌石部分的施工,该分部工程完工。完成砼浇筑3963m3,其中铺盖砼浇筑1827m3(厂房上游塔吊基础为增加强度,其中的150m3改为C30砼),拦砂坎砼浇筑2136m3,浆砌石砌筑3157m3。(3)、地基防渗及排水:该分部工程包括防渗墙的7#~15#槽段,施工时间为2005年2月15日至2005年4月6日,共完成786m2。(4)、1#、2#机组引水段▽1105.0m以下(土建):2005年3月12日正式开工,2006年1月25日完成主体砼浇筑,2006年3月22日完成门槽二期砼浇筑。该分部工程完成砼浇筑15427m3(泵送C20砼6248m3)。其中进水流道底板C20砼浇筑7938m3,闸墩C20砼浇筑5461m3,胸墙C20砼浇筑1675m3,门槽二期C30砼浇筑270m3,交通桥梁和门机轨道梁C30砼浇筑83m3。(5)、3#机组引水段▽1105.0m以下(土建):2005年10月20日正式开工,2006年2月9日完成主体砼浇筑,2006年3月29日完成门槽二期砼浇筑。该分部工程完成砼浇筑6333m3(泵送C20砼2340m3)。其中进水流道底板C20砼浇筑3048m3,闸墩C20砼浇筑2867m3,胸墙C20砼浇筑310m3,门槽二期C30砼浇筑78m3,交通桥梁和门机轨道梁C30砼浇筑30m3。94
小三峡水电站土建工程施工报告(6)、引水段▽1105.0m以上(土建):2006年2月18日正式开工,由于启闭机房梁板柱的施工难度较大,需要大量的脚手架搭设,浇筑时又只能利用上游塔吊,所以施工进度较慢,2006年7月10日完成。该分部工程完成砼浇筑311m3,其中排架柱C30砼浇筑207m3,梁和板C30砼浇筑79m3,楼梯C30砼浇筑25m3。(7)、1#机组段(尾水~发电机层):2005年7月14日正式开工,2006年10月13日完成机组所有二期砼浇筑,该分部工程完成。该分部工程砼浇筑总计4753.6m3。其中C20砼浇筑3974.4m3(泵送C20砼1048m3),梁板柱C30砼517.1m3,二期C30砼浇筑262.1m3。(8)、2#机组段(尾水~发电机层):2005年8月22日正式开工,2006年11月13日完成机组所有二期砼浇筑,该分部工程完成。该分部工程砼浇筑总计3123.1m3。其中C20砼浇筑2792.6m3(泵送C20砼938m3),梁板柱C30砼110.9m3,二期C30砼浇筑219.6m3。(9)、3#机组段(尾水~发电机层):2005年9月1日正式开工,2006年11月20日完成机组所有二期砼浇筑,该分部工程完成。该分部工程砼浇筑总计1957.5m3。其中C20砼浇筑1780.7m3(泵送C20砼538m3),梁板柱C30砼165.6m3,二期C30砼浇筑11.2m3。(10)、厂房尾水段:2005年7月25日正式开工,2006年5月3日完成所有二期砼浇筑,该分部工程完成。该分部工程砼浇筑总计11204.5m3。其中C20砼浇筑10840.7m3(泵送C20砼2045m3),启闭机房C30(设计为C25)砼136.3m3,二期C30砼浇筑227.5m3。(11)、安装间:2005年11月8日正式开工,2006年8月16日完工。该分部工程砼浇筑总计1724.4m3。其中底板C20砼浇筑775.2m3(均为泵送)94
小三峡水电站土建工程施工报告,墙体C20砼浇筑390.3m3,梁板柱C30砼558.9m3。(12)、副厂房:2005年12月9日正式开工,2006年2月6日完工。该分部工程砼浇筑总计909m3。其中母线廊道C20砼浇筑427.6m3(泵送92m3),水下墙C20砼浇筑110.8m3,梁板柱C30砼370.6m3。4.3、左岸接头坝段工程(1)、地基开挖与处理:2005年10月20日正式开工,先开挖左坝肩的边坡,再开挖坝体基础,2005年11月15日基本完成。完成开挖量6449m3。(2)、地基防渗及排水:该分部工程包括防渗墙的3#~6#槽段,施工时间为2005年4月6日至2005年11月26日,共完成389m2。(3)、帷幕灌浆:2006年8月2日开工,至今完成1000m,剩余的将在蓄水前全部完成。(4)、左非溢流坝段:2005年11月8日正式开工,2006年1月21日完成坝体的砼浇筑,2006年4月8日完成储门槽的二期砼浇筑。该分部工程完成砼浇筑6594m3,其中坝体C20砼浇筑6565m3(泵送4200m3),储门槽二期C30砼浇筑29m3。4.4、混凝土面板堆石坝工程(1)、地基开挖与处理:2005年04月01日正式开工,2006年06月25日完工。完成开挖28735m3,其中包含导流明渠清淤量6000m3。(2)、地基防渗及排水:该分部工程包括防渗墙的32#~48#槽段,施工时间为2005年5月2日至2006年2月9日,共完成1703m2。(3)、帷幕灌浆:2006年4月19日开工,至今完成1000m,剩余的将在蓄水前全部完成。(4)、混凝土趾板、面板及接缝止水:2005年12月2日94
小三峡水电站土建工程施工报告正式开工,从防渗墙接桩开始浇筑,2006年4月2日完成趾板砼浇筑,2006年5月4日开始浇筑面板砼,2006年6月4日完成。该分部工程完成砼浇筑2558m3,其中趾板砼浇筑1691m3,面板砼浇筑867m3。(5)、垫层:2005年12月底开工至2006年8月完工,垫层填筑高程▽1085.2~▽1104.8,每层填筑厚度为30cm,共分58层填筑。完成填筑6840m3,其中特殊垫层料980m3。(6)、堆石体:2005年12月底开工至2006年8月完工,主堆石填筑高程▽1085.2~▽1104.8,每层填筑厚度为60cm,共分32层填筑。共完成填筑48160m3,其中主堆石体45420m3,反滤料940m3,堆石棱体1800m3。4.5、尾水渠、皮划艇渠及防冲工程(1)、地基开挖与处理:2005年5月10日正式开工,2006年6月20日完成皮划艇渠最后一块的开挖,该分部工程全部完成。该分部工程中1#、2#、3#机组尾水渠开挖量已计入发电厂房工程的开挖中,仅统计皮划艇渠的开挖量为7365m3。(2)、尾水段(1#、2#机组):2005年6月4日正式开工,由于抽水,块①、②于厂房主体完工后浇筑,2006年6月10日全部完成。该分部工程C20砼浇筑总计1852m3。(3)、尾水段(3#机组):2005年5月10日正式开工,2006年6月3日全部完成。该分部工程砼浇筑总计5246.5m3。其中底板C15砼浇筑1915m3,边墙C15砼浇筑3178.2m3,C30砼浇筑153.3m3。(4)、皮引改:2005年9月24日正式开工,2006年6月20日全部完成。该分部工程砼浇筑总计2592.6m3,其中底板C20砼浇筑285.7m3,边墙C15砼浇筑1882.3m3,边墙C20砼浇筑424.6m3。浆砌石1347.3m3。94
小三峡水电站土建工程施工报告4.6、升压站工程(1)、地基开挖与处理:2005年11月8日正式开工,2005年11月12日完成。该分部工程土方开挖总计2224.8m3。(2)、升压站基础回填:2006年2月19日正式开工。回填前先做碾压试验,确定碾压参数,根据确定的碾压参数分层回填碾压。2006年2月20日开始第一层的回填碾压,共分10层,2006年3月1日完工。该分部工程共回填砂卵石18237.4m3。(3)、升压站(土建):2006年3月5日正式开工,2006年11月1日全部完成。该分部工程砼浇筑总计313.1m3,其中设备支架基础砼浇筑130.3m3,构架杆件基础砼浇筑144.8m3,电缆沟砼浇筑38m3。4.7、遗留问题及处理截止目前,还有如下尾工:(1)、坝顶护拦施工;(2)、机修间及部分装修;(3)、左右坝肩护坡。上述各项剩余工作不会对首台机组发电产生影响,将在后面的施工中陆续完成。第5章施工质量主要控制体系和手段5.1、项目施工质量责任制度的建立94
小三峡水电站土建工程施工报告依据国务院有关质量管理办法(条例)建立了工程质量事故责任追溯、连带制度,明确规定了各级各类人员的质量职责和权限。项目负责人对工程质量负全责,且对工程质量负终生责任;各生产单位、部门的负责人承担相应的质量责任。通过有效地管理规章制度为施工管理创造可靠的保证,并按期对质量目标进行考核。项目组织管理框图如下:5.2、项目质检组织机构的建立和资源配制本标段在项目组建之初就明确了相应的组织机构。设专职质检部门,实行“三检制”,即班组初检、作业队复检、质量部终检的检查制度。配置专职质量工程师和质检员共4人,试验质控人员2人,测量质控人员6人。质检质控人员数量、素质均满足本工程的需要。质量检查体系由项目总工负责,构成以质量部为核心,工地试验室、测量队密切配合的工程质量检查、检测、监督控制体系。质量控制流程如下图:上级主管部门质监站人员监理工程师建设单位代表项目经理项目总工质检员班组专兼职质检员班组自检技术员材料员试验员测量员94
小三峡水电站土建工程施工报告(附)项目部人员组成:项目经理:武杰项目副经理:孙立杰、金海波技术顾问:贾长河项目总工:李利安质检员:祝长年、崔振业、刘春吉、张维铭技术员:高昆玉、魏莉军测量员:谢永森、郭玉龙、贾海波、朱明亮、雒晶、姜庆同试验员:陈鸣侠、李建平资料员:王金平财务:陈雪梅94
小三峡水电站土建工程施工报告预算员:肖智睿工长:翟春高、于天才、李建国、张杰材料员:王树民施工作业组:李汉军、蔡建国、李显德5.3、施工质量过程控制5.3.1、隐蔽工程质检验收的操作程序5.3.1.1、地基开挖单元地基开挖至设计高程后,由监理单位主持设计、建设、施工四方,对基础进行联合检查验收,在达到满足设计建基要求的共识后签定验收意见。由设计单位地质工程师进行地质描述,各单元的开挖高程及体型的确认由施工、建设、监理三方联合测量确认。地基开挖单元工程质量等级评定由施工单位自评,监理方复核。只有在上述工作完成并确认合格后,再进行下道工序的施工。5.3.1.2、地基防渗及排水质量控制根据设计技术要求完成施工准备工作后,提出单元开工申请,由监理工程师签发开工通知单并选定灌浆试验区域、确认灌浆次序及压水试验孔位,再按照设计图纸准确测量放线各个灌浆孔孔位并经检查无误后,方可开孔钻进;每一灌浆孔达到设计要求深度后由作业单位对该孔的孔深和孔斜进行初检和复检,然后经专职质检员终检确认合格后提请监理工程师验收,经监理工程师复核验收合格后才能进行下道工序施工;在每一孔段的洗孔、压水试验和灌浆过程中,专职质检员进行全过程旁站的质量控制手段,监理工程师随时到现场检查施工质量。单元灌浆结束后,将灌浆成果报送监理工程师,由监理工程师指示布置检查孔,检查孔的透水性检查是在专职质检员和监理工程师现场联合监督检查下进行的。94
小三峡水电站土建工程施工报告5.3.2、混凝土工程质量控制混凝土工程施工流程中,严格按三检制度执行。在过程控制环节中加大浇筑振捣的控制力度,施工中专职质检员实行24小时三班轮流的工作制度,随时在现场跟班巡视盯仓检查,随时纠正和处理混凝土浇筑施工作业中出现的各种问题。通过这种控制方式保证了混凝土浇筑严格按技术要求和正确的浇筑方法进行,来保证混凝土的浇筑质量。混凝土施工质量控制技术措施:(1)、合理进行混凝土浇筑仓位的分层分块。厂房和闸坝混凝土浇筑仓位分层厚度一般为2~3m;在模板选用、支护和浇筑过程中均严格控制,确保混凝土施工质量满足要求。(2)、为控制好混凝土外观质量,所有外露面均使用经过精心挑选的组合钢模板立模浇筑,为避免外露面出现较多的模板拉筋头黑疤,严禁在外露永久面用电弧焊割除拉筋头,一律用砂轮沿混凝土表面切割,在施工中对1015模板的使用也明确的规定和限制。(3)、闸坝的混凝土浇筑均采用平面组合大钢模,避免层间结合处错台、挂帘等现象,使外观整齐、美观、顺直。(4)、为了保证混凝土施工质量,混凝土浇筑按照以下要求进行施工:a对于大体积混凝土,采用台阶法浇筑,台阶厚度不超过50cm,宽度不大于2m。混凝土入仓时均匀铺料,并及时平仓,采用100mm高频插入式振捣器按梅花型方式振捣。b对于小体积混凝土,采用平铺法浇筑,均匀布料,每层厚度不超过50cm,50mm高频插入式振捣器按梅花型振捣。94
小三峡水电站土建工程施工报告c对于施工质量不容易保证的地方,采用定型模板立模。组合钢模板经过筛选后才能使用,平整度和光洁度均符合外观质量要求,施工前刷脱模剂。(5)、质量缺陷处理采用以下措施:a对于体型凹陷超过规范要求的,将其表面凿除后,采用预缩砂浆分层镶补、抹平、压光。b对于错台、挂帘的采用扁錾凿除表面,剩余5mm左右,采用手砂轮打磨平顺。c蜂窝、麻面先凿除后清洗,再用同标号的预缩砂浆封堵。d对露筋现象,先将钢筋周围外露部分的混凝土凿除后,再用高一标号的细石混凝土进行回填。e对有锈迹的部位,采用手砂轮打磨。5.4、对质量事故的预防和管理我部在施工质量管理中对质量事故建立了一套行之有效的处理制度,对质量事故以“四不放过”原则进行处理,在施工管理中建立了有效的质量管理、质量保证措施,并运用经济手段等多种方式予以控制,施工质量稳定,从开工至今未发生任何质量事故。5.5、存在施工问题及处理(1)、在上游联接段分部工程施工,2006年05月30日检查发现浆砌石护坡在高程▽1097m处砌筑厚度不够。监理下发整改通知《监理[2006]整改02号》。为了保证浆砌石的质量,采取以下措施:将厚度不够的地方进行拆除返工,新老浆砌石接缝处清洗干净,严格按照50cm厚度的标准重新砌筑,处理后满足设计和规范要求。(2)、1#、2#机组引水段▽1105.0m以下分部工程施工中,1#机进口流道底板、闸墩、环形墙,1#、2#机尾水扩散段闸墩等存在质量缺陷问题:蜂窝麻面94
小三峡水电站土建工程施工报告、错台,外露的拉筋头、残留的嵌入混凝土中的木方、三层板,以及地面上的渣子杂物。根据监理通知(监理[2005]通知032号)要求,经处理后满足设计和规范要求。(3)、冲砂、泄洪闸工程上游联接段铺盖施工中,2005年05月16日检查发现,在4#铺盖(坝纵:0+000.0~0-015.0;坝横:0+075.9~0+092.4;高程:▽1085.1~▽1085.6m)C20砼浇筑过程中,未严格按《水工混凝土施工规范》DL/T5144-2001的要求对表面砼进行收面,同时对此部分砼养护不到位,导致4#铺盖C20砼出现裂纹以及表面平整度差等质量缺陷。根据监理[2005]通知020号,为保证砼质量,对未收面以及出现裂纹的砼进行凿除,并用高标号的砼重新进行浇筑,处理后满足设计和规范要求。2005年05月17日检查发现,在2#铺盖(坝横:0+100.9~0+119.4)、3#铺盖(坝横:0+100.9~0+092.4)前沿防渗墙顶部砼浇筑过程中,未严格按《水工混凝土施工规范》DL/T5144-2001的要求进行,造成防渗墙上下游出现贯穿性蜂窝,同时形成水平铜片止水下侧较长漏水通道以及橡胶止水安置不符合设计要求。为保证工程质量,对该部位的止水重新安设,蜂窝处凿除重新浇筑,处理后满足设计和规范要求。(4)、泄洪闸闸室段施工过程中检查发现以下质量缺陷:1)2005年01月18日,在9#坝段泄洪闸齿槽砼浇筑过程中,未按工程建设规范、工程招投标文件、砼工程监理实施细则以及未按监理工程师现场指示做好混凝土浇筑前准备工作,擅自开仓进行混凝土浇筑,违反工程建设程序,为严格执行施工质量管理,确保工程质量,对已入仓混凝土予以清除,处理后满足设计和规范要求。2)在9#94
小三峡水电站土建工程施工报告泄洪闸基础和泄洪闸右边墙基础砼浇筑过程中,由于混凝土拌合系统故障造成砼入仓间断时间过长,以及仓面温度较高的情况下未采取必要的保护措施,导致同一仓面先浇筑砼和后浇混凝土之间形成施工冷缝,影响已浇筑砼质量。监理部特作出《监理[2005]通知011号》通知。采取了以下措施进行处理:在坝横0+154.90~0+156.90,坝纵0+011.5~0+016.50范围内埋设Φ75PVC管三根,并将冷缝处进行凿毛,冲洗干净后进行新砼的浇筑。处理后满足设计和规范要求。3)2005年03月02日,在6#坝段泄洪闸(坝纵:0+000~0+030;坝横:0+097.4~0+113.4;高程:1087~1089m)砼浇筑过程中,未严格执行《水工混凝土施工规范》DL/T5144-2001,导致6#坝段泄洪闸弧形段砼出现质量缺陷。为了保证混凝土浇筑质量,对该部位认真处理后满足设计和规范要求。4)6#~9#坝段泄洪闸门槽二期混凝土存在蜂窝、凹凸不平、空蚀坑洞等质量缺陷。将不符要求的混凝土彻底凿除,清除松动碎块、残渣,再用清水冲洗干净。修补材料强度不低于老混凝土的标准,并且加3%的速凝剂。处理后满足设计和规范要求。(5)、在消能防冲段施工过程中检查发现以下质量缺陷:1)2005年04月15日,13#边墙(坝纵:0+79.5~0+85.16m;坝横:0+78.4m;高程:▽1078.78~▽1083.5m)施工过程中,钢筋保护厚度没有达到设计5cm的要求,对存在质量缺陷的砼部位凿除后重新浇筑,经处理后满足设计和规范要求。2)2005年05月06日,在9#消力池护坦(坝纵:0+050.6~0+072.0;坝横:0+078.4~0+093.4;高程:▽1084.0~▽1084.5m)C4094
小三峡水电站土建工程施工报告混凝土浇筑过程中,由于没按照要求进行收面,混凝土表面出现凹凸不平,蜂窝麻面等质量缺陷。为了保证混凝土质量,我部对出现此类质量缺陷的部位进行凿除,清洗干净后用细石混凝土重新浇筑、收面、养护,经处理后满足设计和规范要求。(6)、在右岸砼面板施工过程中,2006年06月04日检查发现,在浇筑1#面板过程中,由于砼运输中途停止,导致已浇混凝土初凝。为了保证混凝土质量,进行清除缝面杂物、先浇面板的外露钢筋调直和除锈、缝面凿毛和冲洗、清除污物并排除表面积水,在湿润的缝面上,先铺一层厚2~3cm的水泥砂浆,水泥砂浆摊铺均匀,然后在其上浇筑混凝土,处理后满足设计和规范要求。(7)、1#、2#机组窝壳顶部在混凝土浇筑完毕后存在渗水现象,根据渗漏部位具体情况,我部采取灌浆嵌缝封堵法进行处理,具体措施如下:a在渗漏部位进行打孔。孔径为Φ30mm,孔深30-40cm,孔的数量根据灌浆时止水情况而定。b采用高标号水泥浆进行灌注。灌浆压力达到0.3MPa。c灌浆完毕后对混凝土表面进行打平磨光。以上缺陷经处理后满足规范和设计要求。(8)、2005年11月27日,靠安装间楼梯侧第二根排架柱(Z-7)在浇筑时底部出现骨料分离现象。我部对该部位的砼进行凿除,凿除深度在15cm以上,冲洗干净后用高标号的细石混凝土重新浇筑,养护,处理后满足规范和设计要求。第6章施工质量评定6.1、冲砂、泄洪闸工程94
小三峡水电站土建工程施工报告序号分部工程单元工程质量情况分部工程质量等级单元类型单元个数合格个数优良个数优良率(%)1地基开挖与处理开挖55554480优良2地基防渗与排水砼1616425合格3上游联结段砼2626727合格4下游消能防冲段砼80803746合格5泄洪闸闸室(土建)砼92925155优良6冲砂闸闸室(土建)砼39391846合格共6个分部工程,6个分部工程全部合格,有2个分部工程为优良,优良率为33.3%,所以该单位工程质量等级自评为合格。6.2、发电厂房工程序号分部工程单元工程质量情况分部工程质量等级单元类型单元个数合格个数优良个数优良率(%)1地基开挖与处理开挖20201470优良2上游联接段砼、浆砌石2323730合格3地基防渗与排水砼99333合格41#、2#机组引水段▽1105.0m以下(土建)砼78782633合格53#机组引水段▽1105.0m以下(土建)砼2323939合格6引水段▽1105.0m以上(土建)砼1717953优良71#机组段(尾水~发电机层)砼43432149合格82#机组段(尾水~发电机层)砼25251456优良93#机组段(尾水~发电机层)砼20201785优良94
小三峡水电站土建工程施工报告10厂房尾水段砼69693956优良11安装间砼1414536合格12副厂房砼1111218合格共12个分部工程,12个分部工程全部合格,有5个分部工程为优良,优良率为41.7%,所以该单位工程质量等级自评为合格。6.3、左岸接头坝段工程序号分部工程单元工程质量情况分部工程质量等级单元类型单元个数合格个数优良个数优良率(%)1地基开挖与处理开挖222100优良2地基防渗与排水砼44250优良3帷幕灌浆灌浆33133合格4左非溢流坝段砼1111327合格共4个分部工程,4个分部工程全部合格,有2个分部工程为优良,优良率为50%,所以该单位工程质量等级自评为优良。6.4、混凝土面板堆石坝工程序号分部工程单元工程质量情况分部工程质量等级单元类型单元个数合格个数优良个数优良率(%)1地基开挖与处理开挖15151067优良2地基防渗与排水砼17171694优良3帷幕灌浆灌浆44125合格4混凝土趾板、面板及接缝止水砼36361028合格5垫层58584679优良6堆石体32322578优良94
小三峡水电站土建工程施工报告7观测设施191919100优良共7个分部工程,7个分部工程全部合格,有5个分部工程为优良,优良率为71.4%,所以该单位工程质量等级自评为优良。6.5、尾水渠、皮划艇渠及防冲工程序号分部工程单元工程质量情况分部工程质量等级单元类型单元个数合格个数优良个数优良率(%)1地基开挖与处理开挖35352263优良2尾水段(1#、2#机组)砼1212325合格3尾水段(3#机组)砼2121524合格4皮引改砼、浆砌石39392872优良共4个分部工程,4个分部工程全部合格,有2个分部工程为优良,优良率为50%,所以该单位工程质量等级自评为优良。6.6、升压站工程序号分部工程单元工程质量情况分部工程质量等级单元类型单元个数合格个数优良个数优良率(%)1地基开挖与处理开挖33267优良2升压站基础回填回填1010880优良3升压站(土建)砼17171059优良共3个分部工程,3个分部工程全部合格,有3个分部工程为优良,优良率为100%,所以该单位工程质量等级自评为优良。第7章试验检测数据统计分析94
小三峡水电站土建工程施工报告7.1、混凝土试块28天抗压强度统计分析7.1.1、各分部工程混凝土试块28天抗压强度统计分析各分部工程混凝土试块28天抗压强度统计分析表分部工程设计标号取样组数平均抗压强度(MPa)抗压强度最大值(MPa)抗压强度最小值(MPa)标准差(σ)概率度系数(t)强度保证率(%)1#、2#机组引水段▽1105以下C208123.7429.220.32.131.7596C301432.437.430.11.981.27903#机组引水段▽1105以下C203023.3428.120.42.101.5994C30331.732.331.20.553.14100引水段▽1105以上C301332.1735.730.91.381.5794厂房上游联接段C201523.6332.820.13.481.0485C30131.4∕∕∕∕∕M7.5211.912.611.2∕∕∕冲砂闸闸室段C202425.2230.321.92.681.9797泵送C201126.2833.520.34.371.4292C25241.942.241.7∕∕∕C30432.4534.330.51.711.4393HFC40442.3544.540.71.51.5693冲泄上游联接段C20232530.220.62.941.795泄洪闸闸室段C207623.4634.420.33.331.0485泵送C201124.183020.13.511.1988C25241.141.440.8∕∕∕C30832.7637.830.72.511.186HFC401444.251.340.53.891.0886消能防冲段C10111.9∕∕∕∕∕C15318.632115.72.691.3492C208625.1135.520.23.821.3392C30140.4∕∕∕∕∕HFC402044.4852.640.83.381.3292M5.066.587.15.7∕∕∕趾板和面板C201423.4327.820.61.871.5594C25W81029.3933.425.52.891.796左非溢流坝段C202323.327.121.11.562.198C30133.3∕∕∕∕∕1#机组段(尾水~发电机层)C203224.1431.220.73.051.3591C301131.7133.230.40.871.96962#机组段(尾水~发电机层)C202122.928.320.81.991.4592C30932.0233.630.80.992.02973#机组段(尾水~发电机层)C201223.425.720.41.731.9697C30134∕∕∕∕∕94
小三峡水电站土建工程施工报告厂房尾水段C205122.9628.520.11.841.5694C301733.2541.730.12.791.1487安装间C20622.9824.422.11.082.7598C30731.8733.030.11.151.6295副厂房C20325.328.621.23.761.4193C30530.8631.530.60.362.3985尾水段(1#、2#机组)C201224.226.922.51.512.6299尾水段(3#机组)C152119.8924.416.71.942.5298C30434.7338.631.83.371.3993皮引改C151026.9440.619.66.931.7295C20233.2539.327.28.561.5594M7.5229.7535.124.47.572.9499升压站(土建)C20322.023.120.31.511.32917.1.2、混凝土试块28天抗压强度资料统计混凝土试块资料表1序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度105.01.18J-001C2021.14005.02.14S005C2026.7205.01.21J-002C2026.14105.02.15J-037C2021.5305.01.22J-003C2025.74205.02.15J-038C2021.6405.01.24J-004C2030.54305.02.15J-039C2022.4505.01.24J-005C3040.44405.02.15J-040C2021.1605.01.25J-006C2026.84505.02.15J-041C20W622.6W≥6705.01.25J-007C2025.64605.02.16J-042C2025.6805.01.26J-008C2030.24705.02.16J-043C2021.4905.01.30J-009C2022.14805.02.16J-044C2021.41005.01.30J-010C2029.34905.02.16J-045W6W≥61105.01.30J-011C2025.15005.02.17J-046C2020.71205.01.31J-012C2032.55105.02.17J-047C2021.11305.01.31J-013C2030.55205.02.19J-048C2021.61405.02.01J-014C2022.65305.02.19J-049C2020.91505.02.01J-015C20265405.02.19J-050C2021.01605.02.01J-016C2021.45605.02.19J-051C2020.71705.02.01J-017C2022.15705.02.20J-052C2029.21805.02.03S001C2024.05805.02.20J-053C2020.91905.02.03S002C2025.55905.02.20J-054C2020.42005.02.03J-018C2029.46005.02.21J-055C2021.62105.02.03J-019C2023.36105.02.21J-056C2020.72205.02.04J-020C2024.76205.02.22J-057C4042.52305.02.04J-021C2021.66305.02.23J-058C2023.32405.02.04J-022C2024.96405.02.24J-059C2035.52505.02.04J-023C2020.86505.02.24J-060C2033.32605.02.05S003C2024.86605.02.24J-061C2020.494
小三峡水电站土建工程施工报告2705.02.5J-024C2020.56705.02.24J-062W6W=62805.02.05J-025C2029.56805.02.25S004C4044.32905.02.05J-026C2025.36905.02.26J-063C2021.73005.02.06J-027C2025.57005.02.26J-064C2021.33105.02.06J-028C20217105.02.26J-065C2021.43205.02.07J-029C2020.77205.02.26J-066C2020.73305.02.11J-030C2020.77305.02.26J-067W6W≥63405.02.11J-031C2021.57405.02.26J-068C4042.53505.02.11J-032C2021.27505.02.26S006C4044.53605.02.11J-033C2021.27605.02.27J-069C4041.33705.02.12J-034C20W620.3W≥67705.02.27J-070C4042.83805.02.13J-035C2024.97805.02.27J-071C4041.63905.02.13J-036C20217905.02.27J-072C2020.4表2序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度8005.02.27J-073W6W≥611805.03.16J-105C2020.38105.02.27J-074C4042.311905.03.16J-106C2020.48205.02.28J-075C2021.612005.03.17J-107C2020.98305.03.01J-076C2021.012105.03.17J-108C1515.78405.03.01J-077C2020.512205.03.17S018C4048.98505.03.01J-078C2028.812305.03.18J-109C2028.68605.03.01J-079C2021.012405.03.18J-110C2020.58705.03.01J-080C4041.012505.03.18J-111C2020.58805.03.03J-081C2021.412605.03.18S019C4052.08905.03.03J-082C2027.112705.03.19J-112C2029.19005.03.04J-083C4041.412805.03.19J-113C2021.19105.03.04S009C4045.212905.03.19J-114W6W=69205.03.05J-084C2028.213005.03.20J-115C2020.59305.03.05J-085C2026.113105.03.20J-116W6W≥69405.03.06J-086C4040.713205.03.20J-117C2020.89505.03.06J-087C2027.413305.03.20J-118C2029.79605.03.06J-088W6W=613405.03.21J-119C2020.59705.03.06J-089C4040.813505.03.22J-120C2024.19805.03.07J-090C2020.313605.03.22J-121C2022.39905.03.09J-091C2020.213705.03.23J-122C3031.410005.03.09J-092W6W≥613805.03.23S020C4044.610105.03.09J-093C2020.813905.03.24J-123C2024.210205.03.09J-094C2024.714005.03.24J-124C2024.810305.03.10J-095C2020.614105.03.25J-125C2022.710405.03.10J-096C4042.314205.03.25J-126C2024.710505.03.11J-097C2021.514305.03.25J-127C2029.010605.03.11S013C2027.614405.03.26J-128C2022.510705.03.11S014C2026.514505.03.27J-129C2024.194
小三峡水电站土建工程施工报告10805.03.13J-098C2031.114605.03.27J-130C2022.110905.03.13J-098W6W≥614705.03.28J-131C2020.711005.03.13J-099C2030.114805.03.29J-132C1519.211105.03.13J-100C2029.214905.03.30J-133C2020.611205.03.13S015C4046.115005.03.31J-134C2029.511305.03.13S016C4044.515105.04.01J-135C2020.711405.03.14J-102C4040.715205.04.01J-136C2020.911505.03.14J-103C2034.415305.04.01J-137C2020.511605.03.15S017C4044.015405.04.01S022C2024.811705.03.15J-104C1521.115505.04.02J-138C2020.4表3序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度15605.04.02S023C2023.019405.04.15J-169C2029.815705.04.02J-139C2020.219505.04.16J-170C2020.215805.04.02J-140W6W≥619605.04.16J-171C2020.715905.04.03J-141C4040.719705.04.16S034C1011.916005.04.03S024C2022.519805.04.16S035C2026.516105.04.03J-142C2022.419905.04.17J-172C2029.116205.04.04S025C2022.620005.04.17J-173C2024.916305.04.04S026C4044.520105.04.18J-174C2024.616405.04.04J-143C2030.020205.04.18J-175C2024.816505.04.04J-145C2024.620305.04.18S036C2025.816605.04.04J-146W6W≥620405.04.18S037C2025.116705.04.06J-147C2021.120505.04.18S038C2027.716805.04.06J-148C2020.620605.04.18S039C2029.516905.04.06J-149C2024.520705.04.19J-176C2020.517005.04.06J-150W6W≥620805.04.19J-177C2020.517105.04.07J-151C2020.520905.04.20J-178C2029.717205.04.07J-152C2021.621005.04.20J-179C2029.317305.04.07S027C2026.221105.04.20S040C2031.117405.04.08S028C2025.321205.04.21J-180C2020.417505.04.08J-153C2027.921305.04.21J-181C2026.617605.04.08J-154C2024.421405.04.21J-182W6W≥617705.04.09J-155C2024.921505.04.22S041C4050.917805.04.09J-156C2029.021605.04.22S042C4044.217905.04.09S029C2028.121705.04.22J-183C2030.318005.04.10J-157C2021.121805.04.22S043C2029.918105.04.10J-158C202521905.04.22S044C4051.318205.04.11J-159C2024.422005.04.22J-184W6W≥618305.04.12J-161C2023.122105.04.22J-185C2021.918405.04.13S031C2029.822205.04.23J-186C2020.618505.04.13S032C2025.222305.04.23J-187C2022.018605.04.14J-162C3030.722405.04.24J-188C202794
小三峡水电站土建工程施工报告18705.04.14J-163C2021.522505.04.24J-189C2028.718805.04.14J-164C2028.322605.04.25J-190C2028.518905.04.14J-165W6W≥622705.04.25J-191C2031.719005.04.14J-166C2024.922805.04.25S046C2025.619105.04.15J-167C2020.322905.04.25S047C2023.719205.04.15J-168C2029.223005.04.25S048C2028.419305.04.15S033C2027.023105.04.25J-192C20W≥6表4序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度23205.04.25J-193C2027.426905.05.07J-220C2025.023205.04.26S049C2030.327005.05.07J-221C2023.823305.04.26J-194C2028.127105.05.07J-221W6W≥623405.04.26J-195C2027.627205.05.08J-222C2023.323505.04.27J-196C2033.527305.05.08J-223C2021.223605.04.27J-197C2032.727405.05.09J-224C2540.823705.04.28J-198C2027.027505.05.09J-225C2022.823805.04.28J-199C2025.227605.05.10J-226C2021.923905.04.28S052C2025.127705.05.10J-227C2541.124005.04.29J-200C2029.027805.05.11J-228C2022.024105.04.29J-201W6W=627905.05.11S059C2025.124205.04.29S053C4045.128005.05.11S060C2029.424305.04.30J-202C2027.128105.05.11J-229C2022.424405.04.30J-203W6W≥628205.05.12J-230C2021.524505.04.30J-204C2029.128305.05.12J-231C2022.724605.04.30J-205C2030.228405.05.12J-232C4042.424705.05.01J-206C2027.128505.05.13S061C4041.924805.05.01J-207C2023.528605.05.13J-233C2542.224905.05.01J-207W6W=628705.05.13J-234C2022.625005.05.02J-208C2020.128805.05.14J-235C2023.325105.05.02J-209C2021.128905.05.14S062C2032.825205.05.02J-209W6W≥629005.05.14S063C2029.225305.05.02S054C4048.429105.05.14J-236C2022.025405.05.02S055C2025.529205.05.14J-236W6W≥625505.05.03S056C3034.329305.05.14S063C2029.225605.05.03J-210C2022.529405.05.16J-237C2541.725705.05.03S057C2023.429505.05.16S064C4048.325805.05.03J-211C2022.529605.05.16S065C2027.925905.05.03J-212C2020.929705.05.16J-239C2022.426005.05.05J-213C2025.729805.05.16J-239W6W≥626105.05.05J-214C2020.529905.05.17J-240C2024.026205.05.05J-214W6W≥630005.05.17J-241C2026.126305.05.05J-215C2020.130105.05.18J-242C4041.926405.05.05J-216C2020.630205.05.17S066C2025.094
小三峡水电站土建工程施工报告26505.05.05J-217C2021.030305.05.18S067C2022.626605.05.06J-218C2021.130405.05.18S068C2025.626705.05.06S058C2023.430505.05.19S069C2022.426805.05.07J-219C2020.330605.05.19S070C2025.6表5序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度30705.05.19J-245C2030.234405.07.23J-293C2027.630805.05.19S071C2028.334505.07.31J-302C2024.930905.05.19J-246C3033.934605.07.31J-303C3033.231005.05.21J-248C2028.834705.08.02J-306C2025.131105.05.21J-248W6W≥634805.08.02J-307C2026.131205.05.21J-249C2021.434905.08.07J-311C2024.431305.05.21S072C2025.335005.08.07J-312C2024.331405.05.21J-250C2023.135105.08.12J-314C2023.531505.05.21J-251C2021.335205.08.12J-315C2021.831605.05.24J-255C2022.035305.08.14J-317C2021.831705.05.24J-255W6W=635405.08.14J-318C3037.431805.05.24J-256C2020.935505.08.15J-319C2023.731905.05.26J-259C2021.135605.08.15J-320C2028.132005.05.26J-260C2023.435705.08.24J-327C2027.432105.05.29J-264C2024.935805.08.24J-328C2023.032205.05.31J-265C4042.335905.08.25J-329C2021.732305.05.31J-266C2023.836005.08.30J-335C2021.632405.05.31J-267C4042.336105.09.02J-340C2022.432505.05.31J-268C2022.636205.09.02J-341C3034.632605.05.31J-268W6W≥636305.09.08J-351C2022.432705.06.01J-269C4041.636405.09.08J-352C2021.132805.06.01J-270C2023.236505.09.10J-356C2024.832905.06.01S073C2026.536605.09.10J-357C2021.733005.06.01S073W6W≥636705.09.10J-358C2021.433105.06.02J-271C2022.936805.09.14J-362C2020.533205.06.02J-272C2023.636905.09.14J-363C2021.333305.06.02J-273C2026.137005.09.14J-364C2023.133405.06.05S074C2025.237105.09.17J-368C2021.133505.06.05S074W6W≥637205.09.22J-379C2024.033605.06.06J-274C2022.937305.09.25J-381C2023.433705.06.08S075C2025.237405.09.25J-382C2024.833805.06.08S075W6W≥637505.09.26J-383C2024.433905.06.18S076C2022.937605.09.26J-384C2024.834005.06.18S076W6W≥637705.09.26J-385C3031.334105.07.11J-282C2022.737805.09.30J-392C2022.334205.07.23J-291C2021.937905.10.01J-393C2023.034305.07.23J-292C2023.638005.10.01J-394C2021.494
小三峡水电站土建工程施工报告表6序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度38105.10.01J-395C3032.541905.11.17J-489C2025.038205.10.09J-408C2021.442005.11.18J-490C2026.838305.10.13J-411C2022.642105.11.18J-491C3032.338405.10.13J-412C3030.142205.11.19J-492C2025.838505.10.17J-419C2024.142305.11.23J-499C2026.638605.10.17J-420C2022.942405.11.23J-500C2024.738705.10.20J-423C2025.542505.11.23J-501C2021.938805.10.20J-424C2023.242605.11.24J-502C2023.638905.10.20J-425C2020.442705.11.24J-503C3033.239005.10.21J-426C2022.042805.11.24J-504C2022.339105.10.22J-427C2022.342905.11.25J-506C2024.339205.10.22J-429C3033.443005.11.26J-508C2022.539305.10.26J-433C2022.543105.11.27J-509C2027.639405.10.28J-438C2021.443205.11.27J-510C2023.139505.10.29J-439C2026.843305.11.28J-511C2021.439605.10.29J-440C3032.343405.11.30J-514C2024.639705.10.29J-442C2021.643505.11.30J-515C2023.539805.10.31J-444C2023.743605.12.01J-517C2022.439905.10.31J-445C2029.943705.12.01J-518C2027.940005.10.31J-446C3031.843805.12.03J-520C2028.840105.11.01J-449C2023.143905.12.03J-522C2026.140205.11.01J-450C2023.044005.12.04J-523C2024.440305.11.01J-451C2022.544105.12.06J-526C2024.440405.11.04J-456C2021.544205.12.06J-527C2021.640505.11.04J-457C2024.344305.12.11J-531C2024.040605.11.06J-459C2022.344405.12.11J-532C2021.740705.11.07J-462C3030.544505.12.12J-533C2024.340805.11.10J-468C2023.644605.12.12J-534C2026.640905.11.12J-471C2022.644705.12.13J-537C2025.441005.11.12J-472C3031.744805.12.14J-539C3031.441105.11.12J-473C2023.044905.12.15J-541C2023.641205.11.14J-478C2023.645005.12.15J-542C2024.541305.11.15J-479C2020.345105.12.16J-543C2022.441405.11.15J-480C2023.945205.12.17J-544C2024.441505.11.16J-483C2022.745305.12.17J-545C2026.441605.11.16J-484C2022.945405.12.19J-547C2026.741705.11.17J-485C2023.245505.12.19J-548C2026.641805.11.17J-488C2022.845605.12.21J-551C2020.7表7序号取样日期试验编号序号取样日期94
小三峡水电站土建工程施工报告设计标号实测强度试验编号设计标号实测强度45705.12.21J-552C2020.749506.01.24J-604C2024.045805.12.21J-553C2020.949606.01.25J-605C2021.245905.12.22J-554C2021.849706.01.25J-606C2022.546005.12.24J-557C2026.449806.01.25J-607C2023.746105.12.28J-558C2022.749905.11.26J-507C20W622.946205.12.25J-559C2023.050006.01.27J-609C2022.946305.12.26J-560C2022.950106.01.27J-610C2021.446405.12.29J-561C2024.150206.01.27J-612C2020.646505.12.30J-563C2027.150306.02.04J-614C3033.346605.12.31J-566C2026.450406.02.05J-615C2026.646705.12.31J-568C2028.150506.02.05J-616C2027.246805.12.31J-569C2027.650606.02.09J-619C3030.346905.12.31J-569W6W>650706.02.09J-620C2025.047006.01.02J-572C2025.450806.02.16J-625C2027.847106.01.02J-573C2033.150906.02.18J-626C3032.547206.01.02J-573W6W>651006.02.20J-631C3032.647306.01.04J-577C3032.951106.02.22J-634C3033.247406.01.04J-578C3031.651206.02.24J-636C3035.747506.01.04J-579C2023.151306.02.24J-638C2027.347606.01.04J-579W6W>651406.02.26J-640C3032.947706.01.05J-580C2021.151506.02.27J-641C3033.247806.01.07J-581C2022.551606.02.28J-644C3031.147906.01.08J-582C2021.351706.03.01J-645C3030.748006.01.09J-583C2023.951806.03.02J-646C3030.948106.01.10J-584C2022.551906.03.02J-647C2022.648206.01.10J-586C2024.452006.03.04J-649C2023.948306.01.10J-586W6W>652105.03.05J-650C3031.648406.01.12J-588C2022.352206.03.06J-651C2023.248506.01.12J-589C2021.652306.03.09J-654C2024.948606.01.13J-591C2023.552406.03.11J-656C2021.648706.01.14J-592C2021.152506.03.17J-660C2020.948806.01.14J-593C20W623.352606.03.17J-662C2022.548906.01.15J-594C2022.152706.03.18J-664C3030.949006.01.16J-595C2023.552806.03.22J-666C3031.749106.01.17J-597C2021.452906.03.23J-667C2022.949206.01.20J-601C2020.853006.03.25J-668C3031.249306.01.22J-602C2025.453106.03.29J-669C3031.249406.01.23J-603C2023.353206.03.31J-671C3031.0表8序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度53306.04.03J-674C2021.257106.02.11J—622C2018.553406.04.07J-677C3033.357206.02.19J—629C2021.194
小三峡水电站土建工程施工报告53506.05.04J-681C2525.557306.02.28J—642C3034.553606.05.09J-683C2525.957406.03.04J—648C3031.253706.05.12J-685C2527.157506.03.12J—657C3031.453806.05.14J-687C2528.457606.04.03J—673C2020.853906.05.17J-688C2531.757706.04.10J—679C2023.654006.05.19J-689C2527.557806.05.06J—682C3033.154106.05.23J-690C2530.557905.09.04J—343C2020.454206.05.24J-691C3032.458005.09.19J—369C2025.154306.05.25J-692C2533.058105.09.57J—386C2024.254406.05.30J-695C2530.958205.10.06J—404C2021.554506.06.04J-697C2533.458305.10.06J—405C2023.554606.06.28J-706C2024.758405.10.06J—406C2023.954706.07.02J-708C3034.458505.11.01J—448C2021.454806.07.20J-711C2023.958605.11.04J—458C2025.154905.09.12J-359C2021.158706.01.02J—574C2021.755005.09.12J-359C2020.958806.02.06J—617C3034.055105.09.12J—361C2021.858906.05.29J—694C2025.755205.09.16J—366C2021.759006.06.26J—705C2024.755305.09.20J—370C2023.759106.07.10J—709C2023.755405.09.20J—371C2023.959205.07.14J—286C2025.555505.09.20J—372C2028.359305.07.20J—288C2020.955605.10.02J—396C2021.459405.08.02J—296C2028.855705.10.02J—397C2023.159505.08.02J—297C2025.855805.10.14J—413C2022.159605.08.02J—304C2021.055905.10.14J—414C2021.459705.08.02J—305C2021.256005.10.22J—430C2023.459805.08.13J—316C2024.356105.11.02J—452C2024.359905.08.18J—322C2021.156205.11.06J—461C3031.660005.08.18J—323C2021.456305.11.11J—470C2021.560105.08.22J—325C2027.656405.11.20J—493C2021.760205.08.23J—326C2025.456505.11.20J—494C2024.060305.0828J—332C2022.756605.11.22J—497C3032.460405.08.28J—333C2023.456705.11.29J—512C2024.160505.08.29J—334C2023.956805.12.10J—530C3031.360605.09.06J—348C2021.456906.01.01J—570C3030.860705.09.06J—349C2020.857006.01.18J—598C3031.460805.09.22J—377C2024.3表9序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度60905.09.22J-378C2024.464805.09.07J—350C2023.061005.10.04J—398C2020.964905.09.14J—365C2022.161105.10.14J-415C3031.165005.09.17J—367C2020.361205.10.14J-416C2021.465105.09.21J—373C2024.061305.10.14J-417C2026.165205.09.21J—374C2024.394
小三峡水电站土建工程施工报告61405.10.22J-428C3031.965305.09.24J—380C2024.761505.10.24J-432C2021.365405.09.28J—387C2024.661605.11.15J-482C2024.665505.09.28J—388C3033.361705.11.30J-516C3032.465605.09.28J—389C2024.461805.12.09J-528C2026.165705.09.29J—390C2021.561905.12.20J-550C3030.765805.09.29J—391C2021.362005.12.22J-555C3030.465905.10.04J—399C2022.362106.01.11J-587C2028.566005.10.04J—400C2022.362206.01.18J-599C3032.066105.10.04J—401C2021.362306.01.19J-600C3031.266205.10.06J—402C2021.362406.01.27J-611C2021.266305.10.06J—403C3030.162560.01.31J-613C2024.266405.10.12J—410C2022.062606.02.07J-618C2027.966505.10.16J—418C2022.462706.02.14J—623C3030.966605.10.19J—422C2021.062806.02.16J—624C2020.766705.10.22J—431C2021.262906.02.21J—632C3033.266805.10.26.J—434C2022.463006.02.27J—637C3032.066905.10.27J—435C2025.063106.03.10J—655C3031.667005.10.28J—436C2023.863206.03.13J—658C3031.167105.10.28J—437C2035.963306.03.15J—659C3033.467205.10.31J—443C2024.063406.04.28J—680C2022.167305.11.01J—447C3032.163505.05.19J—244C3031.867405.12.01J—453C3033.463605.08.08J—313C2028.567505.11.04J—455C2024.063705.08.08J—321C2021.667605.11.06J—460C2021.363805.08.21J—324C2022.667705.11.09J—466C2023.163905.08.26J—330C2021.467805.11.09J—467C3031.264005.08.26J—331C2021.467905.11.11J—469C2022.164105.08.31J—338C2027.168005.11.13J—474C2022.864205.08.31J—339C3034.168105.11.13J—475C2022.564305.09.03J—342C2021.268205.11.15J—481C2024.564405.09.04J—344C2021.368305.11.16J—486C2024.264505.09.04J—345C2020.168405.11.21J—496C2024.264605.09.04J—346C2020.168505.11.23J—498C2024.764705.09.04J—347C2022.568605.11.30J—513C2024.2表10序号取样日期试验编号设计标号实测强度序号取样日期试验编号设计标号实测强度68705.12.02J-519C2023.672905.12.29J-562C1518.468805.12.03J—521C2022.273005.12.31J-564C3032.068905.12.05J-524C3033.773105.12.31J-567C1519.269005.12.10J-529C2022.773205.10.29J-441C1520.069105.12.12J-535C2025.473305.10.18J-421C1517.569205.12.12J-599C3041.773405.09.09J-353C1519.369306.01.18J-627C3032.373505.05.20J-247C3038.694
小三峡水电站土建工程施工报告69406.02.18J-628C3032.273605.07.23J-294C1521.369506.02.19J-630C3030.573705.05.19J-243C1524.469606.02.21J-633C3035.873806.03.30J-670C1523.669706.02.28J-643C3035.173906.06.15J-701C3036.569806.02.23J-635C3033.074005.12.23J-556C3030.869906.02.26J-639C3034.174105.12.30J-565C3030.770006.03.06J-652C3031.674206.01.10J-585C3030.670106.03.20J-665C3031.374306.01.02J-575C3030.770206.04.03J-675C3031.974406.01.16J-596C3031.570305.06.15J-275C2023.374505.12.14J-538C2026.170405.06.22J-276C2023.174605.12.20J-549C2021.270505.06.22J-278C2022.574706.01.01J-571C2028.670605.06.28J-279C2026.974805.11.08J-463C2024.370705.07.06J-280C2023.974905.11.08J-464C2022.770805.07.09J-281C2023.575005.11.08J-465C3032.570905.07.11J-283C2024.675105.11.13J-476C2022.171005.07.14J-285C2024.175205.11.14J-477C2022.171105.07.20J-289C2022.875305.11.16J-487C2022.371205.07.22J-290C2025.975405.11.20J-495C2024.471305.07.23J-295C2023.175505.11.24J-505C3033.071406.06.10J-698C2026.775605.12.05J-525C3031.471505.07.13J-284C1522.975705.12.13J-536C3032.471605.07.28J-298C1521.275805.12.18J-546C3030.171705.07.28J-299C1519.175906.01.03J-576C3033.071805.07.30J-300C1519.876006.01.13J-590C3030.771905.07.30J-301C1520.876106.03.17J-661C2022.772005.08.04J-308C1521.176206.03.17J-663C2020.372105.08.04J-309C1519.776306.05.12J-686C2023.172205.08.04J-310C1516.776405.12.12MY-SK2006-1-012M7.535.172305.08.30J-336C1519.076505.12.19MY-SK2006-1-085C1519.672405.08.30J-337C1518.276705.12.20MY-SK2006-1-097C1533.972505.09.22J-375C3031.876806.01.12MY-SK2006-2-014M7.524.472605.09.22J-376C1519.376906.01.08MY-SK2006-2-021C1527.972705.10.08J-407C1518.377006.01.09MY-SK2006-2-028C1531.872805.10.11J-409C1518.077106.01.17MY-SK2006-2-050C1540.6表11序号取样日期试验编号设计标号实测强度77206.01.22MY-SK2006-2-072C2039.394
小三峡水电站土建工程施工报告77306.0212MY-SK2006-3-036C1528.577406.02.26MY-SK2006-3-093C1524.177505.07.13J-699C1522.977606.06.15J-700C1520.977706.06.15J-702C2027.277806.06.15J-703C1527.277905.05.14S-002M5.05.778005.05.14S-003M5.06.278105.05.16S-004M5.06.878205.05.19S-005M5.06.978305.06.08S-002M5.06.878405.05.04S-001M5.07.178506.06.12S-009M7.511.278606.07.02S-010M7.512.6.以上为本工程所有混凝土试块取样资料,工程混凝土总量为13余万方。总计砼试验取样786组,其中C20取样592组,C30取样99组,C40取样36组,C25取样14组,M7.5取样4组,M5.0取样6组,C10取样1组,C15取样34组。C20砼取样592组,抗压强度平均值mfcu=24.11Mpa,最大值Rmax=35.5Mpa,最小值Rmin=20.1Mpa,达到设计值的101%。强度标准差σ=3.1,概率度系数t=1.32,强度保证率P=91%。符合规范及设计要求。其中C20W6抗渗试块35组,其试验结果为:W=6有4组,W≥6的31组,均满足设计及规范要求。C30取样99组,抗压强度平均值mfcu=32.47Mpa,最大值Rmax=41.7Mpa,最小值Rmin=30.1Mpa,达到设计值的100%。强度标准差σ=2.0,概率度系数t=1.23,强度保证率P=94%。符合规范及设计要求。C40取样36组,抗压强度平均值mfcu=43.95Mpa,最大值Rmax=52Mpa,最小值Rmin=40.7Mpa,达到设计值的102%。强度标准差σ=3.13,概率度系数t=1.26,强度保证率P=92%。符合规范及设计要求。M7.5取样4组,抗压强度平均值mfcu=20.83Mpa,最大值Rmax=35.1Mpa94
小三峡水电站土建工程施工报告;最小值Rmin=11.2Mpa,达到设计值的149%。符合规范及设计要求。M5.0取样6组,抗压强度平均值mfcu=6.53Mpa,最大值Rmax=7.1Mpa,最小值Rmin=5.7Mpa,达到设计值的114%。符合规范及设计要求。C25取样14组,抗压强度平均值mfcu=32.99Mpa,最大值Rmax=42.2Mpa,最小值Rmin=27.1Mpa,达到设计值的194%。强度标准差σ=6.18,概率度系数t=1.29,土强度保证率P=93%。符合规范及设计要求。C15取样34组,抗压强度平均值mfcu=22.09Mpa,最大值Rmax=40.6Mpa,最小值Rmin=15.7Mpa,达到设计值的105%。强度标准差σ=5.28,概率度系数t=1.34,强度保证率P=91%。符合规范及设计要求C10取样1组,其值为11.9Mpa,达到设计值的119%。符合规范及设计要求。7.2、钢筋原材抽检和钢筋焊接试件取样情况7.2.1、钢筋原材抽检本工程对钢筋原材的检测采用累计吨位随机抽样检测的方法,取样具有代表性,钢筋以50t为一检验批。钢筋均为正规生产厂家生产,出厂合格证及材质证明齐全。钢筋原材抽样统计如下:序号取样日期钢材型号生产产家试验编号拉伸试验结果mpa屈服点试验结果mpa伸长率%角度弯曲直径结果3905 520φ22河北新兴铸管公司2005-077350535252218066合格4005 520φ25河北新兴铸管公司2005-078360550545252118075合格4105 520φ25河北新兴铸管公司2005-079355545182118075合格4205 520φ25河北新兴铸管公司2005-080355545212218075合格4305 6 9φ28河北新兴铸管公司2005-08141040560560021180112合格4405 6 9φ28河北新兴铸管公司2005-0824306256202122180112合格4505 6 9φ28河北新兴铸管公司2005-0834054106006052219180112合格4605 6 9φ28河北新兴铸管公司2005-0844056006052021180112合格4705 6 9φ22河北新兴铸管公司2005-085355360530232118066合格4805 6 9φ22河北新兴铸管公司2005-086360355535530232218066合格94
小三峡水电站土建工程施工报告4905 6 9φ20河北新兴铸管公司2005-0873955855801918066合格5005 6 9φ20河北新兴铸管公司2005-0884003955802018060合格5105 6 9φ20河北新兴铸管公司2005-089395390580575232218060合格5205 6 9φ18河北新兴铸管公司2005-0903803755452218054合格5305 6 9φ18河北新兴铸管公司2005-091380375550212218054合格5405 6 9φ18河北新兴铸管公司2005-092380550545202118054合格5505 6 9φ18河北新兴铸管公司2005-093380545540282918054合格5605 727φ32河北新兴铸管公司2005-1143956002322180128合格5705 727φ32河北新兴铸管公司2005-11539560022180128合格5805 727φ16河北新兴铸管公司2005-116370375555212018048合格5905 727φ16河北新兴铸管公司2005-1173705552018048合格600512 3φ32攀钢2005-1323653705702320180112合格610512 3φ32攀钢2005-1333353455652122180128合格620512 3φ25水城钢铁有限公司2005-1343555551920180128合格630512 3φ25水城钢铁有限公司2005-13535555521180128合格640512 3φ6.5攀钢2005-136390540251803合格小三峡水电站工程累计使用钢材约3200吨,取样64组,平均每组代表批量为50吨。其冷弯、拉伸试验结果均合格,满足规范及设计要求。7.2.2、钢筋焊接试件取样情况钢材焊接接头总数为39000个,其中闪光对焊接头12000个,电渣压力焊接头21000个,电弧搭接焊接头6000个。钢材焊接接头试件共128组,其中闪光对焊36组,每组代表333个接头;电渣压力焊73组,每组代表288个接头;电弧搭接焊21组,每组代表285个接头。以上钢材焊接试验各项指标均满足规范及设计要求。取样情况详见下表:序号取样日期试验编号焊接类型公称面积(㎜2)抗拉强度(Mpa)弯曲直径弯曲角度结果12005.01.182005-001闪光对焊490.959059059010090合格22005.01.182005-002闪光对焊380.15355355608890合格32005.01.182005-003闪光对焊314.25255305408090合格42005.01.182005-004闪光对焊254.55955956007290合格52005.02.052005-005闪光对焊254.55755755707290合格62005.02.052005-006闪光对焊314.26306306358090合格72005.02.052005-007闪光对焊314.26356356308090合格82005.02.052005-008闪光对焊380.15555555608890合格92005.02.052005-009闪光对焊490.959559059510090合格102005.02.052005-010闪光对焊615.855555057011290合格112005.03.152005-035闪光对焊308.15455805558890合格94
小三峡水电站土建工程施工报告122005.03.152005-036闪光对焊380.15855855908890合格132005.03.152005-037闪光对焊314.26106005858090合格142005.03.152005-038闪光对焊254.56006005957290合格152005.03.182005-039闪光对焊490.959560059510090合格162005.03.182005-040闪光对焊254.56056106107290合格172005.03.182005-041电渣压力焊615.8615570565570615560合格182005.03.182005-042电渣压力焊490.9530525520515505610合格192005.03.182005-043电渣压力焊380.1590560575545550590合格202005.04.082005-044闪光对焊254.55906005957290合格212005.04.082005-045闪光对焊314.26006006008090合格222005.04.082005-046闪光对焊380.15505505508890合格232005.04.082005-047闪光对焊490.959059059010090合格242005.04.082005-048闪光对焊615.854056055011290合格252005.05.012005-049电渣压力焊314.2575575575合格262005.05.012005-050电渣压力焊380.1560560560合格272005.05.012005-051电渣压力焊490.9585585585合格282005.05.012005-052电渣压力焊615.8560550580合格292005.05.012005-053电弧搭接焊490.9560555560合格302005.05.012005-054电弧搭接焊615.8595590590合格312005.05.012005-055电弧搭接焊804.2590585575合格322005.05.012005-056闪光对焊380.15605605608890合格332005.05.012005-057闪光对焊314.25755805808090合格342005.05.012005-058闪光对焊254.55905955957290合格352005.05.012005-060闪光对焊490.953053052510090合格362005.05.012005-061闪光对焊615.859059059011290合格372005.05.012005-062闪光对焊615.855055555511290合格382005.05.012005-063电渣压力焊615.8565555555合格392005.05.012005-064电渣压力焊490.9560560560合格402005.05.012005-065电渣压力焊490.9555555560合格412005.05.012005-066电渣压力焊380.1540540535合格422005.05.012005-067电渣压力焊380.1535535535合格432005.07.272005-068电弧搭接焊615.8555555555合格442005.07.272005-069电弧搭接焊490.9560555560合格452005.07.272005-070电弧搭接焊380.1535535535合格462005.07.272005-071电弧搭接焊314.2590585580合格472005.07.272005-072电弧搭接焊201.1555555560合格482005.12.032005-073电弧搭接焊201.1550550550合格492005.12.032005-074电弧搭接焊254.5555560555合格502005.12.032005-075电弧搭接焊254.5555555555合格512005.12.032005-076电弧搭接焊314.2595590590合格522005.12.03.2005-077电弧搭接焊314.2590590595合格532005.12.032005-078电弧搭接焊380.1565565565合格542005.12.032005-079电弧搭接焊490.9595600595合格552005.12.032005-080电弧搭接焊490.9570570570合格94
小三峡水电站土建工程施工报告562005.12.032005-081电弧搭接焊615.8545550550合格572005.12.032005-082电渣压力焊314.2585585585合格582005.12.032005-083电渣压力焊380.1565575565合格592005.12.032005-084电渣压力焊380.1565565565合格602005.12.032005-085电渣压力焊490.9540540550合格612005.12.032005-086电渣压力焊490.9540540545合格622005.12.032005-087电渣压力焊615.8580580585合格632005.12.232005-090闪光对焊380.15705755658890合格642005.12.232005-091闪光对焊380.15705705658890合格652005.12.232005-092闪光对焊380.15705755658890合格662005.12.232005-093闪光对焊380.15705705658890合格672005.12.232005-094闪光对焊490.957558058010090合格682005.12.232005-095闪光对焊254.55505555557290合格692005.12.232005-096闪光对焊254.55555555557290合格702005.12.232005-097闪光对焊254.55505555557290合格712005.12.232005-098闪光对焊254.55505555557290合格722005.12.232005-099电渣压力焊380.1570565570合格732005.12.232005-100电渣压力焊380.1570565575合格742005.12.232005-101电渣压力焊490.9575580585合格752005.12.232005-102电渣压力焊490.9580580585合格762005.12.232005-103电渣压力焊615.8550550545合格772005.12.232005-104电渣压力焊615.8585585580合格782005.12.232005-105电渣压力焊615.8550585580合格792005.12.232005-106电渣压力焊804.2510515520合格802005.12.232005-107电渣压力焊804.2515520510合格812005.12.232005-108电渣压力焊804.2515520510合格822006.01.252006-001电渣压力焊490.9530530525合格832006.01.252006-002电渣压力焊490.9530535535合格842006.01.252006-003电渣压力焊615.8590590595合格852006.01.252006-004电渣压力焊615.8590595590合格862006.01.252006-005电渣压力焊314.2580580585合格872006.01.252006-006电渣压力焊804.2595595590合格882006.01.252006-007电渣压力焊804.2595595590合格892006.01.252006-008电渣压力焊314.2580580575合格902006.01.252006-009电渣压力焊314.2575575580合格912006.01.252006-010电渣压力焊254.5550550555合格922006.01.252006-011电渣压力焊254.5555550550合格932006.01.252006-012电渣压力焊153.9550550545合格942006.01.252006-013电渣压力焊153.9545550545合格952006.01.252006-014电渣压力焊201.1550550555合格962006.01.252006-015电渣压力焊201.1550555555合格972006.01.252006-016电渣压力焊201.1550550550合格982006.01.252006-017电渣压力焊314.2590590590合格992006.01.252006-018电渣压力焊324.1585595595合格94
小三峡水电站土建工程施工报告1002006.03.052006-021电渣压力焊490.9570575570合格1012006.03.052006-022电渣压力焊615.89540540550合格1022006.03.052006-023电渣压力焊615.8545545555合格1002006.03.052006-024电渣压力焊615.8545545555合格1032006.03.052006-025电渣压力焊804.2590595590合格1042006.03.052006-026电渣压力焊804.2595595595合格1052006.03.052006-027电渣压力焊804.2590590590合格1062006.04.102006-028电渣压力焊490.9570570575合格1072006.04.102006-029电渣压力焊490.9570570570合格1082006.04.102006-030电渣压力焊615.8550550555合格1092006.04.102006-031电渣压力焊615.8550550550合格1102006.04.102006-032电渣压力焊615.8550555555合格1102006.04.102006-033电渣压力焊201.1550555555合格1112006.04.102006-034电渣压力焊201.1550550550合格1122006.04.102006-035电渣压力焊201.1550550550合格1132006.04.102006-036电弧搭接焊314.2590590590合格1142006.04.102006-037电弧搭接焊314.2595590590合格1152006.05.222006-038电渣压力焊804.2590595595合格1162006.05.222006-039电渣压力焊804.2590590590合格1172006.05.222006-040电渣压力焊804.2590595595合格1182006.05.222006-041电渣压力焊490.9575570570合格1192006.05.222006-042电渣压力焊490.9570575575合格1202006.05.222006-043电渣压力焊490.9575570570合格1212006.05.222006-044电渣压力焊615.8550555545合格1222006.05.222006-045电渣压力焊615.8555550550合格1232006.05.222006-046电渣压力焊615.8550550545合格1242006.05.222006-047电弧搭接焊201.1550550550合格1252006.05.222006-048电弧搭接焊201.1550550555合格1262006.05.222006-049电弧搭接焊201.1550550550合格1272006.05.222006-050电弧搭接焊153.9540545540合格1282006.05.222006-051电弧搭接焊153.9540545550合格7.3、水泥抽检情况水泥的检测采用累计吨位随机抽样检测的方法,取样具有代表性。小三峡电站用的水泥为攀枝花金沙水泥厂的金沙牌水泥,累计使用32932.63吨。其中P.O32.5R水泥31102.68吨,抽样83次,平均每个检验批量为374.73吨。P.O42.5R水泥1829.95吨,抽样6次,平均每个检验批量为305吨。从抽样情况看,已用于施工的水泥全部合格。抽样检测情况详见下表:P.O32.5R水泥94
小三峡水电站土建工程施工报告序号送样日期生产厂家报告编号3天抗拆强度(Mpa)28天抗拆强度(Mpa)3天抗压强度(Mpa)28天抗压强度(Mpa)试验结果12004.12.24攀枝花金沙水泥厂2004-0444.27.721.147.3合格22005.01.18攀枝花金沙水泥厂2005-0013.98.420.948.4合格32005.02.05攀枝花金沙水泥厂2005-0084.07.619.744.9合格42005.02.05攀枝花金沙水泥厂2005-0094.18.220.844.3合格52005.02.05攀枝花金沙水泥厂2005-0103.87.918.840.6合格62005.02.16攀枝花金沙水泥厂2005-0124.18.120.542.1合格72005.02.16攀枝花金沙水泥厂2005-0134.18.119.542.3合格82005.02.16攀枝花金沙水泥厂2005-0145.08.321.144.9合格92005.03.15攀枝花金沙水泥厂2005-0194.57.620.443.6合格102005.03.15攀枝花金沙水泥厂2005-0203.87.721.242.7合格112005.03.15攀枝花金沙水泥厂2005-0213.87.721.142.7合格122005.03.22攀枝花金沙水泥厂2005-0234.78.620.843.5合格132005.03.22攀枝花金沙水泥厂2005-0244.48.420.243.1合格142005.04.01攀枝花金沙水泥厂2005-0254.79.219.650.4合格152005.04.01攀枝花金沙水泥厂2005-0264.58.919.650.4合格162005.04.08攀枝花金沙水泥厂2005-0274.68.123.647.7合格172005.04.08攀枝花金沙水泥厂2005-0284.68.122.848.0合格182005.05.01攀枝花金沙水泥厂2005-0354.78.821.650.4合格192005.05.01攀枝花金沙水泥厂2005-0364.78.920.847.7合格202005.05.10攀枝花金沙水泥厂2005-0374.17.921.045.9合格2120005.05.10攀枝花金沙水泥厂2005-0384.58.221.445.9合格222005.05.10攀枝花金沙水泥厂2005-0404.58.222.346.7合格232005.05.10攀枝花金沙水泥厂2005-0414.58.321.746.4合格242005.05.16攀枝花金沙水泥厂2005-0424.28.619.347.8合格252005.05.16攀枝花金沙水泥厂2005-0434.08.618.547.4合格262005.05.16攀枝花金沙水泥厂2005-0444.38.719.046.2合格272005.05.28攀枝花金沙水泥厂2005-0484.38.519.245.8合格282005.05.28攀枝花金沙水泥厂2005-0494.28.418.846.5合格292005.06.04攀枝花金沙水泥厂2005-0503.98.521.647.7合格302005.06.04攀枝花金沙水泥厂2005-0513.98.622.448.3合格312005.06.04攀枝花金沙水泥厂2005-0523.88.322.347.1合格322005.06.04攀枝花金沙水泥厂2005-0534.08.321.747.2合格332005.07.23攀枝花金沙水泥厂2005-0604.48.621.447.3合格342005.08.01攀枝花金沙水泥厂2005-0634.68.722.148.9合格352005.08.16攀枝花金沙水泥厂2005-0654.88.422.147.7合格362005.08.26攀枝花金沙水泥厂2005-0684.48.622.449.0合格372005.09.03攀枝花金沙水泥厂2005-0694.68.323.552.1合格382005.09.12攀枝花金沙水泥厂2005-0704.48.322.048.9合格392005.09.23攀枝花金沙水泥厂2005-0724.68.622.749.9合格402005.09.23攀枝花金沙水泥厂2005-0734.48.523.849.1合格412005.09.30攀枝花金沙水泥厂2005-0765.28.822.749.6合格94
小三峡水电站土建工程施工报告422005.10.03攀枝花金沙水泥厂2005-0774.58.623.849.1合格432005.10.10攀枝花金沙水泥厂2005-0784.68.623.849.5合格442005.10.16攀枝花金沙水泥厂2005-0804.78.623.449.6合格452005.10.19攀枝花金沙水泥厂2005-0814.58.824.049.3合格462005.10.29攀枝花金沙水泥厂2005-0824.68.523.949.6合格472005.11.03攀枝花金沙水泥厂2005-0844.78.524.648.9合格482005.11.06攀枝花金沙水泥厂2005-0854.78.924.149.1合格492005.11.14攀枝花金沙水泥厂2005-0874.58.524.049.8合格502005.11.17攀枝花金沙水泥厂2005-0884.58.524.149.9合格512005.11.19攀枝花金沙水泥厂2005-0894.48.624.148.8合格522005.11.21攀枝花金沙水泥厂2005-0904.58.623.148.4合格532005.11.27攀枝花金沙水泥厂2005-0914.28.620.349.4合格542005.11.27攀枝花金沙水泥厂2005-0924.48.723.348.9合格552005.12.05攀枝花金沙水泥厂2005-0944.67.220.544.8合格562005.12.07攀枝花金沙水泥厂2005-0954.48.322.949.3合格572005.12.07攀枝花金沙水泥厂2005-0964.57.220.145.3合格582005.12.15攀枝花金沙水泥厂2005-0984.48.622.849.6合格592005.12.15攀枝花金沙水泥厂2005-0994.56.818.645.8合格6020005.12.24攀枝花金沙水泥厂2005-1014.47.318.245.7合格612005.12.25攀枝花金沙水泥厂2005-1024.48.318.448.9合格622005.12.27攀枝花金沙水泥厂2005-1034.48.517.448.5合格632006.01.04攀枝花金沙水泥厂2006-0014.38.521.349.4合格642006.01.09攀枝花金沙水泥厂2006-0024.38.421.848.9合格652006.01.14攀枝花金沙水泥厂2006-0034.38.521.248.9合格662006.01.17攀枝花金沙水泥厂2006-0044.38.521.449.6合格672006.01.17攀枝花金沙水泥厂2006-0054.38.522.049.9合格682006.01.25攀枝花金沙水泥厂2006-0074.58.721.446.4合格692006.02.07攀枝花金沙水泥厂2006-0084.28.620.645.8合格702006.03.27攀枝花金沙水泥厂2006-0134.37.622.347.9合格712006.03.27攀枝花金沙水泥厂2006-0144.37.623.048.4合格722006.04.08攀枝花金沙水泥厂2006-0164.07.418.345.2合格732006.04.08攀枝花金沙水泥厂2006-0174.17.217.744.8合格742006.04.11攀枝花金沙水泥厂2006-0184.98.023.349.4合格752006.04.11攀枝花金沙水泥厂2006-0194.57.921.948.6合格762006.04.12攀枝花金沙水泥厂2006-0205.08.023.949.9合格772006.04.19攀枝花金沙水泥厂2006-0225.37.722.947.1合格782006.04.19攀枝花金沙水泥厂2006-0234.07.421.644.2合格792006.05.03攀枝花金沙水泥厂2006-0274.58.220.049.2合格802006.05.09攀枝花金沙水泥厂2006-0294.48.120.248.7合格812006.05.20攀枝花金沙水泥厂2006-0314.68.119.949.2合格822006.06.03攀枝花金沙水泥厂2006-0344.28.319.642.8合格832006.06.12攀枝花金沙水泥厂2006-0364.58.121.444.3合格P.O42.5R水泥94
小三峡水电站土建工程施工报告序号送样日期生产厂家报告编号3天抗拆强度(Mpa)28天抗拆强度(Mpa)3天抗压强度(Mpa)28天抗压强度(Mpa)试验结果12005.04.08攀枝花金沙水泥厂2005-0295.18.725.549.7合格22005.05.10攀枝花金沙水泥厂2005-0395.48.827.452.7合格32005.05.16攀枝花金沙水泥厂2005-0455.38.827.451.8合格42006.04.19攀枝花金沙水泥厂2006-0245.88.226.146.5合格52005.01.18攀枝花金沙水泥厂2005-0025.88.828.353.7合格62005.03.15攀枝花金沙水泥厂2005-0224.89.423.349.8合格7.4、粉煤灰抽检情况本工程使用的粉煤灰为攀枝花河门口火电站生产,出厂合格证以及材质证明齐全。累计使用1335.57t,取样8组,每组代表批量为167t,检测结果均合格。抽样情况见下表:检测项目送检日期细度%需水比%烧失量%含水率%28天强度比%结论2005.01.26121013.30.2—Ⅱ级2005.01.2819.31009.20.274Ⅲ级2005.02.0714.01002.70.2—Ⅱ级2005.04.0715.61012.9——Ⅱ级2005.08.2414.81027.39—69.3Ⅱ级2005.10.0813.01017.90.2—Ⅱ级2005.11.0813.41017.30.2—Ⅱ级2005.12.2214.11017.390.2—Ⅱ级7.5、砂石骨料抽检情况小三峡水电站砂石骨料全部为安宁河天然骨料,送检结果均符合相关规范要求。砂石料试验程序为:各项骨料每月至少对外送检一次,其余由工地试验室进行现场试验。对外送检试验项目为:细骨料主要检验细度模数、含泥量、表观密度;粗骨料检验含泥量、针片状颗粒含量、压碎指标、超径、逊径。工地试验室现场试验控制项目为:细骨料含水率每天检验,细度模数及含泥量每三天进行一次检验;粗骨料超径、逊径、含泥量,每两天进行一次检验。试验成果见下表:(1)、送检试验统计:94
小三峡水电站土建工程施工报告序号检验项目送检日期细骨料粗骨料细度模数含泥量表观密度(kg/m3)含泥量压碎指标超径逊径针片状含量骨料粒径12004.12.230.3%—00.3%5.8%40~80mm22004.12.230.1%2.2%0.1%2.9%5~20mm32004.12.230.3%—2.5%7.2%5.8%20~40mm42004.12.232.330.6%271052005.01.182.920.7%273062005.03.150.5%3.3%0%0.2%3.1%5~20mm72005.03.153.370.8%280082005.03.150.3%—0%4%11.6%20~40mm92005.03.150.3%—9%0.3%7.9%40~80mm102005.04.092.10.2%2670112005.04.090.3%3.9%0.1%1.9%14%5~20mm122005.04.090.7%—5%4.7%3.7%20~40mm132005.04.090.3%—3.9%8.9%10%20~40mm142005.04.090.7%—12.2%0.1%9.7%40~80mm152005.04.090.3%—7%05.2%40~80mm162005.05.102.50.8%2720172005.05.100.3%3.2%5.0%1.4%5.3%5~20mm182005.05.100.2%5%1.8%9.4%20~40mm192005.05.100.3%4.4%5.3%6.6%20~40mm202005.05.100.1%—0%0.1%4.8%40~80mm212005.05.100.2%—0%0%9.6%40~80mm222005.06.043.30.9%2720232005.06.040.2%3.7%0.8%1.5%3.1%5~20mm242005.06.040.4%—9.5%0%4.8%40~80mm252005.06.040.2%—4.2%5.6%4.8%20~40mm262005.07.150.7%4.2%0.6%2%2.4%5~20mm272005.07.150.0%—0.0%1.5%4.8%40~80mm282005.07.150.2%—10%0.0%5.6%40~80mm292005.07.150.2—1.5%2.0%3.1%20~40mm302005.07.153.00.8%2730312005.07.150.1%3.6%0.8%0.6%2.9%5~20mm322005.08.150%—0%0.4%12%40~80mm332005.08.150.3%—3.6%4.0%2.0%20~40mm342005.08.150.2%—4%1.0%3.1%20~40mm352005.08.152.50.7%2730362005.10.050.3%—9%1%5.3%20~40mm372005.10.052.51.6%2740382005.10.050.4%3.2%5.9%4.2%4.2%5~20mm392005.10.050.2%—2.4%0%4.0%20~40mm402005.10.050.2%—1.0%0%5.3%40~80mm412005.10.142.31.5%2740422005.10.140.2%—1.7%0.4%7.6%40~80mm94
小三峡水电站土建工程施工报告432005.10.140.3%—3.0%0.1%5.0%20~40mm442005.10.140.3%3.3%9.2%2.1%4.8%5~20mm452005.10.140.1%—7.6%0.7%13.9%20~40mm462005.11.270.5%—7.8%3.3%7.4%20~40mm472005.11.270.9%6.43.5%5.6%7.6%5~20mm482005.12.032.81.1%2740492005.12.030.4%3.9%4.3%4.1%4.3%5~20mm502005.12.030.3%—4.4%5.0%13.1%40~80mm512005.12.030.4%—6.8%2.5%9.5%20~40mm522005.12.040.4%—0%2.5%4.1%20~40mm532005.12.040.4%3.9%0%8.2%4.9%5~20mm542005.12.040.3%—0%5.0%3.8%40~80mm552005.12.042.71.0%2740562005.12.232.42.0%2670572006.01.252.20.6%2680582006.01.250.23.3%0.5%8.6%4%5~20mm592006.01.250.2—12%2.0%3%20~40mm602006.01.250.1—0.4%0.1%4%40~80mm612006.02.070.4—3.5%0%5%40~80mm622006.02.070.2%—9.8%2.4%3%20~40mm632006.02.070.1%3.4%0.5%8.6%4%5~20mm642006.02.072.31.2%2700652006.02.112.01.4%2750662006.02.222.01.3%2730672006.02.220.2%—3.5%0%5.4%40~80mm682006.02.220.2%—9.1%2.1%3%20~40mm692006.02.220.2%3.2%0.5%9.2%4.2%5~20mm702006.03.060%4.2%1.1%1.2%6%5~20mm712006.03.060.2%—7.3%2.9%2.2%20~40mm722006.03.060.1%—3.6%0.1%4.4%40~80mm732006.03.062.21.4%2740742006.04.182.21.42730752006.04.180.4%4.1%1.1%1.1%6.0%5~20mm762006.04.180.1%—10.1%2.6%2.2%20~40mm772006.05.202.41.4%2720782006.05.200.1%—10.6%0.2%3.2%5~20mm792006.05.200.1%—11.3%0.1%3.3%20~40mm(2)、工地现场砂石料试验统计表:检验项目检验时段组数细骨料组数粗骨料细度模数含泥量最小含水量最大含水量含泥量超径逊径2004.12~2005.03682.2~3.20.1%~1.8%4.5%10.5%1200%~0.5%0%~12.3%0%~11.2%2005.03~2005.051702.1~2.80.2%~1.6%3.8%6.8%3640%~0.7%1%~13.2%0.2%~8.4%94
小三峡水电站土建工程施工报告2005.05~2005.081342.0~3.00.1%~1.4%4.4%10.4%3220.1%~0.5%1.3%~10.6%0.2%~10.4%2005.08~2005.111302.1~2.80.2%~1.6%4.6%9.5%2880.1%~0.4%0.5%~9.4%0.1%~6.7%2005.11~2006.031162.1~2.80.1%~1.7%4.4%7.5%2460.1%~0.6%0.3%~7.4%0.1%~7.7%2006.03~2006.061072.1~2.80.3%~1.4%4.4%8.8%1880.2%~0.5%0.2%~7.2%0%~5.7%2006.06~2006.09732.1~2.80.3%~1.8%4.3%6.8%1260.1%~0.5%0%~6.2%0%~5.8%7.6、堆石坝碾压取样情况7.6.1、主堆石填筑取样情况主堆石填筑高程▽1085.2~▽1104.8,每层填筑厚度为60cm,共分32层填筑。2005年12月13日通过碾压试验确定施工参数,参数为:碾压8遍;铺料厚度为60cm;含水率为5%。期间共作砂砾石回填取样试验35次。其中最大干密度值2.21g∕cm3,最小干密度值2.06g∕cm3,平均干密度值2.16g∕cm3。满足规范及设计要求。回填骨料筛分试验5次,试验结果为:小于0.075mm的土占总质量2%~3%,小于5mm的土占总质量的22%~30%,无超径及泥团杂物。满足设计及规范要求。渗透试验6次,渗透系数为1.1×10-1cm∕s~1.2×10-1cm∕s,满足设计及规范要求。主堆石取样统计序序号号日期高程干密度(g∕㎝3)最大粒径(㎝)桩号小于0.075mm的土(%)小于2㎜的土(%)5㎜以下的土(%)渗透系数(cm∕s)坝横坝纵12005.12.14▽1085.2~▽1085.82.1022*15*70+1620+0022.4192422005.12.15▽1085.8~▽1086.52.1128*11*60+1750+01032005.12.16▽1086.5~▽1087.12.2528*16*110+1960+00442005.12.16▽1087.1~▽1087.72.1322*18*90+1850+0051.1*10-152005.12.17▽1087.7~▽1088.42.1118*09*070+1750+00462005.12.18▽1088.4~▽1088.92.1122*10*70+1960+00272005.12.18▽1088.9~▽1089.32.1126*08*060+1750+00782005.12.18▽1089.3~▽1089.92.0924*11*060+1960+00592005.12.18▽1089.9~▽1090.42.1222*10*80+2150+008102005.12.18▽1090.4~▽1090.82.1512*10*060+2230+003112006.04.01▽1090.8~▽1091.42.1828*20*110+2150+0041.2*10-1122006.04.02▽1090.8~▽1091.42.1630*17*090+2230+0052.52228132006.04.02▽1091.4~▽1092.02.1627*15*070+1750+006142006.04.05▽1091.4~▽1092.02.1930*21*90+1960+00894
小三峡水电站土建工程施工报告152006.04.05▽1092.0~▽1092.62.1927*17*130+2150+002162006.04.06▽1092.6~▽1093.252.1725*13*90+2550+001172006.04.07▽1093.25~▽1093.932.1723*13*060+2550+002182006.04.08▽1093.93~▽1094.532.1826*15*100+1960+0031.2*10-1192006.04.10▽1094.53~▽1095.132.1821*14*100+2150+005202006.04.11▽1095.13~▽1095.732.1729*15*100+2230+00421520212006.04.12▽1095.73~▽1096.332.2125*11*070+1750+0021.1*10-1222006.04.13▽1096.33~▽1096.932.1727*18*090+2550+002232006.04.14▽1096.93~▽1097.632.1728*15*090+2230+000242006.04.15▽1097.63~▽1098.252.2028*25*120+2150+001252006.04.16▽1098.25~▽1098..92.0620*11*050+2430+002215221.1*10-1262006.04.17▽1098.9~▽1099.52.0923*15*070+2230+002272006.04.20▽1099.5~▽1100.152.1619*11*060+2150+002322301.1*10-1282006.04.21▽1100.15~▽1100.82.1930*21*90+1880+004292006.04.21▽1100.8~▽1101.422.1721*17*090+2230+002302006.04.22▽1101.42~▽1102.042.1921*15*080+2150+002312006.04.23▽1102.04~▽1102.692.1823*13*090+2730+005322006.04.24▽1102.69~▽1103.22.1725*15*060+2630+004332006.08.16▽1103.2~▽1103.72.1827*18*090+2550+006342006.08.18▽1103.7~▽1104.202.1828*15*140+2430+003352006.08.20▽1104.20~▽1104.82.2125*11*70+2230+0047.6.2、垫层填筑取样情况垫层填筑高程▽1085.2~▽1104.8,每层填筑厚度为30cm,共分58层填筑。2006年3月25日通过碾压试验确定施工参数,参数为:碾压8遍;铺料厚度为30cm;含水率为5%。期间共作砂砾石回填取样试验54次。其中最大干密度值2.20g∕cm3,最小干密度值2.15g∕cm3,平均干密度值2.18g∕cm3。满足规范及设计要求。回填骨料筛分试验5次,试验结果为:小于0.075mm的土占总质量1.4%~5.0%,小于5mm的土占总质量的36%~42%,无超径及泥团杂物。满足设计及规范要求。渗透试验4次,渗透系数为0.6×10-3cm∕s~1.0×10-3cm∕s,满足设计及规范要求。特殊垫层区自高程▽1089.3起以上3m。期间共作砂砾石回填取样试验14次。2006年3月25日通过试验确定施工参数。参数为:碾压8遍;含水率为5%;铺料厚度为30cm。其中最大干密度值2.21g∕cm3,最小干密度值2.17g∕cm3,平均干密度值2.18g∕cm394
小三峡水电站土建工程施工报告,满足规范及设计要求。回填土方砂石骨料筛分试验1次,试验结果为:小于0.075mm的土占总质量2.0%,小于5mm的土占总质量的37%,无超径及泥团杂物,满足设计及规范要求。渗透试验2次,渗透系数为1.0×10-3cm∕s~1.1×10-3cm∕s,满足设计及规范要求。垫层取样统计表序号日期高程干密度(g∕㎝3)最大粒径(mm)桩号小于0.075mm的土占总质量小于2㎜的土占总质量5㎜以下的土质量占总质量渗透系数(cm∕s)坝横坝纵106.04.02▽1085.6~▽1086.02.1847*42*350+1620-0193%25%36%206.04.02▽1086.0~▽1086.42.1540*39*370+1620-019306.04.03▽1086.4~▽1086.82.1849*43*360+1750-018406.04.04▽1086.8~▽1087.12.1942*40*380+1750-018506.04.04▽1087.1~▽1087.42.2040*38*270+1960-018606.04.06▽1087.4~▽1087.82.1541*37*250+1850-0180.8*10-3706.04.07▽1087.8~▽1088.252.1943*39*350+1750-017806.04.07▽1088.25~▽1088.502.1640*38*250+1960-017906.04.07▽1088.5~▽1088.752.2139*36*410+2150-0171006.04.08▽1088.75~▽1089.052.1949*36*410+2150-0171106.04.08▽1089.05~▽1089.352.2041*39*350+2230-0161206.04.08▽1089.35~▽1089.652.1942*38*370+2150-0161306.04.08▽1089.65~▽1089.952.2240*40*390+2230-0161406.04.09▽1089.95~▽1090.202.1749*37*250+1750-0161506.04.09▽1090.20~▽1090.452.1740*38*310+1960-0161606.04.09▽1090.45~▽1090.762.1541*38*370+2150-0161706.04.09▽1090.76~▽1091.062.1739*35*350+2550-0151806.04.10▽1091.06~▽1091.362.1845*41*370+2550-0151906.04.10▽1091.36~▽1091.662.1942*41*380+2230-0152006.04.10▽1091.66~▽1092.012.1845*42*380+2150-0142106.04.10▽1092.01~▽1092.312.1843*39*240+2430-0142206.04.10▽1092.31~▽1092.662.1944*41*380+2430-0132306.04.10▽1092.66~▽1092.962.1942*40*180+2230-0132406.04.10▽1092.96~▽1093.262.1844*39*390+2150-0132506.04.11▽1093.26~▽1093.642.2040*40*380+1960-0132606.04.11▽1093.64~▽1093.982.1949*39*290+2150-0122706.04.11▽1093.98~▽1094.282.1946*38*380+2550-0122806.04.12▽1094.28~▽1094.582.1944*40*360+2550-0122906.04.12▽1094.58~▽1094.882.1840*39*360+2230-0113006.04.12▽1094.88~▽1095.272.1943*40*340+2150-0113106.04.12▽1095.27~▽1095.742.1944*41*360+1880-01194
小三峡水电站土建工程施工报告3206.04.12▽1095.74~▽1096.142.1741*39*360+2630-0103306.04.13▽1096.14~▽1096.392.2250*48*350+2630-0103406.04.13▽1096.39~▽1096.642.1746*38*400+2550-0103506.04.13▽1096.64~▽1097.092.1742*36*330+2550-0103606.04.14▽1097.09~▽1097.492.1845*41*350+2230-0100.6*10-33706.04.15▽1097.49~▽1097.792.1949*39*260+2150-0093806.04.15▽1097.79~▽1098.092.1738*18*160+2430-0091.4%27%39%3906.04.16▽1098.09~▽1098.392.1742*40*380+2430-0094006.04.16▽1098.39~▽1098.72.1832*30*180+2230-0084106.04.17▽1098.7~▽1099.152.1546*40*370+2150-0083%31%42%4206.04.18▽1099.15~▽1099.452.1838*36*280+1880-0074306.04.18▽1099.45~▽1099.782.1932*28*260+2630-0060.9*10-34406.04.19▽1099.78~▽1100.082.1740*28*260+2630-0064506.04.19▽1100.08~▽1100.382.2042*40*380+2550-0054606.04.20▽1100.38~▽1100.682.1742*40*380+2550-0054706.04.20▽1100.68~▽1100.982.1846*18*160+2150-0041.0*10-34806.04.21▽1100.98~▽1101.412.1843*37*250+2230-0034906.04.22▽1101.41~▽1101.712.1839*28*260+2550-0025006.04.22▽1101.71~▽1102.022.1746*32*280+2230-0025%32%40%5106.04.23▽1102.02~▽1102.32.1738*26*270+2150-0025206.04.23▽1102.3~▽1102.62.1742*41*380+2730-0015306.04.24▽1102.6~▽1102.92.1944*39*270+2630-0005406.04.24▽1102.9~▽1103.22.1942*40*160+2550+002特殊垫层取样统计表序号日期高程干密度(g∕㎝3)最大粒径(㎝)桩号小于0.075mm的土占总质量小于2㎜的土占总质量5㎜以下的土质量占总质量渗透系数(cm∕s)坝横坝纵106.04.16▽1089.3~▽1089.62.1822*15*130+1850-0192%26%37%206.04.17▽1089.6~▽1089.92.1831*24*160+1850-019306.04.17▽1089.9~▽1090.22.1730*28*200+2410-018406.04.17▽1090.2~▽1090.62.1836*28*200+2410-018506.04.17▽1090.6~▽1091.02.2040*28*200+1620-018606.04.18▽1091.0~▽1091.42.1936*28*200+1620-0181.0*10-3706.04.19▽1092.32~▽1092.622.1830*28*140+2630-017806.04.19▽1092.62~▽1092.922.2139*16*160+2630-017906.04.19▽1092.92~▽1093.222.1928*26*150+1850-0171006.04.19▽1093.22~▽1093.522.1930*20*100+2410-0171106.04.20▽1093.52~▽1093.822.1836*28*200+1620-0161206.04.21▽1099.10~▽1099.402.1728*21*140+2630-0161306.04.21▽1099.40~▽1099.702.1730*22*100+2700-0161406.04.22▽1101.20~▽1101.602.1836*28*190+2700-01694
小三峡水电站土建工程施工报告7.7、升压站基础回填碾压取样情况升压站基础回填时间为2006年2月19日至2006年3月1日,回填高程▽1088~▽1094.06,每层厚度为60cm,共分10层回填。2006年2月19日通过碾压试验确定施工参数,参数为:碾压8遍;铺料厚度为60cm。期间共作砂砾石回填取样试验10次。其中最大干密度值2.28g∕cm3,最小干密度值2.19g∕cm3,平均干密度值2.23g∕cm3。压实度均大于96%。满足规范及设计要求。回填碾压取样统计序号日期高程干密度(g∕㎝3)最大粒径(㎝)桩号坝横坝纵12006.2.20▽1088.0~▽1088.62.2416.3*9*60+0100+07222006.2.21▽1088.6~▽1089.22.2317*10.8*60+13.20+10732006.2.22▽1089.2~▽1089.82.2216*10*50+09.70+98.642006.2.23▽1089.8~▽1090.42.2023*15*110+0100+105.052006.2.24▽1090.4~▽1091.02.2018*11*7.30+0150+103.062006.2.25▽1091.0~▽1091.62.2522*17*8.50+9.750+102.072006.2.26▽1091.6~▽1092.22.2820*12*60+0110+086.082006.2.27▽1092.2~▽1092.82.2419*9.8*50+15.60+67.092006.2.28▽1092.8~▽1093.62.1925*13*60+07.80+087102006.3.1▽1093.6~▽1094.062.2321*10*80+0150+09594
小三峡水电站土建工程施工报告第8章原型监测设施施工本工程原型监测布置有:渗流(坝基扬压力、闸坝及厂房基础渗透)、厂房建筑物结构的受力情况(位移计和测缝计监测)和大坝沉降位移观测。监测仪器埋设随土建施工进度而进行施工,截止2006年10月20日,本工程埋设安装完毕监测仪器19支(渗压计14支、单点位移计2支、多点位移计1支、测缝计2支)、3个测压管埋设。具体见表8-1:已埋设完毕仪器统计表表8-1埋设日期仪器名称仪器编号型号埋设位置埋设高程备注坝横坝纵2005.05.25渗压计K04BGK-4500S0+77.190-12.301081.12005.07.15渗压计K09BGK-4500S0+55.780+26.001072.2912005.07.15渗压计K10BGK-4500S0+55.780+58.001068.7812005.07.15多点位移计D01BGK1150-1-20+65.900+34.001029.582005.07.15单点位移计D01BGK1150-1-10+65.900+15.001040.802005.07.15单点位移计D02BGK1150-1-10+65.900+58.001040.802005.08.05渗压计K08BGK-4500S0+55.780+00.301078.002005.10.20渗压计K13BGK-4500S0+12.610+02.401082.002005.10.20渗压计K14BGK-4500S0+12.610+25.001083.502005.10.20渗压计K15BGK-4500S0+12.610+46.791083.202006.01.05渗压计K11BGK-4500S0+164.380-25.001086.002006.01.05渗压计K12BGK-4500S0+164.380-15.001086.002006.05.05渗压计K07BGK-4500S0+55.780-12.301086.002006.10.12渗压计K01BGK-4500S0+160.650+00.501081.502006.10.12渗压计K02BGK-4500S0+160.650+04.501081.502006.10.12渗压计K03BGK-4500S0+160.650+007.501081.502006.09.10测缝计Z01BGK4420M30+75.900+05.001098.002006.09.11测缝计Z02BGK4420M30+75.900+22.001098.002006.10.12测压管H05Φ1100+181.460+00.301086.802006.10.12测压管H04Φ1100+234.030+00.301091.002006.10.12测压管H02Φ1100+287.000+00.301095.002006.10.14渗压计K05BGK-4500S0+77.190+05.001079.508.1、监测仪器埋设施工方法8.1.1、渗压计埋设94
小三峡水电站土建工程施工报告(1)渗压计在埋设前,进行室内检验,合格后方可使用;(2)取下仪器端部的透水石,在钢膜片上涂一层黄油以防生锈;(3)按设计要求接长电缆,接长时必须将同色芯线接在一起。电缆接长后编上号码,然后用读数仪器进行测量,并做好记录;(4)安装前将渗压计在水中浸泡2h以上,使其达到饱和状态,然后在仪器测头上包上装有干净的细砂麻袋,使仪器进水口通畅,防止水泥浆进入渗压计内部;(5)装渗压计所需的粗砂、水泥搬运到仪器埋设位置;(6)仪器在准备工作做好后,按照规范和设计要求将仪器安装、埋设在孔内,然后仪器的电缆按要求引入指定的地方。8.1.2、位移计埋设(1)位移计在埋设前,进行室内检验,合格后方可使用;(2)按设计要求接长电缆,接长时必须将同色芯线接在一起。电缆接长后编上号码,然后用读数仪器进行测量,并做好记录;(3)在设计部位预埋锚杆;(4)支杆伸缩量应大于0.5mm,支座用于固定位置和方向;(5)埋设时在孔内填满相应埋设部位级配的混凝土,适当除去较大的骨料,然后人工振捣密实。8.1.3、测压管的安装(1)测压管的安装均采用钻孔式,进水段按梅花型布置进水孔,外部包扎无纺布,防止土层颗粒进入,材料采用Φ110mm镀锌钢管。(2)按照设计图纸上要求的具体桩号和高程,结合土建施工情况进行测量放线确定其具体位置后,在定位处钻孔,孔深达到设计要求。94
小三峡水电站土建工程施工报告(3)把加工好的测压管垂直放入孔内,再回填Φ10mm-20mm的砾石80cm,再填入20cm高的粗砂,然后上部全灌注水泥砂浆。(4)管顶加盖保护。8.1.4、测缝计的埋设(1)仪器安装点处的场地表面整平,周边缝两侧的面积均不低于1.2m×1.2m,不平整的地方用砂浆找平作为基座面,两侧的基座面在同一平面上,不平整度不大于2mm。(2)按照产品使用手册进行基座的安装,用膨胀螺栓固定,将两个支座保持在同一平面上,待7天后安装活动支架及测缝计。(3)按照产品使用手册安装测缝计。(4)所有的电缆在靠近于测缝计的部位套上软塑料管并盘一小圈,引至指定位置。(5)回填与保护:回填采用细粉砂,人工夯实,夯实时不能冲击,避免损坏电缆和仪器,待埋设安装完毕后再进行初始读数;表面用钢板罩进行保护。8.2、大坝位移沉降观测设施施工大坝位移沉降观测设施包括13个永久位移点和2个工作基点。8.2.1、永久位移点施工方法永久位移点观测墩高1.4m,经测量确定观测墩位置后,先浇筑1.2m高,并在顶部预埋钢筋,用来固定基座。基座安装时,厂家设专人指导安装。具体方法为:测量人员确定基座的位置,并用水平尺调整基座的水平,调整完毕后将支架与预埋的钢筋焊接,然后再校核进行微调,无误后浇筑剩余的混凝土。浇筑混凝土时采用人工捣实,尽量避免碰撞基座。8.2.2、工作基点施工方法94
小三峡水电站土建工程施工报告工作基点共两个,左右岸各设一个。地基采用人工开挖,基座安装方法同永久位移点基座安装。第9章施工经过及工期分析9.1、施工经过1、2004年10月30日,小三峡水电站临时工程导流明渠正式开工;2、2004年12月07日,导流明渠衬砌完成,临时交通桥通车;3、2004年12月11日,小三峡水电站河床截流成功;4、2004年12月20日,小三峡水电站泄洪冲砂闸基坑开挖;5、2005年01月18日,泄洪闸基础第一仓混凝土开始浇筑;6、2005年01月23日,混凝土防渗墙正式造孔;7、2005年02月01日,安装泄洪闸消力池护坦1#塔吊(TC7030A);8、2005年02月12日,防渗墙第一槽段砼开始浇筑;9、2005年03月21日,厂房1#机组开挖到昔格达层设计高程并进行混凝土封闭;10、2005年03月24日,安装厂房上游2#塔吊(TC7030A);11、2005年03月25日,冲砂闸底板开始浇筑混凝土;12、2005年04月02日,砼泵投入使用;13、2005年04月11日,泄洪闸闸墩达到高程1105m;14、2005年04月21日,进厂公路的施工单位进场;15、2005年04月22日,金结安装人员进场;16、2005年05月26日,1#塔吊拆除,1#塔机移至3#机尾水渠安装;17、2005年05月27日,泄洪闸交通桥预制梁及冲砂闸交通桥预制梁、门机轨道预制梁吊装;94
小三峡水电站土建工程施工报告18、2005年05月30日,下游雍水丁坝拆除。19、2005年06月05日,形成厂房汛期小机坑围堰,一枯上、下游围堰拆除。20、2005年06月06日,冲砂泄洪闸通过阶段验收。21、2005年10月29日,右岸面板堆石坝开始进行基础开挖。22、2005年11月07日,右岸导流明渠进行截流。23、2005年12月19日,右岸面板堆石坝开始进行填筑施工。24、2006年01月21日,左非溢流坝浇筑到1105m高程。25、2006年01月25日,1#机组浇筑完水轮机层。26、2006年02月10日,防渗墙施工全部完成。27、2006年02月19日,副厂房砌体施工开始。28、2006年03月21日,1#机组土建交面于机电安装项目部。29、2006年04月08日,2#机组土建交面于机电安装项目部。30、2006年07月07日,小三峡水电站洪水流量高达1900m3/s左右,厂房安全度汛。31、2006年08月11日,所有排架柱浇筑完毕,本工程的混凝土浇筑基本完成。32、2006年11月25日,帷幕灌浆全部完成。9.2、工期分析按照招标文件,合同规定工期是2005年7月31竣工,工期滞后的主要原因有以下几点:1、混凝土拌和系统建立缓慢,经常性故障;2、开挖设备不足;94
小三峡水电站土建工程施工报告3、基坑抽排水系统不能满足正常排水需要;4、当地百姓滋事;5、资金不到位;6、下游雍水丁坝形成后,导致基坑排水压力过大;7、机电安装的制约。94
小三峡水电站土建工程施工报告第10章施工中投入的主要机械设备主要机械设备一览表编号名称规格型号单位数量备注1长臂反挖大宇300台12装载机ZL50D台13装载机ZL40D台14自卸汽车5t台105自卸汽车10t台106塔吊TC7030台27汽车吊25T台18振动碾16T台19砼搅拌机750升台410砼搅拌机1000升台111砼插入式振捣器HZ-30套212砼插入式振捣器HZ-50套213砼插入式振捣器HB100套814钢筋切断机20KW台115钢筋弯曲机Φ6-14台116直流电焊机AX-500台417交流电焊机BX1-300台294
小三峡水电站土建工程施工报告第11章自评结论“百年大计,质量第一”,小三峡水电站工程在建设各方的共同努力下,各主要工程形象满足蓄水发电要求,已完工的施工单元工程全部验收合格。我部自开工以来,严格按照GB/T19001-2000(ISO9001:2000)标准的要求建立了质量管理体系,以质量法律、法规,合同规范进行施工质量管理,施工中严格执行“三检制度”,主要原材料及中间产品检验合格,施工中积极改进施工工艺和施工手段,混凝土外观质量较好,单元工程合格率100%。已评定的所有单元工程资料齐全、合法,阶段验收资料已基本整理归档完毕,因而具备下闸蓄水及首台机组启动验收条件。94
