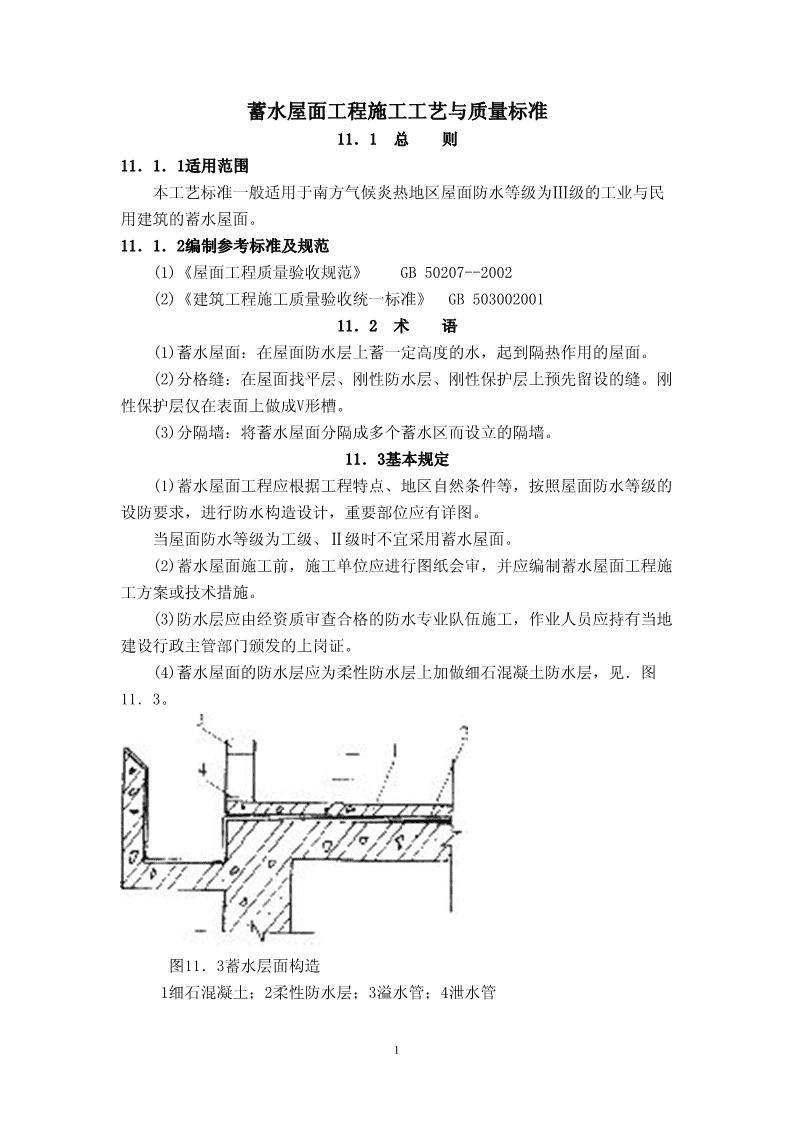

蓄水屋面工程施工工艺与质量标准11.1总则11.1.1适用范围本工艺标准一般适用于南方气候炎热地区屋面防水等级为Ⅲ级的工业与民用建筑的蓄水屋面。11.1.2编制参考标准及规范(1)《屋面工程质量验收规范》GB50207--2002(2)《建筑工程施工质量验收统一标准》GB50300200111.2术语(1)蓄水屋面:在屋面防水层上蓄一定高度的水,起到隔热作用的屋面。(2)分格缝:在屋面找平层、刚性防水层、刚性保护层上预先留设的缝。刚性保护层仅在表面上做成V形槽。(3)分隔墙:将蓄水屋面分隔成多个蓄水区而设立的隔墙。11.3基本规定(1)蓄水屋面工程应根据工程特点、地区自然条件等,按照屋面防水等级的设防要求,进行防水构造设计,重要部位应有详图。当屋面防水等级为工级、Ⅱ级时不宜采用蓄水屋面。(2)蓄水屋面施工前,施工单位应进行图纸会审,并应编制蓄水屋面工程施工方案或技术措施。(3)防水层应由经资质审查合格的防水专业队伍施工,作业人员应持有当地建设行政主管部门颁发的上岗证。(4)蓄水屋面的防水层应为柔性防水层上加做细石混凝土防水层,见.图11.3。图11.3蓄水层面构造1细石混凝土;2柔性防水层;3溢水管;4泄水管1

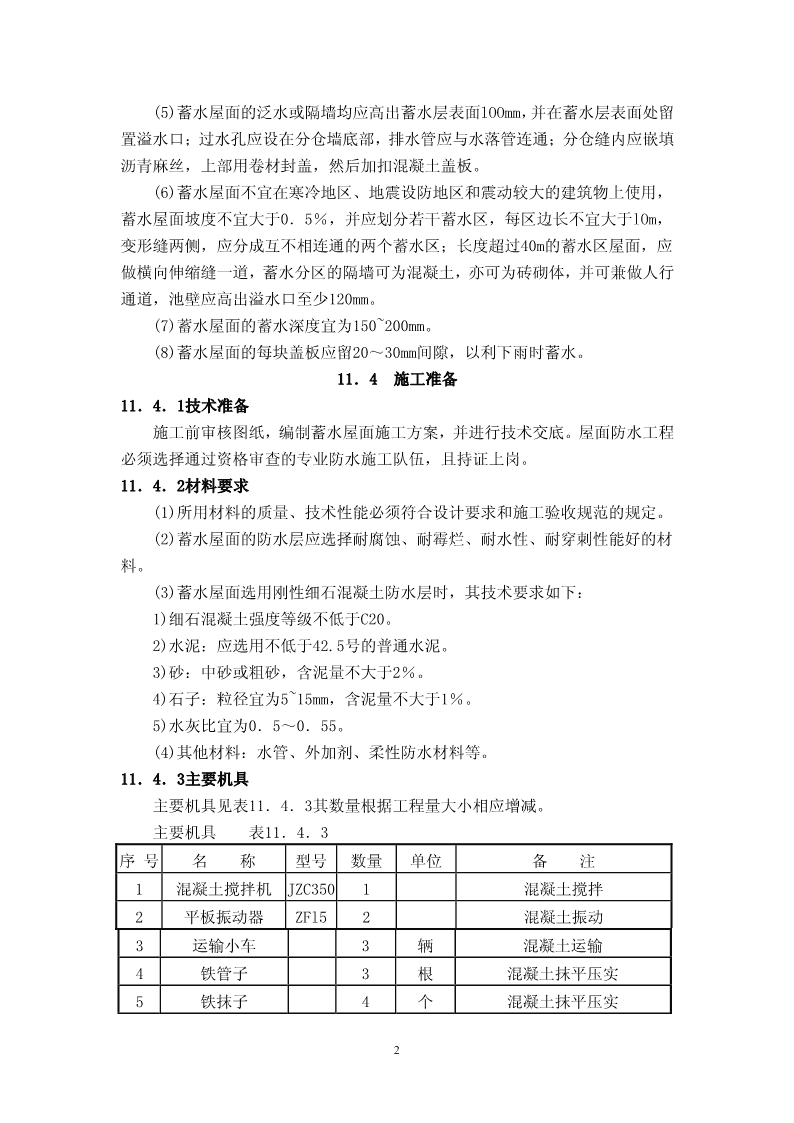

(5)蓄水屋面的泛水或隔墙均应高出蓄水层表面lOOmm,并在蓄水层表面处留置溢水口;过水孔应设在分仓墙底部,排水管应与水落管连通;分仓缝内应嵌填沥青麻丝,上部用卷材封盖,然后加扣混凝土盖板。(6)蓄水屋面不宜在寒冷地区、地震设防地区和震动较大的建筑物上使用,蓄水屋面坡度不宜大于0.5%,并应划分若干蓄水区,每区边长不宜大于lOm,变形缝两侧,应分成互不相连通的两个蓄水区;长度超过40m的蓄水区屋面,应做横向伸缩缝一道,蓄水分区的隔墙可为混凝土,亦可为砖砌体,并可兼做人行通道,池壁应高出溢水口至少120mm。(7)蓄水屋面的蓄水深度宜为150~200mm。(8)蓄水屋面的每块盖板应留20~30mm间隙,以利下雨时蓄水。11.4施工准备11.4.1技术准备施工前审核图纸,编制蓄水屋面施工方案,并进行技术交底。屋面防水工程必须选择通过资格审查的专业防水施工队伍,且持证上岗。11.4.2材料要求(1)所用材料的质量、技术性能必须符合设计要求和施工验收规范的规定。(2)蓄水屋面的防水层应选择耐腐蚀、耐霉烂、耐水性、耐穿刺性能好的材料。(3)蓄水屋面选用刚性细石混凝土防水层时,其技术要求如下:1)细石混凝土强度等级不低于C20。2)水泥:应选用不低于42.5号的普通水泥。3)砂:中砂或粗砂,含泥量不大于2%。4)石子:粒径宜为5~15mm,含泥量不大于1%。5)水灰比宜为0.5~0.55。(4)其他材料:水管、外加剂、柔性防水材料等。11.4.3主要机具主要机具见表11.4.3其数量根据工程量大小相应增减。主要机具表11.4.3序号名称型号数量单位备注1混凝土搅拌机JZC3501混凝土搅拌2平板振动器ZFl52混凝土振动3运输小车3辆混凝土运输4铁管子3根混凝土抹平压实5铁抹子4个混凝土抹平压实2

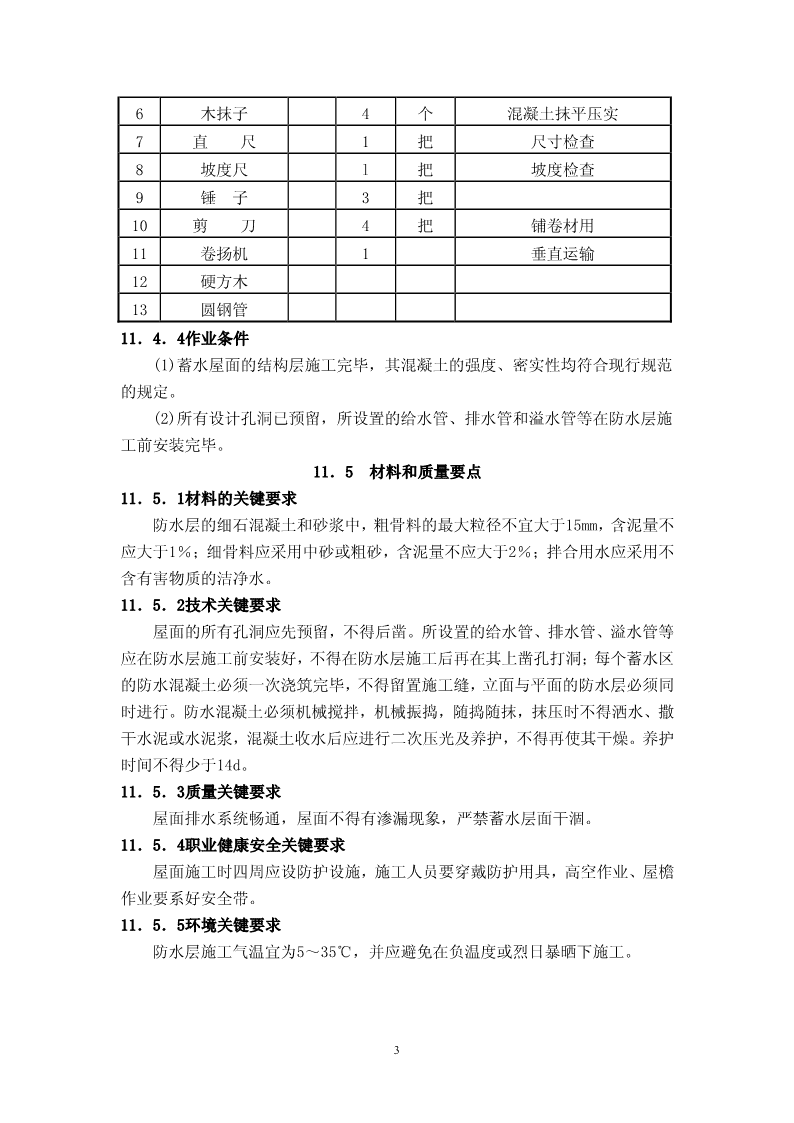

6木抹子4个混凝土抹平压实7直尺1把尺寸检查8坡度尺l把坡度检查9锤子3把10剪刀4把铺卷材用11卷扬机1垂直运输12硬方木13圆钢管11.4.4作业条件(1)蓄水屋面的结构层施工完毕,其混凝土的强度、密实性均符合现行规范的规定。(2)所有设计孔洞已预留,所设置的给水管、排水管和溢水管等在防水层施工前安装完毕。11.5材料和质量要点11.5.1材料的关键要求防水层的细石混凝土和砂浆中,粗骨料的最大粒径不宜大于15mm,含泥量不应大于1%;细骨料应采用中砂或粗砂,含泥量不应大于2%;拌合用水应采用不含有害物质的洁净水。11.5.2技术关键要求屋面的所有孔洞应先预留,不得后凿。所设置的给水管、排水管、溢水管等应在防水层施工前安装好,不得在防水层施工后再在其上凿孔打洞;每个蓄水区的防水混凝土必须一次浇筑完毕,不得留置施工缝,立面与平面的防水层必须同时进行。防水混凝土必须机械搅拌,机械振捣,随捣随抹,抹压时不得洒水、撒干水泥或水泥浆,混凝土收水后应进行二次压光及养护,不得再使其干燥。养护时间不得少于14d。11.5.3质量关键要求屋面排水系统畅通,屋面不得有渗漏现象,严禁蓄水层面干涸。11.5.4职业健康安全关键要求屋面施工时四周应设防护设施,施工人员要穿戴防护用具,高空作业、屋檐作业要系好安全带。11.5.5环境关键要求防水层施工气温宜为5~35℃,并应避免在负温度或烈日暴晒下施工。3
11.6施工工艺11.6.1工艺流程11.6.2操作工艺(1)结构层的质量应高标准、严要求,混凝土的强度、密实性均应符合现行规范的规定。隔墙位置应符合设计和规范要求。(2)屋面结构层为装配式钢筋混凝土面板时,其板缝应以强度等级不小于C20细石混凝土嵌填,细石混凝土中宜掺膨胀剂。接缝必须以优质密封材料嵌封严密,经充水试验无渗漏,然后再在其上施工找平层和防水层。(3)屋面的所有孔洞应先预留,不得后凿。所设置的给水管、排水管、溢水管等应在防水层施工前安装好,不得在防水层施工后再在其上凿孔打洞。防水层完工后,再将排水管与水落管连接,然后加防水处理。(4)基层处理:防水层施工前,必须将基层表面的突起物铲除,并把尘土杂物清扫干净,基层必须干燥。(5)防水层施工1)蓄水屋面采用刚性防水时,其施工方法详见刚性防水屋面施工工艺标准。2)蓄水屋面采用刚柔复合防水时,应先施工柔性防水层,再做隔离层,然后再浇筑细石混凝土刚性保护层。其柔性防水施工作业方法详见沥青卷材屋面施工工艺标准、高聚物改性沥青卷材屋面施工工艺标准、合成高分子防水卷材屋面工程施工工艺标准、涂膜防水屋面工程施工工艺标准。3)浇筑防水混凝土时,每个蓄水区必须一次浇筑完毕,严禁留置施工缝,其立面与平面的防水层必须同时进行。4)防水细石混凝土宜掺加膨胀剂、减水剂等外加剂,以减少混凝土的收缩。5)应根据屋面具体情况,对蓄水屋面的全部节点采取刚柔并举,多道设防的措施做好密封防水施工。6)分仓缝填嵌密封材料后,上面应做砂浆保护层埋置保护。(6)蓄水养护1)防水层完工以及节点处理后,应进行试水,确认合格后,方可开始蓄水,蓄水后不得断水再使之干涸。2)蓄水屋面应安装自动补水装置,屋面蓄水后,应保持蓄水层的设计厚度,严禁蓄水流失、蒸发后导致屋面干涸。4
3)工程竣工验收后,使用单位应安排专人负责蓄水屋面管理,定期检查并清扫杂物,保持屋面排水系统畅通,严防干涸。11.7质量标准11.7.1主控项目(1)原材料、外加剂、混凝土防水性能和强度以及卷材防水性能,必须符合施工规范的规定。检验方法:检查产品的出厂合格证、混凝土配合比和试验报告。(2)蓄水屋面防水层施工必须符合设计和规范要求,不得有渗漏现象。检验方法:蓄水至规定高度,24h观察检查。(3)蓄水屋面上设置的溢水口、过水孔、排水管、溢水管,其大小、位置、标高的留设必须符合设计要求。检验方法:尺量和外观检查。11.7.2一般项目(1)蓄水屋面的坡度必须符合设计要求。检验方法:用坡度尺检查。(2)防水层内的钢筋品种、规格、位置以及保护层厚度必须符合设计要求和施工规范规定。检验方法:观察检查和检查钢筋隐蔽验收记录。(3)细石混凝土防水层的外观质量应符合设计及施工规范要求,厚度一致,表面平整,压实抹光,无裂缝、起壳、起砂等缺陷。检验方法:观察检查。11.8成品保护(1)在柔性防水层上做隔离层和刚性保护层或施工其他设施时,必须严防施工机具或材料损坏防水层,以免留下渗漏的隐患。(2)对已安装好的各种管道,应先用麻布将其端口封堵,以免后续施工时杂物落入管道而堵塞水管。完工后将麻布等清除,保证管道通畅。(3)蓄水屋面工程竣工后,应由使用单位指派专人负责屋面管理。严禁在屋面防水层上凿孔打洞,避免重物冲击,不得任意在屋面防水层上堆放杂物及增设构筑物,并应确保屋面排水系统畅通。要经常检查屋面防水节点的变形情况,同时应定期清理杂物,严防干涸。发现问题及时维修,并做好维修保养记录。11.9安全环保措施(1)施工现场,特别是作业面周围,不得存放易燃易爆物品,要准备好灭火器和有关消防用具,施工现场严禁烟火。(2)对存放材料的仓库,必须通风良好。5
